Họp giao ban định kỳ tháng 3 về đường dây 500kV mạch 3 Quảng Trạch – Phố Nối
Chỉ đạo điều hành 26/03/2024 08:29
Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên – Phó trưởng Ban thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban chỉ đạo) chủ trì cuộc họp.
Tham dự cuộc họp có đại diện các bộ, ngành là thành viên Ban chỉ đạo, các cơ quan chức năng của Bộ Công Thương, cơ quan giúp việc của Ban chỉ đạo và chủ đầu tư Tập đoàn Điện lực Việt Nam (EVN), Tổng Công ty Truyền tải điện quốc gia (EVNNPT). Hội nghị được kết nối trực tuyến tới UBND 9 địa phương có đường dây 500kV mạch 3 đi qua (Hưng Yên, Hải Dương, Thái Bình, Nam Định, Ninh Bình, Thanh Hóa, Nghệ An, Hà Tĩnh, Quảng Bình).
![]() |

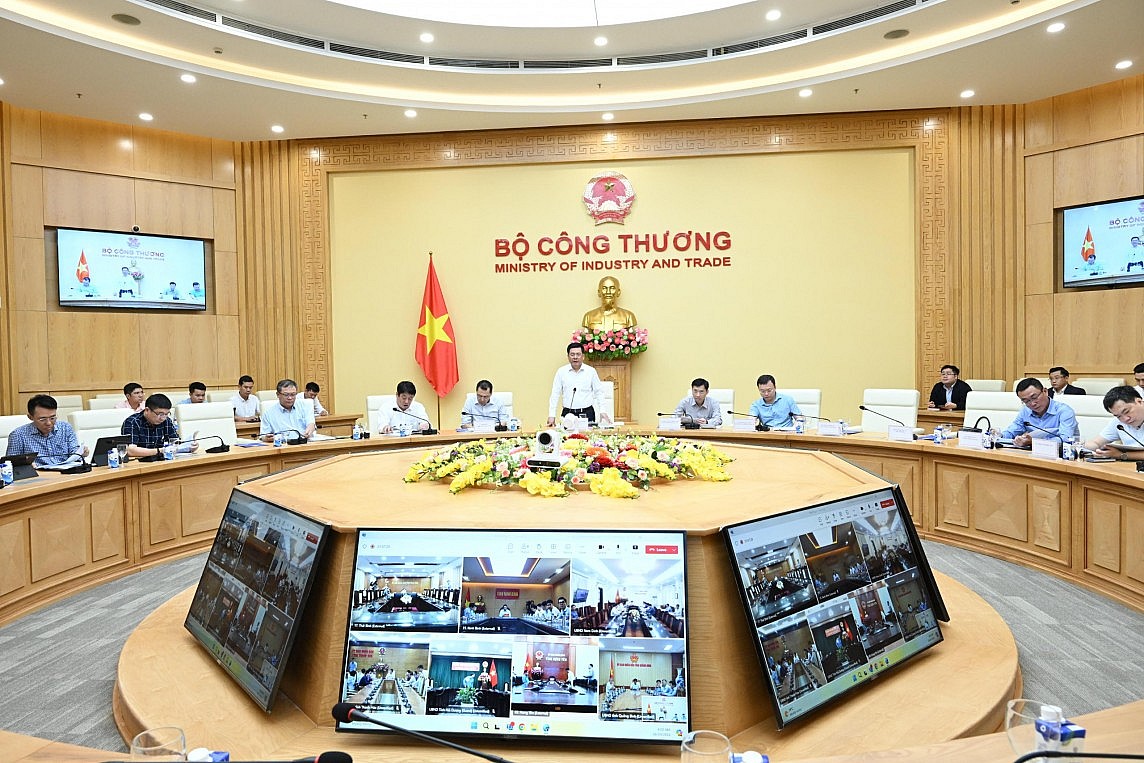

Toàn cảnh cuộc họp |
Báo cáo tại cuộc họp, ông Nguyễn Anh Tuấn – Tổng giám đốc EVN cho biết, tổng cộng 04 dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã thực hiện bàn giao mặt bằng được 1177/1177 (100%) vị trí móng cột và 218/503 (~43,34%) khoảng néo (KN), còn 285/503 KN chưa bàn giao mặt bằng (cụ thể gồm: Quảng Bình còn 10/10 KN; Hà Tĩnh còn 78/112 KN; Nghệ An còn 68/88 KN; Thanh Hóa còn 70/138 KN; Ninh Bình còn 05/09 KN; Nam Định còn 24/54 KN; Thái Bình còn 11/47 KN; Hải Dương còn 13/31 KN; Hưng Yên còn 06/14 KN).
Về công tác thi công xây dựng đang triển khai đồng loạt trên toàn tuyến được 1176/1177 vị trí (99,99%), còn 01 vị trí 127 đang thỏa thuận chi phí đền bù với hộ dân để làm đường vào thi công. Hoàn thành đúc móng được 321/1177 vị trí. Đã nhận và bàn giao đến công trường 104/1177 cột thép. Hoàn thành lắp dựng 23/1177 cột thép, đang lắp dựng 49/1177 cột thép.
![]() |
Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên – Phó trưởng Ban thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng chủ trì cuộc họp |
Trong đó, dự án Đường dây 500kV NMNĐ Nam Định I - Thanh Hóa khởi công ngày 25/10/2023, đến nay đã hoàn thành đúc móng được 121/180 vị trí, đang triển khai làm đường thi công, thi công đào, đúc móng đồng thời tại 59/180 vị trí móng trên địa bàn các tỉnh Thanh Hóa, Ninh Bình, Nam Định. Đã nhận và bàn giao đến công trường 45/180 cột thép. Hoàn thành lắp dựng 17/180 cột, đang lắp dựng 20/180 cột.
Dự án Đường dây 500kV NMNĐ Nam Định I - Phố Nối khởi công ngày 18/01/2024, đến nay đã hoàn thành đúc móng được 107/334 vị trí, đang triển khai làm đường thi công, thi công đào đúc móng tại 227/334 vị trí. Đã nhận và bàn giao đến công trường 41/334 cột thép. Hoàn thành lắp dựng 5/334 cột thép, đang lắp dựng 22/334 cột.
Dự án Đường dây 500 kV Quỳnh Lưu - Thanh Hóa khởi công ngày 18/01/2024, đến nay đã hoàn thành đúc móng được 36/200 vị trí, đang triển khai làm đường thi công, thi công đào đúc móng đồng thời tại 164/200 vị trí. Đang vận chuyển đến công trường các cột giao đợt 1 để chuẩn bị lắp dựng.
Dự án Đường dây 500 kV Quảng Trạch - Quỳnh Lưu khởi công ngày 18/01/2024, đến nay đã hoàn thành đúc móng được 55/463 vị trí, đang triển khai làm đường thi công, thi công đào đúc móng đồng thời tại 407/463 vị trí. Còn 01 vị trí 127 chưa vào thi công do chưa thống nhất được chi phí đền bù để làm đường tạm thi công. Đã nhận và bàn giao đến công trường 18/463 cột thép. Hoàn thành lắp dựng 01/463 cột, đang lắp dựng 7/463 vị trí cột.
Theo ông Nguyễn Anh Tuấn, khó khăn vướng mắc lớn nhất hiện nay vẫn là công tác giải phóng mặt bằng; máy móc thi công; sản xuất, cung cấp cột thép.
![]() |

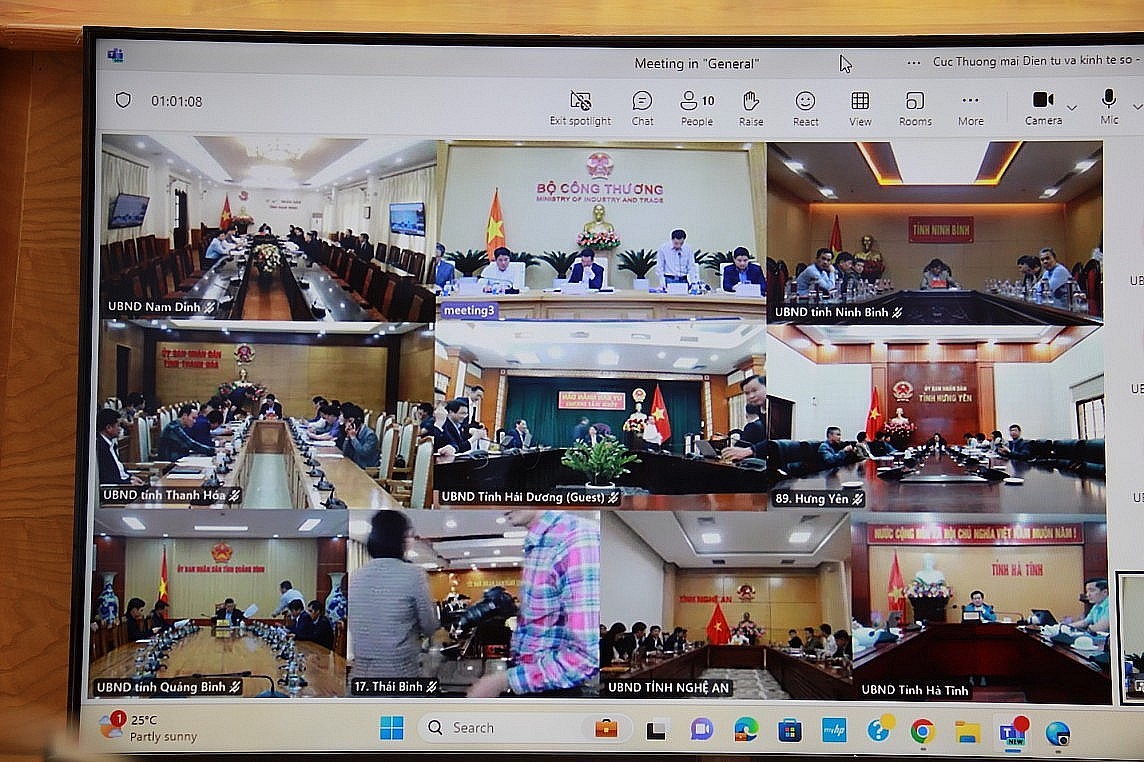

Cuộc họp được kết nối trực tuyến tới các tỉnh có đường dây đi qua |
Để đảm bảo tiến độ, EVN kiến nghị Ủy ban nhân dân tỉnh Hà Tĩnh và Ủy ban nhân dân huyện Cẩm Xuyên tiếp tục quan tâm sớm giải quyết vướng mắc trường hợp hộ dân yêu cầu mức hỗ trợ di chuyển cây cao hơn so với quy định tại vị trí 127 để được vào thi công trong tháng 3 năm 2024.
Ủy ban nhân dân các huyện và các cơ quan liên quan sớm phê duyệt phương án bồi thường phần mặt bằng móng cột, hoàn thành trong tháng 3/2024 để chủ đầu tư hoàn tất công tác bồi thường cho người dân, doanh nghiệp.
Về bàn giao hành lang tuyến, EVN, EVNNPT kiến nghị Ủy ban nhân dân các tỉnh tiếp tục quan tâm để hoàn thành bàn giao các khoảng néo còn lại để Chủ đầu tư chuẩn bị công tác thi công kéo dây. (Hiện nay, tỉnh Quảng Bình còn 10/10 KN; Hà Tĩnh còn 78/112 KN; Nghệ An còn 68/88 KN; Thanh Hóa còn 70/138 KN; Ninh Bình còn 05/09 KN; Nam Định còn 24/54 KN; Thái Bình còn 11/47 KN; Hải Dương còn 13/31 KN; Hưng Yên còn 06/14 KN).
![]() |
Ông Nguyễn Anh Tuấn - Tổng giám đốc EVN báo cáo tại cuộc họp |
Về công tác tái định cư: Các tỉnh Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên chỉ đạo Ủy ban nhân dân các huyện/Hội đồng giải phóng mặt bằng các huyện khẩn trương kiểm kê, kiểm đếm, xác định số nhà/hộ dân phải di dời tái định cư để thực hiện các thủ tục tái định cư cho các hộ dân, đảm bảo an toàn hành lang tuyến để đóng điện công trình trong tháng 6/2024.
Về thủ tục tác động vào rừng để làm đường tạm, bãi tạm phục vụ thi công: Kính đề nghị Ủy ban nhân dân các tỉnh chỉ đạo Sở Nông nghiệp và Phát triển Nông thôn cùng các Sở, Ban, Ngành tạo điều kiện sớm thẩm tra, phê duyệt khi chủ đầu tư trình hồ sơ tác động vào rừng để làm đường tạm, bãi tạm phục vụ thi công.
Có thể bạn quan tâm
Tin mới nhất

Thứ trưởng Nguyễn Hoàng Long là thành viên ban chỉ đạo công trình trọng điểm

Ông Trần Hữu Linh giữ chức Cục trưởng Cục Quản lý và Phát triển thị trường trong nước

Bộ trưởng Nguyễn Hồng Diên: Cần có chế tài xử lý, bắt buộc sử dụng năng lượng tiết kiệm, hiệu quả

Bộ trưởng Nguyễn Hồng Diên kiểm tra công tác cấp điện Tết Ất Tỵ 2025

Bộ trưởng Nguyễn Hồng Diên luôn quan tâm khoa học công nghệ và đổi mới sáng tạo ngành Công Thương
Tin cùng chuyên mục

Bộ Công Thương: Chuyển đổi tư duy xây dựng và thi hành pháp luật

Đốc thúc triển khai Chỉ thị 01/CT-TTg về cung ứng điện

Thu hồi giấy phép phân phối rượu của Công ty TNHH GBQ

Bộ trưởng Nguyễn Hồng Diên đề nghị ‘hiến kế’ phát triển nhân lực điện hạt nhân

Bộ Công Thương thúc đẩy tăng trưởng kinh tế năm 2025

Cung cấp số liệu phục vụ điều chỉnh Quy hoạch điện VIII

Chỉ thị của Bộ Công Thương về đẩy mạnh tiêu thụ nhiên liệu sinh học tại Việt Nam

Bộ Công Thương triển khai thực hiện Nghị quyết số 233/NQ-CP của Chính phủ

Chỉ thị của Bộ Công Thương về bảo đảm cung cấp điện trong các dịp Lễ, Tết và năm 2025

Bộ Công Thương thu hồi giấy phép phân phối rượu của Công ty TNHH Thương mại Xuyên Việt Logistics

Công điện của Bộ Công Thương về đẩy mạnh phát triển thị trường trong nước, kích cầu tiêu dùng

Bộ trưởng Bộ Công Thương chỉ đạo rà soát, sắp xếp tổ chức các đơn vị thuộc Bộ theo hướng tinh gọn

Bộ Công Thương thu hồi giấy phép phân phối rượu của 4 doanh nghiệp

Chỉ thị của Bộ trưởng Nguyễn Hồng Diên về đảm bảo bảo cung cầu, bình ổn giá dịp Tết Ất Tỵ

Bộ trưởng Nguyễn Hồng Diên đề xuất 3 kịch bản cung ứng điện cho năm 2025

Bộ trưởng Nguyễn Hồng Diên: Nhiệm vụ hàng đầu là bảo đảm cung ứng điện trong mọi tình huống

Thứ trưởng Phan Thị Thắng: Các cơ sở giáo dục đẩy mạnh đào tạo theo hướng hiện đại, hội nhập quốc tế

Thứ trưởng Nguyễn Sinh Nhật Tân làm Tổ trưởng Tổ công tác về xuất xứ hàng hóa của Bộ Công Thương

Bộ Công Thương: Tăng cường lãnh đạo thực hiện tốt Kế hoạch phòng, chống tham nhũng, tiêu cực năm 2024
