Hợp đồng thuê đất Dự án Nhà máy điện Nhơn Trạch 3 và 4: PV Power bị đẩy vào thế khó!

Hợp đồng thuê đất Dự án Nhà máy điện Nhơn Trạch 3 và 4 nếu tiếp tục chậm trễ nguy cơ đổ vỡ dự án là rất lớn và khiến PV Power có thể sẽ phải bồi thường.
PV Power Project tổ chức thành công Giải chạy “Vì dòng điện tương lai” PV Power tổ chức Hội nghị An toàn - sức khỏe - môi trường thường niên lần thứ XIII Chủ tịch PVN: Tín Nghĩa đòi giá thuê đất quá cao thì giá điện sẽ đội lên, người dân không thể chấp nhận

Trong các vướng mắc hiện tại của Dự án Nhà máy Điện Nhơn Trạch 3 và 4, vấn đề thủ tục và hợp đồng cho thuê đất được xem là mấu chốt, nếu tiếp tục chậm trễ nguy cơ đổ vỡ dự án là rất lớn...

Lý do là việc hoàn thiện thủ tục thuê đất và giấy chứng nhận quyền sử dụng đất là điều kiện tiên quyết để ngân hàng giải ngân cấp vốn cho dự án. Ngoài ra, việc chậm trễ này còn khiến Tổng công ty Điện lực Dầu khí Việt Nam (PV Power) có thể sẽ phải bồi thường cho nhà thầu thi công xây dựng vì cam kết mà không thực hiện được. Và nếu tiếp tục chậm trễ các thủ tục thuê đất, nguy cơ đổ vỡ dự án là vô cùng lớn.

Tuy nhiên hiện nay, phía tỉnh Đồng Nai và Tổng công ty Tín Nghĩa đã đưa PV Power và Dự án vào thế rất khó!

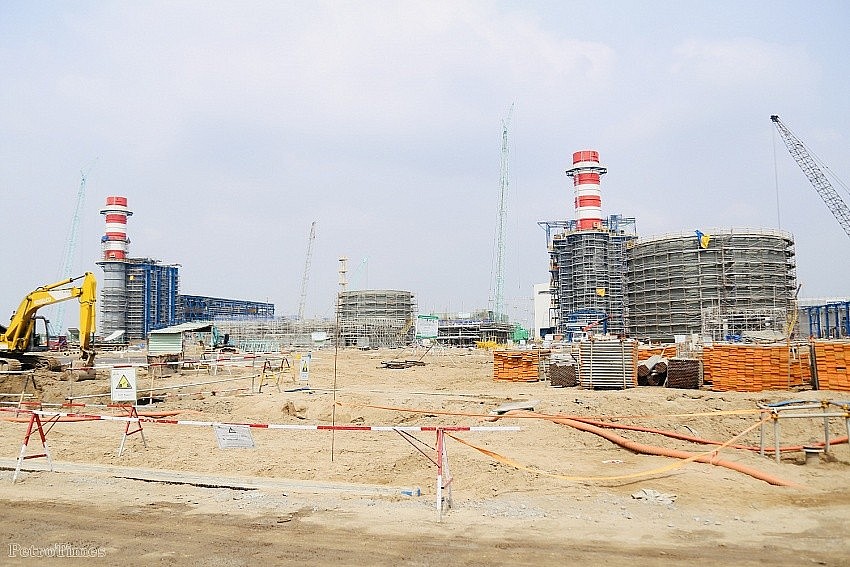

Công trường thi công NMĐ Nhơn Trạch 3-4
Công trường thi công NMĐ Nhơn Trạch 3-4

Dự án Nhà máy điện Nhơn Trạch 3 và 4 có tổng diện tích gần 43 ha. Trong đó, PV Power đã ký với Sở Tài nguyên và Môi trường hợp đồng thuê đất (đợt 1) với diện tích 11,64 ha và đã được cấp giấy chứng nhận quyền sử dụng đất. Đối với phần diện tích còn lại khoảng 30,7 ha (đợt 2), PV Power đã có văn bản số 1828/DAĐ-XD ngày 08/12/2023 gửi hồ sơ xin thuê đất cho UBND tỉnh Đồng Nai và Sở Tài nguyên và Môi trường để được trực tiếp thuê đất với tỉnh như đợt 1.

Liên quan vấn đề này, Thủ tướng Chính phủ cũng đã có chỉ đạo rõ ràng tại thông báo số 117/TB-TTg ngày 25/3/2024 rằng: "UBND tỉnh Đồng Nai chịu trách nhiệm tập trung chỉ đạo giải quyết khó khăn vướng mắc liên quan đến bàn giao cho thuê đất (của Tỉnh cho Dự án) và hạ tầng trong tháng 4/2024...”.

Tuy nhiên ngày 5/4/2024, UBND tỉnh Đồng Nai có thông báo số 182/TB-UBND kết luận của UBND tỉnh về công tác cho thuê đất dự án NMĐ Nhơn Trạch 3 và 4, theo đó thống nhất chủ trương cho Tổng công ty Tín Nghĩa thuê đất trực tiếp với tỉnh và sau đó Tổng công ty Tín Nghĩa cho PV Power thuê lại đất.

PV Power phân tích, từ chủ trương này của Đồng Nai sẽ dẫn đến 2 rủi ro rất lớn. Một là, không xác định được thời điểm Tổng công ty Tín Nghĩa cho PV Power thuê lại đất. Bằng chứng là trong các cuộc họp, PV Power đã đề nghị ngay sau khi Tổng công ty Tín Nghĩa được tỉnh cho thuê đất, thì Tín Nghĩa ký hợp đồng cho PV Power thuê lại đất, nhưng Tổng công ty Tín Nghĩa không xác nhận được. Hai là, không biết khi nào Tổng công ty Tín Nghĩa mới hoàn thiện được thủ tục để PV Power nhận được giấy chứng nhận quyền sử dụng đất. PV Power cho rằng, Tổng công ty Tín Nghĩa sẽ dùng việc này để ép tăng giá thuê, phí sử dụng hạ tầng.

Ông Lê Mạnh Hùng – Chủ tịch HĐTV Petrovietnam trình bày tại buổi làm việc ngày 9/5.
Ông Lê Mạnh Hùng – Chủ tịch HĐTV Petrovietnam trình bày tại buổi làm việc ngày 9/5.

Trình bày tại buổi làm việc ngày 9/5 vừa qua, ông Lê Mạnh Hùng – Chủ tịch HĐTV Tập đoàn Dầu khí Việt Nam (Petrovietnam) cho biết, việc "1 dự án 2 chế độ, 1 dự án 2 hợp đồng thuê đất" là rất bất hợp lý. Trong khi đó, cấu trúc giá thành của điện phát lên lưới sau này sẽ có tính phần phí thuê đất. Với giá đất thuê, phí hạ tầng cao như vậy thì giá điện sử dụng bị đẩy lên cao, người dân không chấp nhận được.

Ông Lê Mạnh Hùng nhấn mạnh, quan điểm của Tập đoàn là nên thống nhất một hình thức là chủ đầu tư thuê trực tiếp từ UBND tỉnh Đồng Nai. Bởi các điều kiện cấu thành cho thuê lại của Tổng công ty Tín Nghĩa đến bây giờ chưa hoàn thành, có phần chưa giải phóng mặt bằng, hạ tầng chưa đầu tư theo quy định của pháp luật, PV Power chưa biết phải chờ đến bao giờ.

“Chúng tôi hoàn toàn thống nhất là sẽ thanh toán những chi phí hợp lý, hợp lệ, đúng, đủ nhưng không thể nào vô lý như thế được”, Chủ tịch HĐTV Petrovietnam khẳng định.

Kết luận buổi làm việc về vấn đề này, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên cũng đề nghị, UBND tỉnh Đồng Nai thống nhất phương án giải quyết vấn đề thuê mặt bằng dự án và cấp giấy chứng nhận quyền sử dụng đất cho PV Power trước ngày 31/5.

Petrovietnam/PV Power mong muốn các vấn đề tồn tại, vướng mắc tại Dự án sẽ được các Ban Chỉ đạo Nhà nước các công trình quan trọng, lãnh đạo các Bộ, ngành Trung ương, lãnh đạo tỉnh Đồng Nai xem xét chỉ đạo giải quyết triệt để để dự án Nhà máy điện LNG đầu tiên của đất nước được tiếp tục triển khai, góp phần đảm bảo an ninh năng lượng quốc gia, đồng thời lấy lại kỷ cương, phép nước và không làm ảnh hưởng đến môi trường đầu tư sau này.

L.Trúc - P. Ngân
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Nhiệt điện Nhơn Trạch 3 và 4

Có thể bạn quan tâm

Tin mới nhất

Tập đoàn Vàng bạc Phú Quý: Tri ân thế hệ anh hùng qua sản phẩm bạc thỏi đặc biệt

Tập đoàn Vàng bạc Phú Quý: Tri ân thế hệ anh hùng qua sản phẩm bạc thỏi đặc biệt

Tập đoàn Vàng bạc đá quý Phú Quý đã trao tặng sản phẩm bạc thỏi '50 năm Thống nhất đất nước' cho nhà báo Trần Mai Hưởng và những người lính xe tăng 846.
BSR và 3 chữ An

BSR và 3 chữ An

Công ty Cổ phần Lọc hóa dầu Bình Sơn (BSR) tiếp tục khẳng định trách nhiệm của mình bằng việc góp sức bảo đảm an ninh quốc phòng và an sinh xã hội.
PC Lào Cai: Hướng đến an toàn, hiệu quả và phục vụ tốt hơn

PC Lào Cai: Hướng đến an toàn, hiệu quả và phục vụ tốt hơn

Theo ông Nguyễn Anh Tuấn – Giám đốc PC Lào Cai: Hệ thống điện cần được vận hành như một cỗ máy tinh vi mà từng linh kiện đều được chăm sóc kỹ lưỡng...
PV Power không ngừng mở rộng hợp tác, tăng tốc đầu tư

PV Power không ngừng mở rộng hợp tác, tăng tốc đầu tư

Trong làn sóng chuyển mình của ngành điện Việt Nam, Tổng Công ty Điện lực Dầu khí Việt Nam – CTCP (PV Power) không chỉ đứng vững mà còn chủ động tăng tốc.
Thủy điện Sông Bung 4 thay thế hệ thống điều khiển và giám sát tổ máy

Thủy điện Sông Bung 4 thay thế hệ thống điều khiển và giám sát tổ máy

Nhà máy Thủy điện Sông Bung 4 thay thế hệ thống điều khiển và giám sát tổ máy (DCS) - bước chuyển đổi hướng tới vận hành hiện đại và tin cậy các tổ máy.

Tin cùng chuyên mục

PV GAS CA MAU - Vững bước cùng dòng khí PM3

PV GAS CA MAU - Vững bước cùng dòng khí PM3

Công ty Khí Cà Mau (PV GAS CA MAU), tiếp nhận thành công 30 tỷ Sm³ khí ẩm, đánh dấu hành trình gần 20 năm vận hành của hệ thống công trình khí PM3 - Cà Mau.
PVTrans vượt kế hoạch lợi nhuận năm 2024, chia cổ tức 32%

PVTrans vượt kế hoạch lợi nhuận năm 2024, chia cổ tức 32%

Đại hội đồng cổ đông Tổng Công ty Cổ phần Vận tải Dầu khí (PVTrans) vừa thông qua phương án chia cổ tức tỷ lệ 32% bằng cổ phiếu, tiếp tục hiện đại hóa đội tàu.
Biến động giá dầu: Thách thức và cơ hội mới cho BSR

Biến động giá dầu: Thách thức và cơ hội mới cho BSR

Trong bối cảnh kinh tế toàn cầu nhiều biến động, Công ty Cổ phần Lọc hóa dầu Bình Sơn (BSR) từng bước chuyển hóa những khó khăn thành động lực tăng trưởng mới.
Nhà máy Lọc dầu Dung Quất đạt 100 triệu tấn sản phẩm

Nhà máy Lọc dầu Dung Quất đạt 100 triệu tấn sản phẩm

Ngày 21/4/2025, đồng hồ sản lượng của Nhà máy Lọc dầu Dung Quất đã đạt mốc 100 triệu tấn sản phẩm các loại lũy kế từ khi Nhà máy vận hành thương mại năm 2009
PVOIL đặt mục tiêu tăng trưởng 8%, kinh doanh xăng Jet A1

PVOIL đặt mục tiêu tăng trưởng 8%, kinh doanh xăng Jet A1

Tổng Công ty Dầu Việt Nam-CTCP (PVOIL) quyết tâm thực hiện kế hoạch kinh doanh năm 2025, mục tiêu tăng trưởng 8%, chuẩn bị kinh doanh xăng Jet A1 vào cuối năm.
PC Huế đảm bảo cấp điện Lễ 30/04 và 01/05

PC Huế đảm bảo cấp điện Lễ 30/04 và 01/05

PC Huế chỉ đạo các phòng ban chức năng, các đơn vị trực thuộc thực hiện đảm bảo cấp điện trong dịp Lễ 30/04 và 01/05 năm 2025.
Trải nghiệm vượt kỳ vọng: BYD Sealion 6 khuấy đảo tại Bình Dương

Trải nghiệm vượt kỳ vọng: BYD Sealion 6 khuấy đảo tại Bình Dương

Sự kiện ra mắt BYD Sealion 6 tại Bình Dương tưng bừng, hiện đại và ngập tràn trải nghiệm công nghệ.
EVNHCMC đẩy mạnh ứng dụng AI nâng cao trải nghiệm khách hàng

EVNHCMC đẩy mạnh ứng dụng AI nâng cao trải nghiệm khách hàng

EVNHCMC đẩy mạnh ứng dụng ứng dụng AI để nâng cao trải nghiệm, đáp ứng mọi nhu cầu dịch vụ điện của khách hàng một cách nhanh chóng, minh bạch, hiệu quả.
Điện lực TKV đẩy mạnh số hóa và sáng kiến kỹ thuật

Điện lực TKV đẩy mạnh số hóa và sáng kiến kỹ thuật

Tự động hóa, tin học hóa và chuyển đổi số đang trở thành trụ cột trong sản xuất tại Tổng công ty Điện lực- TKV, góp phần nâng cao hiệu quả vận hành, phát triển.
Nestlé Việt Nam 30 năm khẳng định niềm tin với thị trường

Nestlé Việt Nam 30 năm khẳng định niềm tin với thị trường

Nestlé qua 30 năm hình thành và phát triển tại Việt Nam đã tạo ra giá trị gia tăng cho nông sản Việt, đưa hạt cà phê Việt Nam lên bản đồ cà phê thế giới.
Đại hội Đảng bộ Tổng Công ty Điện lực miền Trung

Đại hội Đảng bộ Tổng Công ty Điện lực miền Trung

Đại hội Đảng bộ Tổng Công ty Điện lực miền Trung nhiệm kỳ 2025 - 2030 đã bầu 24 đồng chí tham gia Ban Chấp hành Đảng bộ EVNCPC; thông qua Nghị quyết Đại hội.
PVFCCo-Phú Mỹ tăng vốn điều lệ, đầu tư mạnh để phát triển

PVFCCo-Phú Mỹ tăng vốn điều lệ, đầu tư mạnh để phát triển

Sáng ngày 17/4/2025, Đại hội đồng cổ đông phiên họp thường niên năm 2025 của Tổng Công ty Phân bón và Hóa chất Dầu khí (PVFCCo–Phú Mỹ) được tổ chức thành công
PV Drilling tổng kết phong trào thi đua yêu nước 2020 - 2025

PV Drilling tổng kết phong trào thi đua yêu nước 2020 - 2025

Ngày 15/4/2025, tại TP.Hồ Chí Minh, Tổng Công ty Cổ phần Khoan và Dịch vụ Khoan Dầu khí (PV Drilling) tổ chức Hội nghị điển hình tiên tiến giai đoạn 2020-2025.
Không chỉ đường sắt cao tốc, Hòa Phát sẽ tham gia các dự án ngoài khơi

Không chỉ đường sắt cao tốc, Hòa Phát sẽ tham gia các dự án ngoài khơi

Khẳng định với các cổ đông, Chủ tịch Tập đoàn Hòa Phát Trần Đình Long cho biết sẽ ký với PVN để tham gia các dự án ngoài khơi.
PVOIL quyết tâm hoàn thành mục tiêu tăng trưởng 8% năm 2025

PVOIL quyết tâm hoàn thành mục tiêu tăng trưởng 8% năm 2025

Tập thể Tổng công ty Dầu Việt Nam (PVOIL) quyết tâm hoàn thành chỉ tiêu Tập đoàn Công nghiệp–Năng lượng Quốc gia Việt Nam giao, tương ứng mức tăng trưởng 8%.
Tổng công ty Điện lực miền Trung diễn tập phòng, chống thiên tai và tìm kiếm cứu nạn tại Quảng Trị

Tổng công ty Điện lực miền Trung diễn tập phòng, chống thiên tai và tìm kiếm cứu nạn tại Quảng Trị

Tổng công ty Điện lực miền Trung đã tổ chức diễn tập phòng, chống thiên tai và tìm kiếm cứu nạn cấp Tổng công ty năm 2025 tại tỉnh Quảng Trị.
Phân bón Cà Mau tiếp tục hành trình kết nối nhà nông

Phân bón Cà Mau tiếp tục hành trình kết nối nhà nông

Bà con nông dân đã chính thức khởi động hành trình tham quan Nhà máy Phân Bón Cà Mau trong khuôn khổ chương trình "Tham quan nhà máy – Gặt hái mùa vàng 2025".
Petrovietnam-Vinachem: Hợp tác toàn diện, hướng tới tương lai công nghệ cao

Petrovietnam-Vinachem: Hợp tác toàn diện, hướng tới tương lai công nghệ cao

Tập đoàn Công nghiệp - Năng lượng Quốc gia (Petrovietnam) đã ký kết thỏa thuận hợp tác toàn diện với Tập đoàn Hóa chất Việt Nam (Vinachem) mở ra cơ hội bứt phá.
Masan Consumer - Doanh nghiệp tiêu biểu của Thành phố Hồ Chí Minh

Masan Consumer - Doanh nghiệp tiêu biểu của Thành phố Hồ Chí Minh

Masan Consumer được vinh danh tại lễ tôn vinh 50 doanh nghiệp – đơn vị tiêu biểu có thương hiệu và sản phẩm chủ lực của Thành phố Hồ Chí Minh
Hơn cả tiết kiệm: EVNHANOI xây dựng văn hóa sử dụng điện

Hơn cả tiết kiệm: EVNHANOI xây dựng văn hóa sử dụng điện

EVNHANOI đang triển khai loạt chương trình, giải pháp tiết kiệm điện, trong đó có “Gia đình tiết kiệm điện" nhận được sự hưởng ứng của đông đảo khách hàng.
Mobile VerionPhiên bản di động
