Hoàn thành sửa chữa đường dây 500kV Thăng Long – Quảng Ninh
Khẩn trương khắc phục, sẵn sàng cho cao điểm mùa khô
Theo đó, Truyền tải điện Đông Bắc 1 thuộc Công ty Truyền tải điện 1 (PTC1) đã khẩn trương sửa chữa, thay thế hơn 5.000 mét dây dẫn và các khiếm khuyết để đưa đường dây 500kV Thăng Long – Quảng Ninh vận hành an toàn, đúng tiến độ.

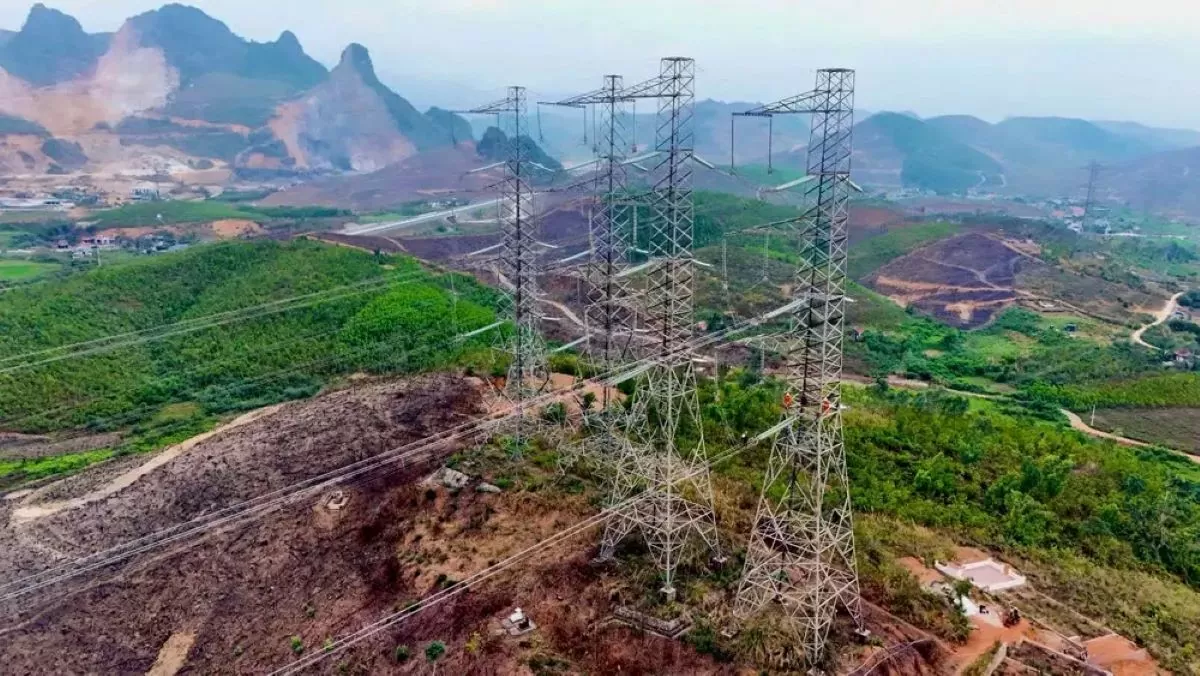

VT20 (cột néo) thuộc ĐZ 500kV Thăng Long - Quảng Ninh. Ảnh: Mạnh Hùng |
Đường dây 500kV Thăng Long – Quảng Ninh là một trong những tuyến truyền tải trọng yếu tại miền Bắc, đóng vai trò giải phóng công suất Nhà máy Nhiệt điện Thăng Long (600MW), kết nối lưới điện khu vực Đông Bắc.
Sau bão số 3 năm 2024 (YAGI), tuyến này bị ảnh hưởng nặng nề, trong đó điểm tổn thương nghiêm trọng nhất tại khoảng cột 18–19 với toàn bộ lớp nhôm ngoài dây dẫn pha B và C bị phá hủy, chỉ còn lõi thép chịu lực – tiềm ẩn rủi ro không nhỏ khi vào cao điểm nắng nóng.
Ngay sau sự cố, Truyền tải điện Đông Bắc 1 đã phối hợp các đơn vị bạn khắc phục tạm thời để đảm bảo vận hành, đồng thời nhanh chóng lập phương án sửa chữa lớn, được Công ty Truyền tải điện 1 phê duyệt trong kế hoạch năm 2025.
Thi công khẩn trương, giữ vững lưới điện Đông Bắc trước mùa cao điểm
Từ ngày 17 đến 21/4/2025, dưới sự giám sát kỹ thuật nghiêm ngặt, gần 5.200m dây dẫn ACSR330/42 bị tổn thương đã được thay thế cùng với 8 bộ ống nối và 8 bộ khoá néo. Đội ngũ kỹ sư, công nhân Công ty TNHH Xây lắp điện Hùng An đã hoàn thành thi công đúng thời hạn, nghiệm thu theo tiêu chuẩn kỹ thuật, đưa đường dây vào vận hành an toàn.

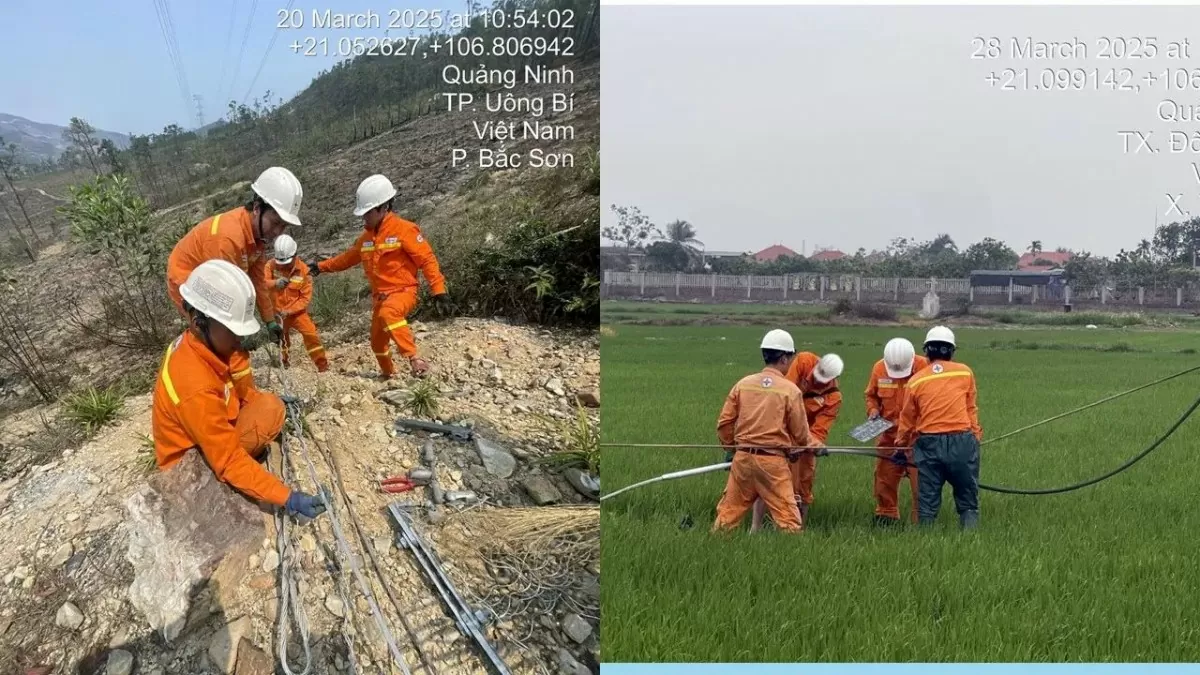

Thi công thay dây cáp quang khoảng cột 19-20 ĐZ 220kV Uông Bí - Yên Hưng và thi công thay dây khoảng néo 51-56 Phả Lại - Mạo Khê. Ảnh: Mạnh Hùng |
Song song đó, hơn 60 cán bộ, công nhân từ các đội Truyền tải điện Hạ Long, Uông Bí, Chí Linh, Đầm Hà cùng Phòng Kỹ thuật đã triển khai hàng loạt công việc đồng bộ trên tuyến: xử lý 10 điểm tổn thương dây chống sét, thay thế 13 bát sứ bị vỡ, sửa chữa dây dẫn và khung định vị, vệ sinh cách điện toàn tuyến, lắp bổ sung lèo phụ nhằm tăng cường khả năng truyền tải từ Nhà máy Nhiệt điện Thăng Long tới trạm 500kV Quảng Ninh.
Trước đó, ngay từ tháng 3, Truyền tải điện Đông Bắc 1 đã hoàn tất nhiều hạng mục sửa chữa lớn khác thuộc kế hoạch năm 2025 – đều là hậu quả của cơn bão YAGI gồm: Sửa dây pha B tại khoảng cột 76–79 (ĐZ 220kV Sơn Động – Hoành Bồ); sửa dây cáp quang bị đứt tại khoảng cột VT19–VT20 (ĐZ Uông Bí – Yên Hưng); sửa dây pha A bị tổn thương tại khoảng cột 53–55 (ĐZ Phả Lại – Mạo Khê).

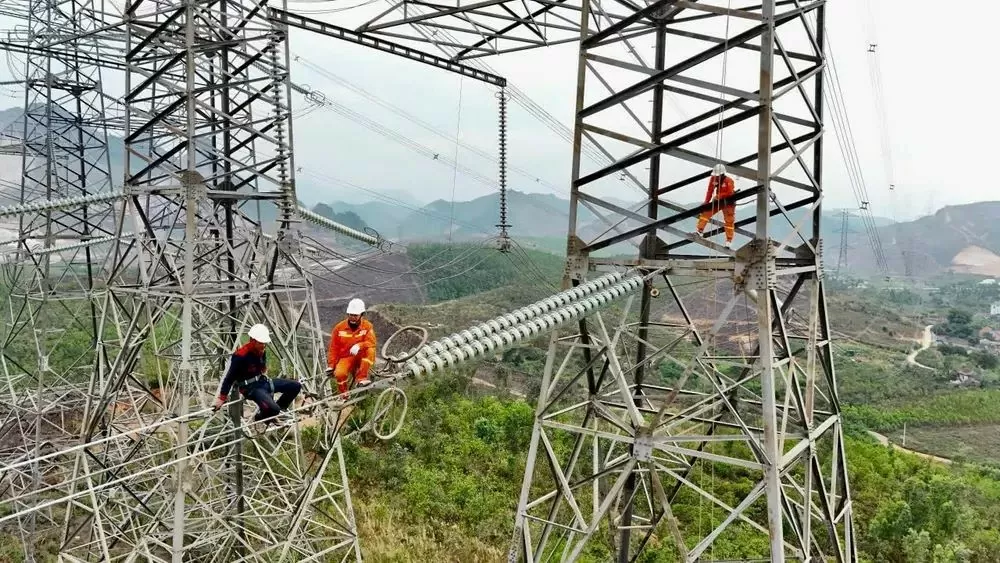

Giám sát thi công hạ dây tại VT20 đz 500kV Thăng Long - Quảng Ninh. Ảnh: Mạnh Hùng |
Có thể khẳng định tinh thần chủ động, quyết liệt của cán bộ, công nhân Truyền tải điện Đông Bắc 1 là minh chứng rõ nét cho sức lan tỏa từ Dự án đường dây 500kV Mạch 3 (Quảng Trạch – Phố Nối).
Dự án không chỉ gia tăng năng lực truyền tải mà còn tiếp thêm động lực thi đua cho các đơn vị tuyến đầu – nơi những người lính truyền tải làm việc không kể ngày đêm, mưa nắng hay lễ tết, vì một hệ thống điện quốc gia an toàn, ổn định bước vào mùa cao điểm 2025. |
