Hoàn thành kéo dây khoảng néo đầu tiên Dự án đường dây 500kV mạch 3

Hoàn thành kéo dây những khoảng néo đầu tiên Dự án đường dây 500kV mạch 3.
Khen thưởng đơn vị đầu tiên hoàn thành sản xuất cột thép Dự án đường dây 500kV mạch 3 Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Sáng ngày 02/5/2024, Ban Quản lý dự án các công trình điện miền Trung đã phối hợp các đơn vị liên quan hoàn thành đóng điện đưa vào vận hành trở lại các đường dây 500kV Quảng Trạch - Dốc Sỏi, Quảng Trạch - Vũng Áng sau khi thực hiện sắp xếp lại đấu nối hoàn trả các Đường dây 500kV Quảng Trạch - Vũng Áng, Quảng Trạch - Dốc Sỏi để đấu nối Dự án đường dây 500kV mạch 3 cung đoạn Quảng Trạch-Quỳnh Lưu.

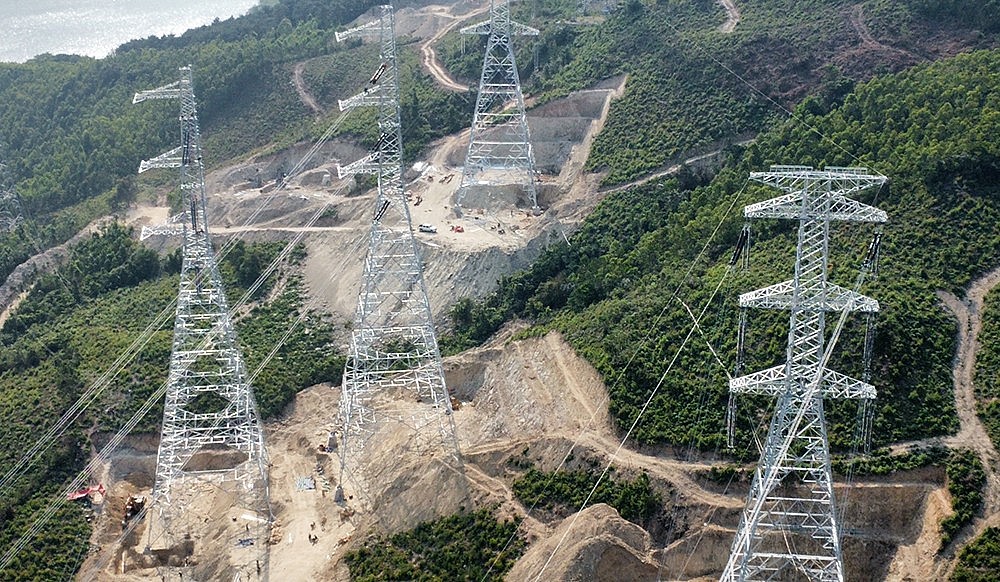

Đây là công việc sau khi 1,5 km đường dây 500kV mạch 3 Quảng Trạch - Quỳnh Lưu thuộc dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối được hoàn thành lắp dựng cột và kéo dây.

Hoàn thành kéo dây những khoảng néo đầu tiên Dự án đường dây 500kV mạch 3
Những khoảng néo đầu tiên Dự án đường dây 500kV mạch 3 đã hoàn thành kéo dây

Để đảm bảo cung cấp điện an toàn, liên tục và đảm bảo truyền tải điện cao trục Trung – Bắc trong giai đoạn mùa nắng nóng từ tháng 5/2024, lãnh đạo Tập đoàn Điện lực Việt Nam yêu cầu phải hoàn thành thi công lắp dựng cột và kéo dây các vị trí đường dây 500kV mạch 3 đấu nối vào Trạm biến áp 500kV Quảng Trạch trước mùa nắng nóng năm 2024.

Trước chỉ đạo trên, Tổng công ty Truyền tải điện Quốc gia đã xây dựng phương án thi công hợp lý, bố trí nhân lực, máy móc, phương tiện thi công liên tục trong thời gian cắt điện từ ngày 15/4-01/5/2024. Đơn vị thi công đã hoàn thành khối lượng thi công rất lớn với 6 khoảng néo bao gồm: Thi công lắp dựng cột các vị trí 1A, 1B, 1C, 2A và kéo dây các cung đoạn vị trí 2 (hiện hữu)-1C-1B-1A-Pooctich Trạm 500kV Quảng Trạch của Đường dây 500kV Quảng Trạch-Vũng Áng và cung đoạn vị trí 3 (hiện hữu)-2A-1 (hiện hữu) -Pooctich Trạm 500kV Quảng Trạch của Đường dây 500kV Quảng Trạch-Dốc Sỏi thuộc công trình Đường dây 500kV Quảng Trạch-Quỳnh Lưu theo đúng thiết kế được duyệt.

Việc đóng điện trở lại các đường dây 500kV Quảng Trạch - Dốc Sỏi, Quảng Trạch - Vũng Áng sau khi thực hiện hạng mục chuyển đấu nối đã có ý nghĩa rất lớn trong việc đảm bảo cung cấp điện và ổn định cho hệ thống lưới điện truyền tải đang chuẩn bị vào mùa nắng nóng, đồng thời sẵn sàng cho việc đấu nối Đường dây 500kV mạch 3 vào Trạm biến áp 500kV Quảng Trạch.

Vũ Sơn
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Tin cùng chuyên mục

Hòa Bình: Đầu tư xây dựng, nâng cấp hạ tầng lưới điện

Hòa Bình: Đầu tư xây dựng, nâng cấp hạ tầng lưới điện

Khu vực miền Trung: Nhiều ý kiến đóng góp cho dự thảo Luật Điện lực (sửa đổi)

Khu vực miền Trung: Nhiều ý kiến đóng góp cho dự thảo Luật Điện lực (sửa đổi)

Chủ động kế hoạch cung ứng điện cho giai đoạn cao điểm nắng nóng

Chủ động kế hoạch cung ứng điện cho giai đoạn cao điểm nắng nóng

Đóng điện đường dây đấu nối sẵn sàng cấp điện chạy thử nghiệm Nhà máy điện Nhơn Trạch 3

Đóng điện đường dây đấu nối sẵn sàng cấp điện chạy thử nghiệm Nhà máy điện Nhơn Trạch 3

Ngành điện rà soát tiến độ cung cấp vật tư cho các Dự án đường dây 500kV mạch 3

Ngành điện rà soát tiến độ cung cấp vật tư cho các Dự án đường dây 500kV mạch 3

Phấn đấu đến 19/5 đúc xong móng cột đường dây 500kV Nhà máy nhiệt điện Nam Định I - Phố Nối

Phấn đấu đến 19/5 đúc xong móng cột đường dây 500kV Nhà máy nhiệt điện Nam Định I - Phố Nối

Phát động thi đua 45 ngày đêm nước rút Dự án đường dây 500kV mạch 3

Phát động thi đua 45 ngày đêm nước rút Dự án đường dây 500kV mạch 3

Ngành điện chủ động phối hợp di dời cột điện cao thế phục vụ thi công cao tốc

Ngành điện chủ động phối hợp di dời cột điện cao thế phục vụ thi công cao tốc

Đang diễn ra tọa đàm "Tiết kiệm điện – Từ chính sách đến cuộc sống"

Đang diễn ra tọa đàm "Tiết kiệm điện – Từ chính sách đến cuộc sống"

Lấy ý kiến góp ý dự thảo Luật Điện lực (sửa đổi) tại khu vực miền Trung

Lấy ý kiến góp ý dự thảo Luật Điện lực (sửa đổi) tại khu vực miền Trung

Thừa Thiên Huế: Đẩy mạnh phát triển hệ thống lưới điện

Thừa Thiên Huế: Đẩy mạnh phát triển hệ thống lưới điện

EVNNPC diễn tập ứng phó sự cố lưới điện, hưởng ứng tháng hành động An toàn vệ sinh lao động

EVNNPC diễn tập ứng phó sự cố lưới điện, hưởng ứng tháng hành động An toàn vệ sinh lao động

Tiêu thụ điện tuần 19 tiếp tục tăng, huy động cao năng lượng tái tạo

Tiêu thụ điện tuần 19 tiếp tục tăng, huy động cao năng lượng tái tạo

Lưới điện truyền tải vận hành ổn định trong tháng 4

Lưới điện truyền tải vận hành ổn định trong tháng 4

Tiến độ các dự án đường dây 220kV nhập khẩu điện từ Lào về Việt Nam

Tiến độ các dự án đường dây 220kV nhập khẩu điện từ Lào về Việt Nam

Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?

Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?

Thêm đơn vị hoàn thành cung cấp toàn bộ cột thép cho Dự án đường dây 500kV mạch 3

Thêm đơn vị hoàn thành cung cấp toàn bộ cột thép cho Dự án đường dây 500kV mạch 3

Họp Ban soạn thảo, Tổ Biên tập xây dựng Nghị định về cơ chế mua bán điện trực tiếp

Họp Ban soạn thảo, Tổ Biên tập xây dựng Nghị định về cơ chế mua bán điện trực tiếp

Nền nhiệt cả nước cao hơn nhiều năm, EVN tiếp tục kêu gọi tiết kiệm điện năng

Nền nhiệt cả nước cao hơn nhiều năm, EVN tiếp tục kêu gọi tiết kiệm điện năng

Đường dây 500kV mạch 3 Nhà máy nhiệt điện Nam Định I – Thanh Hoá bắt đầu kéo dây

Đường dây 500kV mạch 3 Nhà máy nhiệt điện Nam Định I – Thanh Hoá bắt đầu kéo dây

Xem thêm
