Hệ thống truyền tải điện quốc gia: Viết tiếp trang sử mới |
Toàn bộ dự án Đường dây 500 kV mạch 3 Vũng Áng - Quảng Trạch - Dốc Sỏi - Pleiku 2 được hoàn thành vào ngày 17/8/2022 là sự kiện quan trọng đánh dấu bước phát triển mới của hệ thống truyền tải điện Quốc gia.

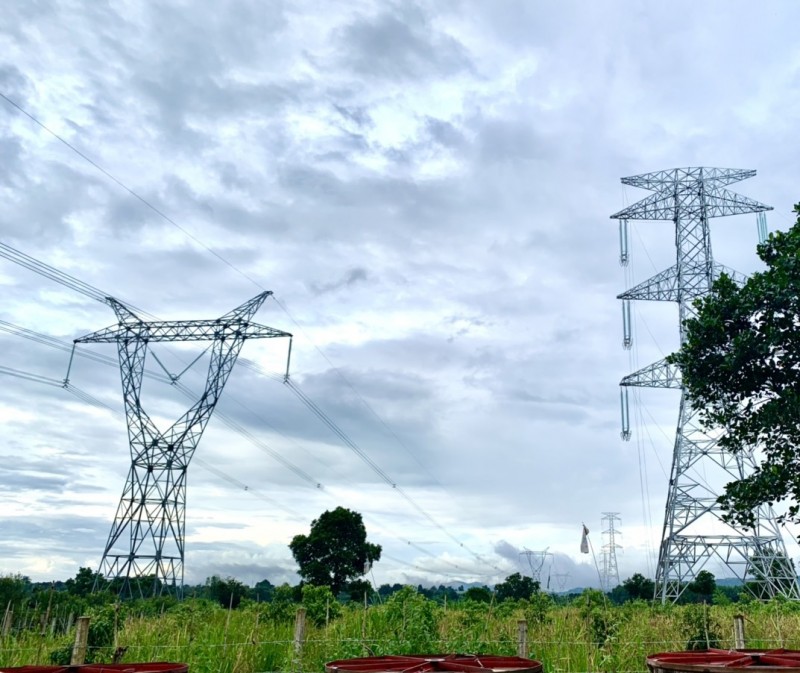

Đường dây 500kV mạch 3 đoạn Dốc Sỏi - Pleiku 2 đi qua địa bàn tỉnh Gia Lai |
Dự án đường dây 500kV mạch 3 có 3 dự án thành phần gồm: Đường dây 500kV Quảng Trạch - Vũng Áng và sân phân phối 500 kV Trung tâm Điện lực Quảng Trạch; Đường dây 500kV Quảng Trạch - Dốc Sỏi; Đường dây 500kV Dốc Sỏi - Pleiku 2. Dự án có tổng mức đầu tư là 11.949 tỷ đồng. Tổng công ty Truyền tải điện Quốc gia (EVNNPT) là đơn vị chủ đầu tư dự án cùng Ban Quản lý dự án các công trình điện miền Trung (CPMB) - đơn vị quản lý điều hành dự án đã phối hợp với các đơn vị liên quan đóng điện mang tải Đường dây 500 kV Vũng Áng - Quảng Trạch.
Dự án khởi công ngày 18/12/2018 với quy mô xây dựng đường dây 500kV mạch kép từ Vũng Áng tới Pleiku 2 dài gần 742km đi qua 9 tỉnh/ thành phố. Trong đó đoạn tuyến từ trạm biến áp 500 kV Vũng Áng (Hà Tĩnh) đến Sân phân phối 500 kV Quảng Trạch (Quảng Bình) dài hơn 32km. Đây là đoạn tuyến ngắn nhưng gặp rất nhiều vướng mắc trong giải phóng mặt bằng.
Quá trình triển khai dự án đường gây 500 kV Vũng Áng - Quảng Trạch nói riêng và toàn tuyến đường dây 500 kV mạch 3 gặp rất nhiều yếu tố khách quan tác động như các đợt dịch Covid-19 năm 2020, 2021, bão lũ năm 2020 và đặc biệt vướng mắc kéo dài trong bồi thường giải phóng mặt bằng.
Dự án thường xuyên nhận được sự quan tâm của Chính phủ, Thủ tướng Chính phủ, các bộ, ngành, Ban chỉ đạo Quốc gia về phát triển Điện lực, Tập đoàn Điện lực Việt Nam trong việc chỉ đạo, tháo gỡ những khó khăn vướng mắc trong giải phóng mặt bằng. Cùng với đó là sự vào cuộc quyết liệt của chính quyền địa phương từ cấp tỉnh/huyện/xã có đường dây đi qua đã tạo mặt bằng để đơn vị thi công triển khai dự án và hoàn thành dự án.

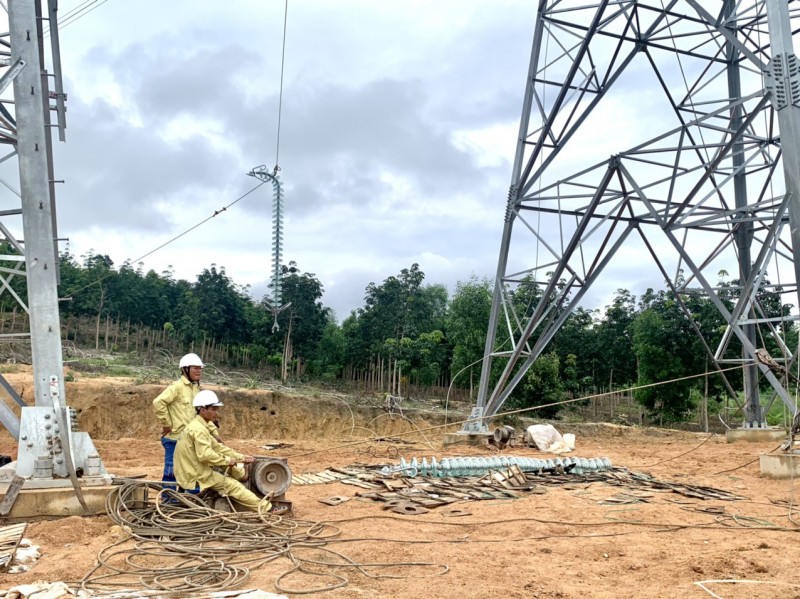

Công nhân thi công tuyến đường dây 500kV mạch 3 tại tỉnh Kon Tum |
Theo ông Nguyễn Đức Tuyển, Giám đốc Ban Quản lý Dự án các công trình điện miền Trung (CPMB): Lãnh đạo Tổng công ty Truyền tải điện Quốc gia và các phòng chức năng thường xuyên trực tiếp có mặt tại công trường để điều hành, xử lý và giải quyết ngay các vướng mắc phát sinh trong quá trình thi công. Đơn vị tư vấn thiết kế, tư vấn giám sát luôn có người bám công trường để giám sát tác giả, xử lý hiện trường và tổ chức nghiệm thu cuốn chiếu.
EVNNPT cũng đã huy động các đơn vị trực thuộc như Công ty Truyền tải điện 1, Công ty Truyền tải điện 2 bố trí lực lượng để thực hiện công tác phát quang, nghiệm thu hành lang tuyến, lắp đặt khung định vị và hỗ trợ các đơn vị thi công nhằm đảm bảo tiến độ yêu cầu.
Trong công tác nghiệm thu kỹ thuật, nghiệm thu hành lang tuyến, EVNNPT thống nhất với các đơn vị tư vấn giám sát, tư vấn thiết kế và quản lý vận hành với phương châm “thi công đến đâu, nghiệm thu hoàn thành đến đó”, kết thúc công tác kéo dây khoảng néo cuối cùng, cũng đồng nghĩa với việc đảm bảo đủ điều kiện để đóng điện vận hành dự án.
Việc đóng điện mang tải dự án đường dây 500 kV Vũng Áng - Quảng Trạch có ý nghĩa quan trọng trong việc hoàn thành toàn bộ dự án đường dây 500 kV mạch 3, đồng thời giúp giải tỏa hết công suất Nhà máy nhiệt điện Vũng Áng lên hệ thống điện quốc gia. Đặc biệt, dự án hoàn thành sẽ góp phần tăng cường năng lực truyền tải lưới điện 500 kV của hệ thống điện quốc gia; giải tỏa công suất nguồn nhiệt điện và năng lượng tái tạo trong khu vực; góp phần đảm bảo cung ứng điện cho tỉnh Hà Tĩnh, Quảng Bình, Quảng Trị, Thừa Thiên Huế, Quảng Nam, Quảng Ngãi, Gia Lai, Kon Tum, TP. Đà Nẵng và phụ cận.
