Hoàn thành cải tạo đường dây 220kV Phả Lại nhánh rẽ nhiệt điện Hải Dương

PV

PV

Ngày 02/05/2021, tại thành phố Chí Linh, tỉnh Hải Dương, Ban quản lý dự án các công trình điện miền Bắc (NPMB) đã phối hợp với các đơn vị liên quan tổ chức nghiệm thu, đóng điện dự án Cải tạo đường dây 220kV Phả Lại – rẽ nhiệt điện Hải Dương.

Dự án cải tạo đường dây 220kV Phả Lại – rẽ nhiệt điện Hải Dương (đoạn từ NĐ Phả Lại đến điểm đấu nối để rẽ NĐ Hải Dương) là dự án trọng điểm của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) nhằm giải tỏa công suất của Nhà máy Nhiệt điện Hải Dương, đáp ứng nhu cầu tăng trưởng phụ tải phục vụ phát triển kinh tế, xã hội tỉnh Hải Dương và đảm bảo ổn định cho hệ thống truyền tải điện.

Đây là công trình năng lượng cấp đặc biệt, nhóm B, có tổng mức đầu tư hơn 85,854 tỷ đồng do EVNNPT làm chủ đầu tư, NPMB được giao quản lý thực hiện dự án. Công ty Truyền tải điện 1 là đơn vị tiếp nhận quản lý vận hành sau khi hoàn thành đóng điện.

Dự án có quy mô thay thế toàn bộ dây dẫn hiện trạng bằng dây siêu nhiệt có khả năng mang tải cao hơn; thay thế cách điện, phụ kiện; căng lại dây chống sét lộ 273A80 – 283A8.25; cải tạo móng và nâng chiều cao cột đối với vị trí 19 và 25 lộ 273A80 – 283A8.25.

Hoàn thành cải tạo đường dây 220kV Phả Lại nhánh rẽ nhiệt điện Hải Dương

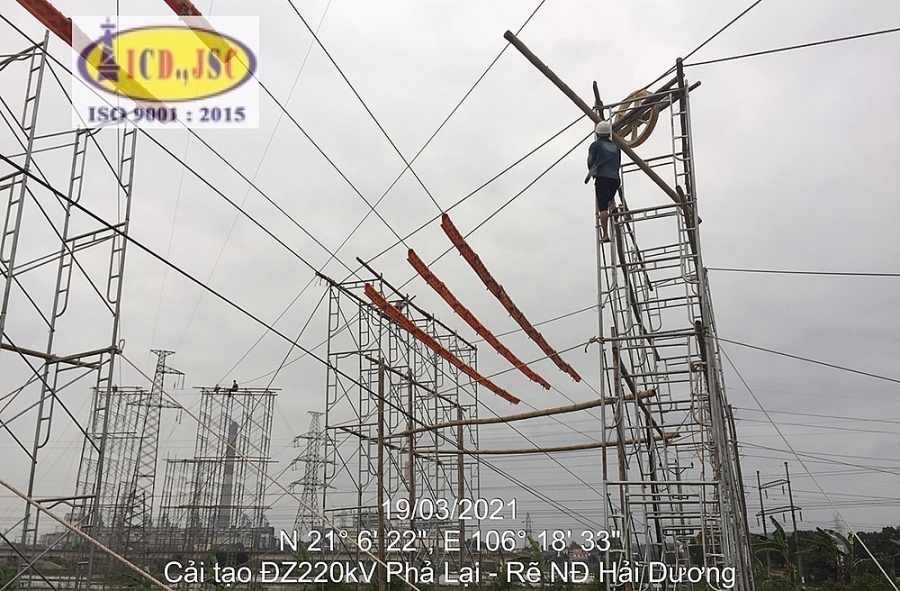

Qúa trình thi công dự án

Dự án được khởi công ngày 25/12/2020. Do đặc điểm của dự án chỉ thi công được khi cắt điện, NPMB đã chủ động làm việc với Công ty Truyền tải điện 1, Trung tâm điều độ Hệ thống điện Quốc gia, Trung tâm điều độ Hệ thống điện miền Bắc để lên lịch cắt điện thi công từ tháng 01/2021. Tuy nhiên do tình hình dịch bệnh Covid-19 cũng như liên quan đến Đại hội Đảng các cấp và lịch nghỉ Tết âm lịch, các đơn vị điều độ chỉ cho phép thi công từ 16/03/2021 đến ngày 01/04/2021 đối với lộ 274A80 – 284A8.25 và từ 14/04/2021 đến ngày 01/05/2021 đối với lộ 273A80 – 283A8.25.

Với thời gian cắt điện ngắn nêu trên, cùng với đó là tình hình dịch bệnh căng thẳng của tỉnh Hải Dương, NPMB và nhà thầu thi công cùng các bên liên quan đã nỗ lực vượt khó để đảm bảo tiến độ trả điện theo yêu cầu của các đơn vị điều độ. Đúng 18h ngày 01/05/2021, Hội đồng nghiệm thu dự án đã bàn giao lưới cho đơn vị quản lý vận hành cũng như đơn vị điều độ để thực hiện đóng điện, hoàn thành toàn bộ dự án.

PV
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Hải Dương

Tin mới nhất

Đề nghị JBIC sớm hỗ trợ Việt Nam cơ chế tài chính, công nghệ để thực hiện chuyển đổi năng lượng

Đề nghị JBIC sớm hỗ trợ Việt Nam cơ chế tài chính, công nghệ để thực hiện chuyển đổi năng lượng

Ngân hàng Hợp tác quốc tế Nhật Bản (JBIC) sẽ ưu tiên hỗ trợ Việt Nam chuyển đổi năng lượng, cũng như đưa công nghệ Nhật Bản và châu Âu để hỗ trợ doanh nghiệp.
Bộ Công Thương bàn giải pháp tháo gỡ khó khăn trong phát triển điện khí

Bộ Công Thương bàn giải pháp tháo gỡ khó khăn trong phát triển điện khí

Chiều 29/3, Bộ Công Thương họp, tìm giải pháp tháo gỡ khó khăn, vướng mắc trong quá trình đầu tư, thực hiện các dự án điện khí.
Mục tiêu cao nhất là đảm bảo cung ứng điện cho phát triển kinh tế - xã hội

Mục tiêu cao nhất là đảm bảo cung ứng điện cho phát triển kinh tế - xã hội

Bộ Công Thương đã đưa ra các giải pháp quyết liệt đảm bảo cung ứng điện cả năm, nhất là mùa khô năm 2024
Nga tăng cường nhập khẩu xăng; Mỹ mua dầu cho kho dự trữ khẩn cấp quốc gia

Nga tăng cường nhập khẩu xăng; Mỹ mua dầu cho kho dự trữ khẩn cấp quốc gia

Nga gần đây đã tăng cường nhập khẩu xăng từ Belarus trong tháng 3 để giải quyết nguy cơ thiếu hụt tại thị trường nội địa.
Chuyên gia dự báo 3 lý do giá dầu thế giới năm 2024 sẽ bình ổn

Chuyên gia dự báo 3 lý do giá dầu thế giới năm 2024 sẽ bình ổn

Bất chấp những căng thẳng địa chính trị và hiệp định thương mại thay đổi, các chuyên gia nhận xét thị trường dầu mỏ thế giới sẽ khó biến động trong năm nay.

Tin cùng chuyên mục

Bộ Công Thương lấy ý kiến về Dự thảo Luật điện lực (sửa đổi)

Bộ Công Thương lấy ý kiến về Dự thảo Luật điện lực (sửa đổi)

Ngày 28/3, Bộ trưởng Bộ Công Thương đã ký văn bản 2034/BCT-ĐTĐL về việc xin ý kiến đối với dự án Luật Điện lực (sửa đổi).
Nam Định đề xuất chuyển đổi dự án nhiệt điện 2,2 tỷ USD từ điện than sang điện khí LNG

Nam Định đề xuất chuyển đổi dự án nhiệt điện 2,2 tỷ USD từ điện than sang điện khí LNG

UBND tỉnh Nam Định vừa có văn bản gửi Bộ Công Thương đề xuất chuyển đổi dự án nhiệt điện 2,2 tỷ USD từ điện than sang điện khí LNG.
Đề xuất nhiên liệu chuyển đổi cho các nhà máy nhiệt điện than của Việt Nam

Đề xuất nhiên liệu chuyển đổi cho các nhà máy nhiệt điện than của Việt Nam

Ngày 28/3 tại Hà Nôi, UNDP đã tổ chức cuộc họp trao đổi kỹ thuật đánh giá các kịch bản đưa nhiệt điện than ở Việt Nam đạt phát thải ròng bằng “0” vào năm 2050.
Đồng Nai: Hơn 35.200 khách hàng ký cam kết tiết kiệm điện

Đồng Nai: Hơn 35.200 khách hàng ký cam kết tiết kiệm điện

Tại Đồng Nai, hơn 35.200 khách ký cam kết tiết kiệm điện; 965 khách có mức tiêu thụ điện từ 1 triệu kWh/năm trở lên ký cam kết tham gia điều chỉnh phụ tải điện.
Sản xuất điện của EU đạt bước tiến mới

Sản xuất điện của EU đạt bước tiến mới

Sản xuất điện của Liên minh châu Âu (EU) đạt bước tiến mới trong quá trình chuyển đổi sang năng lượng ít carbon vào năm 2023.
Đắk Nông: Quyết liệt thực hiện giải pháp tiết kiệm điện trong mùa nắng nóng

Đắk Nông: Quyết liệt thực hiện giải pháp tiết kiệm điện trong mùa nắng nóng

Thời gian qua, thời tiết trên địa bàn Đắk Nông hanh khô và nắng nóng kéo dài. Do đó, nhiều giải pháp trong công tác tiết kiệm điện được PC Đắk Nông triển khai.
Đốc thúc tiến độ đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối

Đốc thúc tiến độ đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối

Lãnh đạo Tập đoàn Tâp đoàn Điện lực Việt Nam và Tổng công ty Truyền tải điện quốc gia đã kiểm tra dự án đường dây 500kV mạch 3 từ Thanh Hoá đến Phố Nối.
Dự án đường dây 500kV mạch 3: Các nhà thầu thi công đồng hành cùng chủ đầu tư

Dự án đường dây 500kV mạch 3: Các nhà thầu thi công đồng hành cùng chủ đầu tư

Các nhà thầu thi công dự án đường dây 500kV mạch 3 bày tỏ sự cam kết, quyết tâm đồng hành cùng chủ đầu tư đưa dự án về đích.
Thừa Thiên Huế: Các giải pháp đảm bảo cung cấp điện cho mùa khô

Thừa Thiên Huế: Các giải pháp đảm bảo cung cấp điện cho mùa khô

Ngành điện Thừa Thiên Huế triển khai đồng bộ các phương án, sẵn sàng ứng phó với mọi tình huống nhằm đảm bảo cung ứng điện mùa khô năm 2024.
Sớm đề xuất cụ thể cơ chế huy động nguồn vốn cho phát triển năng lượng tái tạo

Sớm đề xuất cụ thể cơ chế huy động nguồn vốn cho phát triển năng lượng tái tạo

Ngày 27/3, Phó Thủ tướng Trần Hồng Hà tiếp bà Mary L.Schapiro, Phó Chủ tịch Liên minh Tài chính Glasgow vì mục tiêu giảm phát thải ròng khí nhà kính bằng 0.
Gia Lai: Tiết kiệm hơn 12,6 triệu kWh điện trong quý 1/2024

Gia Lai: Tiết kiệm hơn 12,6 triệu kWh điện trong quý 1/2024

Sở Công Thương Gia Lai cho biết, sản lượng điện tiết kiệm trên toàn tỉnh trong quý 1/2024 ước đạt hơn 12,6 triệu kWh so với cùng kỳ năm 2023.
Thủ tướng Phê duyệt Quyết định quy định về cơ chế điều chỉnh mức giá bán lẻ điện bình quân

Thủ tướng Phê duyệt Quyết định quy định về cơ chế điều chỉnh mức giá bán lẻ điện bình quân

Thủ tướng Chính phủ vừa phê duyệt Quyết định quy định về cơ chế điều chỉnh mức giá bán lẻ điện bình quân thay thế Quyết định 24/2017/QĐ-TTg.
Cục Điều tiết Điện lực làm việc với EVNNPC về cung cấp điện năm 2024

Cục Điều tiết Điện lực làm việc với EVNNPC về cung cấp điện năm 2024

Cục Điều tiết Điện lực yêu cầu Tổng công ty Điện lực miền Bắc đẩy mạnh các giải pháp nhằm đảm bảo cung cấp điện năm 2024, nhất là trong mùa nắng nóng sắp tới.
Đóng điện Trạm biến áp 220kV Phố Cao và đấu nối

Đóng điện Trạm biến áp 220kV Phố Cao và đấu nối

Trạm biến áp 220kV Phố Cao và đấu nối đi vào vận hành sẽ tăng cường điện cho tỉnh Hưng Yên, Hải Dương và khu vực phụ cận
Bộ trưởng Bộ Công Thương yêu cầu thực hiện một số nhiệm vụ trọng tâm để thúc đẩy tiến độ đường dây 500 kV mạch 3

Bộ trưởng Bộ Công Thương yêu cầu thực hiện một số nhiệm vụ trọng tâm để thúc đẩy tiến độ đường dây 500 kV mạch 3

Liên quan đến tiến độ đường dây 500 kV mạch 3, Bộ trưởng Bộ Công Thương đã nêu 3 nguyên nhân ảnh hưởng dự án và đề nghị thực hiện một số nhiệm vụ trọng tâm.
Họp giao ban định kỳ tháng 3 về đường dây 500kV mạch 3 Quảng Trạch – Phố Nối

Họp giao ban định kỳ tháng 3 về đường dây 500kV mạch 3 Quảng Trạch – Phố Nối

Ngày 26/3, tại trụ sở Bộ Công Thương, Hà Nội, đã diễn ra cuộc họp giao ban định kỳ về đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối.
Bắc Giang có 267 cửa hàng bán xăng dầu xuất hóa đơn điện tử

Bắc Giang có 267 cửa hàng bán xăng dầu xuất hóa đơn điện tử

Tỉnh Bắc Giang hiện có 267 cửa hàng bán lẻ xăng dầu thực hiện việc lập hóa đơn điện tử theo từng lần bán hàng, đạt tỷ lệ 91,1%.
Tuyên Quang: Quyết tâm không để sự cố mất điện xảy ra trong mùa nắng nóng 2024

Tuyên Quang: Quyết tâm không để sự cố mất điện xảy ra trong mùa nắng nóng 2024

Điện lực Tuyên Quang chủ động triển khai các phương án ứng phó quyết tâm không để sự cố mất điện xảy ra trong những đợt cao điểm nắng nóng 2024 .
Cục Điều tiết Điện lực làm việc với EVNHANOI về cung cấp điện năm 2024

Cục Điều tiết Điện lực làm việc với EVNHANOI về cung cấp điện năm 2024

Nhằm chuẩn bị tốt công tác cấp điện mùa nắng nóng 2024, Cục Điều tiết Điện lực đã có buổi làm việc với ngành điện Thủ đô.
Hà Giang tiết kiệm được hơn 8.000 kWh trong Giờ Trái đất 2024

Hà Giang tiết kiệm được hơn 8.000 kWh trong Giờ Trái đất 2024

Công ty Điện lực Hà Giang cho biết, sau 1 giờ tắt đèn hưởng ứng Giờ Trái đất năm 2024 từ 20h30 - 21h30 ngày 23/3, toàn tỉnh đã tiết kiệm được 8.666 kWh.
Xem thêm
Mobile VerionPhiên bản di động
