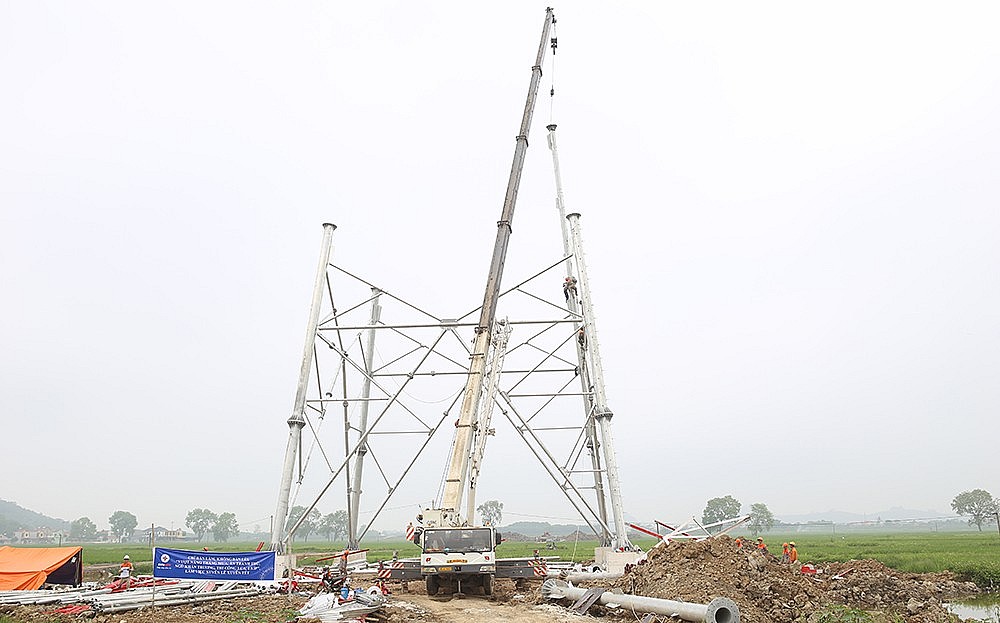

Gấp rút hoàn thiện đúc móng dựng cột Đường dây 500kV mạch 3 Khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3 |
Báo cáo đoàn công tác của Ủy ban Quản lý vốn nhà nước tại doanh nghiệp kiểm tra công trường đường dây 500kV mạch 3 trên địa bàn tỉnh Thanh Hoá ngày 19/4, Tổng giám đốc Tổng công ty truyền tải điện Quốc gia (EVNNPT) Phạm Lê Phú cho biết, đến nay các Dự án đường dây 500kV mạch 3 đã hoàn thành bàn giao mặt bằng được 1.177/1.177 vị trí móng cột và 252/503 khoảng néo hành lang tuyến, còn 251/503 khoảng néo chưa bàn giao mặt bằng.
Về thi công, đến nay, hoàn thành đúc móng được 663/1.177 vị trí, đã bàn giao 295/1.177 vị trí cột thép, hoàn thành lắp dựng 118/1.177 cột thép; đang lắp dựng 97/1.177 cột thép.
Riêng Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa đã hoàn thành đúc móng được 151/180 vị trí, đang thi công tại 29/180 vị trí. Đã bàn giao 108/180 cột thép, hoàn thành lắp dựng 45/180 cột; đang lắp dựng 34/180 cột; đang vận chuyển 29/180 cột vào vị trí móng.
Lắp dựng cột tại đường dây 500kV mạch 3 Nam Định I - Thanh Hoá |
EVN/EVNNPT đang quyết liệt đôn đốc các nhà thầu xây dựng tập trung nhân lực, máy móc thi công sớm hoàn thành xây dựng móng cột và tổ chức thực hiện lắp dựng cột, rải căng dây theo đúng tiến độ cam kết. Đôn đốc các nhà thầu cung cấp vật tư thiết bị (cột thép, sứ, phụ kiện, cáp quang và dây dẫn …) khẩn trương hoàn thành công tác chế tạo và vận chuyển đến công trường để lắp dựng đồng bộ.
Mục tiêu được đặt ra là hoàn thành toàn bộ móng cột vào ngày 30/04/2024; Dựng cột hoàn thành toàn bộ vào ngày 30/05/2024; Lắp đặt cách điện, phụ kiện và kéo dây hoàn thành toàn bộ trước ngày 20/06/2024; Nghiệm thu, đóng điện trước ngày 30/06/2024.
Tuy nhiên, quá trình triển khai, EVN, EVNNPT gặp một số thách thức như thực hiện công tác giải phóng mặt bằng (GPMB), đền bù, hỗ trợ cho các hộ dân có đất ở, công trình, vật kiến trúc trong hành lang an toàn đường điện dự án, phát sinh các tình huống: Một số hộ dân không đồng thuận nhận tiền đền bù hộ trợ theo đơn giá được duyệt; một số hộ dân đủ điều kiện tái định cư, yêu cầu phải được bố trí vị trí tái định cư tương đương với vị trí hiện tại của hộ dân,… các vướng mắc trên nguy cơ làm ảnh hưởng đến tiến độ thi công kéo dây, nghiệm thu đóng điện tuyến đường dây
Đến nay, đã xuất hiện các nhà thầu cung cấp vật tư thiết bị chậm tiến độ hoặc có nguy cơ chậm tiến độ so với hợp đồng, gây ảnh hưởng đến tiến độ chung của các Dự án. Lãnh đạo EVN, EVNNPT và các phòng ban chuyên môn thường xuyên kiểm tra, đôn đốc, đồng thời luôn kịp thời hỗ trợ các nhà thầu để đẩy nhanh tiến độ, hạn chế tối đa ảnh hưởng đến tiến độ chung của các Dự án.
EVN/EVNNPT kiến nghị Ủy ban Quản lý vốn nhà nước tại doanh nghiệp có kiến nghị với Thủ tướng Chính phủ sớm xem xét, phê duyệt về khung chính sách bồi thường, hỗ trợ giải phóng mặt bằng để chủ đầu tư có đủ căn cứ hoàn thành công tác giải phóng mặt bằng. Có ý kiến với các địa phương có đường dây đi qua tiếp tục hỗ trợ chủ đầu tư trong việc bàn giao hành lang tuyến, phê duyệt các thủ tục...
Lãnh đạo Ủy ban quản lý vốn Nhà nước tại doanh nghiệp cùng đoàn công tác tặng quà động viên lực lượng thi công |
Tại buổi kiểm tra công trường, Chủ tịch CMSC Nguyễn Hoàng Anh ghi nhận và đánh giá cao chủ đầu tư và các đơn vị thi công đã nghiêm thúc thực hiện chỉ đạo của Thủ tướng Chính phủ trong việc tổ chức thi công 3 ca, 4 kíp, xuyên lễ, xuyên ngày nghỉ và đã đạt được kết quả nhất định song thời gian không còn nhiều, EVN/EVNNPT cần tiếp tục chỉ đạo các nhà thầu xây lắp cần phải tập trung cao độ, huy động tối đa nhân lực, vật lực, máy móc thi công, đẩy nhanh và hoàn thành tiến độ thi công đúng kế hoạch.
Trong quá trình thi công, các đơn vị trực tiếp thực hiện nếu gặp khó khăn vướng mắc về mặt bằng, nhân lực, vật tư… cần báo cáo Ban Chỉ đạo, EVN và EVNNPT ngay để kịp thời xử lý.
