Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Chỉ còn 1 tháng rưỡi nữa là đường dây 220kV Nậm Sum- Nông Cống phải hoàn thành đóng điện nhưng hiện vẫn còn nhiều vướng mắc giải phóng mặt bằng.
Gỡ vướng mặt bằng cho dự án đường dây 220kV Nậm Sum – Nông Cống: Cần sự vào cuộc của địa phương Gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống

Còn 43 vị trí cột, 64 khoảng néo hành lang tuyến chưa bàn giao mặt bằng

Ông Trần Kim Vũ – Phó Giám đốc Ban Quản lý dự án các công trình điện miền Bắc (NPMB) thuộc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho biết: Đường dây 220kV Nậm Sum – Nông Cống dài khoảng 130 km, gồm 2 mạch, từ điểm đấu nối G1 (tại biên giới Việt Nam – Lào) đến TBA 220kV Nông Cống gồm 299 vị trí móng cột và 99 khoảng néo. Trong đó có tới 234 vị trí cột trên đất rừng. Tuyến đi trên địa bàn các huyện Quế Phong, Quỳ Châu thuộc tỉnh Nghệ An và các huyện Như Xuân, Như Thanh, Nông Cống thuộc tỉnh Thanh Hóa. Đây là dự án được xây dựng nhằm mục đích nhập khẩu điện từ Lào để tăng cường cho miền Bắc.

Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

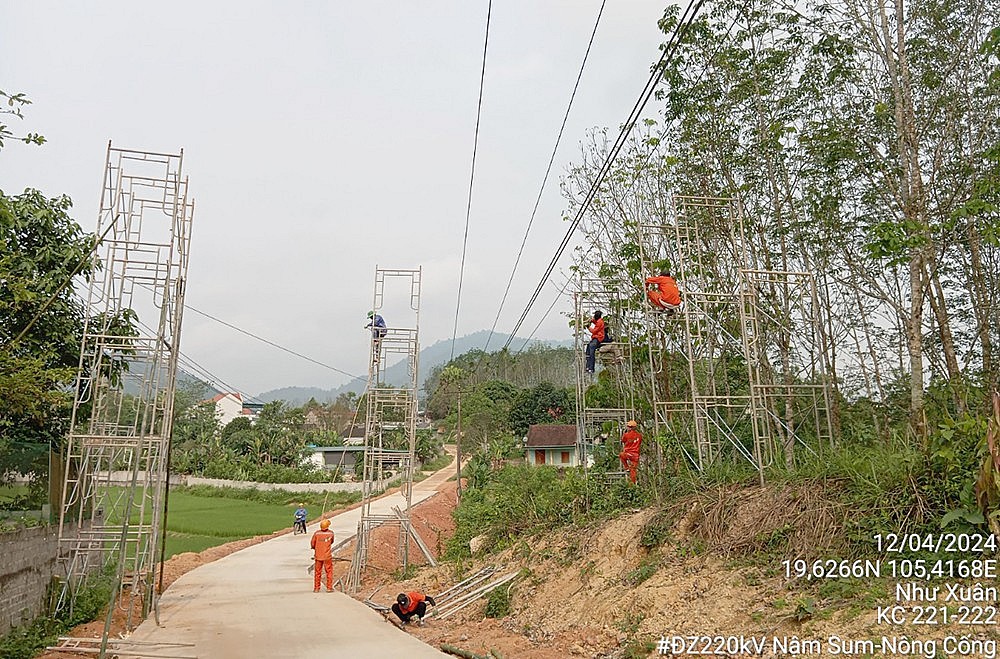

Thi công đường dây 220kV Nậm Sum - Nông Cống trên địa bàn huyện Như Xuân, Thanh Hoá

Dự án được khởi công năm 2021, theo kế hoạch phải đóng điện là tháng 06/2023. Tuy nhiên, dự án đã chậm tiến độ do vướng mắc trong công tác chuyển đổi mục đích sử dụng rừng (CĐR), giải phóng mặt bằng (GPMB). Hiện còn 43 vị trí còn lại chưa bàn giao mặt bằng thi công gồm: 40 vị trí thuộc rừng tự nhiên, 03 vị trí không thuộc rừng tự nhiên.

Trong đó, trên địa bàn tỉnh Thanh Hoá còn 09 vị trí vướng rừng tự nhiên, chưa được tỉnh Thanh Hóa chấp thuận nộp tiền trồng rừng thay thế, các chủ rừng chưa thực hiện phương án thiết kế khai thác tận thu lâm sản. Trên địa bàn tỉnh Nghệ An còn 34 vị trí gồm 31 vị trí vướng rừng tự nhiên và 03 vị trí ngoài rừng tự nhiên (vị trí 99 đã có quyết định phê duyệt giá đất, đang thẩm định phương án; vị trí 98, 100 đã trả tiền theo PABT nhưng hộ dân chưa nhận tiền với lý do đơn giá thấp, đang tiếp tục vận động).

Về hành lang tuyến đến nay mới bàn giao 35/99 khoảng néo, trong đó tỉnh Thanh Hóa 18 khoảng néo, Nghệ An 17 khoảng néo). Hiện nay, NPMB cùng nhà thầu đang tiếp tục bám sát, đôn đốc UBND các tỉnh để tháo gỡ vướng mắc trong công tác GPMB; đồng thời bám sát các bộ, ngành để cấp có thẩm quyền phê duyệt chủ trương chuyển đổi mục đích sử dụng rừng trên địa bàn tỉnh Thanh Hóa, Nghệ An.

Về thi công, đến nay dự án đã hoàn thành 257/299 vị trí móng, đang lắp dựng 243/299 vị trí cột, đang thi công 2 vị trí. Dự án đã hoàn thành kéo dây 27/99 khoảng néo, đang thi công 5 khoảng néo.

Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?
Ông Đặng Hoàng An - Chủ tịch EVN phát biểu tại buổi làm việc với UBND tỉnh Nghệ An

Nỗ lực tháo gỡ

Theo chỉ đạo của Thủ tướng Chính phủ, trong tháng 5/2024, công trình đường dây 220kV Nậm Sum - Nông Cống phải hoàn thành đóng điện.

Trước khối lượng công việc còn lại khá lớn và yêu cầu gấp về tiến độ, thời gian qua, Tập đoàn Điện lực Việt Nam (EVN), EVNNPT đã có nhiều buổi làm việc với UBND tỉnh Thanh Hoá, Nghệ An nhằm tháo gỡ những khó khăn về giải phóng mặt bằng. Gần đây nhất, Chủ tịch EVN Đặng Hoàng An đã làm việc với cả 2 địa phương. Trong đó kiến nghị UBND tỉnh Nghệ An - Thanh Hoá sớm ban hành quyết định chuyển mục đích sử dụng đất rừng tự nhiên cho các vị trí móng cột; Đề nghị các sở, ngành hỗ trợ đẩy nhanh thủ tục thẩm định, phê duyệt phương án sử dụng rừng tạm để thi công và công việc liên quan theo Nghị định 27/2024/NĐ-CP.

UBND 2 tỉnh cho phép EVNNPT thực hiện thi công đào đúc móng, lắp dựng cột và kéo dây song song với quá trình hoàn thiện các công việc, thủ tục về nộp tiền trồng rừng thay thế, lập phương án khai thác tận thu lâm sản, phương án tạm sử dụng rừng như đang áp dụng đối với các Dự án đường dây 500kV từ Quảng Trạch - Phố Nối để đáp ứng tiến độ Dự án.

Đồng thời, chỉ đạo các huyện hỗ trợ chủ đầu tư trong phê duyệt phương án bồi thường; vận động tuyên truyền bàn giao mặt mặt bằng hành lang tuyến...

Tại buổi làm việc, lãnh đạo UBND tỉnh Nghệ An, Thanh Hoá đều nhận thức rõ tầm quan trọng của dự án, đồng thời cam kết sẽ bàn giao mặt bằng trong tháng 4 để nhà thầu thi công.

Hai địa phương cũng đề nghị các đơn vị của EVN phối hợp chặt chẽ với các sở, ngành, địa phương trong tỉnh để sớm tháo gỡ những vướng mắc, nhằm hoàn thành dự án năng lượng phục vụ phát triển kinh tế - xã hội của đất nước.

Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

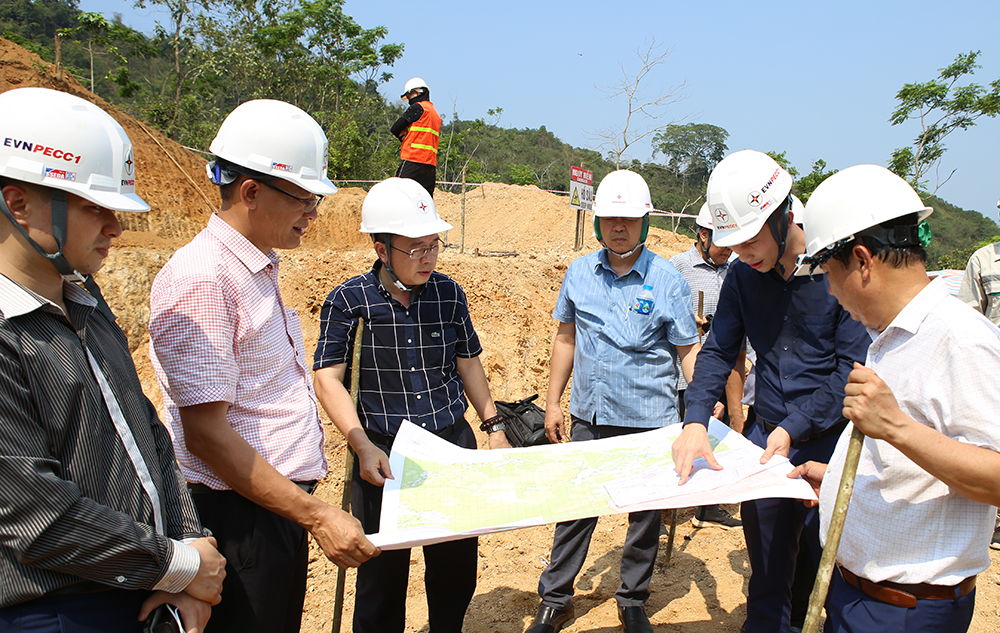

Tổng giám đốc EVNNPT Phạm Lê Phú kiểm tra vị trí 02 và nghe báo cáo tiến độ Dự án đường dây 220kV Nậm Sum – Nông Cống đoạn qua tỉnh Nghệ An

Tập trung nguồn lực thi công

Tiếp sau buổi làm việc với UBND các địa phương, ngày 16/4, Tổng giám đốc EVNNPT Phạm Lê Phú đã đi kiểm tra, đôn đốc công tác thi công đường dây Nậm Sum- Nông Cống.

Tổng giám đốc EVNNPT đề nghị đơn vị tư vấn đền bù cần huy động lực lượng, phối hợp chặt chẽ với NPMB và bám sát chính quyền địa phương để giải quyết vấn đề giải phóng mặt bằng; cùng tuyên truyền vận động người dân bàn giao mặt bằng sớm nhất cho đơn vị thi công.

Với các nhà thầu cần tăng cường tối đa nhân lực, thiết bị và nguồn lực tài chính, dồn nguồn lực để tập trung thi công đối với dự án này; tổ chức thi công đồng thời các vị trí đã bàn giao mặt bằng và sẵn sàng thi công những vị trí còn lại sau khi hoàn thiện thủ tục chuyển mục đích sử dụng rừng, phấn đấu hết tháng 15/5/2024 sẽ hoàn thành thi công phần móng trụ và dựng cột, kéo dây hoàn thành trước ngày 31/5/2024.

Ông Phạm Lê Phú cũng yêu cầu NPMB bám sát địa phương để giải quyết vướng mắc mặt bằng; phối hợp chặt chẽ với các nhà thầu, đơn vị tư vấn để có sự điều hành chi tiết, nhịp nhàng, đồng bộ và quyết liệt hơn nữa, đặc biệt là đối với những nhà thầu có nguy cơ trượt tiến độ; kịp thời báo cáo EVNNPT những khó khăn, vướng mắc của dự án để có phương án tháo gỡ nhằm đưa dự án về đích đúng tiến độ.

Một số ý kiến cho rằng, bên cạnh những nỗ lực của ngành điện, rất cần sự vào cuộc quyết liệt của chính quyền các cấp tại 2 tỉnh Thanh Hoá, Nghệ An trong việc giải quyết các thủ tục. Nếu không dự án sẽ khó về đích đúng tiến độ vì thời gian không còn nhiều.

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: nhập khẩu điện

Có thể bạn quan tâm

Tin mới nhất

Thi công đường dây 500kV mạch 3: Thêm 1 tập thể 41 cá nhân được khen thưởng đột xuất

Thi công đường dây 500kV mạch 3: Thêm 1 tập thể 41 cá nhân được khen thưởng đột xuất

Ngày 27/5/2024, lãnh đạo Tổng công ty EVNNPT trao khen thưởng đột xuất của Tổng công ty cho 1 tập thể và 41 cá nhân thi công đường dây 500kV mạch 3.
Tuần 21/2024: Phụ tải giảm, cung ứng điện được đảm bảo

Tuần 21/2024: Phụ tải giảm, cung ứng điện được đảm bảo

Theo thông tin từ Cục Điều tiết điện lực, trong tuần 21 từ ngày 20/05 – 26/05, nhu cầu điện giảm. Việc cung cấp điện tiếp tục được đảm bảo tốt.
Viết tiếp bản hùng ca thời kỳ đổi mới trên công trình đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Viết tiếp bản hùng ca thời kỳ đổi mới trên công trình đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Sau 30 năm vận hành đường dây 500kV mạch 1 hiệu quả, hôm nay, ngành điện đang tiếp tục viết bản hùng ca mới trên công trình đường dây 500 kV mạch 3.
Đường dây 500kV mạch 3 Nam Định I – Phố Nối: Gói thầu dựng cột đầu tiên vượt tiến độ 5 ngày

Đường dây 500kV mạch 3 Nam Định I – Phố Nối: Gói thầu dựng cột đầu tiên vượt tiến độ 5 ngày

Tổng công ty Truyền tải điện Quốc gia vừa cho biết, gói thầu dựng cột số 63 đường dây 500kV mạch 3 Nam Định I- Phố Nối đã hoàn thành, vượt tiến độ 5 ngày.
Gần 958 tỷ đồng cho dự án 28,5 km đường dây 220kV tại Quảng Ninh

Gần 958 tỷ đồng cho dự án 28,5 km đường dây 220kV tại Quảng Ninh

Dự án đường dây 220kV Yên Hưng – Nam Hòa trên địa bàn tỉnh Quảng Ninh có chiều dài 28,5 km với tổng mức đầu tư khoảng 958 tỷ đồng.

Tin cùng chuyên mục

Doanh nghiệp tại Phú Yên đồng hành phong trào tiết kiệm điện

Doanh nghiệp tại Phú Yên đồng hành phong trào tiết kiệm điện

Trước dự báo nhu cầu sử dụng điện tăng cao, các doanh nghiệp trên địa bàn tỉnh Phú Yên chủ động các phương án nhằm sử dụng điện một cách hiệu quả nhất.
Chùm ảnh: Bộ trưởng Nguyễn Hồng Diên yêu cầu khẩn trương, quyết liệt hoàn thành các dự án điện khí

Chùm ảnh: Bộ trưởng Nguyễn Hồng Diên yêu cầu khẩn trương, quyết liệt hoàn thành các dự án điện khí

Ngày 24/5, Bộ trưởng Nguyễn Hồng Diên chủ trì cuộc họp với các địa phương và nhà đầu tư liên quan đến các dự án nhiệt điện sử dụng khí thiên nhiên và LNG.
Triển khai Chương trình cấp điện nông thôn, miền núi và hải đảo giai đoạn 2021-2025: Khó ở vốn

Triển khai Chương trình cấp điện nông thôn, miền núi và hải đảo giai đoạn 2021-2025: Khó ở vốn

Việc triển khai Chương trình cấp điện nông thôn, miền núi và hải đảo giai đoạn 2021-2025 vẫn gặp vướng mắc về vốn.
Thi công đường dây 500kV mạch 3: EVNNPT huy động thêm 800 nhân lực hỗ trợ

Thi công đường dây 500kV mạch 3: EVNNPT huy động thêm 800 nhân lực hỗ trợ

Với quyết tâm đưa đường dây 500kV mạch 3 về đích đúng chỉ đạo của Thủ tướng, EVNNPT đã huy động thêm 800 nhân lực hỗ trợ thi công dựng cột, kéo dây.
5 nhóm giải pháp đảm bảo cung ứng điện từ nay đến hết năm 2024

5 nhóm giải pháp đảm bảo cung ứng điện từ nay đến hết năm 2024

Nhằm đảm báo cấp điện từ nay đến hết năm 2024, Bộ Công Thương sẽ triển khai 5 nhóm giải pháp trọng tâm.
Quảng Bình: Đẩy mạnh các phong trào tiết kiệm điện trong mùa cao điểm

Quảng Bình: Đẩy mạnh các phong trào tiết kiệm điện trong mùa cao điểm

Các đơn vị, sở ngành chuyên môn của tỉnh Quảng Bình đã chung tay xây dựng phương án, kế hoạch sử dụng điện tiết kiệm trong năm 2024.
Bộ Công Thương tổ chức họp lấy ý kiến dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp

Bộ Công Thương tổ chức họp lấy ý kiến dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp

Sáng 23/5, tại Hà Nội, Bộ Công Thương tổ chức họp lấy ý kiến dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp (DPPA).
Cần Thơ: Đảm bảo cung ứng điện trong thời gian cao điểm mùa khô

Cần Thơ: Đảm bảo cung ứng điện trong thời gian cao điểm mùa khô

Cần Thơ triển khai quyết liệt các giải pháp đảm bảo cung ứng điện đầy đủ, an toàn, ổn định cho người dân và hoạt động sản xuất kinh doanh trong mùa cao điểm.
Điện lực Thạch Thất chủ động phương án trước nhu cầu tiêu thụ điện tăng cao

Điện lực Thạch Thất chủ động phương án trước nhu cầu tiêu thụ điện tăng cao

Để chủ động trước nhu cầu tiêu thụ điện tăng cao trong dịp tới, Công ty Điện lực Thạch Thất đang triển khai các giải pháp đảm bảo cung ứng điện cho huyện.
Lào Cai: Doanh nghiệp chung tay sử dụng năng lượng tiết kiệm, hiệu quả

Lào Cai: Doanh nghiệp chung tay sử dụng năng lượng tiết kiệm, hiệu quả

Công ty Điện lực Lào Cai đã triển khai nhiều biện pháp nhằm cải thiện hệ thống lưới điện và vận động các khách hàng lớn tham gia tiết kiệm điện…
Phản bác thông tin doanh nghiệp phải

Phản bác thông tin doanh nghiệp phải 'tự nguyện' giảm 30% mức dùng điện: EVN nói gì?

Tập đoàn Điện lực Việt Nam (EVN) khẳng định không có kế hoạch và không thực hiện tiết giảm nhu cầu sử dụng điện của khách hàng.
Không có chuyện kêu gọi doanh nghiệp tiết giảm 30% mức sử dụng điện

Không có chuyện kêu gọi doanh nghiệp tiết giảm 30% mức sử dụng điện

Thông tin “cơ quan chức năng của Việt Nam kêu gọi một số doanh nghiệp ở phía Bắc tự nguyện giảm 30% mức sử dụng điện” là không chính xác.
Nhu cầu điện tuần 20 đã bớt căng thẳng

Nhu cầu điện tuần 20 đã bớt căng thẳng

Thống kê thực tế cho thấy, nhu cầu điện tuần 20 (từ 13-19/5) đã giảm so với tuần trước, giảm so với kế hoạch tháng 5/2024.
Ngành điện miền Nam lắng nghe cử tri để nâng cao chất lượng

Ngành điện miền Nam lắng nghe cử tri để nâng cao chất lượng

Lắng nghe, ghi nhận và nỗ lực thực hiện tốt những kiến nghị của cử tri để nâng cao chất lượng cấp điện đã trở thành nhiệm vụ hàng đầu của ngành điện miền Nam.
Cao Bằng: Triển khai các giải pháp giảm tổn thất điện năng

Cao Bằng: Triển khai các giải pháp giảm tổn thất điện năng

Trong thời gian qua, Cao Bằng đã tích cực triển khai các nhóm giải pháp giảm tổn thất điện năng mang lại hiệu quả cao.
EVN nỗ lực đưa đường dây 500KV mạch 3 Quảng Trạch - Phố Nối về đích

EVN nỗ lực đưa đường dây 500KV mạch 3 Quảng Trạch - Phố Nối về đích

Theo hạn định đặt ra của Thủ tướng Chính phủ, các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối chỉ còn 40 ngày để về đích.
Động viên người lao động thi công Dự án đường dây 500kV mạch 3 nhân dịp Tháng Công nhân

Động viên người lao động thi công Dự án đường dây 500kV mạch 3 nhân dịp Tháng Công nhân

Thực hiện Tháng Công nhân năm 2024, Công đoàn ngành điện đã tổ chức nhiều hoạt động thăm hỏi, trong đó có lực lượng lao động thi công đường dây 500kV mạch 3.
Chuẩn bị trình Chính phủ dự thảo Nghị định về cơ chế mua bán điện trực tiếp

Chuẩn bị trình Chính phủ dự thảo Nghị định về cơ chế mua bán điện trực tiếp

Văn phòng Chính phủ vừa ban hành thông báo về việc xây dựng Nghị định quy định cơ chế mua bán điện trực tiếp.
PC Quảng Ninh nỗ lực lan tỏa thông điệp “Tiết kiệm điện - hành động nhỏ mang ý nghĩa lớn”

PC Quảng Ninh nỗ lực lan tỏa thông điệp “Tiết kiệm điện - hành động nhỏ mang ý nghĩa lớn”

Thời gian qua, công ty Điện lực Quảng Ninh đã triển khai nhiều giải pháp nhằm tăng cường khả năng cung ứng điện và nâng cao hiệu quả tiết kiệm điện.
Lào Cai: Củng cố lưới điện trong mùa nắng nóng, mưa bão

Lào Cai: Củng cố lưới điện trong mùa nắng nóng, mưa bão

Đảm bảo vận hành ổn định tin cậy lưới điện 110kV, hạn chế tối đa sự cố dẫn đến gián đoạn cung cấp điện, Công ty Điện lực Lào Cai đã triển khai nhiều giải pháp.
Xem thêm
Mobile VerionPhiên bản di động
