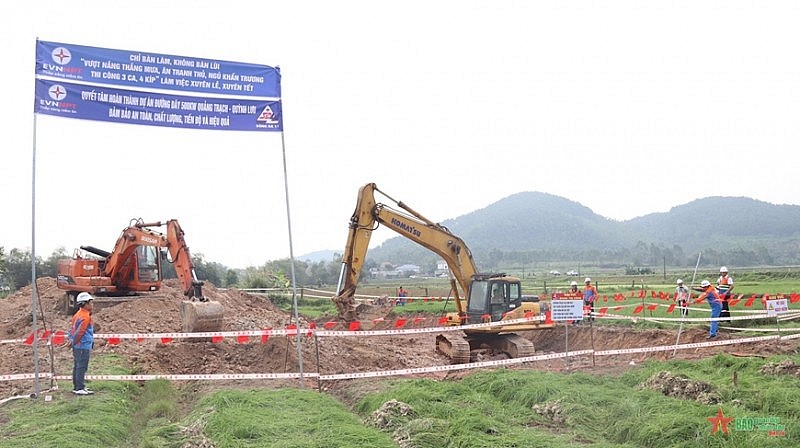

Đường dây 500kV mạch 3: 5 tỉnh hoàn thành 100% bàn giao mặt bằng vị trí móng cột

Báo cáo của EVN cho biết, đến ngày 16/2/2024, có 5/9 địa phương đã hoàn thành bàn giao 100% mặt bằng vị trí móng cột đường dây 500kV mạch 3.
Bộ Công Thương họp triển khai đẩy nhanh tiến độ đường dây 500kV mạch 3 Bộ trưởng Bộ Công Thương: 5 nhiệm vụ để đẩy nhanh tiến độ đường dây 500kV mạch 3

Dự án đường dây 500kV mạch 3 đoạn từ Quảng Trạch đến Phố Nối có tổng chiều dài khoảng 519 km, điểm đầu là Trung tâm điện lực Quảng Trạch, điểm cuối là Trạm biến áp 500kV Phố Nối với 4 dự án thành phần gồm: Dự án Đường dây 500 kV Quảng Trạch - Quỳnh Lưu 2 mạch có chiều dài 225,8 km, tổng mức đầu tư là 9.820,755 tỷ đồng; Dự án Đường dây 500 kV Quỳnh Lưu - Thanh Hóa 2 mạch có chiều dài 92 km, tổng mức đầu tư 4.079,362 tỷ đồng; Dự án Đường dây 500 kV Nhà máy nhiệt điện Nam Định I - Thanh Hóa 2 mạch có chiều dài 74,4 km, tổng mức đầu tư là 2.916,644 tỷ đồng; Dự án Đường dây 500 kV Nhà máy nhiệt điện Nam Định I - Phố Nối 2 mạch có chiều dài 126,9 km, tổng mức đầu tư là 5.539,288 tỷ đồng.

Các Dự án đi qua 09 tỉnh gồm: Quảng Bình (1,69 km), Hà Tĩnh (141,52 km), Nghệ An (100,04 km), Thanh Hoá (131,77 km), Ninh Bình (7,83 km), Nam Định (55,08 km), Thái Bình (38,93 km), Hải Dương (30,79 km), Hưng Yên (11,27 km); Tổng mức đầu tư các Dự án là 22.356,049 tỷ đồng.

Toàn tuyến có 1.180 vị trí móng, và 503 khoảng néo. Tính đến ngày 16/2, tổng cộng của 04 dự án đã thực hiện bàn giao mặt bằng được 1.075/1.180 (~91%) vị trí móng cột và 124/503 (~25%) khoảng néo (còn 105/1.180 vị trí móng chưa bàn giao mặt bằng và 379/503 khoảng néo chưa bàn giao mặt bằng).

Đường dây 500kV mạch 3: 5 tỉnh hoàn thành 100% bàn giao mặt bằng vị trí móng cột
Các nhà thầu triển khai thi công ngay sau khi có mặt bằng

Ông Nguyễn Anh Tuấn – Tổng giám đốc EVN cho biết, để thực hiện dự án, EVNNPT đã phối hợp cùng với các địa phương tăng cường tuyên truyền vận động các hộ dân chấp thuận nhận tiền tạm ứng và bàn giao sớm mặt bằng cho chủ đầu tư.

Cho đến nay, duy nhất dự án đường dây 500 kV Nam Định I - Thanh Hóa hoàn thành 100% công tác bàn giao mặt bằng vị trí móng (180 vị trí) và 35/75 khoảng néo.

Ba dự án còn lại công tác bàn giao mặt bằng vị trí móng cột đạt từ hơn 80% đến gần 98%. Cụ thể dự án đường dây 500 kV Nam Định I - Phố Nối đạt 97,9% (327/334 vị trí) và 89/136 khoảng néo; Dự án đường dây 500 kV Quảng Trạch - Quỳnh Lưu đạt 87,2% vị trí móng cột (404/463 vị trí) và 194 khoảng néo; Dự án đường dây 500 kV Quỳnh Lưu - Thanh Hóa bàn giao vị trí móng đạt 80,7% (164/203 vị trí) và đang thực hiện công tác giải phóng mặt bằng phần hành lang an toàn cho 98 khoảng néo.

Nếu tính tiến độ bàn giao của các địa phương có 5 tỉnh đã hoàn thành 100% công tác bàn giao mặt bằng vị trí móng gồm: Quảng Bình, Hà Tĩnh, Ninh Bình, Thái Bình, Hải Dương.

Địa phương gần đạt 100% là Nam Định (còn 1 vị trí); địa phương bàn giao thấp nhất là Nghệ An đạt 62,8% (127/202 vị trí); Hưng Yên 82,3% (28/34 vị trí); Thanh Hoá đạt 92,3% (279/302 vị trí).

Tại Nam Định 01 vị trí (VT09) chưa được bàn giao mặt bằng tại xã Hải Giang, huyện Hải Hậu do vướng mắc còn 01/08 hộ dân chưa đồng thuận với phương án bồi thường vì cho rằng đơn giá đất ở thấp.

Tỉnh Hà Tĩnh dù đã vận động 100% mặt bằng vị trí móng nhưng có tới 96 vị trí chưa thể thi công do vướng mắc quy định chuyển đổi mục đích sử dụng rừng và vướng mắc thủ tục tác động vào rừng để mở đường thi công; 01 vị trí của hộ dân mới bàn giao một phần; 35 vị trí móng cột do Công ty TNHH MTV Cao su Hà Tĩnh và Công ty TNHH MTV Cao su Hương Khê Hà Tĩnh quản lý chưa tổ chức chặt hạ, thanh lý cây cao su theo quy định.

Tỉnh Nghệ An bàn giao 127 vị trí móng nhưng chưa thể thi công được 16 vị trí do chưa chuyển đổi mục đích sử dụng rừng và vướng mắc thủ tục tác động vào rừng để mở đường thi công vào vị trí móng.

Tỉnh Thanh Hóa bàn giao 279 vị trí nhưng có 01 hộ dân chưa nhận tiền của phần diện tích 297m2/1232m2 do chưa thống nhất được về nguồn gốc đất.

Tỉnh Thái Bình bàn giao 100% mặt bằng vị trí móng nhưng còn 02 vị trí đang vướng mắc do tranh chấp.

Tỉnh Hưng Yên còn 06 vị trí chưa bàn giao trong đó có 04 vị trí do Ủy ban nhân dân tỉnh cấp quy hoạch khu đất cho cả 02 dự án, hiện Khu công nghiệp Minh Đức chưa đồng ý bàn giao; 01 vị trí vướng đất xâm canh giữa 02 tỉnh Hải Dương và Hưng Yên. Hộ dân có hộ khẩu tại tỉnh Hải Dương, được Ủy ban nhân dân huyện Bình Giang giao đất để sản xuất nông nghiệp, tuy nhiên, theo bản đồ hành chính thì phần đất này thuộc địa giới hành chính của tỉnh Hưng Yên. Ủy ban nhân dân thị xã Mỹ Hào đã họp với Ủy ban nhân dân huyện Bình Giang, tuy nhiên, đến nay vẫn chưa giải quyết xong; Và 01 vị trí, thuộc xã Lương Tài, huyện Văn Lâm, vướng vào khu nghĩa trang, Tư vấn thiết kế đang thỏa thuận với Ủy ban nhân dân xã về đường hoàn trả vào khu Nghĩa trang.

Theo ông Nguyễn Anh Tuấn, công tác giải phóng mặt bằng có vai trò rất quan trọng, ảnh hưởng tới tiến độ dự án, do vậy rất cần sự hỗ trợ tối đa của Chính phủ, Thủ tướng Chính phủ các bộ, ngành, địa phương trong việc giải quyết các vướng mắc về thủ tục pháp lý cũng như sự đồng thuận của Nhân dân khi triển khai dự án.

Để dự án đạt được mục tiêu tiến độ theo chỉ đạo của Thủ tướng Chính phủ, công tác bàn giao mặt bằng vị trí móng cột trong tháng 2 và hành lang tuyến trong Quý I/2024.

Tại cuộc họp với chủ đầu tư và 9 địa phương sáng ngày 16/2 về đường dây 500kV mạch 3, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên - Phó Trưởng ban Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng đã đánh giá cao nỗ lực của các bộ, ngành, địa phương, song so với cam kết với Thủ tướng thì kế hoạch bàn giao mặt bằng chưa đạt được tiến độ, do đó cần chủ động, quyết liệt, trách nhiệm hơn nữa của các bộ, ngành, địa phương.

Để thực hiện được tiến độ dự án trước 30/6/2024, Bộ trưởng đã nêu 5 nhiệm vụ cần thực hiện trong đó đề nghị các địa phương hoàn thành mặt bằng các vị trí móng trước ngày 20/2; mặt bằng hành lang tuyến chậm nhất là ngày 15/3.

Bộ trưởng cũng đề nghị Bộ Nông nghiệp và Phát triển nông thôn, Văn phòng Chính phủ, báo cáo Thủ tướng sớm ban hành Nghị định sửa đổi bổ sung Nghị định 156; Và có văn bản báo cáo Chính phủ, Thủ tướng Chính phủ cho chủ trương chuyển đổi đất rừng, đất nông nghiệp để thi công.

Đề nghị Ủy ban Quản lý vốn nhà nước tại doanh nghiệp phối hợp, hỗ trợ EVN/EVNNPT xử lý những vấn đề có liên quan về công tác đền bù giải phóng mặt bằng liên quan đến đất rừng cao su.

EVN/EVNNPT khẩn trương hoàn thiện, cung cấp hồ sơ liên quan cho địa phương để thực hiện giải phóng mặt bằng; Khẩn trương thi công ngay những vị trí đã có mặt bằng; hoàn tất công tác đấu thầu. Đồng thời, làm tốt công tác truyền thông để tạo sự đồng thuận, ủng hộ của Nhân dân trong quá trình thi công cũng như quản lý, vận hành sau này.

Tiến Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Có thể bạn quan tâm

Tin mới nhất

TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5

TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5

Ngành điện TP. Hồ Chí Minh không thực hiện các công tác trên lưới có cắt điện, làm mất điện khách hàng liên tục trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5.
PC Sơn La: Nâng cao khả năng ứng phó mất điện trên diện rộng.

PC Sơn La: Nâng cao khả năng ứng phó mất điện trên diện rộng.

PC Sơn La diễn tập sự cố, đảm bảo cung ứng điện, ứng phó với những bất lợi và diễn biến phức tạp của thời tiết trong thời gian tới.
Hà Giang: Quý I/2024, sản lượng điện thương phẩm đạt 106,6 triệu kWh

Hà Giang: Quý I/2024, sản lượng điện thương phẩm đạt 106,6 triệu kWh

Công ty Điện lực Hà Giang cho biết, điện thương phẩm Quý I/2024 đạt 106,6 triệu kWh, giảm so với kế hoạch đề ra.
Không cắt điện dịp Lễ Giổ tổ Hùng Vương, chiến thắng 30/4 và ngày quốc tế lao động

Không cắt điện dịp Lễ Giổ tổ Hùng Vương, chiến thắng 30/4 và ngày quốc tế lao động

Tập đoàn Điện lực Việt Nam (EVN) vừa có chỉ đạo các đơn vị không được cắt điện dịp Lễ Giổ tổ Hùng Vương, 30/4 và ngày quốc tế lao động
Lộ trình áp dụng thí điểm và cách tính giá điện 2 thành phần cho khách hàng sản xuất, kinh doanh

Lộ trình áp dụng thí điểm và cách tính giá điện 2 thành phần cho khách hàng sản xuất, kinh doanh

Cơ quan chức năng vừa thông tin về lộ trình áp dụng thí điểm đối với khách hàng theo cơ chế giá điện hai (2) thành phần gồm giá công suất và giá điện năng

Tin cùng chuyên mục

Gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống

Gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống

Tập đoàn Điện lực Việt Nam và tỉnh Thanh Hóa đã họp tìm giải pháp gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống.
2 dự án truyền tải điện tại Long An tắc chủ trương đầu tư

2 dự án truyền tải điện tại Long An tắc chủ trương đầu tư

Mặc dù đã có nhiều lần làm việc trực tiếp nhưng đến nay, 2 dự án truyền tải điện tại Long An vẫn chưa được UBND tỉnh này phê duyệt chủ trương đầu tư.
EVNNPT tìm vốn cho dự án điện nghìn tỷ ở Thái Bình

EVNNPT tìm vốn cho dự án điện nghìn tỷ ở Thái Bình

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) vừa có thông báo mời thu xếp vốn Dự án Trạm biến áp 500kV Thái Bình và đấu nối theo hình thức cạnh tranh.
3 tháng đầu năm 2024 sản lượng điện truyền tải đạt gần 55 tỷ KWh, tăng 12,4%

3 tháng đầu năm 2024 sản lượng điện truyền tải đạt gần 55 tỷ KWh, tăng 12,4%

Tổng công ty Truyền tải điện quốc gia cho biết, 3 tháng đầu năm 2024 sản lượng điện truyền tải thực hiện 54,950 tỷ kWh, tăng 12,4% so cùng kỳ năm 2023.
EVN đốc thúc 2 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

EVN đốc thúc 2 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 13/4/2024, tại Hưng Yên, đoàn công tác của EVN/EVNNPT đã đi kiểm tra, đôn đốc việc cung cấp cột thép cho Dự án đường dây 500kV mạch 3.
Khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3

Khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3

Tập đoàn Điện lực Việt Nam (EVN) và Công đoàn EVN đã khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3 có thành tích vượt trội.
Gấp rút hoàn thiện đúc móng dựng cột Đường dây 500kV mạch 3

Gấp rút hoàn thiện đúc móng dựng cột Đường dây 500kV mạch 3

Trong 2 ngày 11-12/4, lãnh đạo Tập đoàn Điện lực Việt Nam tiếp tục tới kiểm tra, đôn đốc tiến độ thi công đường dây 500kV mạch 3 tại Hà Tĩnh, Nghệ An, Thanh Hoá
Bộ trưởng Nguyễn Hồng Diên họp với các tỉnh về dự án điện khí

Bộ trưởng Nguyễn Hồng Diên họp với các tỉnh về dự án điện khí

Sáng ngày 12/4, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên có buổi làm việc trực tuyến với lãnh đạo 15 tỉnh, thành phố và 2 Tập đoàn PVN, EVN về dự án điện khí.
Bộ trưởng Nguyễn Hồng Diên làm việc với các đơn vị về phát triển điện mặt trời mái nhà

Bộ trưởng Nguyễn Hồng Diên làm việc với các đơn vị về phát triển điện mặt trời mái nhà

Chiều ngày 11/4, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên có buổi làm việc với các đơn vị về phát triển điện mặt trời mái nhà.
Sớm nghiên cứu, đề xuất cơ chế giá điện 2 thành phần

Sớm nghiên cứu, đề xuất cơ chế giá điện 2 thành phần

Bộ Công Thương đã có văn bản giao Tập đoàn Điện lực Việt Nam (EVN) nghiên cứu, đề xuất xây dựng cơ chế giá điện hai thành phần.
Tăng cường thực hiện Chương trình quản lý nhu cầu điện năm 2024

Tăng cường thực hiện Chương trình quản lý nhu cầu điện năm 2024

Thực hiện quyết đinh của Thủ tướng, chỉ đạo của Bộ Công Thương, EVN vừa ban hành chỉ thị về tăng cường thực hiện Chương trình quản lý nhu cầu điện năm 2024
Những lý do cần sửa đổi Luật điện lực- Kỳ 9: Bổ sung hoàn thiện quy định về an toàn điện

Những lý do cần sửa đổi Luật điện lực- Kỳ 9: Bổ sung hoàn thiện quy định về an toàn điện

Luật Điên lực sửa đổi cần bổ sung quy định về an toàn điện sau công tơ và an toàn đập, hồ chứa thủy điện, các công trình năng lượng tái tạo
Hoàn thành đóng điện đường dây 220kV Nậm Sum - Nông Cống trước 30/6/2024

Hoàn thành đóng điện đường dây 220kV Nậm Sum - Nông Cống trước 30/6/2024

Bộ trưởng Bộ Công Thương đề nghị các bộ, ngành, địa phương liên quan hỗ trợ giải quyết vướng mắc để đẩy nhanh tiến độ đường dây 220kV Nậm Sum - Nông Cống.
Nhiệt điện Hải Phòng sản xuất gần 2 tỷ kWh điện trong quý I/2024

Nhiệt điện Hải Phòng sản xuất gần 2 tỷ kWh điện trong quý I/2024

Tính đến hết quý I/2024, Công ty Cổ phần Nhiệt điện Hải Phòng đã sản xuất được gần 2 tỷ kWh điện, góp phần vào ổn định kinh tế, đảm bảo an ninh năng lượng.
Lào Cai: Triển khai nhiều giải pháp tiết kiệm năng lượng

Lào Cai: Triển khai nhiều giải pháp tiết kiệm năng lượng

Với nỗ lực triển khai thực hiện nhiều giải pháp, các cơ quan, doanh nghiệp, địa phương và người dân trên địa bàn Lào Cai đã tiết kiệm năng lượng đạt 46.544 TOE.
EVN triển khai Chỉ thị số 05/CT-BCT của Bộ trưởng Bộ Công Thương về cấp điện cao điểm mùa khô 2024

EVN triển khai Chỉ thị số 05/CT-BCT của Bộ trưởng Bộ Công Thương về cấp điện cao điểm mùa khô 2024

EVN vừa có văn bản chỉ đạo các đơn vị thực hiện nghiêm Chỉ thị của Bộ trưởng Bộ Công Thương về việc đảm bảo cung cấp điện cao điểm mùa khô năm 2024.
Bộ trưởng Nguyễn Hồng Diên: Thực hiện nghiêm chỉ đạo của Thủ tướng về tiến độ đường dây 500 kV mạch 3

Bộ trưởng Nguyễn Hồng Diên: Thực hiện nghiêm chỉ đạo của Thủ tướng về tiến độ đường dây 500 kV mạch 3

Để giải quyết vướng mắc trong quá trình thi công đường dây 500 kV mạch 3, Bộ trưởng Nguyễn Hồng Diên đề nghị các Bộ, ngành phối hợp chặt chẽ để giải quyết.
Gia Lai: Hoàn thiện và phát triển hệ thống điện khu công nghiệp để tăng thu hút đầu tư

Gia Lai: Hoàn thiện và phát triển hệ thống điện khu công nghiệp để tăng thu hút đầu tư

PC Gia Lai chú trọng xây dựng, nâng cấp hạ tầng lưới điện các khu công nghiệp, khu kinh tế góp phần cùng tỉnh thu hút đầu tư, thúc đẩy phát triển kinh tế.
Bộ trưởng Bộ Công Thương chủ trì họp giao ban đường dây 500kV mạch 3 tháng 4/2024

Bộ trưởng Bộ Công Thương chủ trì họp giao ban đường dây 500kV mạch 3 tháng 4/2024

Ngày 9/4, tại trụ sở Bộ Công Thương, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban tháng 4 các dự án đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối
Kỳ 8: Cần bổ sung quy định về quản lý, vận hành hệ thống điện

Kỳ 8: Cần bổ sung quy định về quản lý, vận hành hệ thống điện

Khắc phục những bất cập về quản lý, vận hành hệ thống điện là một trong những nội dung được đề cập tại dự thảo Luật Điện lực sửa đổi.
Xem thêm
Mobile VerionPhiên bản di động
