Bộ Công Thương họp triển khai đẩy nhanh tiến độ đường dây 500kV mạch 3
Tin hoạt động 16/02/2024 10:41
Huy động tổng lực, quyết tâm hoàn thành dự án đường dây 500kV mạch 3 vào tháng 6/2024 Bộ trưởng Bộ Công Thương nêu 4 giải pháp thúc đẩy tiến độ các dự án đường dây 500kV mạch 3 |
Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên - Phó Trưởng ban Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng chủ trì cuộc họp.
Tham dự buổi họp có đại diện lãnh đạo Uỷ ban Quản lý vốn Nhà nước tại Doanh nghiệp, Bộ Nông nghiệp và Phát triển nông thôn, Bộ Giao thông Vận tải, VP Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng, cục vụ chức năng thuộc Bộ Công Thương, Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện quốc gia (EVNNPT) và lãnh đạo UBND 9 tỉnh có đường dây đi qua.
Toàn cảnh cuộc họp |
Dự án Đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối bao gồm 4 dự án thành phần gồm: Đường dây 500kV Quảng Trạch – Quỳnh Lưu; Đường dây 500kV Quỳnh Lưu – Thanh Hóa; Đường dây 500 kV NMNĐ Nam Định I – Thanh Hóa; Đường dây 500kV NMNĐ Nam Định I – Phố Nối, có tổng chiều dài khoảng 519 km với 1.179 vị trí móng cột, với tổng mức đầu tư khoảng 22.000 tỷ đồng. Dự án đi qua địa bàn 211 xã, phường, của 43 huyện, thị xã thuộc 9 tỉnh gồm: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên.
Đây là dự án có ý nghĩa đặc biệt quan trọng nhằm tăng cường năng lực lưới truyền tải 500kV Bắc – Trung, giúp nâng cao ổn định vận hành hệ thống điện quốc gia, góp phần đảm bảo cung cấp điện cho miền Bắc ngay ở thời điểm hiện tại và trong những năm tới. Đồng thời, dự án góp phần giảm bớt nguy cơ đầy và quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc – Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp.
Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên chủ trì cuộc họp |
Phát biểu tại cuộc họp, Bộ trưởng Bộ Công Thương cho biết, thực hiện nhiệm vụ của Thủ tướng Chính phủ giao, Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng tổ chức họp định kỳ về công tác triển khai các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối. Từ nay đến ngày 30/6/2024, sẽ tổ chức giao ban định kỳ 1 tháng 1 lần hoặc sớm hơn. Nội dung sẽ tập trung về tiến độ công việc, những khó khăn vướng mắc, đề xuất kiến nghị. Mục tiêu quan trọng nhất là phải hoàn thành dự án trước 30/6/2024.
Tại cuộc họp, đại diện EVN đã báo cáo tóm tắt về tiến độ các dự án bao gồm công tác bàn giao vị trí móng, hành lang tuyến; công tác thi công, những khó khăn vướng mắc về giải phóng mặt bằng và nêu các kiến nghị, đề xuất với Ban Chỉ đạo, Bộ Công Thương, các bộ, ngành, địa phương.
Tổng giám đốc EVN Nguyễn Anh Tuấn báo cáo tại cuộc họp |
Theo ông Nguyễn Anh Tuấn - Tổng giám đốc EVN, hiện công tác bàn giao vị trí cột đạt 91%; phần hành lang tuyến đạt 25%; Toàn bộ dự án có 226 gói thầu, đến nay đã cơ bản đã ký hợp đồng (chỉ còn 4 gói thầu đang tiến hành nốt thủ tục trong vài ngày tới).
Hiện còn 105 vị trí chưa bàn giao mặt bằng; 99 vị trí đã bàn giao nhưng chưa thi công do vướng mắc; hành lang tuyến mới có một số địa phương bàn giao.
Vướng mắc lớn nhất hiện nay là thủ tục chuyển đổi đất rừng, đường tạm phục vụ thi công của từng dự án thành phần; Trong công tác thi công hiện gặp khó khăn về huy động máy móc thiết bị...
Theo ông Nguyễn Anh Tuấn, khối lượng công việc còn rất lớn, trong khi thời gian không còn nhiều, do đó EVN kiến nghị Bộ Công Thương báo cáo Chính phủ, Thủ tướng Chính phủ chỉ đạo cho phép các địa phương giải quyết nhanh một số thủ tục còn đang vướng mắc trong luật mà không cần đợi sửa Nghị định 156; Đề nghị các địa phương thực hiện triển khai theo đúng chỉ đạo của Thủ tướng Chính phủ tại các cuộc họp, hỗ trợ bàn giao mặt bằng các vị trí thi công và hành lang tuyến.

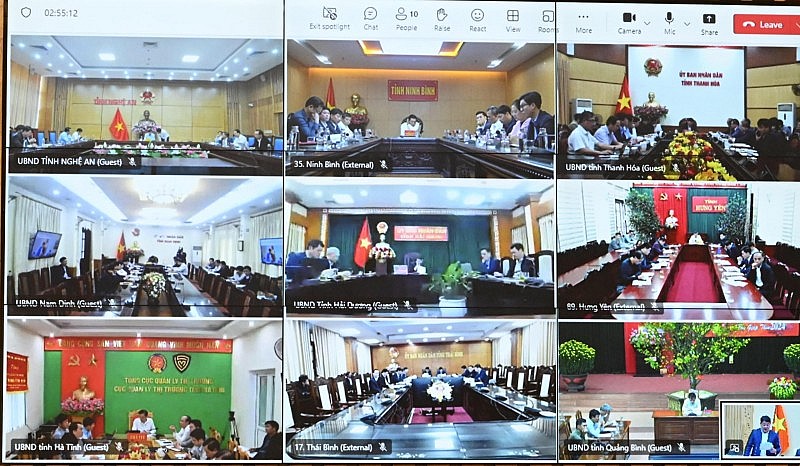

9 địa phương có đường dây liên quan tham dự cuộc họp trực tuyến |
Tại cuộc họp, lãnh đạo các địa phương và đại diện Bộ Nông nghiệp và Phát triển Nông thôn, Giao thông Vận tải, Uỷ ban Quản lý vốn Nhà nước tại Doanh nghiệp, các cục vụ chức năng thuộc bộ cũng đã báo cáo về tình hình triển khai dự án tại địa bàn, đồng thời đề xuất một số kiến nghị cụ thể nhằm đảm bảo đúng tiến độ dự án đề ra.
Trước đó ngày 28/1, tại cuộc họp trực tuyến với các địa phương về đường dây 500kV mạch 3, Thủ tướng Phạm Minh Chính đã giao Phó Thủ tướng Trần Hồng Hà, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên cùng lãnh đạo các cơ quan liên quan giao ban hàng tháng để kiểm điểm, thúc đẩy tiến độ dự án. Đồng thời yêu cầu các bộ, ngành và Tập đoàn Điện lực phối hợp chặt chẽ với chính quyền các địa phương và các đơn vị liên quan huy động tối đa nhân lực, vật lực, trong đó có lực lượng tại chỗ, phương tiện tại chỗ, vật tư tại chỗ; nêu cao tinh thần trách nhiệm, chủ động, sáng tạo, áp dụng các giải pháp khoa học công nghệ hiện đại, thi công "3 ca, 4 kíp", "vượt nắng, thắng mưa", "làm việc xuyên lễ, xuyên Tết", "ăn tranh thủ ngủ khẩn trương"; chủ động sẵn sàng ứng phó với những tác động bất thường từ bên ngoài tác động đến quá trình thi công như thời tiết, thiên tai, môi trường…với mục tiêu hoàn thành các dự án đúng tiến độ đề ra.
Báo Công Thương sẽ tiếp tục cập nhật
