Ngày 9/5 vừa qua, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, Phó trưởng Ban Thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban Chỉ đạo) đã chủ trì buổi làm việc với các bộ, ngành, cơ quan liên quan, Tập đoàn Dầu khí Việt Nam, Tập đoàn Điện lực Việt Nam, Tổng Công ty điện lực Dầu khí Việt Nam (PV Power) và Thường trực Tỉnh ủy, UBND tỉnh Đồng Nai, đại diện Tổng Công ty Tín Nghĩa.
Buổi làm việc nhằm mục đích xử lý các tồn tại và tháo gỡ các khó khăn, vướng mắc của Dự án nhà máy nhiệt điện Nhơn Trạch 3 và Nhơn Trạch 4 (tỉnh Đồng Nai).
Dựa trên kết quả buổi làm việc, đến ngày 14/5, UBND tỉnh Đồng Nai đã có văn bản số 3505/UBND-KTN về xử lý khó khăn, vướng mắc trong công tác thi công xây dựng Dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4; công tác giải phóng mặt bằng các dự án lưới điện giải tỏa công suất.
Ông Võ Văn Phi - Phó Chủ tịch UBND tỉnh Đồng Nai. |
Theo đó, để thực hiện trên Văn bản số 42/BCĐNNNL ngày 10/5/2024 của Ban Chỉ đạo nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban Chỉ đạo) về kết quả buổi làm việc với Tỉnh ủy, UBND tỉnh và các đơn vị liên quan để tháo gỡ khó khăn, vướng mắc cho Dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4.
Sau khi xem xét Báo cáo số 360/BC-UBND ngày 6/5/2024 của UBND huyện Nhơn Trạch báo cáo việc xây dựng phương án bảo vệ thi công tuyến kênh xả nước làm mát nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4. Chủ tịch UBND tỉnh Đồng Nai có ý kiến như sau:
Về thuê đất và cấp giấy chứng nhận quyền sử dụng đất, UBND tỉnh Đồng Nai đã ban hành Quyết định số 1308/QÐ-UBND ngày 7/5/2024 cho Công ty Cổ phần Tổng công ty Tín Nghĩa thuê đất để thực hiện dự án đầu tư kinh doanh hạ tầng Khu công nghiệp Ông Kèo tại xã Phước Khánh, huyện Nhơn Trạch.
UBND tỉnh Đồng Nai giao Sở Tài nguyên và Môi trường, Sở Tài chính, Cục Thuế Đồng Nai, UBND huyện Nhơn Trạch nghiên cứu ý kiến của Ban chỉ đạo nhà nước tại Văn bản số 42/BCÐNNNL ngày 10/5/2024 khẩn trương tập trung xử lý việc xác định giá đất để tính tiền thuê đất, ký hợp đồng thuê đất và cấp giấy chứng nhận quyền sử dụng đất cho Công ty Cổ phần Tổng công ty Tín Nghĩa làm cơ sở ký hợp đồng cho Tổng công ty điện lực Dầu khí Việt Nam - CTCP thuê lại đất theo quy định trước ngày 25/5/2024.
Đồng thời cấp giấy chứng nhận quyền sử dụng đất cho Tổng công ty điện lực Dầu khí Việt Nam - CTCP trước ngày 31/5/2024, không để chậm trễ làm ảnh hưởng đến tiến độ thực hiện dự án. Các đơn vị chậm thực hiện phải chịu trách nhiệm trước chủ tịch UBND tỉnh.

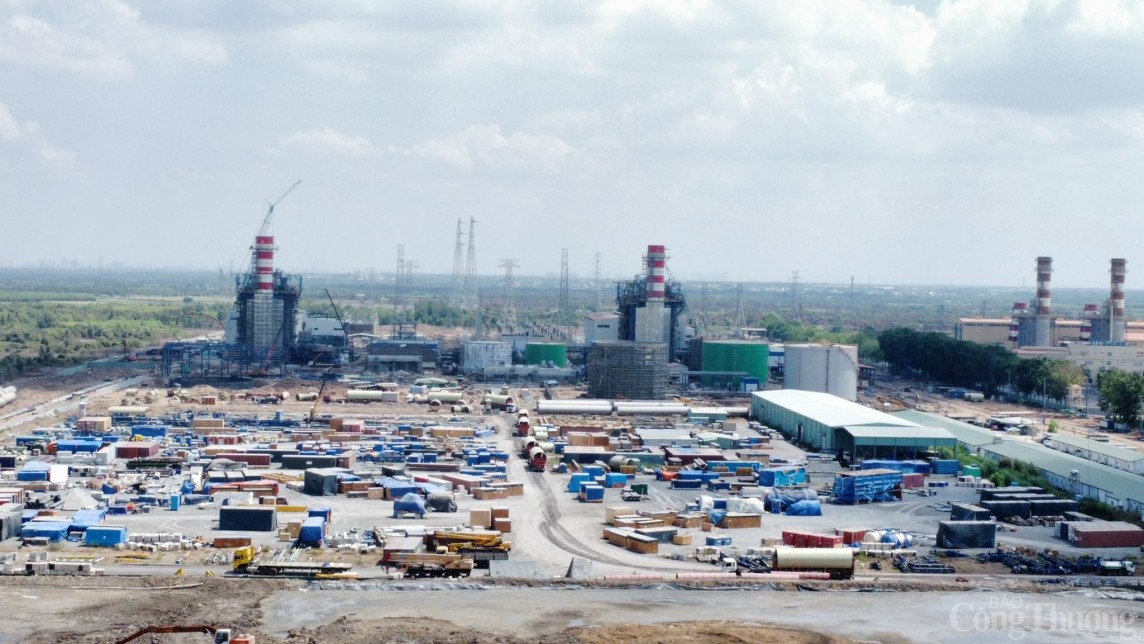

Nhà máy Nhiệt điện Nhơn Trạch 3 và Nhơn Trạch 4 đang gặp khó về mặt bằng |
Đối với công tác thi công trên công trường, Ban Quản lý các khu công nghiệp Đồng Nai, UBND huyện Nhơn Trạch căn cứ các văn bản chỉ đạo trước đây của tỉnh, tuyệt đối không để cản trở quá trình thi công xây dựng trong bất cứ trường hợp nào và xử lý nghiêm các hành vi cản trở thi công gây ảnh hưởng đến tiến độ dự án, kết quả thực hiện báo cáo UBND tỉnh trước ngày 20/5/2024.
Đối với các dự án lưới điện (đường dây 500kV, 220kV) đấu nối nhằm giải tỏa công suất nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4, ngày 7/5/2024 UBND tỉnh Đồng Nai đã có Tờ trình số 37/TTr-UBND trình HĐND tỉnh bổ sung danh mục các dự án thu hồi đất năm 2024 (lần 2) trong đó có 4 dự án truyền tải điện nêu trên.
Sau khi HĐND tỉnh có Nghị quyết thông qua, giao UBND huyện Nhơn Trạch và UBND huyện Long Thành tổng hợp hồ sơ, đăng ký bổ sung dự án vào kế hoạch sử dụng đất năm 2024, làm cơ sở để thực hiện thu hồi đất, bồi thường, hỗ trợ, giải phóng mặt bằng đầu tư dự án theo quy định.
Nhà máy Nhiệt điện Nhơn Trạch 3 và 4 là dự án quan trọng của quốc gia. Dự án có quy mô công suất 1.500 MW, tổng mức đầu tư 1,4 tỷ USD. Khi đi vào hoạt động, dự án sẽ bổ sung 9 tỷ kWh điện/năm. Đây là dự án nhiệt điện sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam. Dự án do Tổng Công ty điện lực Dầu khí (Tập đoàn Dầu khí) làm chủ đầu tư. Theo kế hoạch, sẽ phát điện thử nghiệm vào tháng 5/2024 và phát điện thương mại vào tháng 11/2024. Còn Nhà máy Nhiệt điện Nhơn Trạch 4 sẽ phát điện thử nghiệm vào tháng 11/2024 và phát điện thương mại vào tháng 5/2025. Tuy nhiên, đến nay dự án đã chậm tiến độ hơn 100 ngày, việc chậm tiến độ này sẽ gây thiệt hại 12 - 13 tỷ đồng/ngày cho các bên, trong đó có cả cho tỉnh Đồng Nai. Chưa kể đến những thiệt hại chưa tính được, đó là thiếu nguồn điện cho cả nước nói chung và khu vực nói riêng. Nguyên nhân của việc chậm tiến độ trên là do vấn đề vướng mắc ở khâu mặt bằng và thủ tục đất đai của tỉnh Đồng Nai; Tổng Công ty Tín Nghĩa đối với Tổng Công ty điện lực Dầu khí. Ngoài ra, còn có thêm vướng mắc về phí sử dụng hạ tầng tại Khu công nghiệp Ông Kèo (Tổng Công ty Tín Nghĩa quản lý), do đơn vị này đã yêu cầu đàm phán lại và đang đề xuất mức phí sử dụng 100 USD/m2 đối với Tập đoàn PVN. Tuy nhiên, với những căn cứ của mình, PVN nhận thấy mức giá mà Tín Nghĩa đưa ra rất vô lý. Trước đó, từ tháng 11/2023, Tổng Công ty Điện lực Dầu khí Việt Nam (PV Power)đã có văn bản gửi Tổng Công ty Tín Nghĩa đề xuất được cắt đường số 4 (đoạn giao cắt đường dài khoảng 30m, rộng 20m) nằm trong Khu công nghiệp Ông Kèo để triên khai thi công tuyến kênh xả nước làm mát theo thiết kế đã được Bộ Công Thương thẩm định. Tuy nhiên, Tổng Công ty Tín Nghĩa không chấp thuận cho dự án được thi công cắt đường, đồng thời ngăn cản không cho thi công. Việc chậm hoàn thành hạng mục kênh xả nước làm mát đã làm ảnh hưởng trực tiếp tới tiến độ hoàn thành đưa dự án Nhà máy Nhơn Trạch 3 và Nhơn Trạch 4 vào vận hành phát điện. Như vậy sẽ ảnh hưởng trực trực tiếp tới việc đảm bảo an ninh năng lượng cho phát triền kinh tế của quốc gia. |
