Dự án điện gió Hướng Linh 3 hoà lưới điện quốc gia
Điện 08/09/2023 11:54 Theo dõi Congthuong.vn trên
Quảng Trị: Dự án Nhà máy điện gió Hướng Linh 3 hoàn thành đấu nối trạm biến áp Điều chỉnh chủ trương đầu tư dự án điện gió Hướng Linh 3 và 4 |
Trước đó như Báo Công Thương đã đưa tin, Dự án Nhà máy điện gió Hướng Linh 3 tại Quảng Trị đã chính thức hoàn thành công tác đấu nối vào Trạm biến áp 220kV Lao Bảo sau hơn 2 năm triển khai. Dự án Nhà máy điện gió Hướng Linh 3 do Công ty CP Điện gió Hướng Linh 3 làm chủ đầu tư với quy mô công suất 9 tổ máy - 30MW, địa điểm xây dựng tại xã Hướng Linh, huyện Hướng Hóa, tỉnh Quảng Trị.
![]() |

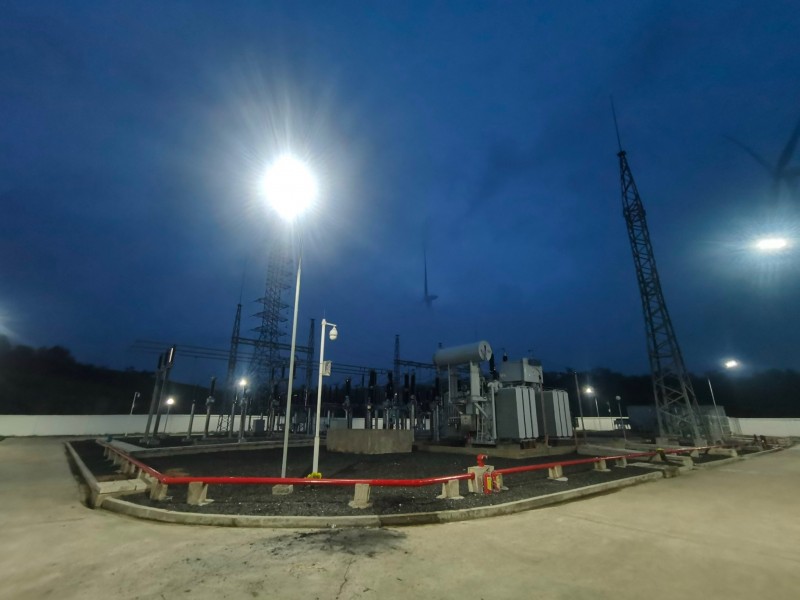

Nhà máy điện gió Hướng Linh 3 hoà lưới thành công. Lúc 20h23 phút ngày 07/09/2023 |
Đại diện Công ty CP Điện gió Hướng Linh 3 chia sẻ: Sau 2 năm triển khai, đến nay dự án đã hoàn thiện việc xây dựng và thi công hoàn thành các hạng mục, đấu nối với trạm biến áp 220kV Lao Bảo. Chúng tôi đang cùng với nhà thầu thực hiện các thủ tục cuối cùng để đầu nối vào lưới điện quốc gia và đóng điện, vận hành thương mại, dự kiến, việc hòa lưới điện quốc gia của dự án sẽ bắt đầu trong tháng 10/2023.
Đến nay, tỉnh Quảng Trị có hơn 30 dự án điện gió được phê duyệt quy hoạch với tổng công suất 1.177,2MW. Trong đó, có 19 dự án điện gió với tổng công suất đặt 714MW đưa vào vận hành thương mại với tổng công suất 671,1MW.
Các dự án tập trung phần lớn ở khu vực huyện Hướng Hóa, tỉnh Quảng Trị, trong đó nhiều nhất là 2 xã Hướng Linh, Hướng Phùng. Riêng xã Hướng Linh có tới hơn 10 dự án.
![]() |

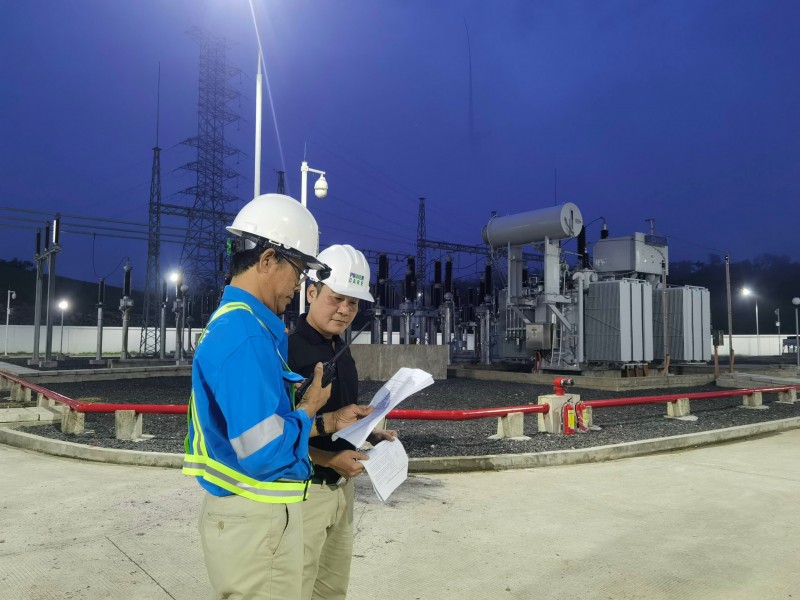

Đại diện Công ty CP Điện gió Hướng Linh 3 chia sẻ: Sau 2 năm triển khai, đến nay dự án đã hoàn thiện việc xây dựng và thi công hoàn thành các hạng mục |
Dự án được UBND tỉnh Quảng Trị phê duyệt chủ trương đầu tư lần đầu tại Quyết định số 781 ngày 9/4/2019; sau đó phê duyệt điều chỉnh chủ trương đầu tư trong 2 lần tiếp theo vào các ngày 13/10/2020 và 10/3/2022. Dự án có tổng mức đầu tư sau điều chỉnh là 1.118 tỷ đồng.
Bạn thấy bài viết này thế nào?
Có thể bạn quan tâm
Tin mới nhất

Bộ Công Thương phê duyệt biểu đồ cấp than cho sản xuất điện năm 2024

PC Quảng Ninh hưởng ứng Tuần lễ hồng EVN lần thứ IX năm 2023

Bộ Công Thương phê duyệt kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024

Tháng 12: Đảm bảo đủ điện cho nền kinh tế, Lễ Noel và Tết Dương lịch 2024

Cập nhật hồ thủy điện 8/12/2023: Bắc Trung Bộ lưu lượng nước về nhiều, hồ Hương Điền điều tiết xả tràn
Tin cùng chuyên mục

Bổ sung thêm 2 máy biến áp cho trạm biến áp 500kV Đức Hoà

Bàn giải pháp phát triển điện khí LNG theo Quy hoạch điện VIII

Thi công Lắp máy biến áp thứ 2 Trạm biến áp 220kV Phước An

Cập nhật tình hình hồ thủy điện 7/12/2023: Khu vực Quảng Ngãi, Phú Yên vận hành điều tiết hồ chứa chống lũ

Cập nhật tình hình hồ thủy điện 6/12/2023: Bắc Bộ lưu lượng nước về hồ thấp

Quảng Ninh: Khu vực Hạ Long sẽ tiết giảm công suất điện vào giờ cao điểm tối

Ra mắt tủ điện SIVACON S4 trong xu hướng phát triển xanh và bền vững

Đảm bảo cấp điện những tuần cuối năm 2023

Hà Nội: Chấp thuận chủ trương đầu tư Trạm biến áp 220kV Ứng Hòa và đấu nối

TP. Hồ Chí Minh: Trên 1,5 triệu sinh viên và người lao động thuê nhà được mua điện đúng giá

Cập nhật tình hình hồ thủy điện 4/12/2023: Nhiều hồ duyên hải Nam Trung Bộ điều tiết nước xả tràn

Thanh Hóa: Chấp thuận chủ trương đầu tư Dự án Trạm biến áp 220kV Khu kinh tế Nghi Sơn

Cập nhật tình hình hồ thủy điện 2/12/2023: Khu vực Quảng Trị vận hành điều tiết hồ chứa chống lũ

Chính phủ chấp thuận chủ trương đầu tư 02 dự án đường dây 500kV mạch 3

Nỗ lực đảm bảo tiến độ Dự án đường dây 500kV mạch 3 cung đoạn Nam Định I - Thanh Hóa

Cập nhật tình hình hồ thủy điện 1/12/2023: Thủy điện Phú Yên điều tiết hạ mực nước hồ

Hoàn thành nâng công suất máy biến áp 110kV Trạm biến áp 220kV Huế

Chủ tịch HĐTV EVNHANOI Nguyễn Anh Tuấn giữ chức Tổng giám đốc EVN từ ngày mai 1/12/2023

Chấp thuận đầu tư Dự án đường dây 500kV Thanh Hóa – rẽ Nho Quan – Hà Tĩnh
