Cập nhật tiến độ đầu tư xây dựng các dự án điện trọng điểm của EVN

Thực hiện chỉ đạo của Ban Chỉ đạo Quốc gia về phát triển điện lực, EVN đang tập trung cho các dự án nguồn và lưới điện trọng điểm.
EVN: Đẩy nhanh tiến độ dự án nguồn và lưới điện EVN tập trung triển khai các dự án nguồn và lưới điện trong Quy hoạch điện VIII

Theo sát tiến độ

Theo báo cáo của Tập đoàn Điện lực Việt Nam (EVN) tính đến nay, có 3 dự án nguồn điện đang triển khai thi công bao gồm dự án nhà máy thuỷ điện (NMTĐ) Ialy Mở rộng (MR), Dự án NMTĐ Hòa Bình MR, Dự án nhiệt điện (NMNĐ) Quảng Trạch I.

Cụ thể, tiến độ thực hiện một số hạng mục của dự án NMTĐ Ialy MR như đào và gia cố đường hầm dẫn nước, bê tông cốt thép giếng điều áp đã vượt tiến độ kế hoạch. Ngày 14/8/2023 đã hoàn thành thi công bê tông và đóng cửa van sửa chữa cửa nhận nước (sớm 4 tháng so với tiến độ hợp đồng).

Dự án NMTĐ Hòa Bình MR đang tập trung thi công các hạng mục công trình chính, trong đó tiếp tục phối hợp nhà thầu lập biện pháp xử lý để thi công cửa nhận nước.

Dự án NMNĐ Quảng Trạch I đã thi công phần cọc khoan nhồi, móng lò hơi TM1, ống khói đạt 100%; cọc PHC đạt 42%; các móng lò hơi TM2 đạt 50%, móng hệ thống xử lý nước đạt 30%. Ngày 10/8/2023 đã ký kết hợp đồng gói thầu bảo hiểm thi công xây dựng công trình chính. EVN đang hoàn thiện hồ sơ điều chỉnh báo cáo nghiên cứu kỹ thuật để trình Bộ Công Thương thẩm định.

Song song với đó, EVN cũng đang triển khai các thủ tục đầu tư đối với dự án NMTĐ Trị An MR (đã phê duyệt BCNCKT dự án), Dự án TĐTN Bác Ái và NMNĐ Quảng Trạch II. Đồng thời hoàn thiện nốt công tác bàn giao các dự án NMĐ Ô Môn III, IV về cho Tập đoàn dầu khí Việt Nam.

Đối với các dự án lưới điện, trong 08 tháng đầu năm, EVN và các đơn vị hoàn thành 60 dự án lưới điện 110-500kV, trong đó có các dự án quan trọng như: nâng công suất (NCS) trạm biến áp (TBA) 500kV Quảng Ninh, đường dây (ĐD) 220kV Nậm Mô-Tương Dương, Trạm cắt 220kV Bờ Y, NCS TBA 220kV NMTĐ Trị An, TBA 220kV Lạng Sơn và ĐD 220kV Bắc Giang - Lạng Sơn, ĐD 220kV đấu nối TBA 220kV Bắc Quang, Nâng khả năng tải các ĐD 220kV Hà Đông-Thường Tín, Sơn La-Việt Trì, ĐD 110kV đấu nối LSP Long Sơn…

Bên cạnh đó, EVN cũng đang tích cực triển khai các công trình lưới điện đồng bộ các nguồn điện như Nhiệt điện Sông Hậu 1, NĐ Nhơn Trạch 3&4…; Các công trình phục vụ giải tỏa các nguồn điện NLTT; Các công trình giải tỏa công suất các NMTĐ nhỏ khu vực phía Bắc; Các công trình tăng cường nhập khẩu điện từ Lào.

Cập nhật tình hình tiến độ đầu tư các dự án điện trọng điểm của EVN

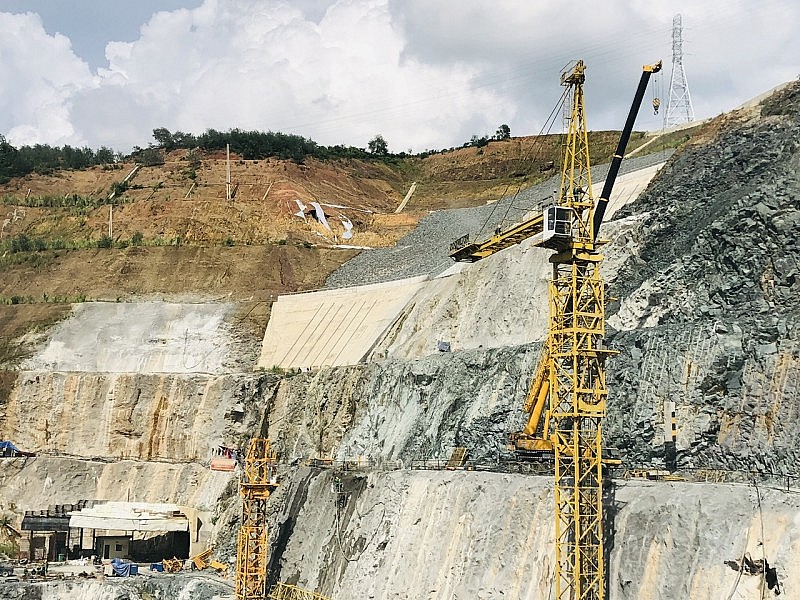

Dự án thuỷ điện Hoà Bình MR đang được triển khai gấp rút

Đối với 4 dự án thành phần của đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối, EVN cũng đang nỗ lực chạy đua tiến độ. Trong đó, các ĐD 500kV Quảng Trạch - Quỳnh Lưu và ĐD 500kV Quỳnh Lưu - Thanh Hoá: Bộ KH&ĐT đã hoàn thành thẩm định và đã trình Thủ tướng Chính phủ xem xét chấp thuận chủ trương đầu tư các dự án. Các ĐD 500kV Nam Định 1 - Thanh Hoá và ĐD 500kV Nam Định 1 – Phố Nối đã trình bổ sung phê duyệt chủ trương đầu tư theo quy định của Luật Đầu tư do phải điều chỉnh tuyến theo yêu cầu của địa phương và cập nhật dự toán chi phí theo quy định hiện hành. Bộ KH&ĐT đang lấy ý kiến các Bộ ban ngành và UBND các tỉnh để thẩm định hồ sơ chủ trương đầu tư các dự án.

Vẫn còn nhiều vướng mắc về mặt bằng

Cũng theo báo cáo của EVN, hiện vẫn còn một số khó khăn liên quan đến việc triển khai các dự án nguồn và lưới điện.

Cụ thể, đối với nguồn điện, hiện công tác giải phóng mặt bằng (GPMB) NĐ Quảng Trạch I vẫn còn một số vướng mắc tại khu vực trạm bơm nước làm mát, tuyến ống nước ngọt, bãi thải xỉ; Dự án NMTĐ Hoà Bình MR tiến độ thi công bị ảnh hưởng do gặp địa chất phức tạp; Các dự án NĐ Dung Quất I &III chưa thể triển khai các bước tiếp theo do chưa xác định tiến độ khí Cá Voi xanh.

Đối với các dự án lưới điện, bên cạnh những khó khăn, vướng mắc trong thỏa thuận hướng tuyến, công tác đền bù GPMB, chuyển đổi đất rừng,... còn có phát sinh mới như sau:

Việc áp dụng tiêu chuẩn mới (TCVN 2737:2023) trong công tác thiết kế có thể làm tăng tổng mức đầu tư lên đến ~20% dẫn đến việc phải điều chỉnh lại Chủ trương đầu tư hoặc phê duyệt lại FS dự án.

Về công tác đấu thầu mua sắm thiết bị phải thực hiện đấu thầu nội khối mua sắm vật tư thiết bị theo quy định tại Nghị định 90/2022/NĐ-CP, giá nguyên vật liệu tăng cao trong khi đơn giá ban hành của nhà nước chưa theo kịp nên một số gói thầu phải thực hiện xử lý tình huống hoặc hủy thầu do vượt dự toán gói thầu (cá biệt có những nhà thầu trúng thầu, nhưng chấp nhận bị tịch thu bảo đảm dự thầu và không ký hợp đồng).

Hiện nay, Thủ tướng Chính phủ đã phê duyệt Quy hoạch tỉnh đối với một số địa phương. Tuy nhiên, việc triển khai các dự án đang gặp một số khó khăn, do danh mục các dự án điện chưa đầy đủ, rõ ràng và một số trường hợp còn sai khác với Quy hoạch điện VIII... Vì vậy, UBND các tỉnh cần chỉ đạo các sở, ban, ngành rà soát, ban hành (có xác nhận của cấp có thẩm quyền) các Hồ sơ Quy hoạch tích hợp đi kèm quyết định của TTCP (được xem là bộ phận cấu thành quyết định), bao gồm phương án phát triển mạng lưới cấp điện để có danh mục chi tiết phát triển lưới điện 110kV và định hướng/quy mô lưới điện trung hạ áp…

Cập nhật tình hình tiến độ đầu tư các dự án điện trọng điểm của EVN

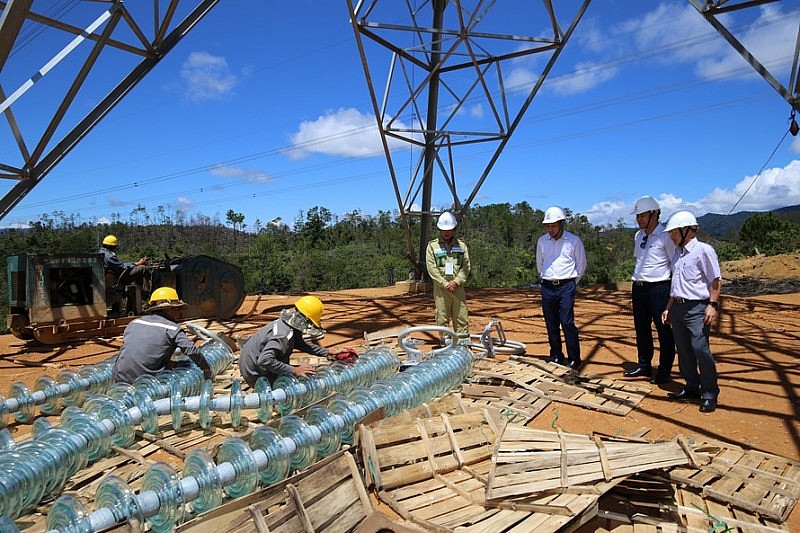

EVN đang nỗ lực tập trung cho các dự án truyền tải điện (Ảnh minh hoạ)

Cần sự vào cuộc của các Bộ, ngành, địa phương

Để tiếp tục tháo gỡ vướng mắc trong quá trình thực hiện đầu tư các dự án điện, đảm bảo cấp điện trong thời gian tới, EVN kiến nghị Thủ tướng Chính phủ chấp thuận chủ trương tác động vào rừng tự nhiên để làm đường tạm phục vụ thi công Dự án Trạm cắt 220kV Đăk Ooc và các đường dây 220kV đấu nối;

Kiến nghị Bộ Công Thương sớm hoàn thành các cơ chế về năng lượng tái tạo; sớm hoàn thành công tác thẩm định kỹ thuật một số dự án.

Kiến nghị Bộ NNPTNT sớm báo cáo Thủ tướng CP về Chủ trương chuyển đổi mục đích sử dụng rừng dự án Đường dây 500kV Lào Cai - Vĩnh Yên và mở rộng ngăn lộ 500kV tại TBA 500kV Vĩnh Yên.

Đồng thời kiến nghị các địa phương tiếp tục tạo điều kiện hỗ trợ EVN và các đơn vị thành viên giải quyết các vướng mắc liên quan đến chuyển đổi mục đích sử dụng rừng và bồi thường GPMB để thúc đẩy tiến độ các công trình điện.

Đình Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Nguồn điện Việt Nam

Có thể bạn quan tâm

Tin mới nhất

EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

Tháng 4/2025, EVNNPC đảm bảo cung cấp điện an toàn, ổn định cho 27 tỉnh, đặc biệt dịp lễ 30/-1/5; đẩy mạnh đầu tư, chuyển đổi số, sẵn sàng cho mùa cao điểm hè.
Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chiều 9/5/2025, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức họp báo công bố chính thức điều chỉnh tăng giá điện từ 2.103,1159 đồng/kWh lên 2.204,06 đồng/kWh.
NSMO ứng dụng AI vận hành hệ thống điện quốc gia

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

Công ty TNHH MTV Vận hành hệ thống điện và thị trường điện Quốc gia (NSMO) đang đẩy mạnh ứng dụng trí tuệ nhân tạo (AI) vào công tác dự báo và điều độ hệ thống.
Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

EVNNPT đang tập trung nguồn lực đẩy nhanh tiến độ cụm dự án truyền tải giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4
Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Theo chuyên gia, mua cao, bán thấp, gánh quá nhiều mục tiêu cùng cơ chế bù chéo kéo dài là những bất cập lớn nhất của giá điện Việt Nam hiện nay.

Tin cùng chuyên mục

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương vừa ban hành quyết định số 1251/QĐ-BCT ngày 6/5/2025 phê duyệt khung giá phát điện nhà máy điện chất thải năm 2025
Khung giá cho thuỷ điện tích năng năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Bộ Công Thương vừa ban hành Quyết định 1198/QĐ-BCT phê duyệt khung giá phát điện cho loại hình nhà máy thuỷ điện tích năng năm 2025
Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực mở rộng xã hội hóa, cụ thể hóa vai trò tư nhân trong đầu tư, vận hành, phát triển nguồn điện theo hướng minh bạch, hiện đại, cạnh tranh.
Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Quy hoạch điện VIII điều chỉnh được ban hành với nhiều nội dung mới, để thực hiện thành công quy hoạch này, cần chú ý những điểm gì?
Lào Cai: Khách hàng đồng hành cùng chương trình DR

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Để đảm bảo cung ứng điện an toàn nắng nóng, Công ty Điện lực Lào Cai đã triển khai nhiều giải pháp, trọng tâm là thực hiện chương trình điều chỉnh phụ tải...
Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Lãnh đạo Tổng công ty Truyền tải điện Quốc gia (EVNNPT) yêu cầu các đơn vị tập trung nguồn lực, đảm bảo truyền tải điện an toàn liên tục cho phát triển kinh tế.
Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Mỗi giây vận hành hệ thống là một phút cam kết để dòng điện quốc gia không gián đoạn trong giờ phút thiêng liêng của đại lễ thống nhất non sông, đất nước.
Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Từ 3h sáng 30/4, tất cả công nhân điện lực đã vào các vị trí chốt trực đảm bảo cấp điện cho lễ diễu binh, diễu hành, các khu vực quan trọng của TP. Hồ Chí Minh.
Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Gần 23h đêm 29/4, những kỹ sư vận hành hệ thống điện miền Nam thuộc Trung tâm Điều độ hệ thống điện miền Nam vẫn đang thức cùng dòng điện.
EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC chính thức hoàn thành 50 công trình điện 110kV, chào mừng 50 năm ngày Giải phóng miền Nam và 50 năm thành lập, phát triển Tổng công ty.
Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tại Lễ công bố Điều chỉnh Quy hoạch điện VIII, Bộ trưởng Nguyễn Hồng Diên đã có nhiều chỉ đạo quan trọng nhằm triển khai Quyết định của Thủ tướng hiệu quả.
Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Sự cố mất điện bất ngờ ngày 28/4 khiến nhiều hoạt động ở Tây Ban Nha và Bồ Đào Nha và một phần của châu Âu rơi vào cảnh tê liệt.
Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

Với nhiều kết quả đạt được, bên cạnh công tác Đảng, Đảng bộ EVNNPT sẽ quyết tâm xây dựng vận hành lưới điện truyền tải vững mạnh trong nhiệm kỳ mới 2025-2030.
EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

Chào mừng Đại hội Đảng bộ và 50 năm kỷ niệm ngày thống nhất đất nước, EVNNPT đã hoàn thành đóng điện nhiều công trình truyền tải điện.
Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Ngày 28/4/2025, Bộ Công Thương tổ chức Hội nghị công bố Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn tới năm 2050 điều chỉnh.
Toàn văn Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Báo Công Thương trân trọng giới thiệu toàn văn Quyết định 768/QĐ-TTg ngày 15/4/2025 của Thủ tướng Chính phủ phê duyệt Điều chỉnh Quy hoạch điện VIII.
Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

Trong không khí tưng bừng kỷ niệm 50 năm ngày thống nhất đất nước, EVN và các nhà thầu cũng đang thi đua trên công trường đường dây 500kV Lào Cai - Vĩnh Yên.
EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4

EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4

Chào mừng 50 năm Ngày Giải phóng miền Nam, thống nhất đất nước, EVNSPC đóng điện thành công loạt công trình 110kV tại Cần Thơ, Vĩnh Long, Trà Vinh, Đồng Tháp.
PC Lào Cai trực 24/24 giờ để đảm bảo điện dịp Lễ 30/4 - 1/5

PC Lào Cai trực 24/24 giờ để đảm bảo điện dịp Lễ 30/4 - 1/5

PC Lào Cai đã triển khai phương án đảm bảo điện, sẵn sàng ứng trực 24/24 giờ để xử lý kịp thời các tình huống phát sinh trong dịp Lễ 30/4 - 1/5.
Thống nhất phương án cắt điện thi công đường Vành đai 4

Thống nhất phương án cắt điện thi công đường Vành đai 4

Sáng 26/4, NSMO họp với các bên liên quan thống nhất lịch cắt điện phục vụ thi công các đường dây 220kV, 500kV của đường Vành đai 4 đoạn đi qua tỉnh Hưng Yên.
Mobile VerionPhiên bản di động
