Đốc thúc tiến độ mặt bằng các dự án truyền tải tại Yên Bái
Năng lượng 30/11/2022 18:44 Theo dõi Congthuong.vn trên
Dự án truyền tải điện - Chậm tiến độ do khó khăn trong giải phóng mặt bằng |
Ngày 30/11, tại Yên Bái, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo Quốc gia về phát triển Điện lực đã có buổi làm việc với các sở, ngành, địa phương liên quan của tỉnh Yên Bái nhằm tháo gỡ vướng mắc mặt bằng các dự án: Đường dây 220kV Huội Quảng – Nghĩa Lộ; Trạm biến áp 220kV Nghĩa Lộ và đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì.
Còn vướng nhiều mặt bằng
Ông Nguyễn Văn Tình – Phó Giám đốc Ban QLDA các công trình điện miền Trung (CPMB): Các dự án trên có quy mô lớn, tính chất quan trọng. Trong đó Trạm biến áp 220kV Nghĩa Lộ có quy mô xây dựng trạm biến áp mới, công suất 250MVA và có dự phòng đất cho lắp máy biến áp 220kV thứ hai trong tương lai. Số ngăn lộ phía 220kV là 10 ngăn, số ngăn lộ phía 110kV là 19 ngăn lộ. Xây dựng mới tuyến đường dây mạch kép 220kV dài 92,62 km, đấu nối từ ngăn lộ 220kV TBA 220kV Nghĩa Lộ tới TBA 500kV Việt Trì.
![]() |
Ông Nguyễn Văn Tình- Phó Giám đốc Ban QLDA các công trình điện miền Trung phát biểu tại buổi làm việc |
Đường dây 220 kV Huội Quảng - Nghĩa Lộ chiều dài khoảng 103 km gồm 2 mạch với 200 vị trí móng (tỉnh Sơn La: 146 vị trí và tỉnh Yên Bái 54 vị trí) từ thanh cái 220kV TBA 220kV Huội Quảng đến thanh cái 220kV TBA 220kV Nghĩa Lộ.
Các dự án trên còn rất nhiều vướng mắc mặt bằng, nguyên nhân chủ yếu do hồ sơ đo vẽ của các dự án chưa được các cấp trong tỉnh Yên Bái thẩm định phê duyệt nên chưa có cơ sở lập phương án bồi thường, hỗ trợ để trình duyệt.
Chủ trương chuyển mục đích sử dụng đất rừng sang mục đích khác để thực hiện các dự án chưa được phê duyệt chuyển đổi mục đích sử dụng đất rừng. Một số đoạn tuyến phải thực hiện hiệu chỉnh tuyến đường dây làm ảnh hưởng tiến độ đo vẽ và triển khai công tác bồi thường giải phóng mặt bằng.
![]() |

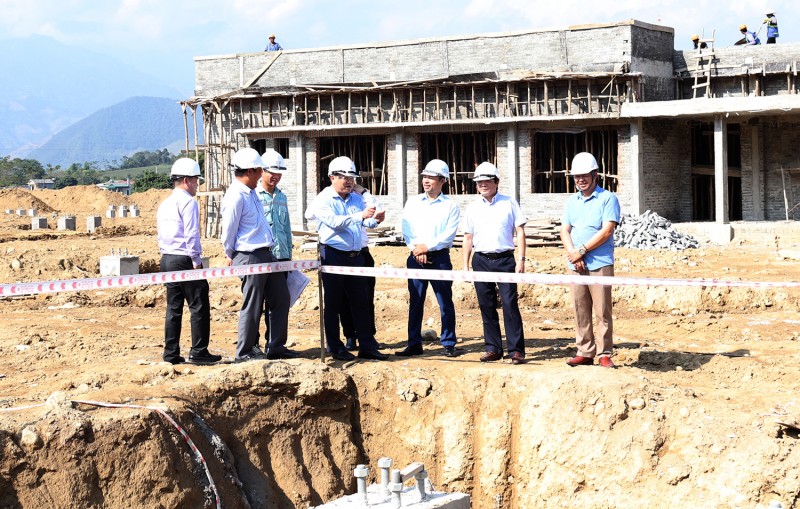

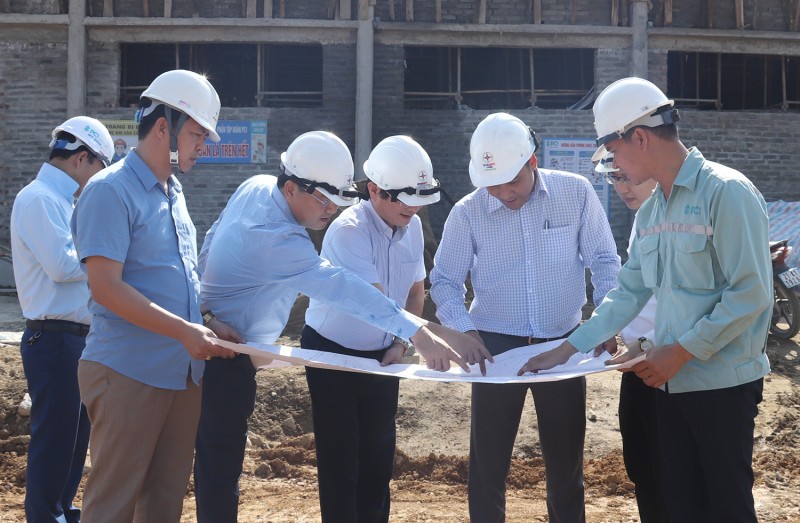

Đoàn công tác kiểm tra thực địa tại TBA 220kV Nghĩa Lộ |
Để các dự án hoàn thành đóng điện trong quý II/2023 theo chỉ đạo của Chính phủ, Bộ Công Thương và Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và CPMB kiến nghị UBND tỉnh Yên Bái hỗ trợ hoàn thiện các thủ tục để sớm trình HĐND tỉnh thông qua việc chuyển mục đích sử dụng đất rừng.
UBND các huyện/thị xã Trạm Tấu, Văn Chấn và thị xã Nghĩa Lộ hỗ trợ cho đơn vị tư vấn sớm hoàn chỉnh hồ sơ đo vẽ trình Sở TN&MT tỉnh Yên Bái phê duyệt hồ sơ đo vẽ giải thửa cho 2 dự án đoạn qua địa bàn tỉnh Yên Bái trước ngày 15/12/2022. Tập trung nhân lực triển khai kê kiểm, xét nguồn gốc đất, lập phương án bồi thường các vị trí móng còn lại trình thẩm định và phê duyệt để chủ đầu tư chi trả tiền cho các hộ gia đình nhằm sớm bàn giao mặt bằng; Tạo điều kiện hỗ trợ các đơn vị thi công trong công tác bồi thường, hỗ trợ diện tích đất mượn tạm phục vụ thi công theo đúng các quy định của nhà nước.
Vào cuộc quyết liệt để đáp ứng tiến độ dự án
Tại buổi làm việc, ông Phạm Trung Lân – Phó Giám đốc Sở Công Thương Yên Bái cho biết: Tỉnh Yên Bái xác định rõ tầm quan trọng của dự án nhằm nâng cao năng lực đảm bảo cung cấp điện cho tỉnh. Đây là các dự án do tỉnh đề nghị ngành Điện hỗ trợ triển khai nhằm giải tỏa công suất nguồn thủy điện trong khu vực lên hệ thống điện quốc gia, sẵn sàng cho việc phát triển nguồn điện gió, mặt trời trên địa bàn tỉnh trong thời gian tới. Chính vì vậy tỉnh Yên Bái đã thành lập tổ công tác cho các dự án trên do Phó Chủ tịch UBND tỉnh làm tổ trưởng, thành viên gồm các ngành, UBND các huyện/thị xã là thành viên để kịp thời xử lý các nội dung liên quan.
Trong thời gian qua, tỉnh Yên Bái nói chung và Sở Công Thương – với vai trò cơ quan thường trực của tổ công tác đã vào cuộc quyết liệt để đạt được khối lượng mặt bằng lớn cho chủ đầu tư. Tuy nhiên, vướng mắc chính hiện nay chủ yếu liên quan đến thủ tục chuyển đổi mục đích sử dụng đất rừng. Hiện các sở, ngành, địa phương trong tỉnh đang thực hiện các bước theo quy định nhằm đẩy nhanh tiến độ. Tỉnh Yên Bái đang hoàn thiện các thủ tục để trình HĐND tỉnh thông qua việc chuyển mục đích sử dụng đất rừng đoạn qua địa bàn tỉnh để thực hiện các dự án trong tháng 12/2022.
![]() |
Theo kế hoạch dự án sẽ đóng điện vào quý 2/2023 |
Tại buổi làm việc, đại diện Sở TN&MT, Sở NN&PTNT, UBND các địa phương có dự án đi qua đều khẳng định sẽ vào cuộc quyết liệt cùng với chủ đầu tư để hoàn thành dự án trong quý II/2023.
Nhấn mạnh tầm quan trọng của dự án, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo Quốc gia về phát triển Điện lực cho biết: Các dự án có nhiệm vụ truyền tải hết công suất từ các nhà máy thủy điện vừa và nhỏ trên địa bàn tỉnh Yên Bái và khu vực lên hệ thống điện quốc gia; giảm tổn thất công suất trong lưới truyền tải, tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia, đáp ứng nhu cầu phụ tải công nghiệp, thương mại, dịch vụ, sinh hoạt và các hoạt động khác của tỉnh Yên Bái và các tỉnh lân cận. Sau khi các dự án hoàn thành đáp ứng nhu cầu điện năng cho các phụ tải quan trọng phía Bắc kể từ mùa khô năm 2023.
![]() |
Ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo Quốc gia phát biểu tại buổi làm việc |
Chính vì tính chất quan trọng của các dự án, cùng với đó thời gian thi công còn lại không còn nhiều, trong khi mặt bằng còn nhiều vướng mắc, chính vì vậy ông Hoàng Trọng Hiếu đề nghị UBND tỉnh Yên Bái và các sở, ngành, địa phương cần quyết liệt hơn nữa, tạo điều kiện hơn nữa để chủ đầu tư đẩy nhanh tiến dự án, đảm bảo tiến độ yêu cầu đối với phần móng hoàn thành trước ngày 30/02/2023 và phần hành lang tuyến hoàn thành trước ngày 30/04/2023.
Bạn thấy bài viết này thế nào?
Có thể bạn quan tâm
Tin mới nhất

Điện lực miền Nam: Đóng điện vận hành công trình đường dây 110KV Tân Biên - Suối Dộp

PGS.TS Ngô Trí Long: Điều chỉnh sớm giá xăng dầu là hài hoà, hợp lý

Điện khí hoá và giảm phát thải là ưu tiên toàn cầu trong năm 2023

Chủ tịch EVNNPT kiểm tra công tác ứng dụng khoa học công nghệ tại PTC1

Chuyên gia kinh tế Vũ Vinh Phú: Bộ Công Thương đã chủ động, linh hoạt trong điều hành giá xăng dầu
Tin cùng chuyên mục

Điện lực miền Nam: Cung cấp điện an toàn, ổn định 21 tỉnh thành phía Nam trong dịp Tết

Giá xăng dầu hôm nay 30/1: Từ 19h, xăng tăng từ 977-993 đồng/lít, giá dầu tăng từ 568-890 đồng/lít

EVN triển khai nhiệm vụ sau tết Nguyên đán 2023

Thách thức giải phóng mặt bằng dự án truyền tải điện: Cần sự vào cuộc từ các bộ, ngành, địa phương

Sê San - Dòng sông năng lượng xanh

TKV ra quân, phấn đấu sản xuất gần 40 triệu tấn than năm 2023

Sản lượng điện tiêu thụ trong dịp Tết Nguyên đán 2023 giảm hơn 30%

'Doanh nghiệp tự quyết giá xăng dầu là không thể chấp nhận'

Trò chuyện đầu năm với Thợ giỏi ở Trạm biến áp 500kV Vân Phong

Nhà máy lọc dầu Dung Quất duy trì vận hành ở mức công suất 110% Tết Nguyên đán

Hà Tĩnh: Nhà máy Nhiệt điện Vũng Áng 1 phấn đấu 15/3 vận hành trở lại tổ máy số 1

Những người âm thầm giữ dòng điện được thông suốt

Thông tin về huy động nguồn điện dịp Tết Nguyên đán 2023

Tiêu thụ điện dịp Tết thấp, giảm huy động các nguồn thuỷ điện nhỏ, năng lượng tái tạo

Công ty Nhiệt điện Nghi Sơn hoàn thành tốt nhiệm vụ năm 2022

EVN không cắt điện từ 0h ngày 29 đến mồng 5 Tết âm lịch

OPEC giữ nguyên dự báo tăng trưởng nhu cầu dầu toàn cầu năm 2023

Tập đoàn CIP: Đẩy mạnh phát triển điện gió ngoài khơi ở Việt Nam

Truyền tải điện Hà Nội đảm bảo cung cấp điện an toàn trong dịp Tết Nguyên đán 2023
