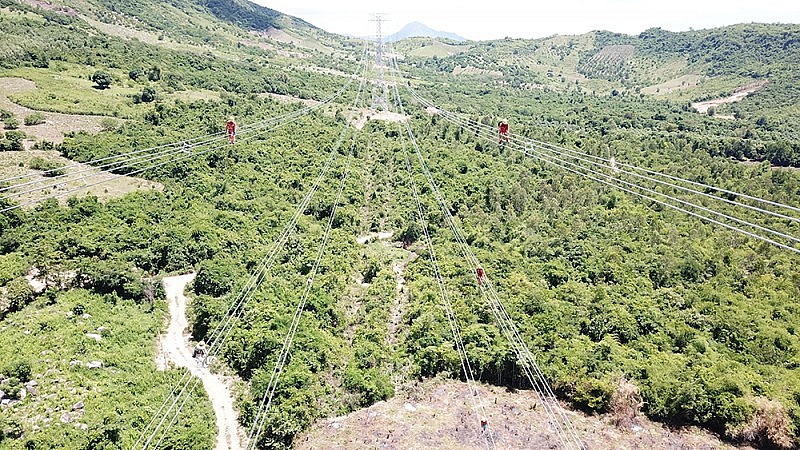

PTC3 sẵn sàng tiếp nhận vận hành cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1
Năng lượng 27/11/2022 11:10 Theo dõi Congthuong.vn trên
Giải tỏa công suất nhà máy nhiệt điện BOT Vân Phong 1: EVNNPT nỗ lực đưa dự án về đích Đẩy nhanh hơn nữa tiến độ cụm công trình giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1 |
Theo kế hoạch, Cụm công trình truyền tải giải tỏa công suất NMNĐ BOT Vân Phong 1 phải hoàn thành trước ngày 26/12/2022. Để đảm bảo tiến độ dự án, Công ty Truyền tải điện 3 (PTC3) – đơn vị được giao quản lý vận hành dự án sau khi hoàn thành đã phối hợp với các đơn vị để sẵn sàng tiếp nhận. Phóng viên Công Thương có cuộc trao đổi với ông Đinh Văn Cường – Phó Giám đốc PTC3 xoay quanh chủ đề này.
![]() |
Ông Đinh Văn Cường – Phó Giám đốc PTC3 |
Xin ông cho biết công tác chuẩn bị tiếp nhận vận hành Cụm công trình truyền tải 500kV Vân Phong – Vĩnh Tân đã được PTC3 thực hiện như thế nào?
PTC3 nhận thấy đây là công trình trọng điểm truyền tải toàn bộ công suất từ NMNĐ BOT Vân Phong 1 lên lưới điện quốc gia, đồng thời tạo liên kết mạnh giữa hệ thống điện lưới 220kV miền Trung với lưới 500kV giải tỏa một lượng lớn công suất năng lượng tái tạo khu vực tỉnh Khánh Hòa, Ninh Thuận, Bình Thuận, tối ưu hóa sản xuất – truyền tải điện trong vận hành hệ thống điện quốc gia.
Vì vậy PTC3 đã phối hợp với các cấp, ban ngành, chủ đầu tư, đơn vị thi công để bám sát góp ý ngay từ khi phê duyệt báo cáo nghiên cứu khả thi, đến bản vẽ thi công cũng như công tác chuẩn bị khởi công dự án. Trong đó công tác theo dõi, giám sát, nghiệm thu, công tác thí nghiệm, thử nghiệm, kiểm định thiết bị … luôn được PTC3 coi trọng để đảm bảo chất lượng công trình tốt nhất. PTC3 đã tuyển dụng, đào tạo đội ngũ có trình độ cao, sẵn sàng tiếp nhận vận hành hệ thống. Đặc biệt, lực lượng này được trực tiếp theo dõi, nghiên cứu trong quá trình thi công đấu nối, lắp đặt để nắm bắt tình hình hoạt động của thiết bị. Ngoài ra, PTC3 huy động mọi nguồn lực để hỗ trợ chủ đầu tư hoàn tất các thủ tục theo quy định để đóng điện công trình vào vận hành thử nghiệm 24h, 48h, 72h, đặc biệt là thiết bị quan trọng như máy biến áp. Chuẩn bị đầy đủ các quy trình vận hành thiết bị, phương án phòng cháy chữa cháy, làm việc với đơn vị phòng cháy chữa cháy để sẵn sàng hỗ trợ trong quá trình đưa dự án vào vận hành.
Thưa ông, trong quá trình phối hợp nghiệm thu dự án, đơn vị có gặp những khó khăn gì, nhất là trong bối cảnh vẫn phải thực hiện nhiều nhiệm vụ khác cùng lúc?
Do tính cấp bách của dự án, thời gian thi công ngắn nhưng khối lượng thi công lớn nên việc hoàn thiện dự án, phải có sự chỉ đạo sát sao của bộ, ngành, UBND tỉnh Khánh Hòa, Ninh Thuận, Bình Thuận đã hỗ trợ rút ngắn thời gian giải phóng mặt bằng, thủ tục pháp lý. Tuy nhiên, các nhà thầu không thể hoàn thiện sớm để nghiệm thu hàng loạt, buộc PTC3 phải có kế hoạch, phương án nghiệm thu cuốn chiếu (thi công đến đâu, nghiệm thu đến đó). Chính vì vậy, khó khăn lớn nhất đó là công tác triển khai lực lượng phối hợp nghiệm thu trong thời gian kéo dài. PTC3 đã điều động lực lượng từ các truyền tải trực thuộc như Truyền tải điện Đắk Nông, Gia Lai, Lâm Đồng để hỗ trợ Truyền tải điện Ninh Thuận, Khánh hòa trong công tác nghiệm thu.
Bên cạnh đó, chúng tôi vừa phải thực hiện nhiệm vụ vận hành lưới điện hiện hữu, vừa quản lý, phối hợp dự án lớn gồm 3 dự án quan trọng, vừa liên quan đến nhiều dự án khác, có nhiều điểm giao chéo với đường dây đang vận hành, dự án đồng thời có TBA 500kV, đường dây 500kV, đoạn đấu nối 220kV, các ngăn xuất tuyến nằm tại các TBA khác nhau,... Với khối lượng lớn như vậy thì giai đoạn đầu, PTC3 cũng gặp nhiều khó khăn, phải đưa ra nhiều phương án để họp bàn.
![]() |
Truyền tải điện Khánh Hòa nghiệm thu dây dẫn và cách điện đường dây 500kV Vân Phong - Vĩnh Tân |
Một trong những thách thức ảnh hưởng không nhỏ đó là thời tiết. Thời điểm nghiệm thu rơi vào mùa mưa, với địa hình rừng núi hiểm trở, đường sá lầy lội, việc phối hợp với nhà thầu thi công để nghiệm thu hành lang, các vị trí cột ngoài đường dây gặp nhiều khó khăn. Tuy nhiên, với kế hoạch chỉn chu, rõ ràng hợp lý, lựa chọn được phương án tối ưu cộng thêm nỗ lực, kinh nghiệm chúng tôi đã hoàn thành khối lượng công việc như kế hoạch đề ra; hỗ trợ nhà thầu thi công, chủ đầu tư trong công tác nghiệm thu tốt nhất.
Theo ông, việc tham gia nghiệm thu dự án ngay giai đoạn này mang lại thuận lợi như thế nào cho đơn vị ở giai đoạn vận hành tiếp theo?
Việc phối hợp nghiệm thu giai đoạn này có ý nghĩa, lợi ích nhất định khi tiếp nhận quản lý vận hành. Đó là hiểu hết, nắm bắt được quá trình thi công, lắp đặt thiết bị kiểm soát được các tồn tại từ đó đôn đốc, yêu cầu nhà thầu khắc phục trước lúc đưa vào vận hành. Sự phối hợp chặt chẽ trong công tác nghiệm thu, thử nghiệm, thí nghiệm cũng đánh giá được chất lượng thiết bị để có kế hoạch, phương án triển khai lực lượng phù hợp, vận hành thiết bị hợp lý. Nghiệm thu giai đoạn này cũng giúp công nhân vận hành trực tiếp nắm bắt được hệ thống nên khi tiếp nhận vận hành họ sẽ chủ động, đồng thời làm chủ được thiết bị điều đó giúp vận hành hệ thống an toàn, ổn định, tin cậy hơn.
Xin cảm ơn ông!
Bạn thấy bài viết này thế nào?
Có thể bạn quan tâm
Tin mới nhất

EVNHANOI: khẩn trương thi công các công trình cải tạo nâng cấp lưới điện

Năm 2023, EVNHANOI đặt mục tiêu tiết kiệm từ 2,2% điện thương phẩm trở lên

Bộ Công Thương đề nghị các địa phương tăng cường quản lý kinh doanh xăng dầu

Xây dựng khung giá bán lẻ điện bình quân để phù hợp với thị trường điện

PC Thanh Hóa đảm bảo cung ứng điện chống hạn và xâm nhập mặn, phục vụ gieo cấy vụ chiêm xuân 2023
Tin cùng chuyên mục

TP. Hồ Chí Minh: Đầu tư hơn 100 dự án lưới điện phục vụ phát triển kinh tế xã hội

Chính phủ ban hành khung giá bán lẻ điện bình quân mới từ 1.826,22 đồng - 2.444,09 đồng/kWh

EVN phát động thi đua nhà máy Nhiệt điện Quảng Trạch I

Bộ trưởng Nguyễn Hồng Diên trao Quyết định phê duyệt chủ trương đầu tư dự án Nhà máy điện khí Sơn Mỹ 2

Bộ Công Thương yêu cầu EVN khẩn trương xây dựng lộ trình, phương án giá bán lẻ điện bình quân năm 2023

Điện lực miền Nam: Đóng điện vận hành công trình đường dây 110KV Tân Biên - Suối Dộp

PGS.TS Ngô Trí Long: Điều chỉnh sớm giá xăng dầu là hài hoà, hợp lý

Điện khí hoá và giảm phát thải là ưu tiên toàn cầu trong năm 2023

Chủ tịch EVNNPT kiểm tra công tác ứng dụng khoa học công nghệ tại PTC1

Chuyên gia kinh tế Vũ Vinh Phú: Bộ Công Thương đã chủ động, linh hoạt trong điều hành giá xăng dầu

Điện lực miền Nam: Cung cấp điện an toàn, ổn định 21 tỉnh thành phía Nam trong dịp Tết

Giá xăng dầu hôm nay 30/1: Từ 19h, xăng tăng từ 977-993 đồng/lít, giá dầu tăng từ 568-890 đồng/lít

EVN triển khai nhiệm vụ sau tết Nguyên đán 2023

Thách thức giải phóng mặt bằng dự án truyền tải điện: Cần sự vào cuộc từ các bộ, ngành, địa phương

Sê San - Dòng sông năng lượng xanh

TKV ra quân, phấn đấu sản xuất gần 40 triệu tấn than năm 2023

Sản lượng điện tiêu thụ trong dịp Tết Nguyên đán 2023 giảm hơn 30%

'Doanh nghiệp tự quyết giá xăng dầu là không thể chấp nhận'

Trò chuyện đầu năm với Thợ giỏi ở Trạm biến áp 500kV Vân Phong
