Dự án truyền tải điện - Chậm tiến độ do khó khăn trong giải phóng mặt bằng

Nhiều dự án truyền tải điện hiện vẫn đang bị chậm tiến độ, nguyên nhân chủ yếu được xác định là do vướng mắc trong khâu bồi thường giải phóng mặt bằng.
Nỗ lực giải phóng mặt bằng các dự án truyền tải điện Triển khai các dự án truyền tải điện: Vướng giải phóng mặt bằng Bàn giải pháp tháo gỡ vướng mắc mặt bằng dự án truyền tải điện đi qua tỉnh Bình Dương

Quá thời hạn yêu cầu đóng điện

Mặc dù thời hạn mà chủ đầu tư là Tổng Công ty Truyền tải điện quốc gia yêu cầu đóng điện đã quá 15 ngày, nhưng tại nhiều vị trí của dự án Xây dựng đường dây 220kV mạch kép đấu nối TBA 220 kV Bắc Quang nhà thầu thi công vẫn đang chờ có mặt bằng sạch triển khai.

Ông Phùng Bảo Anh - Phó giám đốc Ban Quản lý các công trình điện miền Bắc - đơn vị được được Tổng công ty Truyền tải điện quốc gia giao nhiệm vụ quản lý dự án cho biết:“hiện toàn tuyến đường dây còn 01 vị trí cột và 10 khoảng néo trên địa bàn huyện Bắc Quang (Hà Giang) và 01 vị trí cột và 14 khoảng néo trên địa bàn huyện Lục Yên ( Yên Bái) là đang bị nghẽn, chưa thể thi công”.

“Theo phê duyệt, dự án cần phải đóng điện trước 30/6/2022, tuy nhiên các vị trí cột và khoảng néo trên chưa thể thi công là do vướng mắc trong công tác giải phóng mặt bằng và công tác đền bù thi công. Do đó, dự án chưa thể hoàn thành theo tiến độ được phê duyệt”, ông Phùng Bảo Anh chia sẻ.

Dự án truyền tải điện - Chậm tiến độ do khó khăn trong giải phóng mặt bằng

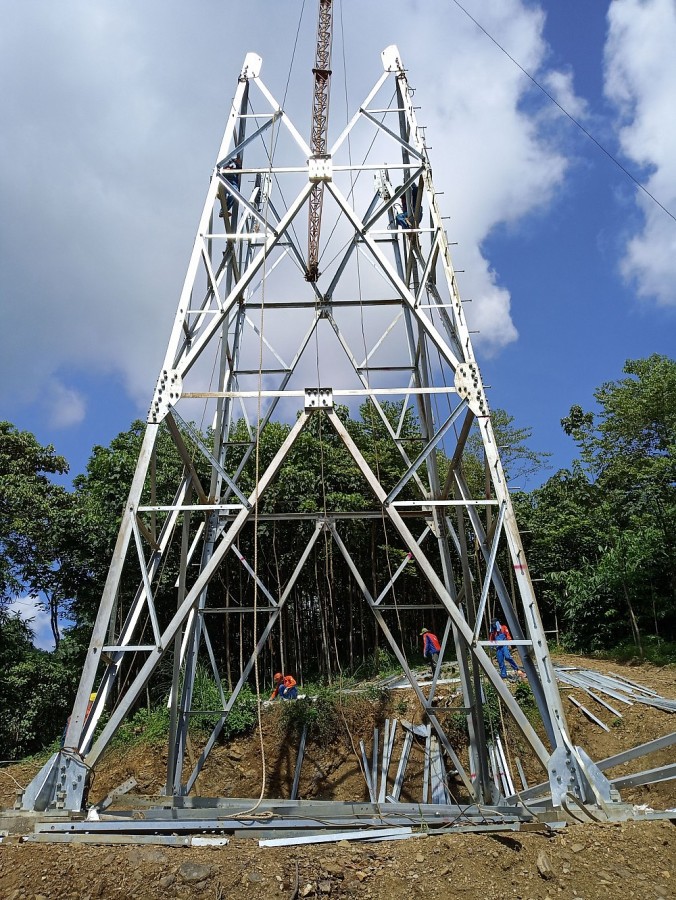

Còn 10 khoảng néo tại Bắc Quang đang chờ giải phóng hành lang tuyến để đơn vị thi công kéo dây

Công trình đường dây 220kV mạch kép đấu nối TBA 220 kV Bắc Quang là công trình trọng điểm có quy mô 2 mạch dài hơn 43 km gồm 117 vị trí móng cột, tuyến đường dây chạy dài từ huyện Bắc Quang của tỉnh Hà Giang cho đến huyện Lục Yên của tỉnh Yên Bái.

Công trình được đầu tư với mục đích giải tỏa hết công suất của các nhà máy thủy điện nhỏ trên địa bàn tỉnh Hà Giang lên hệ thống điện quốc gia, qua đó nâng cao độ an toàn tin cậy ổn định cung cấp điện cho hệ thống điện miền Bắc nói chung trong đó đặc biệt là các tỉnh Hà Giang, Lào Cai, Yên Bái nói riêng nhất là khi mùa khô năm 2023 đang đến gần.

Cụ thể, tại huyện Lục Yên, hiện đã có 34/35 vị trí cột móng đã hoàn thành, còn vị trí cột 20 chưa có mặt bằng do người dân chưa đồng ý mức tiền đền bù, 14 khoảng néo cũng đang bị dừng lại do hành lang tuyến chưa giải quyết xong công tác đền bù cho dân.

Đại diện nhà thầu thi công, ông Lưu Ánh Minh - Phó giám đốc Công ty Cổ phần Sông Đà 11.1 cho biết: Đơn vị thi công đã sẵn sàng nhân lực, vật tư để đảm bảo tiến độ, nếu được bàn giao vị trí 20 sớm thì chỉ trong tháng 7 là chúng tôi hoàn thành móng và dựng cột. Việc chậm bàn giao mặt bằng để thi công khiến chi phí sản xuất của chúng tôi tăng lên khi mà đội ngũ nhân lực gần 40 người cùng phương tiện máy móc, thiết bị cũng phải nằm chờ mặt bằng.

Dự án truyền tải điện - Chậm tiến độ do khó khăn trong giải phóng mặt bằng

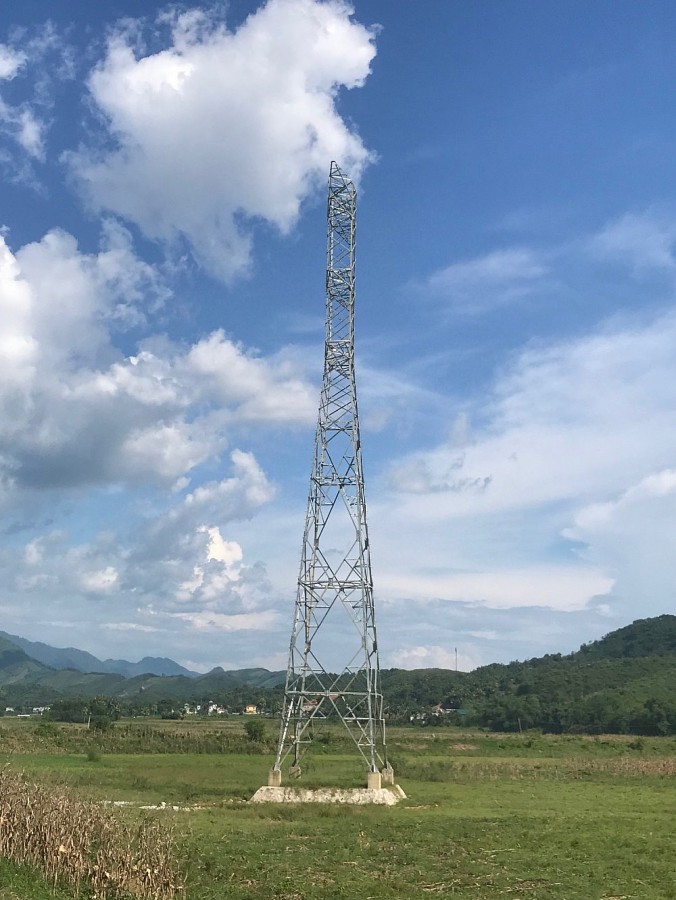

Vị trí cột 25 tại xã Yên Thắng, huyện Lục Yên, Yên Bái đang được đơn vị thi công gấp rút triển khai

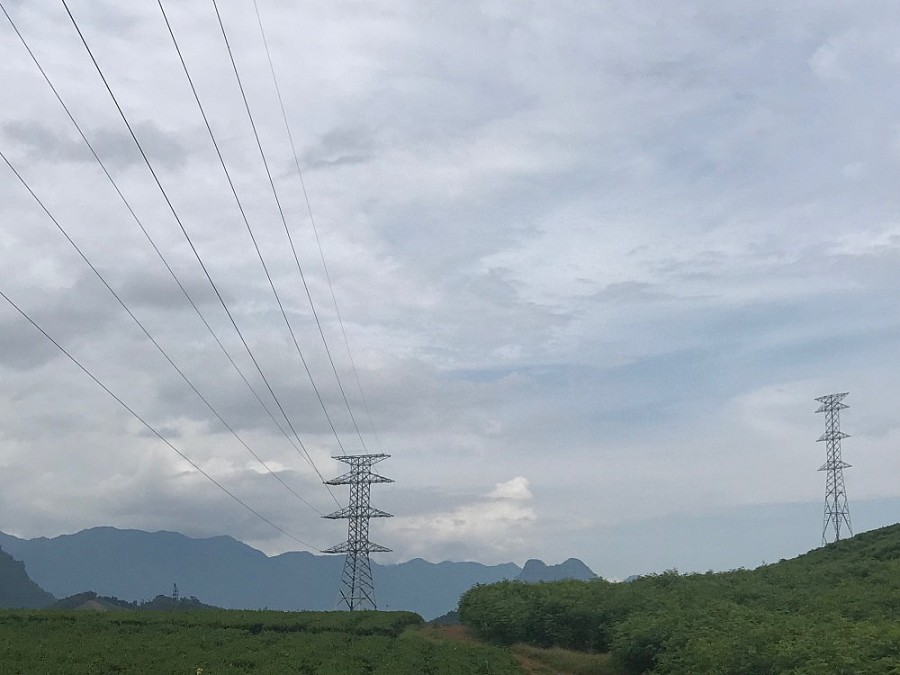

Còn tại huyện Bắc Quang, hiện đã có 81/82 vị trí cột đã hoàn thành chỉ còn vị trí cột 94 người dân yêu cầu đơn giá bồi thường gấp 04 lần quy định cùng với đó 20/30 khoảng néo đã giải tỏa xong hành lang tuyến, hiện còn 10 khoảng néo vẫn đang vướng mắc do 28 hộ dân chưa đồng thuận để nhận tiền đền bù.

Phụ thuộc vào ý chí của từng địa phương

Xác định đây là một trong những công trình trọng điểm nhằm đảm bảo giải tỏa công suất cho các nhà máy điện vừa nhỏ trên địa bàn tỉnh cũng như đảm bảo an ninh năng lượng quốc gia, lưới điện sớm vận hành sẽ góp phần giảm thiệt hại về kinh tế của nhà nước khi phải mua điện từ Trung Quốc, với tầm quan trọng đó ngay khi dự án được triển khai, UBND huyện Bắc Quang đã thành lập Ban Chỉ đạo bồi thường công tác giải phóng mặt bằng do trực tiếp đồng chí Bí thư huyện ủy làm Trưởng ban chỉ đạo.

Ông Nguyễn Đàm Thuyên - Phó Chủ tịch UBND huyện Bắc Quang chia sẻ, hiện Bắc Quang đang có nhiều dự án lớn, trọng điểm của tỉnh và của ngành điện, tuy nhiên trước tầm quan trọng của dự án, chúng tôi cam kết sẽ hoàn thành công tác giải phóng mặt bằng trong thời gian sớm nhất, theo quy định của pháp luật.

Về trước mắt Tổ tuyên truyền giám sát do mặt trận tổ quốc và các đơn vị thành viên sẽ nâng cao công tác tuyên truyền, vận động bám sát vào cơ chế, chính sách của nhà nước, đồng thời đẩy mạnh giám sát trong quá trình thực hiện.

Thực tế triển khai cho thấy, có trường hợp vị trí cột 51 liên quan đến 04 hộ dân (02 hộ nhận tiền đề bù, 02 hộ không), sau khi đã tuyên truyền vận động, phân tích đầy đủ cơ chế chính sách của nhà nước mà người dân không hiểu hoặc cố tình không hiểu, đã buộc chính quyền phải ban hành quyết định cưỡng chế thu hồi đất. Sau đó ban hành các kế hoạch triển khai các bước tiếp theo. “Sau 10 ngày có quyết định cưỡng chế thì 02 hộ còn lại đã viết đơn đồng thuận nhận tiền đền bù”, ông Thuyên chia sẻ.

Ông Thuyên cũng khẳng định, đối với vị trí cột 94, chính quyền địa phương sẽ vận dụng theo quy định pháp luật để đảm bảo hiệu quả cao nhất, cố gắng làm sao không để phải cưỡng chế, bảo vệ thi công.

Còn tại huyện Lục Yên (Yên Bái), nói về vướng mắc tại vị trí cột 20, ông Đặng Minh Hiệp, Phó Giám đốc phụ trách Trung tâm Phát triển quỹ đất huyện Lục Yên cho biết: Quan điểm của chính quyền địa phương làm tốt vận động để người dân đồng thuận, người dân đồng thuận thì hiệu quả sẽ cao và lâu dài hơn. Đối với hộ dân chưa nhận đề bù gây ảnh hưởng đến tiến độ của dự án tại vị trí cột 20, Trung tâm đã phối hợp với chính quyền xã mời gia đình lên làm việc nhiều lần và tiến hành các bước theo quy định của pháp luật.

Dự án truyền tải điện - Chậm tiến độ do khó khăn trong giải phóng mặt bằng

Vị trí cột 15 tại xã Tân Lĩnh ( huyện Lục Yên, tỉnh Yên Bái) đang chờ bàn giao hành lang tuyến để kéo dây

Khi được hỏi nếu vận động, thuyết phục nhiều lần và tiến hành đầy đủ các bước theo quy định của pháp luật mà người dân không chấp hành thì có tiến hành cưỡng chế không thì ông Hiệp không trả lời.

Công tác đền bù, giải phóng mặt bằng luôn là vấn đề phức tạp và gây ảnh hưởng đến tiến độ của các công trình, dự án đầu tư xây dựng, tuy nhiên việc tháo gỡ các khó khăn vướng mắc đó rất cần sự vào cuộc quyết liệt của các cấp chính quyền địa phương nơi có dự án. Tiến độ giải phóng mặt bằng nhanh hay chậm chỉ có thể phụ thuộc vào ý chí của chính quyền địa phương sở tại trong công tác phối hợp với chủ đầu tư của các dự án.

Thời gian qua nhiều dự án truyền tải của ngành điện đã bị chậm tiến độ do vướng mắc trong khâu đền bù, giải phóng mặt bằng như: Dự án cụm Vân Phong 1 và đường dây 220kV Nha Trang - Tháp Chàm; Dự án đường dây 500kV Vân Phong - Vĩnh Tân đoạn qua địa bàn tỉnh Khánh Hòa; Dự án đường dây 500kV Đức Hòa – Chơn Thành đoạn đi qua tỉnh Bình Dương…Trong khi dự báo nhu cầu phụ tải sẽ tăng cao, nguy cơ thiếu điện ngày càng hiện hữu nếu các dự án truyền tải không hoàn thành đúng tiến độ.

Trước tình hình trên, tại cuộc họp ngày 27/6/2022 với Tập đoàn Điện lực Việt Nam (EVN) về tình hình sản xuất kinh doanh 6 tháng đầu năm 2022 và tình hình thực hiện các dự án trọng điểm, Thủ tướng Chính phủ Phạm Minh Chính đã nhấn mạnh: Yêu cầu quan trọng hàng đầu đối với ngành điện trong năm 2022 và các năm tiếp theo là phải bảo đảm cung ứng điện cho phát triển kinh tế, xã hội của đất nước. Tuyệt đối không để xảy ra thiếu điện, không để xảy ra khủng hoảng năng lượng trong mọi tình huống; Đồng thời, phải phát triển ngành điện bền vững, hiệu quả, minh bạch, cạnh tranh lành mạnh.

Để thực hiện chỉ đạo trên của Thủ tướng Phạm Minh Chính, yêu cầu cấp thiết và trước mắt là EVN phải đẩy nhanh tiến độ thực hiện các dự án trọng điểm ngành điện nói chung và các dự án trọng điểm, bởi nó có ý nghĩa quan trọng trong phát triển của ngành điện nói riêng, bảo đảm an ninh năng lượng quốc gia và cho phát triển kinh tế chung của đất nước.

Tổng công ty Truyền tải điện Quốc gia - EVNNPT

18 Trần Nguyên Hãn - Hoàn Kiếm - Hà Nội

www.npt.com.vn

[email protected]

facebook.com/Truyentaidienquocgia

SĐT: 042 222 6666 - FAX: 042 220 4455

Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Giải phóng mặt bằng

Có thể bạn quan tâm

Tin mới nhất

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Lễ Phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng tiết kiệm và hiệu quả năm 2024 sẽ diễn ra tại trụ sở Bộ Công Thương (Hà Nội) vào sáng 22/4.
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Theo tổ chức nghiên cứu năng lượng Ember, các trang trại điện gió của Trung Quốc lập kỷ lục toàn cầu khi đã sản xuất hơn 100 terawatt giờ điện trong tháng 3.
Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Các chuyên gia dự báo OPEC và chính phủ các nước sẽ cố giữ giá dầu ở quanh mức 90 USD/thùng trong năm nay, nếu căng thẳng Iran - Israel hạ nhiệt.

Tin cùng chuyên mục

PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

Trong 2 ngày 18 và 19/4, Điện lực Nga Sơn thuộc PC Thanh Hóa đã cấp điện an toàn, ổn định phục vụ Lễ hội Mai An Tiêm năm 2024.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Luật Điên lực 2004 và 2 lần sửa đổi đã tạo khuôn khổ pháp lý để ngành điện Việt Nam phát triển mạnh mẽ, vươn lên tóp đầu khu vực.
Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Theo Tổng công ty Truyền tải điện quốc gia, đường dây 500kV mạch 3 hoàn thành đúc móng được 663/1.177 vị trí cột, công tác dựng côt tiến hành khẩn trương.
EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN vừa có văn bản chỉ đạo các đơn vị thành viên tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện năm 2024 và các năm tiếp theo.
Làm rõ hơn về 2 chính sách trong cơ chế mua bán điện trực tiếp

Làm rõ hơn về 2 chính sách trong cơ chế mua bán điện trực tiếp

Đối với cơ chế mua bán điện trực tiếp (DPPA), khách hàng có thể mua trực tiếp điện từ đơn vị sản xuất thông qua lưới điện quốc gia hoặc đường dây riêng.
EU ủng hộ Ukraine tăng cường nhập khẩu điện; giá năng lượng giúp kinh tế Mỹ phát triển tốt hơn châu Âu

EU ủng hộ Ukraine tăng cường nhập khẩu điện; giá năng lượng giúp kinh tế Mỹ phát triển tốt hơn châu Âu

Liên minh châu Âu (EU) ủng hộ đề xuất của Ukraine về việc tăng công suất nhập khẩu điện từ Mạng lưới vận hành hệ thống truyền tải điện châu Âu (ENTSO-E).
Đảm bảo cung ứng điện mùa khô cho khu vực phía Nam: Bài 2-Chung tay sử dụng điện tiết kiệm

Đảm bảo cung ứng điện mùa khô cho khu vực phía Nam: Bài 2-Chung tay sử dụng điện tiết kiệm

Tình hình nắng nóng ngày càng phức tạp, nhất là ở miền Nam, cùng với các giải pháp đảm bảo cấp điện, công tác tiết kiệm điện đang được quyết liệt triển khai.
Cơ chế mua bán điện trực tiếp: Thúc đẩy phát triển năng lượng tái tạo và thị trường điện cạnh tranh

Cơ chế mua bán điện trực tiếp: Thúc đẩy phát triển năng lượng tái tạo và thị trường điện cạnh tranh

Việc xây dựng cơ chế mua bán điện trực tiếp sẽ góp phần thúc đẩy thu hút đầu tư vào năng lượng tái tạo và thực hiện lộ trình thị trường điện cạnh tranh.
Ấn Độ giảm nhập khẩu dầu; Nga vẫn bơm khí đốt sang châu Âu

Ấn Độ giảm nhập khẩu dầu; Nga vẫn bơm khí đốt sang châu Âu

Theo Bộ Dầu mỏ và Khí đốt Ấn Độ, sau thời gian ồ ạt mua dầu giá rẻ từ nước ngoài, gần đây nước này đã bắt đầu giảm nhập khẩu dầu.
Đảm bảo cung ứng điện mùa khô cho khu vực phía Nam: Bài 1-Chủ động ứng phó nguy cơ thiếu điện

Đảm bảo cung ứng điện mùa khô cho khu vực phía Nam: Bài 1-Chủ động ứng phó nguy cơ thiếu điện

Dự báo năm 2024 có khả năng xảy ra khô hạn kéo dài trong các tháng mùa khô tại miền Nam, ngành điện đã và đang quyết liệt triển khai phương án đảm bảo cấp điện.
NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

Nhằm đảm bảo cấp điện trong mùa khô 2024, NPTS đã chủ động phối hợp với các PTC để thực hiện thí nghiệm định kỳ, xử lý khiếm khuyết trên lưới truyền tải.
Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Ngay sau khi nhận được kiến nghị của chủ đầu tư dự án Nhà máy Thủy điện Cam Ly tại TP. Đà Lạt, Uỷ ban nhân dân tỉnh Lâm Đồng đã vào cuộc chỉ đạo gỡ khó.
Ký kết Bản ghi nhớ về hợp tác thúc đẩy phát triển thị trường điện cạnh tranh với Australia

Ký kết Bản ghi nhớ về hợp tác thúc đẩy phát triển thị trường điện cạnh tranh với Australia

Cục Điều tiết điện lực (Bộ Công Thương) và Đại sứ quán Australia tại Việt Nam vừa ký biên bản ghi nhớ hợp tác thúc đẩy phát triển thị trường điện cạnh tranh.
Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Chỉ còn 1 tháng rưỡi nữa là đường dây 220kV Nậm Sum- Nông Cống phải hoàn thành đóng điện nhưng hiện vẫn còn nhiều vướng mắc giải phóng mặt bằng.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Sau 20 năm thực thi Luật Điện lực, hệ thống điện Việt Nam đã phát triển vững chắc. Thành quả này có đóng góp quan trọng của Bộ Công Thương.
Bộ Công Thương hoàn thành xây dựng cơ chế mua bán điện khí để báo cáo Chính phủ

Bộ Công Thương hoàn thành xây dựng cơ chế mua bán điện khí để báo cáo Chính phủ

Nhằm triển khai thực hiện Quy hoạch điện VIII, trong đó có điện khí, Bộ Công Thương hoàn thành xây dựng cơ chế mua bán điện khí để báo cáo Chính phủ.
Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Nhằm đảm bảo cấp điện an toàn, ổn định trong mùa mưa bão năm 2024, hiện công tác bảo dưỡng, sửa chữa, phương án ứng phó sự cố đã được PC Hà Giang hoàn tất.
Hoa Kỳ thúc đẩy đầu tư vào năng lượng sạch tiên tiến tại Việt Nam

Hoa Kỳ thúc đẩy đầu tư vào năng lượng sạch tiên tiến tại Việt Nam

Cơ quan Phát triển Quốc tế Hoa Kỳ và Ngân hàng Standard Chartered Việt Nam cam kết thúc đẩy tài chính xanh và phát triển ngành năng lượng sạch tại Việt Nam.
Petrovietnam ước đạt 231 nghìn tỷ đồng doanh thu trong 3 tháng đầu năm

Petrovietnam ước đạt 231 nghìn tỷ đồng doanh thu trong 3 tháng đầu năm

Trong 3 tháng đầu năm 2024, hoạt động sản xuất, kinh doanh của Tập đoàn Dầu khí Việt Nam (Petrovietnam) có sự tăng trưởng tích cực với doanh thu tăng 19%.
Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Một doanh nghiệp tư nhân muốn đầu tư xây dựng nhà máy điện rác xử lý 500 tấn/ngày, tổng mức đầu tư khoảng 3.000 – 3.500 tỷ đồng tại tỉnh Trà Vinh.
Xem thêm
Mobile VerionPhiên bản di động
