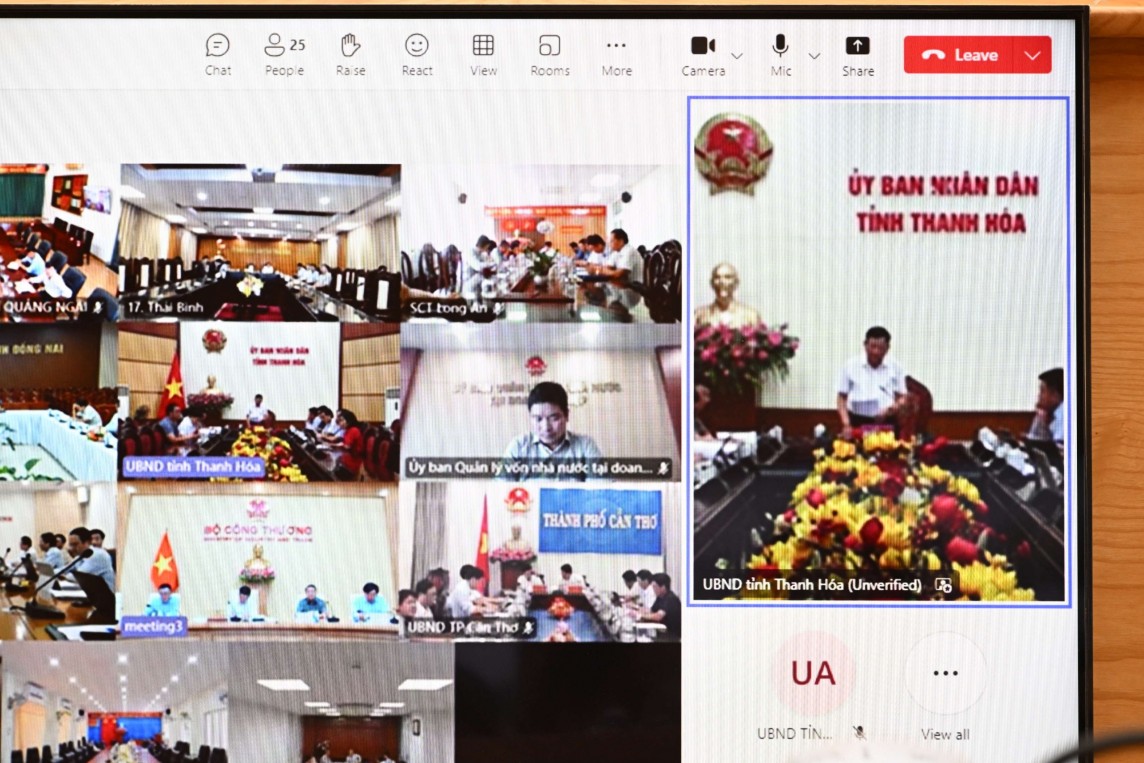

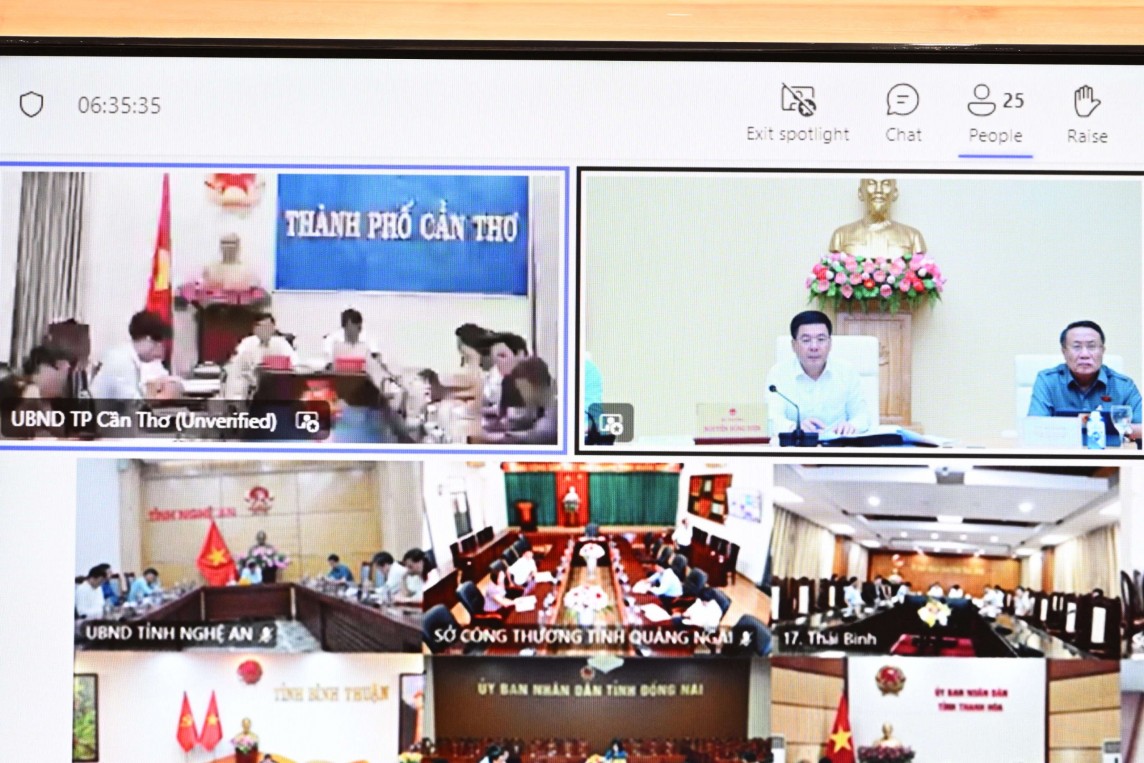

Địa phương, chủ đầu tư đang khẩn trương đẩy nhanh tiến độ các dự án điện khí
Trang thông tin Bộ trưởng và lãnh đạo Bộ Công Thương 24/05/2024 16:40
Chiều 24/5/2024, Bộ Công Thương đã tổ chức cuộc họp với 15 tỉnh/thành phố và chủ đầu tư các dự án Nhà máy Nhiệt điện sử dụng nhiên liệu khí thiên nhiên và khí thiên nhiên hóa lỏng (LNG), cùng với Ủy ban Quản lý vốn nhà nước tại doanh nghiệp và hai tập đoàn: Điện lực Việt Nam, Dầu khí Việt Nam để nghe báo cáo cập nhật tình hình thực hiện dự án, các kết quả đạt được so với nội dung cuộc họp ngày 12/4/2024 và kết luận của Bộ trưởng Bộ Công Thương tại Thông báo số 94/TB-BCT cùng ngày.
Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã chủ trì buổi làm việc và yêu cầu các địa phương, chủ đầu tư báo cáo tiến độ các dự án cũng như trao đổi những khó khăn, vướng mắc, từ đó đề xuất các giải pháp để tháo gỡ, đảm bảo tiến độ các dự án. Bộ trưởng Nguyễn Hồng Diên nhấn mạnh, việc đảm bảo tiến độ các dự án là việc làm cần thiết, quan trọng để triển khai thực hiện Quy hoạch điện VIII, mục tiêu dài hơn là để bảo đảm an ninh năng lượng điện từ đây đến năm 2030 và xa hơn là đến năm 2050.
Ông Trịnh Minh Hoàng - Phó Chủ tịch UBND tỉnh Ninh Thuận báo cáo tiến độ triển khai dự án LNG Cà Ná, công suất 1.500MW |
Tại buổi làm việc, đại diện các địa phương có dự án, Tập đoàn Điện lực Việt Nam, Tập đoàn Dầu khí Việt Nam và các đơn vị liên quan đã báo cáo về tiến độ triển khai dự án, các khó khăn đang gặp phải trong quá trình thực hiện và đề xuất các giải pháp tháo gỡ. Các vướng mắc chủ yếu liên quan đến việc đàm phán ký kết các hợp đồng; tiến độ giải phóng mặt bằng tại các địa phương; một số địa phương chưa thể đàm phán, ký kết Thoả thuận đấu nối cho dự án do chưa xác định được chủ đầu tư các dự án đường dây truyền tải để giải toả công suất; các đề xuất ưu đãi, đảm bảo đầu tư của nhà đầu tư chưa phù hợp với quy định pháp luật hiện hành…
Báo cáo tiến độ các dự án điện khí chưa lựa chọn được nhà đầu tư, ông Trịnh Minh Hoàng - Phó Chủ tịch UBND tỉnh Ninh Thuận cho biết, cùng với đơn vị tư vấn tỉnh đã thông qua hồ sơ đấu thầu, tuy nhiên còn một số nội dung vướng mắc. Đầu tháng 6/2024 tỉnh sẽ phát hành hồ sơ đấu thầu, ngoài ra tỉnh cũng đang tập trung chỉ đạo nhằm đạt được tiến độ đề ra. Hiện có 6 nhà thầu liên danh quan tâm dự án đang gửi hồ sơ đấu thầu.
Ông Nguyễn Văn Thi - Phó Chủ tịch UBND tỉnh Thanh Hóa cho biết, Thanh Hóa có dự án LNG Nghi Sơn với quy mô xây dựng 1 nhà máy điện LNG có công suất 1.500 MW; 1 bến cảng nhập khí LNG; đê chắn sóng dài khoảng 1 km và các công trình hạ tầng phụ trợ phục vụ cảng nhập LNG. Trước đó, Ban Quản lý Khu kinh tế Nghi Sơn và các Khu công nghiệp đã tiếp nhận hồ sơ đề nghị chấp thuận chủ trương đầu tư dự án Nhà máy nhiệt điện LNG Nghi Sơn của 5 nhà đầu tư. "Việc lựa chọn nhà đầu tư cần tuân thủ theo quy định của pháp luật. Tỉnh Thanh Hóa cam kết sẽ hoàn thành trong tháng 9 và khởi công sau khi các thủ tục pháp lý được hoàn thành" - ông Nguyễn Văn Thi cam kết và cho biết, dự án Nhiệt điện LNG Nghi Sơn đi vào hoạt động sẽ góp phần đảm bảo an ninh năng lượng khu vực phía Bắc, hướng tới mục tiêu không phát thải ròng vào năm 2050 như cam kết của Việt Nam tại hội nghị COP26.
Ông Hà Sỹ Đồng - Phó Chủ tịch UBND tỉnh Quảng Trị báo cáo tiến độ dự án LNG Hải Lăng, giai đoạn 1 và kiến nghị đề xuất nhiều giải pháp |
Trên địa bàn tỉnh Quảng Trị có dự án LNG Hải Lăng, giai đoạn 1 với 1.500 MW, đến nay dự án đã hoàn thành việc phê duyệt 5 thỏa thuận chuyên ngành, gồm: Thỏa thuận cung cấp nước sạch, thỏa thuận cấp điện thi công, văn bản xác nhận khả năng nguồn cung cấp vật liệu xây dựng, văn bản giới thiệu vị trí bãi đổ phế thải vật liệu xây dựng và văn bản chấp thuận vị trí... Ngoài ra, còn 13 thỏa thuận chuyên ngành chưa được cấp có thẩm quyền thỏa thuận... Nguyên nhân đến từ quy hoạch chi tiết nhóm cảng biển, bến cảng, cầu cảng, phao tín hiệu, khu nước, vùng nước thời kỳ 2021-2030, tầm nhìn đến 2050 chưa phê duyệt; vướng mắc trong việc ký kết thỏa thuận phương án đấu nối...
Để đảm bảo tiến độ dự án, Phó Chủ tịch UBND tỉnh Quảng Trị đề xuất, kiến nghị nhiều nội dung liên quan như: Về thỏa thuận đấu nối dự án LNG Hải Lăng giai đoạn 1 vào hệ thống điện quốc gia; về hợp đồng mua bán điện; về chuyển ngang giá LNG sang giá điện; về hợp động mua nhiên liệu LNG...
Bà Nguyễn Thị Hoàng - Phó Chủ tịch UBND tỉnh Đồng Nai cho biết, tính từ 12/4/2024, đối với dự án Nhà máy điện NT3&4 đã có tiến triển trong công tác thi công, Tổng công ty Tín Nghĩa không còn cản trở thi công phần kênh thải nước làm mát đoạn cắt qua đường; đã hoàn thành công tác nhận điện ngược từ đường dây 220 kV vào SPP 220 kV Nhà máy điện NT3. Cùng đó, Tỉnh ủy và UBND tỉnh Đồng Nai đã tích cực chỉ đạo để giải quyết các tồn tại còn lại trong công tác thuê đất.
Về triển khai đường dây đấu nối để giải tỏa công suất của dự án, gồm các dự án thành phần: (i) Trạm biến áp 220 kV KCN Nhơn Trạch và đường dây dấu nối; (ii) Đường dây 220 kV NMĐ Nhơn Trạch 3 - TBA 500 kV Long Thành; (iii) Đường dây 220 kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái; (iv) Đường dây 500 kV NMĐ Nhơn Trạch 4 – rẽ Phú Mỹ - Nhà Bè... UBND tỉnh cũng đã có chỉ đạo cụ thể cho các địa phương, đồng thời báo cáo Thủ tướng Chính phủ và Bộ Xây dựng để tháo gỡ các khó khăn trong công tác quy hoạch, giải phóng mặt bằng, thu hồi đất, phê duyệt dự án.
Tương tự, Giám đốc Sở Công Thương Quảng Ngãi cũng cho biết, tỉnh đã làm việc với EVN để giải quyết tháo gỡ khó khăn về công tác giải phóng mặt bằng đảm bảo theo đúng tiến độ đối với các dự án như: Dung Quất I (750 MW) và III (750 MW) có chủ đầu tư là EVN; dự án Dung Quất II (750 MW) có chủ đầu tư là công ty nước ngoài, cũng như các dự án sử dụng khí Cá Voi Xanh... Ngoài ra, Sở Công Thương cũng tham mưu cho tỉnh theo yêu cầu của Bộ Công Thương nhằm đẩy nhanh tiến độ các dự án khí trên địa bàn tỉnh.
Ông Nguyễn Anh Tuấn - Tổng Giám đốc EVN phát biểu tại buổi làm việc |
Các địa phương báo cáo tiến độ, cũng như trao đổi các vướng mắc trong quá trình triển khai các dự án điện khí |
Về phía chủ đầu tư, các chủ đầu tư cũng khẳng định, sẽ đồng hành cùng địa phương tháo gỡ khó khăn, vướng mắc để đảm bảo tiến độ của các dự án điện khí.
Ông Nguyễn Anh Tuấn - Tổng giám đốc EVN cho biết, liên quan đến đường dây truyền tải, EVN rất quan tâm đến tiến độ của các nhà máy điện khí. EVN đang nỗ lực đẩy mạnh tiến độ triển khai thực hiện các dự án đường dây truyền tải do EVN làm chủ đầu tư, bảo đảm đồng bộ với tiến độ các dự án nguồn điện để kịp thời giải tỏa công suất cho các nhà máy điện.
Tương tự, đại diện PVN cũng cho biết, hiện đơn vị đang khẩn trương triển khai thực hiện chuỗi dự án điện khí Lô B và các dự án điện Ô Môn III, Ô Môn IV; đang khẩn trương hoàn thiện, ký kết hợp đồng cho các dự án điện sử dụng khí Lô B. Cùng đó, PVN cũng đang tích cực đẩy nhanh tiến độ triển khai thực thiện các dự án điện, khí đã được giao làm chủ đầu tư để sớm đưa vào vận hành.
Cùng với đó, đại diện PVN cũng cho biết, PVN đang tích cực, đẩy nhanh các buổi làm việc với địa phương, để xây dựng trung tâm khí tại Vũng Áng (Quảng Bình) để cung cấp nguồn khí cho các địa phương xung quanh, từ đó tạo thuận lợi cho quá trình triển khai các dự án cũng như đảm bảo đủ nguồn năng lượng phục vụ cho sản xuất.
Cũng trong buổi làm việc, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên nêu rõ, các dự án điện khí trong Quy hoạch điện VIII là nguồn năng lượng vô cùng quan trọng, không chỉ bảo đảm đủ tổng nguồn trong Quy hoạch, mà còn là nguồn điện nền để huy động, khai thác nguồn năng lượng tái tạo như gió, mặt trời. Chính vì vậy, trong thẩm quyền của Bộ Công Thương, Bộ sẽ nỗ lực giải quyết vướng mắc, đồng thời kiến nghị Chính phủ, bộ, ngành xem xét tháo gỡ khó khăn, với quyết tâm cao nhất là đảm bảo tiến độ các dự án.
