Đẩy nhanh tiến độ thi công Dự án đường dây 500kV Vân Phong – Vĩnh Tân

PV

PV

Đây là yêu cầu của lãnh đạo Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đối với các nhà thầu thi công xây dựng Dự án đường dây 500kV Vân Phong – Vĩnh Tân, TBA 500kV Vân Phong và đấu nối.

Theo Ban QLDA các công trình điện miền Trung (CPMB), tính đến ngày 18/11, toàn tuyến đường dây đã bàn giao mặt bằng móng được 179/304 vị trí (đạt 58,8%). Trong đó tỉnh Khánh Hòa bàn giao được 125/172 vị trí (đạt 72,6%), tỉnh Ninh Thuận bàn giao được 54/132 vị trí (đạt 40,9%).

Về tiến độ thi công, tính đến ngày 18/11, toàn tuyến đào móng xong được 30/304 vị trí; đang đào 23 vị trí; đúc móng xong 7 vị trí; đang đúc móng 12 vị trí.

Theo đánh giá của CPMB, tiến độ thi công của các nhà thầu còn chậm. Nguyên nhân chính trong thời gian qua thời tiết trong tuần khu vực Khánh Hòa, Ninh Thuận mưa nhiều và liên tục không thể ra hiện trường để thi công được.

Đẩy nhanh tiến độ thi công Dự án đường dây 500kV Vân Phong – Vĩnh Tân

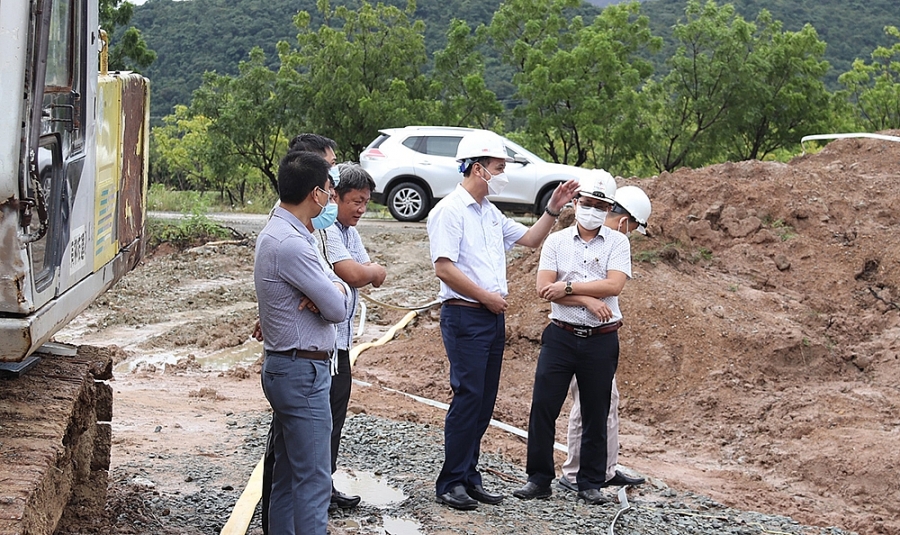

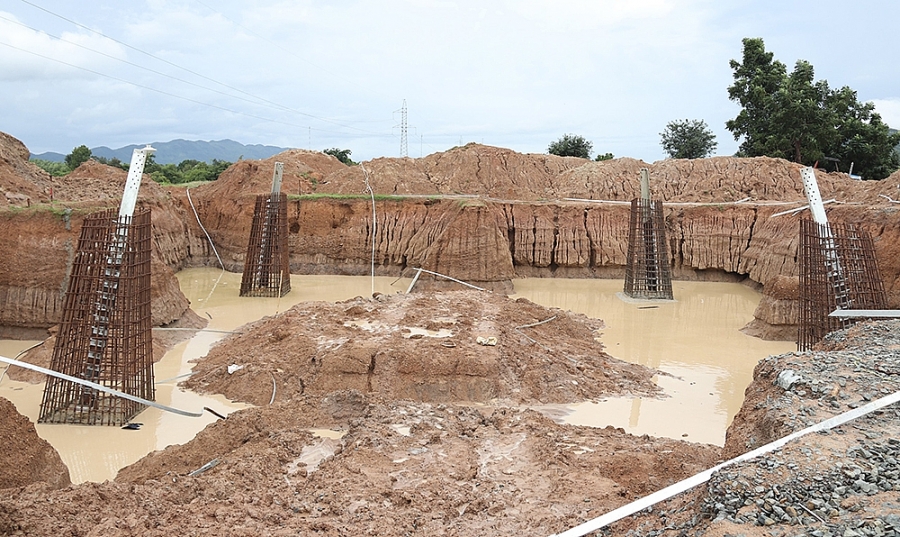

Một vị trí móng cột thuộc địa phận huyện Bác Ái (Ninh Thuận) không thể thi công do thời tiết mưa lớn, gây sạt lở

Tại buổi làm việc của lãnh đạo EVNNPT, các nhà thầu đều cho biết đây là dự án có mặt bằng thi công thuận lợi do chủ đầu tư đã tích cực làm việc với chính quyền địa phương để tạo điều kiện tối đa cho nhà thầu thi công xây lắp. Tuy nhiên, do điều kiện mưa lớn liên tục, kéo dài đã ảnh hưởng đến tiến độ thi công. Hiện các nhà thầu đã huy động lực lượng, phương tiện, máy móc, trang thiết bị sẵn sàng tại công trường để khi điều kiện thời tiết thuận lợi sẽ đồng loạt ra quân đẩy nhanh tiến độ dự án.

Đại diện CPMB đề nghị các nhà thầu xây lắp tăng cường lực lượng, máy móc phục vụ thi công triển khai đồng loạt các vị trí móng đã bàn giao mặt bằng. Tăng cường cán bộ đền bù phối hợp với các cơ quan ban ngành địa phương tiếp tục vận động bàn giao các vị trí móng còn lại đảm bảo kế hoạch đóng điện dự án.

Nhà thầu xây lắp rà soát lập phương án mở đường tạm thi công các vị trí rừng trên cơ sở thiết kế đường được tư vấn rừng lập, phối hợp Chi cục kiểm lâm kiểm tra hiện trạng để báo cáo xin phép thi công.

CPMB sẽ phối hợp nhà thầu cung cấp cột thép ưu tiên cấp đợt 1 trong tháng 12/2021 cho các vị trí đã hoàn thành thi công đào đúc móng để triển khai dựng cột.

Đẩy nhanh tiến độ thi công Dự án đường dây 500kV Vân Phong – Vĩnh Tân
Đoàn công tác của EVNNPT kiểm tra tiến độ thi công tại TBA 500kV Vân Phong (Khánh Hòa)

Chỉ đạo tại các buổi làm việc với nhà thầu thi công dự án, ông Bùi Văn Kiên – Phó Tổng giám đốc EVNNPT cho biết: Trong thời gian qua, do khó khăn về dịch bệnh COVID-19 và thời tiết mưa lớn nhiều ngày nên một số hạng mục thi công chưa đạt tiến độ. Vì vậy, yêu cầu các nhà thầu xây lắp tăng cường lực lượng để khẩn trương triển khai thực hiện các vị trí đã đủ điều kiện thi công bù đắp khối lượng đang bị chậm trong thời gian qua, phấn đấu hoàn thành phần đúc móng trong tháng 3/2022.

Các nhà thầu lập tiến độ thi công chi tiếp báo cáo CPMB xem xét. Các đơn vị tư vấn giám sát tăng cường kiểm tra, giám sát, kịp thời báo cáo chủ đầu tư các nguy cơ ảnh hưởng đến chất lượng, tiến độ dự án để chủ đầu tư có phương án kịp thời. Các đơn vị tư vấn thiết kế thường xuyên có mặt tại công trường để xử lý các vướng mắc, phát sinh. Công ty Truyền tải điện 3 (PTC3) phối hợp chặt chẽ với CPMB và các đơn vị thi công trong việc giám sát chất lượng và nghiệm thu casc hạng mục đủ điều kiện.

Theo ông Kiên, hiện nay đã sắp kết thúc giai đoạn mùa mưa, chính vì vậy các nhà thầu cần tăng cường lực lượng để tăng tốc thi công. Mùa khô kéo dài đến tháng 8, vì vậy các nhà thầu có vị trí thi công khó khăn, trên đồi, núi cao hoặc qua rừng cần xây dựng phương án dựng cột trong mùa khô này, những vị trí nào khó sẽ triển khai trước để tranh rủi ro tiềm ẩn trong quá trình dựng cột, kéo dây, còn những vị trí nào thuận lợi sẽ làm sau cùng trong giai đoạn từ tháng 9-12/2022.

PV
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Tin cùng chuyên mục

PC Bắc Giang đảm bảo điện ổn định dịp lễ 30/4 -1/5

PC Bắc Giang đảm bảo điện ổn định dịp lễ 30/4 -1/5

NSMO: Nhanh chóng xử lý sự cố trạm biến áp phía Nam, cấp điện trở lại bình thường

NSMO: Nhanh chóng xử lý sự cố trạm biến áp phía Nam, cấp điện trở lại bình thường

Quyết tâm không để thiếu điện cao điểm mùa khô và cả năm 2025

Quyết tâm không để thiếu điện cao điểm mùa khô và cả năm 2025

Trung Quốc củng cố vị thế cường quốc điện sạch toàn cầu

Trung Quốc củng cố vị thế cường quốc điện sạch toàn cầu

Đại hội Đảng bộ Công ty TNHH MTV Môi trường - TKV

Đại hội Đảng bộ Công ty TNHH MTV Môi trường - TKV

NSMO: Diễn tập xử lý sự cố OpenOTS đảm bảo cấp điện dịp lễ 30/4 - 1/5

NSMO: Diễn tập xử lý sự cố OpenOTS đảm bảo cấp điện dịp lễ 30/4 - 1/5

Chuẩn bị ban hành thông tư mới về giá bán lẻ điện bình quân

Chuẩn bị ban hành thông tư mới về giá bán lẻ điện bình quân

Phát động cuộc thi viết tiết kiệm điện lần 3 năm 2025

Phát động cuộc thi viết tiết kiệm điện lần 3 năm 2025

Thổ Nhĩ Kỳ mở rộng thăm dò năng lượng tại Biển Đen

Thổ Nhĩ Kỳ mở rộng thăm dò năng lượng tại Biển Đen

Ma-rốc chuẩn bị mời thầu dự án nhà ga LNG

Ma-rốc chuẩn bị mời thầu dự án nhà ga LNG

Chụp CT cho lò hơi: Công nghệ TempVision giúp tiết kiệm hàng chục tỷ đồng cho nhà máy nhiệt điện

Chụp CT cho lò hơi: Công nghệ TempVision giúp tiết kiệm hàng chục tỷ đồng cho nhà máy nhiệt điện

Bộ Công Thương nêu 7 giải pháp đảm bảo cung cấp điện

Bộ Công Thương nêu 7 giải pháp đảm bảo cung cấp điện

Đóng điện 6 công trình điện 110kV chào mừng 50 năm thành lập EVNSPC

Đóng điện 6 công trình điện 110kV chào mừng 50 năm thành lập EVNSPC

Nhiều giải pháp thúc đẩy tiết kiệm điện mùa nắng nóng

Nhiều giải pháp thúc đẩy tiết kiệm điện mùa nắng nóng

Đến 2035, Việt Nam sẽ có hơn 10.600 MW thuỷ điện tích năng

Đến 2035, Việt Nam sẽ có hơn 10.600 MW thuỷ điện tích năng

Lưới điện thông minh: Xu thế hay bắt buộc?

Lưới điện thông minh: Xu thế hay bắt buộc?

Chi tiết các dự án điện khí LNG và sử dụng khí trong nước đến 2035

Chi tiết các dự án điện khí LNG và sử dụng khí trong nước đến 2035

Vương quốc Anh đẩy mạnh phát triển năng lượng gió

Vương quốc Anh đẩy mạnh phát triển năng lượng gió

Khẩn trương triển khai thực hiện Điều chỉnh Quy hoạch điện VIII

Khẩn trương triển khai thực hiện Điều chỉnh Quy hoạch điện VIII

Thẩm tra sơ bộ Luật Sử dụng năng lượng tiết kiệm và hiệu quả (sửa đổi)

Thẩm tra sơ bộ Luật Sử dụng năng lượng tiết kiệm và hiệu quả (sửa đổi)
