Bộ trưởng Nguyễn Hồng Diên: Thực hiện nghiêm chỉ đạo của Thủ tướng về tiến độ đường dây 500 kV mạch 3

Để giải quyết vướng mắc trong quá trình thi công đường dây 500 kV mạch 3, Bộ trưởng Nguyễn Hồng Diên đề nghị các Bộ, ngành phối hợp chặt chẽ để giải quyết.
Bộ trưởng Bộ Công Thương chủ trì họp giao ban đường dây 500kV mạch 3 tháng 4/2024 Đường dây 500 kV mạch 3 - đường Trường Sơn công nghiệp thời bình - Bài 3: Đảng viên đi trước trên công trình lịch sử Đường dây 500 kV mạch 3 – đường Trường Sơn công nghiệp thời bình - Bài 4: Nơi ấy không có ban đêm

Kiến nghị từ các địa phương

Tại cuộc họp giao ban tháng 4 các dự án thi công đường dây 500 kV mạch 3 từ Quảng Trạch đi Phố Nối và đường dây 220 kV Nậm Sum - Nông Cống do Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên chủ trì vào sáng ngày 9/4 tại Hà Nội, các địa phương: Thanh Hóa, Nghệ An, Nam Định, Hưng Yên, Ninh Bình, Thái Bình, Hà Tĩnh đã báo cáo tiến độ triển khai bàn giao mặt bằng móng cột và hành lang tuyến cũng như những vấn đề khó khăn, vướng mắc trong quá trình triển khai thực hiện.

Đồng thời, các địa phương đã cam kết phối hợp chặt chẽ với chủ đầu tư trong quá trình thi công dự án đồng thời nỗ lực cao nhất để bàn giao mặt bằng thi công, công trình theo đúng kế hoạch đảm bảo tiến độ được đề ra.

Tuy nhiên, các địa phương đều thống nhất cần sớm ban hành Khung giá đất bồi thường giải phóng mặt bằng cũng như những khó khăn trong quy định mượn đường tạm thi công qua khu vực rừng tự nhiên đối với cây có đường kính từ 20 cm trở lên.

Bộ trưởng Nguyễn Hồng Diên: Thực hiện nghiêm chỉ đạo của Thủ tướng về tiến độ đường dây 500 kV mạch 3

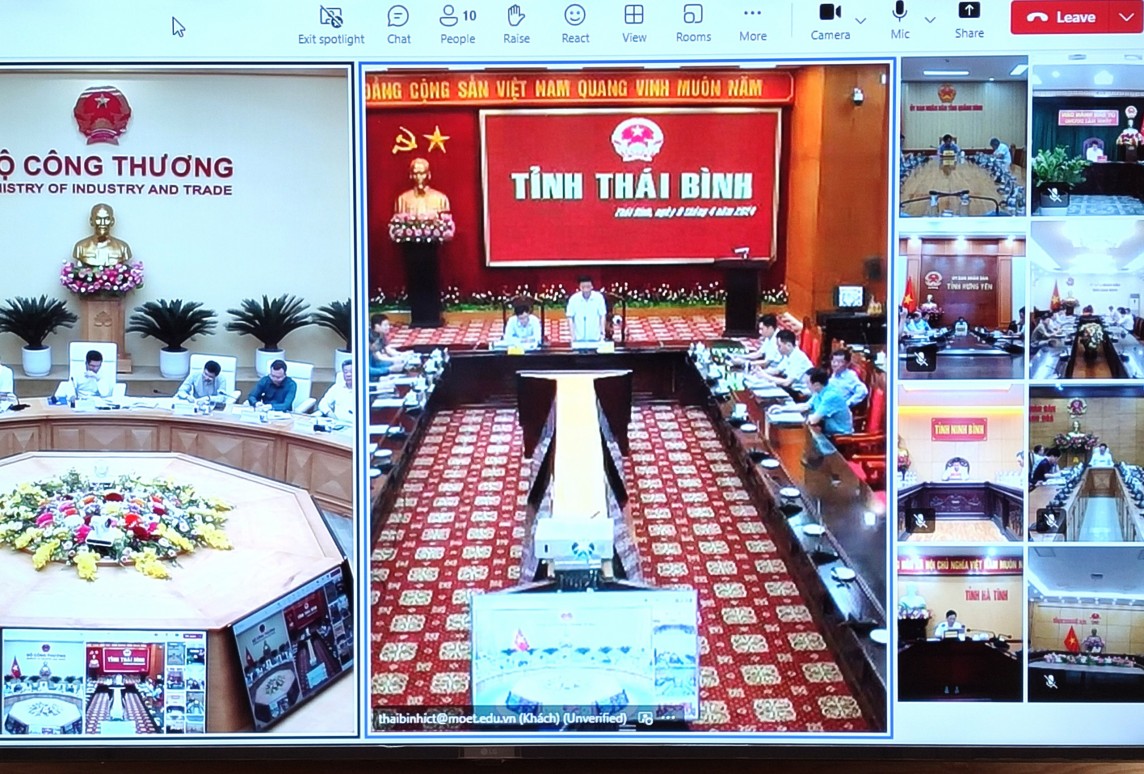

Toàn cảnh cuộc họp

Cụ thể, ông Mai Xuân Liêm – Phó Chủ tịch UBND tỉnh Thanh Hóa cho biết: Hiện Thanh Hóa còn 67 vị trí chưa được bàn giao, tỉnh Thanh Hóa đang làm thủ tục để người dân nhận tiền đền bù cũng như hỗ trợ cho người dân thuê nhà đối với các hộ phải di dời chỗ ở.

Đối với đường dây 220 kV Nậm Sung – Thanh Hóa hiện Thanh Hóa đang gặp vướng mắc liên quan đến phương án làm đường tạm qua rừng tự nhiên đối với cây có đường kính trên 20 cm không được chặt hạ.

Còn tại Nam Định, bà Hà Lan Anh – Phó Chủ tịch UBND tỉnh nêu cụ thể: Đến nay toàn bộ mặt bằng chân móng cột đã được địa phương bàn giao cho chủ đầu tư, còn 24 khoảng néo/54 khoảng néo thuộc hành lang tuyến chưa được bàn giao. Nam Định đã chỉ đạo kiểm đếm, lập phương án, bố trí đầy đủ vị trí tái định cư với sự ủng hộ và đồng thuận của 100% các hộ dân. Nam Định cam kết sẽ bàn giao mặt bằng cho chủ đầu tư theo đúng kế hoạch.

Tuy nhiên theo bà Hà Lan Anh, để công tác đền bù giải phóng mặt bằng được giải quyết sớm, tỉnh đã có ý kiến tham gia vào dự thảo Khung giá đất bồi thường giải phóng mặt bằng, đề nghị Bộ Tài nguyên và Môi trường sớm trình Thủ tướng Chính phủ phê duyệt để địa phương làm căn cứ triển khai thực hiện.

Bộ trưởng Nguyễn Hồng Diên: Thực hiện nghiêm chỉ đạo của Thủ tướng về tiến độ đường dây 500 kV mạch 3
Các địa phương báo cáo tiến độ bàn giao mặt bằng cũng như kiến nghị các vấn đề cần tháo gỡ (Ảnh: Cấn Dũng)

Liên quan đến vướng mắc về chặt cây khi sử dụng rừng tạm, đại diện Cục Kiểm Lâm – Bộ Nông nghiệp và phát triển nông thôn cho hay, Nghị định 27 chỉ quy định sử dụng tạm đất rừng chứ không phải là chuyển đổi mục đích sử dụng rừng. Chỉ có 1-2 vị trí vướng mắc, chứ không phải toàn tuyến, đề nghị chủ đầu tư, nhà thầu cần phối hợp để có hướng dẫn.

Đề nghị các bộ, ngành, địa phương thực hiện nghiêm chỉ đạo của Thủ tướng

Báo cáo tại cuộc họp giao ban định kỳ đầu tháng 4 về các dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn cho biết, đến nay, các dự án đã thực hiện bàn giao 100% mặt bằng vị trí móng cột và 252/503 (~50%) khoảng néo (KN), còn 251/503 KN chưa bàn giao mặt bằng, trong đó Hà Tĩnh còn 66/112 KN; Nghệ An còn 65/88 KN; Thanh Hóa còn 67/138 KN; Nam Định còn 24/54 KN; Thái Bình còn 11/47 KN; Hải Dương còn 13/31 KN; Hưng Yên còn 05/14 KN).

Về công tác thi công xây dựng, đến nay đã hoàn thành đúc móng được 512/1177 vị trí. Đã bàn giao 221/1177 vị trí cột thép. Hoàn thành lắp dựng 79/1177 cột thép; đang lắp dựng 62/1177 cột thép.

Sau khi nghe báo cáo, các ý kiến của chủ đầu tư, các thành viên ban chỉ đạo, địa phương, kết luận cuộc họp, Bộ trưởng Bộ Công Thương ghi nhận, đánh giá cao nỗ lực của các bộ, ngành, địa phương và chủ đầu tư trong việc triển khai dự án, tuy nhiên về tiến độ vẫn chưa đạt yêu cầu đề ra, do vậy cần nỗ lực hơn nữa.

Để dự án được thực hiện theo đúng tiến độ, Bộ trưởng Nguyễn Hồng Diên đề nghị:

Thứ nhất, các Bộ, ngành tiếp tục theo chức năng nhiệm vụ theo dõi nắm bắt tình hình, thực tế để kịp thời xử lý các vướng mắc phát sinh (nếu có) trong quá trình triển khai thực hiện. Đề nghị Bộ Tài nguyên và Môi trường, Văn phòng Chính phủ sớm thẩm định trình Thủ tướng Chính phủ khung chính sách bồi thường giải phóng mặt bằng, tái định cư trước ngày 15/4/2024. Bộ Nông nghiệp và Phát triển nông thôn tiếp tục hướng dẫn bằng văn bản với các tỉnh Nghệ An, Thanh Hóa, Quảng Nam liên quan đến mượn đất rừng làm đường tạm.

Thứ hai, đối với các tỉnh có dự án đi qua đề nghị cần tiếp tục đôn đốc, chỉ đạo các sở ngành, địa phương tại nơi các dự án đi qua, phối hợp với chủ đầu tư hoàn thành bàn giao toàn bộ mặt bằng hành lang tuyến trước 15/4 theo chỉ đạo của Thủ tướng Chính phủ tại cuộc họp ngày 1/4/2024.

Bộ trưởng Nguyễn Hồng Diên: Thực hiện nghiêm chỉ đạo của Thủ tướng về tiến độ đường dây 500kV mạch 3
Bộ trưởng Nguyễn Hồng Diên kết luận cuộc họp

Chỉ đạo các huyện sớm hoàn thiện các thủ tục pháp lý về công tác bồi thường giải phóng mặt bằng, đặc biệt là việc lập và phê duyệt phương án bồi thường đối với các vị trí móng cột và hành lang tuyến đã bàn giao cho chủ đầu tư. Đồng thời khẩn trương xem xét phương án xử lý đối với các công trình phải phá dỡ, di rời hoặc tái định cư, đảm bảo di rời các hộ dân trước ngày 15/6/2024. Tiếp tục vận động người dân ủng hộ trong công tác bồi thường giải phóng mặt bằng và công tác thi công

Đối với Tập đoàn Điện lực Việt Nam và Tổng công ty Truyền tải điện quốc gia, Bộ trưởng Nguyễn Hồng Diên yêu cầu: Tăng cường kiểm tra đôn đốc các nhà thầu tập trung mọi nguồn lực để đẩy nhanh tiến độ thi công, phấn đấu hoàn thành công tác thi công trước ngày 15/6 để có thời gian vận hành, thử nghiệm và đóng điện chậm nhất ngày 30/6.

Tiếp tục phối hợp với các địa phương hoàn thiện hồ sơ, thủ tục liên quan đến công tác bồi thường, giải phóng mặt bằng cho 2 dự án 500 kV mạch 3 và dự án 200 kV Nậm Sum - Nông Cống.

Tiếp tục phối hợp với các địa phương tăng cường tuyên truyền, vận động ủng hộ trong công tác bồi thường giải phóng mặt bằng và công tác thi công; đôn đốc để sớm phê duyệt khung chính sách bồi thường, hỗ trợ tái định cư theo chỉ đạo của Thủ tướng Chính phủ.

Tập trung chỉ đạo các nhà thầu sản xuất kịp thời các vật tư cách điện trong tháng 4, đồng thời xem xét tháo gỡ khó khăn cho các nhà thầu; phối hợp chặt chẽ với các địa phương trong công tác giải phóng mặt bằng; đẩy nhanh tiến độ thi công đường dây 500 kV Moonson - Thạnh Mỹ.

Thu Hường - Song Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

4 lý do đề xuất điện mặt trời mái nhà tự sản, tự tiêu kết nối lưới điện có giá 0 đồng

4 lý do đề xuất điện mặt trời mái nhà tự sản, tự tiêu kết nối lưới điện có giá 0 đồng

Bộ Công Thương đang lấy ý kiến Dự thảo Nghị định quy định cơ chế khuyến khích phát triển điện mặt trời lắp đặt tại nhà dân, công sở, khu công nghiệp.
Hội nghị lấy ý kiến về dự thảo Luật điện lực sửa đổi sẽ diễn ra vào ngày 3 - 4/5/2024

Hội nghị lấy ý kiến về dự thảo Luật điện lực sửa đổi sẽ diễn ra vào ngày 3 - 4/5/2024

Nhằm hoàn thiện dự thảo Luật Điện lực (sửa đổi), Bộ Công Thương sẽ tổ chức hội nghị lấy ý kiến rộng rãi vào ngày 3-4/5/2024
Tiêu thụ điện và công suất hệ thống đạt kỷ lục mới, EVN khuyến cáo tiết kiệm điện

Tiêu thụ điện và công suất hệ thống đạt kỷ lục mới, EVN khuyến cáo tiết kiệm điện

Tập đoàn Điện lực Việt Nam (EVN) cho biết, do nắng nóng gay gắt, tiêu thụ điện cả nước và công suất đỉnh hệ thống điện đã đạt kỷ lục mới.
Chuyện sản xuất và sử dụng điện sạch ở Trường Sa

Chuyện sản xuất và sử dụng điện sạch ở Trường Sa

49 năm sau ngày giải phóng (29/4/1975-29/4/2024), huyện đảo Trường Sa thiêng liêng của Tổ quốc luôn vững vàng nơi đầu sóng, ngày càng phát triển giàu đẹp.
Lấy ý kiến Dự thảo Thông tư Quy định tính toán giá bán điện bình quân

Lấy ý kiến Dự thảo Thông tư Quy định tính toán giá bán điện bình quân

Bộ Công Thương vừa đăng tải dự thảo 2 Thông tư quy định tính toán giá bán điện bình quân để lấy ý kiến đóng góp của các đơn vị, tổ chức, doanh nghiệp, cá nhân.

Tin cùng chuyên mục

Doanh nghiệp Hà Nam cam kết tiết giảm 21 MW qua điều chỉnh phụ tải

Doanh nghiệp Hà Nam cam kết tiết giảm 21 MW qua điều chỉnh phụ tải

Dự báo phụ tải tăng cao trong các tháng mùa khô, cao điểm nắng nóng năm 2024, nhiều doanh nghiệp ở Hà Nam đã cam kết điều chỉnh phụ tải, tiết giảm 21MW
Tuyên Quang: Nỗ lực đưa dòng điện sáng về thôn, bản

Tuyên Quang: Nỗ lực đưa dòng điện sáng về thôn, bản

Những năm qua, việc Tuyên Quang đưa điện lưới về những thôn, bản xa xôi đã góp phần quan trọng vào công cuộc xóa đói, giảm nghèo cho đồng bào dân tộc.
Điện mặt trời 0 đồng và câu chuyện “thầy bói xem voi”

Điện mặt trời 0 đồng và câu chuyện “thầy bói xem voi”

Câu chuyện điện mặt trời 0 đồng vẫn chưa hết "nóng" và đang có cách hiểu, góc nhìn khác nhau. Vì sao?
Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Ban Quản lý dự án Truyền tải điện đã hoàn thành lắp đặt tụ bù cho 8/8 trạm biến áp 220kV nhằm tăng cường sự ổn định cấp điện mùa nắng nóng tại miền Bắc.
Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Sau gần 50 năm đất nước thống nhất, ngành Điện Việt Nam đã có bước phát triển vượt bậc, cung cấp đủ điện cho nền kinh tế, góp phần vào CNH-HĐH đất nước.
PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

Ngày 26/4, Giám đốc Công ty Truyền tải điện 1 và đoàn công tác đã đi kiểm tra công tác đảm bảo cấp điện dịp nghỉ lễ 30/4-1/5, mùa nắng nóng khu vực miền Bắc.
Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận kỳ vọng các dự án Hydrogen không còn là câu chuyện trên giấy mà đi vào thực tế qua sự chung tay giữa cơ quan quản lý và cộng đồng doanh nghiệp.
Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Thị trường năng lượng đang nhiều biến động, việc hỗ trợ kịp thời, tối đa từ các cơ quan, ban ngành sẽ đẩy nhanh tiến độ các dự án năng lượng trọng điểm.
Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Ngày 27/4/2024, tại Thái Bình, Ban Quản lý dự án Truyền tải điện đã đóng điện thành công Dự án Lắp máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy.
Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Dù có nhiều nỗ lực, song dự án đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối vẫn gặp nhiều khó khăn.
Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Nhiều khách hàng Thủ đô đã sẵn sàng đồng hành cùng EVNHANOI tham gia thực hiện các chương trình tiết kiệm điện để giảm áp lực cung cấp điện trong mùa nắng nóng.
Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng có ý nghĩa vô cùng quan trọng, giúp duy trì liên tục, ổn định, đảm bảo an ninh năng lượng quốc gia.
Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Theo ông Stuart Linsey, Trưởng đại diện Tập đoàn Copenhagen Offshore Partners, Việt Nam là một trong những thị trường tiềm năng nhất trong ngành điện gió châu Á
Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Ông Phạm Hồng Phương – Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đã có chia sẻ về những vướng mắc trong quá trình thực hiện các dự án trọng điểm.
Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Phó Cục trưởng Cục Điện lực và Năng lượng tái tạo cho biết, việc triển khai các dự án trọng điểm ngành điện đang được diễn ra hết sức khẩn trương.
Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Theo TS. Võ Trí Thành, việc đảm bảo tiến độ các dự án trọng điểm ngành năng lượng của Việt Nam đang đối diện với nhiều thách thức. Áp lực lớn nhất là thời gian.
Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Theo Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, việc phê duyệt Quy hoạch ngành quốc gia là bước phát triển quan trọng của ngành năng lượng và khoáng sản.
Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Các Bộ, ngành, địa phương xác định đồng thuận và quyết liệt thực hiện Kế hoạch thực hiện quy hoạch ngành quốc gia về năng lượng và khoáng sản.
Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Sáng 26/4, Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị triển khai Kế hoạch thực hiện các Quy hoạch ngành quốc gia về năng lượng và khoáng sản.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng
Xem thêm
Mobile VerionPhiên bản di động
