Ban Chỉ đạo quốc gia về phát triển điện lực: Yêu cầu đẩy nhanh tiến độ đường dây 500kV Vân Phong – Vĩnh Tân
An ninh năng lượng 09/07/2022 11:34 Theo dõi Congthuong.vn trên
Ban chỉ đạo Quốc gia về phát triển điện lực: Đôn đốc tiến độ các dự án truyền tải nhập khẩu điện từ Lào Đôn đốc, tháo gỡ về mặt bằng các dự án truyền tải tại Ninh Thuận |
Trong hai ngày 7 - 8/7/2022 vừa qua, đoàn công tác của Văn phòng Ban Chỉ đạo quốc gia về phát triển điện lực đã làm việc với các đơn vị thi công để giải tỏa công suất nhà máy nhiệt điện BOT Vân Phong 1, hỗ trợ giải phóng mặt bằng các dự án truyền tải điện trên địa bàn tỉnh Khánh Hoà.
Tính đến nay TBA 500kV Vân Phong đã hoàn thành hàng rào tạm để thi công, hàng rào lưới B40; Phần móng, phần lắp dựng trụ cổng sân 500kV, 220kV; Móng máy biến áp; Móng nhà điều khiển, nhà chờ ca, nhà Bay, nhà bảo vệ, bể nước cứu hỏa, cầu vào trạm, phần móng thiết bị sân 500kV.
Ông Nguyễn Đình Thọ - Phó Giám đốc Ban Quản lý dự án các công trình điện Miền Trung (CPMB) cho biết: Về tiến độ thi, các nhà thầu đã đào móng xong 284/304 vị trí móng, lắp dựng cột xong 199/304 vị trí cột và đang triển khai kéo dây những khoảng cột đầu tiên. Các huyện, thị xã, thành phố có tuyến đường dây đi qua đã được giải quyết cơ bản trong công tác bồi thường, hỗ trợ - giải phóng mặt bằng cho các Dự án cụm Vân Phong 1 và đường dây 220kV Nha Trang - Tháp Chàm. Dự án đường dây 500kV Vân Phong - Vĩnh Tân đoạn qua địa bàn tỉnh Khánh Hòa có chiều dài 88km, 172 vị trí móng. Đến nay phần móng đã chi trả tiền, bàn giao mặt bằng toàn bộ vị trí móng. Tuy nhiên phần hành lang tuyến vẫn còn 10 khoảng cột chưa chi trả tiền bồi thường do còn vướng mắc.
![]() |

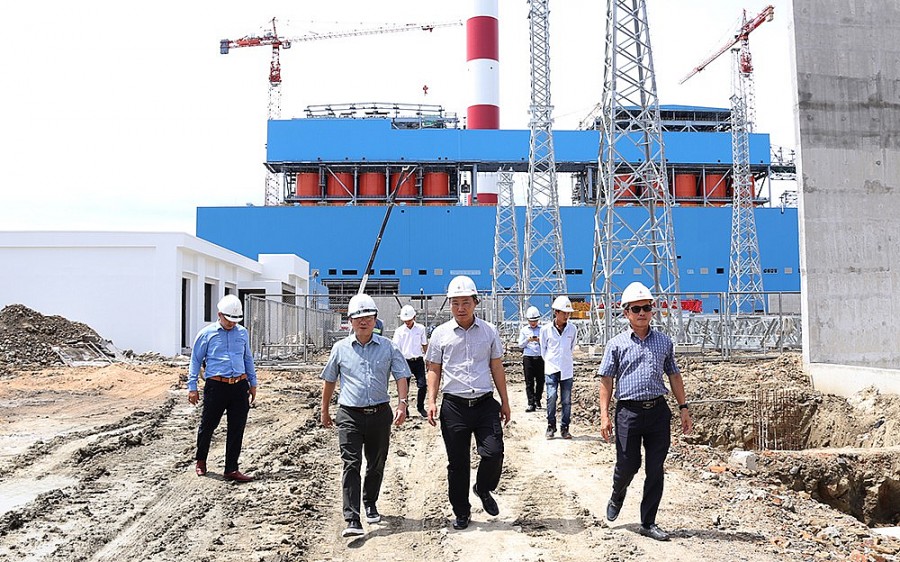

Đoàn công tác kiểm tra thực địa TBA 500kV Vân Phong |
Ông Khương Thế Anh – Phó Trưởng ban Quản lý xây dựng EVN cho biết, hiện nay tiến độ của dự án cơ bản bám sát tiến độ đề ra. Tuy nhiên khó khăn của dự án còn nhiều khi sắp vào mùa mưa, công tác kéo dây luôn tiềm ẩn rủi ro. Để đảm bảo tiến độ dự án, đề nghị nhà thầu thi công cử lãnh đạo có mặt để chỉ đạo gấp rút. Rà soát lại khối lượng công việc đúc móng, dựng cột, kéo dây để bổ sung nhân lực, tranh thủ thời tiết thuận lợi, đẩy nhanh tiến độ thi công. Vận chuyển, tập kết vật tư thiết bị, vật liệu tập trung cho những bị trí khó khăn để thi công sớm. Phối hợp chặt chẽ với CPMB để xử lý kịp thời những phát sinh vướng mắc để tránh tình trạng gián đoạn.
![]() |
Ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban chỉ đạo Quốc gia |
Tại buổi làm việc, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban chỉ đạo Quốc gia về phát triển điện lực ghi nhận và đánh giá cao tỉnh Khánh Hòa trong thời gian qua đã huy động cả hệ thống chính trị vào cuộc quyết liệt để có khối lượng mặt bằng lớn cho đơn vị thi công. Tuy nhiên, đặc thù của hệ thống điện dù chỉ còn một vị trí cột hay một khoảng cột chưa thể thi công thì cả dự án không hoàn thành, gây lãng phí nguồn lực. Chính vì vậy, đề nghị UBND tỉnh Khánh Hòa và các sở, ngành, địa phương cùng vào cuộc quyết liệt để đến ngày 20/7 hoàn thành dứt điểm toàn bộ mặt bằng của dự án.
Lãnh đạo Văn phòng Ban chỉ đạo cũng yêu cầu Tổng công ty Truyền tải điện Quốc gia (EVNNPT), CPMB tranh thủ điều kiện thời tiết thuận lợi, có mặt bằng thi công đẩy nhanh tiến độ. Yêu cầu nhà thầu cử lãnh đạo trực tiếp chỉ đạo, điều hành tại công trường để đảm bảo mục tiêu kế hoạch.
Đảm bảo cung cấp vật tư thiết bị để nhà thầu có đủ điều kiện thi công, hỗ trợ cùng nhà thầu thi công bám sát chính quyền địa phương để xử lý những vướng mắc còn lại trong bồi thường giải phóng mặt bằng. Trong công tác giải phóng mặt bằng hiện nay chưa phát sinh trường hợp cụ thể bảo vệ thi công nhưng khả năng phải bảo vệ thi công trong thời gian tới, vì vậy EVNNPT và CPMB cần phối hợp với chính quyền chuẩn bị đầy đủ pháp lý để bảo vệ thi công.
Ông Hoàng Trọng Hiếu cũng đề nghị mặc dù tiến độ thi công rất gấp nhưng toàn công trường phải chú trọng đảm bảo tuyệt đối an toàn người, vật tư thiết bị trong thi công xây dựng các dự án.
Bạn thấy bài viết này thế nào?
Có thể bạn quan tâm
Tin mới nhất

Thành lập Ban chỉ đạo Nhà nước các công trình quan trọng, trọng điểm ngành năng lượng

Năm 2023: Nguồn điện tư nhân đạt 42%, doanh nghiệp nhà nước còn 47%

Bộ Công Thương trình Thủ tướng ban hành Kế hoạch thực hiện Quy hoạch điện VIII

Giá điện rẻ: Điểm nghẽn trong phát triển điện lực và đổi mới công nghệ

Đoàn giám sát của Quốc hội: 3 nhóm giải pháp cần làm ngay để phát triển năng lượng
Tin cùng chuyên mục

Thực hiện chuyên đề giám sát về năng lượng: 6 điểm nghẽn được chỉ ra

Bộ Công Thương: Nỗ lực đảm bảo an ninh năng lượng quốc gia trong tình hình mới

Ngày 12/10, Uỷ ban Thường vụ Quốc hội giám sát việc thực hiện chính sách, phát luật về phát triển năng lượng

Ủy ban Quản lý vốn Nhà nước yêu cầu doanh nghiệp trực thuộc bảo đảm cung ứng than, điện, xăng dầu

Bộ Công Thương ban hành công điện về đảm bảo cung ứng điện cuối năm 2023 và các năm tiếp theo

Đề xuất vốn điều lệ cho Trung tâm Điều độ hệ thống điện quốc gia khi trở thành công ty

Phát triển điện khí LNG, xu hướng tất yếu cho an ninh năng lượng ở Việt Nam

Phấn đấu để dự án Nhà máy nhiệt điện LNG Thái Bình được chấp thuận chủ trương đầu tư trong tháng 11/2023

Xác định rõ cơ chế tài chính đảm bảo A0 hoạt động hiệu quả

Thông tin mới nhất về các dự án năng lượng tái tạo chuyển tiếp

Bộ Công Thương: Triển khai các giải pháp đảm bảo chuỗi cung ứng năng lượng cuối năm 2023 và năm 2024

Các "ông lớn" họp về an ninh năng lượng tại Singapore

Bộ trưởng Nguyễn Hồng Diên họp với các tập đoàn, tổng công ty về cung ứng năng lượng cho nền kinh tế

Bài 2- Giải pháp nào để Dự án thuỷ điện Hòa Bình mở rộng đảm bảo phát điện vào năm 2025?

Thủ tướng yêu cầu đảm bảo cung ứng điện các tháng cuối năm 2023 và năm 2024

Đan Mạch chia sẻ kinh nghiệm quy định nối lưới cho hệ thống pin lưu trữ năng lượng tại Việt Nam

Phó Chủ tịch Quốc hội Nguyễn Đức Hải chủ trì làm việc với Chính phủ về giám sát năng lượng

Toàn văn Quyết định Phê duyệt Quy hoạch tổng thể về năng lượng quốc gia

Chính phủ cho ý kiến về tách Trung tâm Điều độ hệ thống điện Quốc gia
