Tháo gỡ nút thắt giải phóng mặt bằng cho các dự án điện: Trách nhiệm không của riêng ai

Bài 1: Doanh nghiệp thiệt hại vì dự án điện chậm tiến độ

Những ngày cuối tháng 6/2019, chúng tôi có dịp về Tĩnh Gia (Thanh Hoá) tìm hiểu về tiến độ các dự án lưới điện 110kV do Tổng công ty Điện lực miền Bắc thực hiện. Vùng đất Tĩnh Gia vốn đã nóng bởi thời tiết khắc nghiệt của mùa hè, lại càng “nóng” hơn đối với những người làm dự án và cả những doanh nghiệp được thụ hưởng vì công việc còn giang dở trong khi kế hoạch đóng điện đã quá hạn hoặc đang đến gần.
bai 1 doanh nghiep thiet hai vi du an dien cham tien do
Ông Trịnh Thế Dũng - Phó Tổng giám đốc công ty Gang thép Nghi Sơn chia sẻ với phóng viên về khó khăn khi dự án điện chậm tiến độ

Theo báo cáo của các cán bộ dự án EVNNPC, đơn vị đang triển khai 2 dự án lưới điện 110kV trên địa bàn huyện Tĩnh Gia, trong đó một dự án đã quá hạn kế hoạch còn một dự án có nguy cơ chậm tiến độ vì lý do giải phóng mặt bằng. Sự chậm trễ này gây thiệt hại không chỉ đối với ngành điện mà còn cả với các doanh nghiệp đầu tư và người dân trên địa bàn.

Cụ thể, dự án đường dây và Trạm biến áp (TBA) 110 kV Tĩnh Gia được xây dựng nhằm mục tiêu đảm bảo cung cấp điện, đáp ứng nhu cầu phụ tải trên địa bàn khu vực huyện Tĩnh Gia; kết nối lưới trung thế 35, 22kV; chống quá tải cho lưới điện khu vực, giảm tải, hỗ trợ công suất và nâng cao chất lượng điện năng cho TBA 110kV Tĩnh Gia hiện có, giảm tổn thất điện năng do giảm bán kính cấp điện của lưới trung thế.

Dự án có quy mô về phần đường dây xây dựng mới tuyến đường dây 110kV 2 mạch, có tổng chiều dài khoảng 14.3 km. Phần TBA 110kV xây mới bao gồm 02 máy biến áp có tổng công suất 80 MVA, cấp điện áp: 110/25/22 kV (giai đoạn 1 lắp 01 máy 40MVA); xây dựng các ngăn lộ phía 110kV/35kV/22kV với đầy đủ trang thiết bị; Đối với xuất tuyến 22-35kV xây dựng mới 03 lộ xuất tuyến 35kV có tổng chiều dài khoảng 21,7 km, trong đó: cáp ngầm có tổng chiều dài khoảng 1 km, đường dây trên không có tổng chiều dài khoảng 20.7 km; Xây dựng mới 04 lộ xuất tuyến 22 kV có tổng chiều dài khoảng 6.9 km, trong đó: cáp ngầm có tổng chiều dài khoảng 0.8 km, đường dây trên không có tổng chiều dài khoảng 6.1 km.

Toàn bộ dự án đường dây 110 k các xã Trường Lâm, Tân Trường, Tùng Lâm, Phú Lâm, Trúc Lâm và Xuân Lâm; đường dây trung áp 22-35kV xuất tuyến đi trên địa bàn các xã Xuân Lâm, Trúc Lâm, Phú Lâm, Phú Sơn, Thanh Kỳ, huyện Tĩnh Gia.

Dự án có vốn đầu tư gần 180 tỷ đồng (vốn vay JICA), được khởi công và Quý IV năm 2017. Theo kế hoạch sẽ hoàn thành vào Quý II/2018.

Báo cáo của Ban dự án phát triển điện lực EVNNPC, phần đường dây 110kV có 68 vị trí nhưng đến nay mới đúc móng hoàn chỉnh 61/68 vị trí, dựng cột hoàn chỉnh 51/68 vị trí và chưa thể hoàn thành vì còn 4 vị trí cột còn vướng mắc liên quan đến giải phóng mặt bằng. Mặc dù Ban quản lý dự án và UBND huyện Tĩnh Gia đã nhiều lần vận động nhưng một số hộ dân vẫn chưa đồng ý. Thậm chí đã có hộ nhận tiền bồi thường nhưng lại gây khó khăn không cho nhà thầu thi công.

Đối với phần hành lang tuyến, đa số các hộ dân đã nhận tiền hỗ trợ nhưng vẫn còn nhiều hộ không đồng ý nhận tiền. Đơn cử như tại xã Phú Lâm có 53 hộ bị ảnh hưởng dưới hành lang lưới điện nhưng mới có 45 hộ nhận tiền. Còn 8 hộ hành lang tuyến không nhận tiền do đơn giá thấp, yêu cầu đền bù 100% cây cối trong hành lang dù tỉnh đã chỉ đạo hỗ trợ đến mật độ 3.000 cây/ha. Hay tại xã Tân Trường, khoảng kéo dây 13-15 đi trên ruộng lúa không có đền bù nhưng các hộ dân vẫn yêu cầu đền bù.

Đại diện Ban quản lý dự án phát triển điện lực EVNNPC cho biết, phương án bồi thường phần móng cột và hành lang tại một số xã vẫn đang phải chờ cấp có thẩm quyền phê duyệt mới có cơ sở để triển khai. Như vậy đến thời điểm này, dự án đã chậm gần 1 năm chỉ vì 4 vị trí móng cột và một số đoạn hành lang tuyến.

Một dự án khác cũng do EVNNPC triển khai đang có nguy cơ chậm tiến độ vì khó khăn trong công tác hỗ trợ bồi thường thi công. Đó là dự án đường dây 110kV từ TBA 220kV Nghi Sơn đến TBA 110kV Luyện Kim 1. Dự án được xây dựng nhằm mục tiêu cấp điện cho nhà máy cán thép Nghi Sơn thuộc khu kinh tế Nghi Sơn; đồng thời đáp ứng nhu cầu tăng trưởng phụ tải, tăng cường liên kết lưới, nâng cao độ ổn định và tin cậy cung cấp điện cho lưới điện huyện Tĩnh Gia nói riêng và tỉnh Thanh Hóa nói chung. Tổng mức đầu tư hơn 70 tỷ đồng (vốn vay thương mại và của EVNNPC).

Cả tuyến đường dây mạch kép với chiều dài tuyến là 7,66km gồm 31 vị móng cột. Dự án khởi công vào 26/12/2018; kế hoạch đóng điện trước 30/7/2019. Cho đến thời điểm này, chủ đầu tư đã đúc móng xong 22/31 vị trí; dựng cột xong 20/31 vị trí; đang tiến hành kéo dây một số vị trí. Sở dĩ còn 8 vị trí cột dù đã có mặt bằng song chưa thể thi công và một số vị trí chưa thể kéo dây vì đường dây đi qua một số công ty và rừng phòng hộ. Ví dụ như từ vị trí 07 đến vị trí cột số 14 đi qua công ty Anh Phát và rừng phòng hộ. Hay vị trí cột 05, 06 do vướng mắc tuyến qua Công ty Hà Thành.

Đại diện các ban quản lý dự án thuộc EVNNPC cho biết, mặc dù đã có sự hỗ trợ đắc lực của UBND tỉnh Thanh Hoá, huyện Tĩnh Gia và các sở ban ngành; bản thân chủ đầu tư, các nhà thầu thi công cùng doanh nghiệp thụ hưởng đã chủ động vào cuộc, tìm mọi cách để vận động, thương thuyết song kết quả vẫn chưa đạt như kỳ vọng.

bai 1 doanh nghiep thiet hai vi du an dien cham tien do

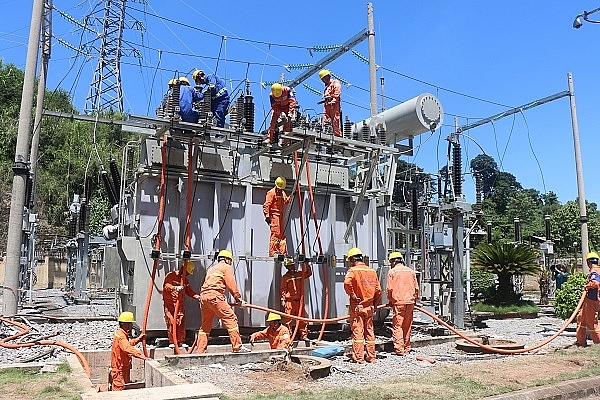

Lắp đặt máy biến áp 110 kV

Ông Nguyễn Ngọc Thanh – đại diện Ban quản lý dự án phát triển điện lực EVNNPC cho biết, dự án chậm tiến độ không chỉ gây thiệt hại về tài chính cho chủ đầu tư, các nhà thầu thi công mà còn cho các doanh nghiệp, đơn vị, cá nhân thụ hưởng; lãng phí nguồn lực của nhà nước, xã hội. Việc chậm tiến độ cũng sẽ dẫn đến nhiều hệ luỵ khác như không đảm bảo việc cung cấp điện cho sản xuất, sinh hoạt của người dân; áp lực lên lưới điện, không giảm được tổn thất điện năng; chất lượng điện không đảm bảo…

Chia sẻ với chúng tôi, ông Trịnh Thế Dũng – Phó Tổng giám đốc Công ty Gang thép Nghi Sơn cho biết, công ty đã cơ bản hoàn thiện giai đoạn 1 của nhà máy, trong đó có 1 dây chuyền sản xuất đúc và cán thép hoàn thành lắp đặt vào tháng 4/2019, 1 dây chuyền sẽ hoàn thiện vào tháng 7/2019 tới đây. Dự kiến khi đi vào hoạt động, nhà máy sẽ tạo công ăn việc làm cho khoảng 1.700 người, đóng góp cho ngân sách khoảng 2000 tỷ đồng/năm.

Toàn bộ dây chuyền của nhà máy đều sử dụng điện nên nhu cầu điện là vô cùng quan trọng và cấp bách. Để nhà máy vận hành ổn định, công ty đã đầu tư xây dựng một trạm biến áp 110kV ngay trong khuôn viên và đã hoàn thành, chỉ đợi đấu nối với đường dây 110kV do ngành điện đầu tư.

“Về cơ bản, hạ tầng phục vụ sản xuất đã xong, tuy nhiên đơn vị chưa thể vận hành đồng bộ dây chuyền 1 và sắp tới là dây chuyền 2 vì chưa có nguồn điện” – ông Trịnh Thế Dũng nói.

Theo ông Dũng, sau khi có chủ trương đầu tư, EVNNPC đã tích cực triển khai dự án, Chính quyền và các ban ngành của tỉnh Thanh Hoá và huyện Tĩnh Gia cũng đã vào cuộc nhằm tháo gỡ khó khăn cho dự án. UBND tỉnh Thanh Hoá và ngành điện đã cam kết Quý I/ 2019 có điện nhưng đến nay dự án này đã chậm 3 tháng và có thể còn chậm hơn nữa nếu không có giải pháp kịp thời, quyết liệt hơn nữa.

Khi được hỏi về những thiệt hại cho doanh nghiệp nếu dự án không kịp tiến độ, ông Dũng chia sẻ: Mỗi một tháng chậm, công ty sẽ thiệt hại hàng chục tỷ đồng do trả lãi ngân hàng; rồi tiền trả lương cho 10 chuyên gia nước ngoài, trả lương cho toàn bộ công nhân đợi sản xuất. Đó là chưa kể đến các chi phí cơ hội khác khi không có sản phẩm đưa ra thị trường.

Có thể nói, việc chậm có điện, cũng sẽ ảnh hưởng đến hàng nghìn lao động, ảnh hưởng đến chỉ số phát triển công nghiệp trên địa bàn tỉnh, cũng như nguồn thu ngân sách của địa phương.

(Còn nữa...)

Đình Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Ngày 25/4/2024, Đoàn kiểm tra của Bộ Công Thương làm việc với Sở Công Thương Vĩnh Phúc về việc chấp hành pháp luật về Sử dụng năng lượng Tiết kiệm và hiệu quả.
Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 25/4/2024, Phó Thủ tướng Chính phủ Trần Hồng Hà cùng đoàn công tác đã kiểm tra tiến độ sản xuất cột thép cho Dự án đường dây 500kV mạch 3.
Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Bộ Công Thương vừa có văn bản gửi Thủ tướng Chính phủ về việc xây dựng Đề án thí điểm phát triển điện gió ngoài khơi.
Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Ngày 24/4, đoàn công tác tỉnh Lào Cai đã tới làm việc với Công ty Cổ phần EREX (Nhật Bản) và trao đổi về việc thực hiện dự án Nhà máy điện sinh khối Bảo Thắng
Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Eo biển Hormuz là điểm mấu chốt trong dòng chảy dầu quốc tế. Nhiều chuyên gia lo ngại căng thẳng Iran - Israel có thể làm gián đoạn nguồn cung dầu mỏ toàn cầu.

Tin cùng chuyên mục

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.
Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Việc nhập khẩu khí tự nhiên hóa lỏng (LNG) của Nga vẫn là nguồn đảm bảo an ninh năng lượng cho Liên minh châu Âu (EU).
Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Mới đây, Bộ Công Thương đã ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện.
Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Dịp cao điểm hè 2024, Điện lực Tuyên Quang thực hiện nhiều giải pháp nhằm tuyên truyền cho nhân dân, khách hàng trên địa bàn sử dụng điện an toàn, tiết kiệm.
Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Công nghệ động cơ đốt trong được coi là "chìa khóa" quan trọng mở ra cơ hội giúp ổn định nguồn năng lượng tái tạo và tiến gần hơn tới mục tiêu Net Zero.
EVN kiến nghị gì để phát triển điện khí?

EVN kiến nghị gì để phát triển điện khí?

Nhằm đẩy nhanh tiến độ các dự án điện khí cũng như quá trình thương thảo hợp đồng, Tập đoàn Điện lực Việt Nam mới đây đã gửi một số kiến nghị tới Thủ tướng.
Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Tính đến thời điểm này, dự án Nhiệt điện Quảng Trạch 1 đã đạt tiến độ tổng thể khoảng 56,76% khối lượng.
EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI cho biết, đơn vị đã chuẩn bị các phương án đảm bảo điện an toàn, liên tục, ổn định phục vụ các hoạt động văn hoá thể thao và lễ hội trong dịp nghỉ lễ.
Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa đã có giải pháp cấp điện hè 2024, trước mắt sẽ đảm bảo điện an toàn, ổn định phục vụ khách hàng trong thời gian nghỉ Lễ ngày 30/4-1/5
Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Sáng 22/4 tại Hà Nội, Bộ Công Thương phối hợp với Hội Nhà báo Việt Nam tổ chức Lễ phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng TK&HQ 2024.
Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương đã hoàn thành dự thảo Nghị định quy định về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG để lấy ý kiến rộng rãi.
Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Tỉnh Thanh Hóa đang nỗ lực triển khai dự án đường dây 500kV mạch 3 và quyết tâm bàn giao dự án vào ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.
Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Lễ Phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng tiết kiệm và hiệu quả năm 2024 sẽ diễn ra tại trụ sở Bộ Công Thương (Hà Nội) vào sáng 22/4.
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
Xem thêm
Mobile VerionPhiên bản di động
