Dự án Truyền tải điện: Chậm tiến độ do khó khăn trong giải phóng mặt bằng |
Đoàn công tác của Ban QLDA các công trình điện miền Trung (CPMB) đã kiểm tra công trường, đốc thúc tiến độ 2 dự án truyền tải điện khu vực Tây Bắc gồm: Đường dây 220kV Huội Quảng – Nghĩa Lộ; Trạm biến áp 220kV Nghĩa Lộ và đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì.

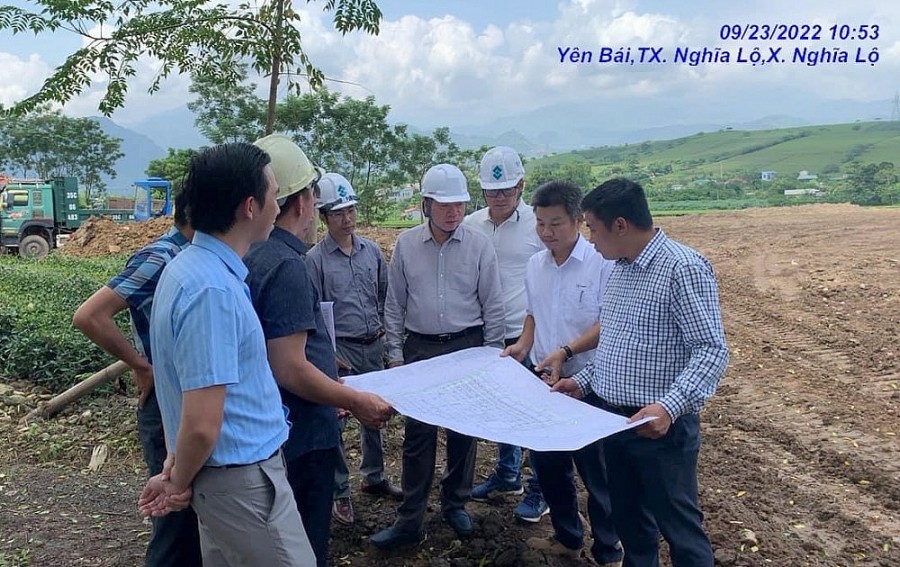

Lãnh đạo CPMB kiểm tra bản vẽ thi công tại công trường |
Đường dây 220kV Huội Quảng – Nghĩa Lộ 2 mạch với chiều dài khoảng 103,6 km được xây dựng nhằm đáp ứng nhu cầu thêm kênh giải phóng công suất nguồn thủy điện Tây Bắc về khu vực Thủ đô Hà Nội. Tăng cường liên kết hệ thống điện khu vực, nâng cao nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia. Hạn chế tổn thất công suất trong lưới truyền tải, tăng hiệu quả sản xuất kinh doanh của Tổng công ty Truyền tải điện Quốc gia.
Đường dây với 200 vị trí cột được xây dựng trên địa bàn các huyện Mường La, huyện Bắc Yên thuộc tỉnh Sơn La và huyện Trạm Tấu, huyện Văn Chấn thuộc tỉnh Yên Bái. Dự án được triển khai thi công từ tháng 2/2022, dự kiến hoàn thành đóng điện trong tháng 06/2023.
Về tiến độ bồi thường giải phóng mặt bằng, các địa phương đã bàn giao 85/200 vị trí (đạt 40%). Hành lang tuyến hiện chưa bàn giao khoảng cột.
Trong công tác bồi thường giải phóng mặt bằng dự án vướng mắc như đã kiểm kê xong tuy nhiên sai về hồ sơ đo vẽ nên chưa ứng tiền để thi công. Nhiều vị trí nằm ở khu vực rừng phòng hộ nên chờ các cấp chính quyền phê duyệt. Một số hộ không cho kiểm kê lí do không cho đất vị trí móng trên đất ruộng mình. Về tiến độ thi công, đào móng xong 39/200 vị trí, đúc móng xong 25/200 vị trí.
Dự án “Trạm biến áp 220kV Nghĩa Lộ và đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì” được triển khai thi công ngày 22/02/2022, dự kiến hoàn thành đóng điện trong tháng 06/2023.
Dự án được xây dựng nhằm mục tiêu truyền tải công suất thủy điện nhỏ khu vực Nghĩa Lộ đang phát triển rất nhanh. Hỗ trợ, giảm tải cho đường dây 110kV Nghĩa Lộ - Bảo Hưng - Yên Bái và Nghĩa Lộ - Ba Khe – Cẩm Khê. Cùng với việc xây dựng tuyến đường dây 220kV Huội Quảng – Nghĩa Lộ sẽ tăng cường truyền tải, đảm bảo giải tỏa nguồn công suất cho các nhà máy thủy điện khu vực các tỉnh Lai Châu, Sơn La và Điện Biên. Hỗ trợ, giảm tải cho các đường dây 220kV Huội Quảng – Sơn La và Sơn La – Việt Trì. Tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia. Giảm tổn thất công suất trong lưới truyền tải, do đó tăng hiệu quả sản xuất kinh doanh chung.
Trạm biến áp 220kV Nghĩa Lộ được xây dựng tại xã Nghĩa Lộ, thị xã Nghĩa Lộ, tỉnh Yên Bái. Đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì có chiều dài khoảng 92,62km, đi trên địa bàn các huyện Văn Chấn và Nông trường Nghĩa Lộ và Văn Chấn, Yên Bái và huyện Yên Lập, Hạ Hòa, Thanh Ba, Thị xã Phú Thọ, Phù Ninh tỉnh Phú Thọ. Hiện nay các nhà thầu đang triển khai thi công mặt bằng trạm biến áp. Đến nay, công tác kiểm đếm vận động chi trả tiền bàn giao mặt bằng được 15/18 hộ dân.
Đường dây 220kV Nghĩa Lộ-Việt Trì, đã bàn giao 17/244 vị trí móng (đạt 7%). Trong đó tỉnh Yên Bái bàn giao 12/99 vị trí (đạt 9,2%), tỉnh Phú Thọ bàn giao 5/145 vị trí (đạt 3,4%). Hành lang tuyến chưa triển khai. Hiện các nhà thầu đang triển khai đào, đúc móng, nhưng số lượng đạt được chưa nhiều, tiến độ còn chậm.
Sau khi kiểm tra hiện trường, lãnh đạo CPMB đã họp rà soát tiến độ thi công dự án với các nhà thầu thi công.
Sau khi kiểm tra hiện trường, lãnh đạo CPMB đã họp rà soát tiến độ thi công dự án với các nhà thầu thi công. |
Phát biểu tại buổi làm việc, ông Nguyễn Đức Tuyển – Giám đốc CPMB cho biết: Việc triển khai 2 dự án này gặp nhiều thách thức ngay từ thời điểm triển khai động thổ dự án (vào tháng 2/2022) khi tình hình dịch COVID-19 diễn biến phức tạp. Cùng với đó, dự án đi quan phần lớn diện tích đất rừng nên phải trình nhiều cấp có thẩm quyền phê duyệt. Tuy nhiên, cũng phải thẳng thắn thừa nhận mặc dù cũng đã có mặt bằng để tuy nhiên tiến độ thi công của các nhà thầu còn chậm, chưa đáp ứng được yêu cầu điều hành của chủ đầu tư.
Để đảm bảo tiến độ dự án, CPMB đề nghị Công ty CP Tư vấn xây dựng điện 1 (EVNPECC1) khẩn trương làm việc, đôn đốc phê duyệt phương án trồng rừng thay thế, để triển khai các thủ tục tiếp theo. Tập trung nhân lực để đo vẽ và hoàn chỉnh hồ sơ đoàn điều chỉnh tuyến để bàn giao cho CPMB trước ngày 30/09/2022.
Lãnh đạo đơn vị thi công xây lắp thường xuyên có mặt tại công trường để chỉ đạo điều hành và tăng cường cán bộ làm công tác đền bù để bám sát địa phương triển khai thực hiện BTGPMB và tổ chức vận động các hộ dân bàn giao mặt bằng phần móng. Đơn vị thi công hằng tuần cập nhật báo cáo số liệu đã làm được và các vướng mắc trong quá trình triển khai qua từng địa phương gửi cho CPMB vào chiều thứ 5 hàng tuần.
