Việt Nam cần bao nhiêu tiền đầu tư nguồn, lưới điện đến năm 2030?

Dự kiến nguồn vốn để đầu tư, xây dựng các dự án điện đến năm 2030 Việt Nam cần khoảng 113-115 tỷ USD, trong đó khoảng 88% dành cho nguồn, còn lại là lưới điện.
Phê duyệt cơ chế tài chính đầu tư lưới điện truyền tải Đầu tư lưới điện thông minh: Giải pháp cấp bách để phát triển năng lượng tái tạo

Thông tin này được Bộ Công Thương nêu trong tờ trình gửi Chính phủ, đề nghị ban hành kế hoạch thực hiện Quy hoạch điện lực quốc gia giai đoạn 2021-2030, tầm nhìn 2050. Kế hoạch này là cơ sở để đầu tư, xây dựng các dự án nguồn và lưới điện trong Quy hoạch điện VIII.

Như vậy, giai đoạn đến 2030, mỗi năm Việt Nam cần khoảng 11,3-13,5 tỷ USD đầu tư các dự án nguồn và lưới điện. Riêng vốn đến 2025 là trên 57 tỷ USD, trong đó nguồn điện chiếm hơn 84%, và lưới truyền tải 16%. Năm năm sau đó, các dự án nguồn điện cần gần 72 tỷ USD để đầu tư, xây dựng, trong khi truyền tải xấp xỉ 6 tỷ USD.

Một trong số dự án truyền tải điện cấp bách trong Quy hoạch điện VIII cũng đang chờ kế hoạch này được thông qua để có cơ sở triển khai, là đường dây 500kV mạch 3 kéo dài nối từ Quảng Trạch (Quảng Bình) tới Phố Nối (Hưng Yên), với tổng chiều dài 514 km, vốn đầu tư khoảng 1 tỷ USD (23.000 tỷ đồng).

Việt Nam cần bao nhiêu tiền đầu tư nguồn, lưới điện đến năm 2030?

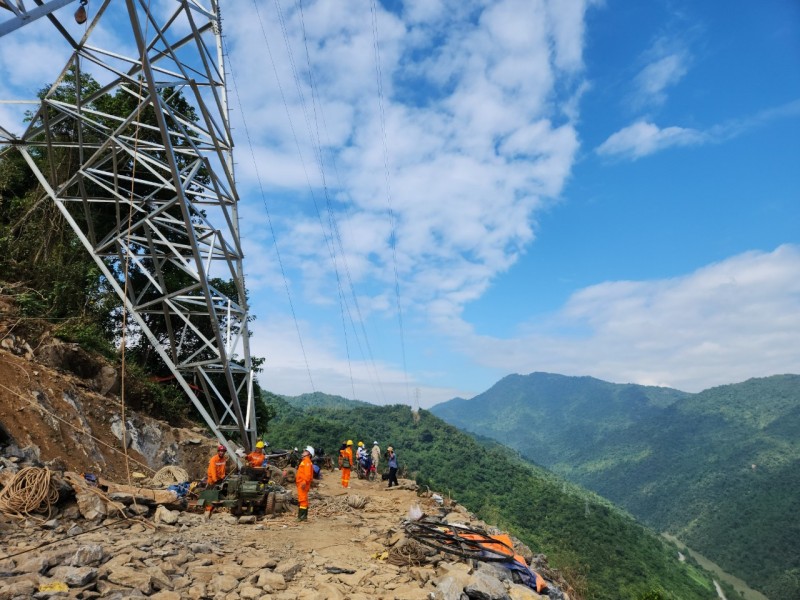

Đến 2030, mỗi năm Việt Nam cần khoảng 11,3-13,5 tỷ USD đầu tư các dự án nguồn và lưới điện. Ảnh Thu Hường

Đầu tháng 7 vừa qua, Thủ tướng Phạm Minh Chính yêu cầu EVN, EVNNPT gấp rút triển khai đầu tư, vận hành dự án lưới điện này vào tháng 6/2024, rút ngắn khoảng 1 năm so với dự kiến ban đầu của chủ đầu tư. Dự án trên sẽ giúp tăng hơn gấp đôi năng lực truyền tải điện từ Nam ra Bắc (5.000 MW), để tăng cung ứng, giảm thiếu điện cho miền Bắc các năm tới.

Theo tờ trình của Bộ Công Thương, tổng vốn đầu tư các dự án nguồn, lưới điện tại Quy hoạch điện VIII sẽ từ nguồn đầu tư công hoặc vốn khác. Bộ này cho biết các nguồn điện lớn sẽ được phân theo loại hình, vùng miền và giai đoạn dự kiến đưa vào vận hành. Với dự án điện than lớn, rủi ro chậm tiến độ do những khó khăn trong quá trình chuẩn bị đầu tư, Bộ Công Thương cho biết, sẽ làm việc với các chủ đầu tư dự án để làm rõ khả năng tiếp tục triển khai hoặc xem xét chấm dứt.

Cùng với đó, nguồn điện chạy nền - dự án giữ vai trò quan trọng trong đảm bảo an ninh cung cấp điện như nhiệt điện khí LNG nhập khẩu, khí trong nước, thủy điện lớn... Bộ Công Thương cho rằng cần rà soát tiến độ đầu tư xây dựng hàng quý, năm để cập nhật khả năng cung ứng điện quốc gia trong từng năm đến 2030. Đây sẽ là cơ sở để nhà chức trách đề xuất giải pháp nếu có dự án chậm tiến độ.

Các dự án điện gió ngoài khơi sẽ được phân bổ theo vùng. Các địa phương lựa chọn quy mô, vị trí của các dự án nguồn này dựa trên các yếu tố như chi phí sản xuất, khả năng giải tỏa công suất của lưới điện, chi phí truyền tải và hiệu quả tổng thể về kinh tế - xã hội.

Như vậy, các địa phương sẽ tính toán quy mô công suất các dự án điện mặt trời tập trung căn cứ vào tính khả thi, khả năng giải tỏa công suất của lưới điện khu vực; chi phí sản xuất điện quy dẫn, có xét đến chi phí truyền tải điện.

Các dự án điện mặt trời mái nhà sẽ được phân bổ theo tỷ lệ quy mô diện tích đất khu công nghiệp, với công suất phát triển khoảng 2.600 MW năm 2030. Còn nguồn năng lượng tái tạo khác (điện mặt trời tập trung, điện gió) sẽ phân bổ theo vùng, tiểu vùng và địa phương tính toán, đánh giá giới hạn truyền tải giữa các khu vực và chế độ vận hành lưới điện.

Điện mặt trời mái nhà tự sản xuất, tự tiêu dự kiến bao phủ 50% tòa nhà công sở, nhà dân vào 2030. Thủy điện nhỏ, sinh khối, điện rác sẽ do các tỉnh đề xuất dựa trên tiềm năng địa phương.

Để thực hiện các dự án nguồn và lưới điện truyền tải theo Quy hoạch điện VIII, nhu cầu sử dụng đất khoảng 86.500 ha đến 2030, trong đó giai đoạn 2022-2025 khoảng 46.236 ha và 2026-2030 là 40.202 ha. Nhu cầu diện tích mặt biển cần sử dụng khoảng 111.600 ha đến 2030.

Bộ Công Thương đề xuất Chính phủ chỉ đạo các bộ, ngành, Ủy ban Quản lý vốn tại doanh nghiệp đề xuất cơ chế, giải pháp tháo gỡ vướng mắc để thực hiện hiệu quả kế hoạch này.

UBND tỉnh, thành phố rà soát quy hoạch địa phương đảm bảo đồng bộ, thống nhất với kế hoạch thực hiện. Các địa phương lựa chọn chủ đầu tư các dự án phù hợp quy mô công suất từng loại nguồn điện được xác định cho tỉnh trong kế hoạch này. Riêng các dự án khí LNG chưa có chủ đầu tư, địa phương hoàn thành lựa chọn trong quý III và đẩy nhanh việc lập, trình báo cáo nghiên cứu khả thi dự án, hoàn thành trong quý IV năm nay.

Tại kỳ họp thứ 5, Quốc hội khóa XV, phát biểu trước Quốc hội Phó Chủ nhiệm Ủy ban Khoa học công nghệ và Môi trường của Quốc Hội Tạ Đình Thi khẳng định: Có 4 thách thức lớn đối với việc triển khai Quy hoạch điện VIII, bao gồm tài chính, công nghệ, quản trị và nhân lực, trong đó thách thức lớn nhất vẫn là nguồn vốn. Ước tính, Việt Nam cần khoảng 86 tỷ USD đến năm 2030 và 370 tỷ USD cho lộ trình chuyển dịch đến năm 2050. Chỉ riêng đối với việc triển khai Quy hoạch điện VIII, trong giai đoạn 2021-2030, tổng vốn đầu tư phát triển nguồn và lưới điện truyền tải khoảng 134,7 tỷ USD. Như vậy, nguồn lực đầu tư rất lớn so với khả năng cân đối của nền kinh tế với mức dự báo phát triển kinh tế thế giới và trong nước thời gian tới.

Do đó Phó Chủ nhiệm Ủy ban Khoa học công nghệ và Môi trường của Quốc hội Tạ Đình Thi đã kiến nghị với Chính phủ cần sớm nghiên cứu, đề xuất cơ chế, chính sách đặc thù thu hút, huy động nguồn vốn đầu tư tư nhân và nước ngoài vào các dự án năng lượng, chú trọng các cơ chế tài chính xanh, tín dụng xanh và các tổ chức tài chính quốc tế, cơ chế tài chính quốc tế JETP trên cơ sở bảo đảm quốc phòng, an ninh quốc gia.

Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Quy hoạch điện VIII

Có thể bạn quan tâm

Tin mới nhất

Điện Biên: Nỗ lực bảo đảm điện mùa nắng nóng

Điện Biên: Nỗ lực bảo đảm điện mùa nắng nóng

Điện Biên chủ động bảo đảm điện mùa nắng nóng 2025 với nhiều giải pháp: Đầu tư hạ tầng, tiết kiệm điện, điều chỉnh phụ tải, phát triển điện mặt trời.
Google ký thỏa thuận phát triển điện hạt nhân

Google ký thỏa thuận phát triển điện hạt nhân

Google vừa bắt tay Elementl Power phát triển lò phản ứng hạt nhân nhằm đáp ứng nhu cầu điện từ các trung tâm dữ liệu phục vụ trí tuệ nhân tạo.
PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

Công ty Điện lực Lào Cai (PC Lào Cai) cùng các chủ đầu tư nhà máy thuỷ điện chung tay đảm bảo an toàn lưới điện, nâng cao độ tin cậy cung cấp điện...
EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

Tháng 4/2025, EVNNPC đảm bảo cung cấp điện an toàn, ổn định cho 27 tỉnh, đặc biệt dịp lễ 30/-1/5; đẩy mạnh đầu tư, chuyển đổi số, sẵn sàng cho mùa cao điểm hè.
Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chiều 9/5/2025, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức họp báo công bố chính thức điều chỉnh tăng giá điện từ 2.103,1159 đồng/kWh lên 2.204,06 đồng/kWh.

Tin cùng chuyên mục

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

Công ty TNHH MTV Vận hành hệ thống điện và thị trường điện Quốc gia (NSMO) đang đẩy mạnh ứng dụng trí tuệ nhân tạo (AI) vào công tác dự báo và điều độ hệ thống.
Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

EVNNPT đang tập trung nguồn lực đẩy nhanh tiến độ cụm dự án truyền tải giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4
Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Theo chuyên gia, mua cao, bán thấp, gánh quá nhiều mục tiêu cùng cơ chế bù chéo kéo dài là những bất cập lớn nhất của giá điện Việt Nam hiện nay.
Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương vừa ban hành quyết định số 1251/QĐ-BCT ngày 6/5/2025 phê duyệt khung giá phát điện nhà máy điện chất thải năm 2025
Khung giá cho thuỷ điện tích năng năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Bộ Công Thương vừa ban hành Quyết định 1198/QĐ-BCT phê duyệt khung giá phát điện cho loại hình nhà máy thuỷ điện tích năng năm 2025
Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực mở rộng xã hội hóa, cụ thể hóa vai trò tư nhân trong đầu tư, vận hành, phát triển nguồn điện theo hướng minh bạch, hiện đại, cạnh tranh.
Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Quy hoạch điện VIII điều chỉnh được ban hành với nhiều nội dung mới, để thực hiện thành công quy hoạch này, cần chú ý những điểm gì?
Lào Cai: Khách hàng đồng hành cùng chương trình DR

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Để đảm bảo cung ứng điện an toàn nắng nóng, Công ty Điện lực Lào Cai đã triển khai nhiều giải pháp, trọng tâm là thực hiện chương trình điều chỉnh phụ tải...
Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Lãnh đạo Tổng công ty Truyền tải điện Quốc gia (EVNNPT) yêu cầu các đơn vị tập trung nguồn lực, đảm bảo truyền tải điện an toàn liên tục cho phát triển kinh tế.
Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Mỗi giây vận hành hệ thống là một phút cam kết để dòng điện quốc gia không gián đoạn trong giờ phút thiêng liêng của đại lễ thống nhất non sông, đất nước.
Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Từ 3h sáng 30/4, tất cả công nhân điện lực đã vào các vị trí chốt trực đảm bảo cấp điện cho lễ diễu binh, diễu hành, các khu vực quan trọng của TP. Hồ Chí Minh.
Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Gần 23h đêm 29/4, những kỹ sư vận hành hệ thống điện miền Nam thuộc Trung tâm Điều độ hệ thống điện miền Nam vẫn đang thức cùng dòng điện.
EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC chính thức hoàn thành 50 công trình điện 110kV, chào mừng 50 năm ngày Giải phóng miền Nam và 50 năm thành lập, phát triển Tổng công ty.
Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tại Lễ công bố Điều chỉnh Quy hoạch điện VIII, Bộ trưởng Nguyễn Hồng Diên đã có nhiều chỉ đạo quan trọng nhằm triển khai Quyết định của Thủ tướng hiệu quả.
Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Sự cố mất điện bất ngờ ngày 28/4 khiến nhiều hoạt động ở Tây Ban Nha và Bồ Đào Nha và một phần của châu Âu rơi vào cảnh tê liệt.
Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

Với nhiều kết quả đạt được, bên cạnh công tác Đảng, Đảng bộ EVNNPT sẽ quyết tâm xây dựng vận hành lưới điện truyền tải vững mạnh trong nhiệm kỳ mới 2025-2030.
EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

Chào mừng Đại hội Đảng bộ và 50 năm kỷ niệm ngày thống nhất đất nước, EVNNPT đã hoàn thành đóng điện nhiều công trình truyền tải điện.
Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Ngày 28/4/2025, Bộ Công Thương tổ chức Hội nghị công bố Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn tới năm 2050 điều chỉnh.
Toàn văn Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Báo Công Thương trân trọng giới thiệu toàn văn Quyết định 768/QĐ-TTg ngày 15/4/2025 của Thủ tướng Chính phủ phê duyệt Điều chỉnh Quy hoạch điện VIII.
Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

Trong không khí tưng bừng kỷ niệm 50 năm ngày thống nhất đất nước, EVN và các nhà thầu cũng đang thi đua trên công trường đường dây 500kV Lào Cai - Vĩnh Yên.
