Thủy điện Trung Sơn: Sẵn sàng cho phát điện

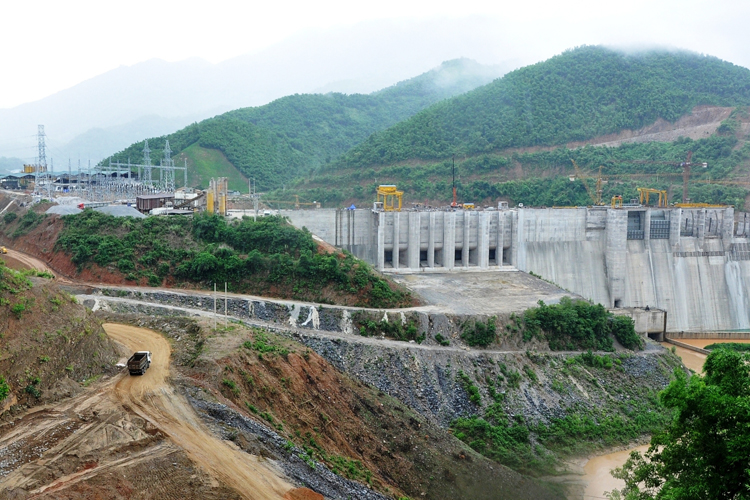

Trung tuần tháng 8, thời tiết ở Quan Hóa (Thanh Hóa) mưa nắng thất thường nhưng những người thợ đang thi công trên công trường Thủy điện Trung Sơn vẫn hối hả, miệt mài lao động để kịp tiến độ tích nước, phát điện vào tháng 11 tới đây.
Thủy điện Trung Sơn: Sẵn sàng cho phát điện

Hoàn thành trên 90% khối lượng

Trao đổi với phóng viên Báo Công Thương, ông Vũ Hữu Phúc - Giám đốc Công ty Thủy điện Trung Sơn - cho biết, đến thời điểm này, đơn vị đã hoàn thành xong 100% công tác đào đất đá; đổ xong bê tông đập dâng RCC đạt cao trình 162,3m với 775.460 m3; hoàn thành trên 95% công tác bê tông CVC ở các hạng mục như nhà máy, đập tràn, cống xả cát, cửa nhận nước, đường ống áp lực, kênh xả hạ lưu và tường chắn sóng nhà máy; công tác lắp đặt thiết bị cơ khí thủy công cũng gần hoàn thiện; lắp đặt thiết bị cơ điện đạt trên 40%.

Công ty cũng đã hoàn thành nhiệm vụ chống lũ năm 2016 (bảo đảm cao trình chống lũ yêu cầu và tiến độ thi công các hạng mục tái định cư phục vụ cho công tác di dân; hoàn thành công tác di dời nhà cửa, vật nuôi, kiến trúc, tài nguyên văn hóa vật thể dưới cao trình 145m…); bảo đảm đủ vốn để chi trả tiền cho các hộ dân tự xây dựng nhà ở tái định cư; tuyển dụng, đào tạo nhân lực vận hành nhà máy cơ bản hoàn thành.

Để đạt được kết quả trên, từ đầu năm đến nay, công ty đã bám sát kế hoạch mục tiêu, chỉ đạo của Tổng công ty Phát điện 2, tập trung mọi nguồn lực, thực hiện đồng bộ các giải pháp như yêu cầu các nhà thầu thi công xây lắp tăng cường nhân công, thiết bị, phương tiện, nguyên vật liệu để thi công liên tục; tăng cường giám sát bảo đảm chất lượng và tiến độ; họp giao ban thường xuyên trên công trường để kịp thời xử lý các vướng mắc, phát sinh; phối hợp chặt chẽ với tư vấn, chính quyền địa phương và ngân hàng thế giới trong các công tác tài chính; bồi thường, di dân, tái định canh, định cư...

Sẵn sàng cho phát điện

Theo ông Phúc, mục tiêu chính trong những tháng còn lại của năm 2016 là hoàn thiện lắp đặt và hạ rô-to tổ máy 1 và 2; hoàn thành các hạng mục trạm phân phối, tràn sự cố; kênh xả hạ lưu; thi công bê tông nhà máy trong tháng 9/2016; chuẩn bị các điều kiện cần thiết và hoàn thành di dời toàn bộ các hộ dân khỏi lòng hồ trước ngày 30/9/2016 để đóng cống dẫn dòng, tích nước vào tháng 10; phát điện tổ máy 1 và 2 trong tháng 11 và 12/2016 theo đúng tiến độ kế hoạch.

Mặc dù đã hoàn thiện cơ bản các hạng mục công trình nhưng khối lượng công việc còn rất lớn. Do đó, công ty sẽ tiếp tục tăng cường thêm cán bộ, yêu cầu các nhà thầu huy động thêm nhân lực để đẩy nhanh tiến độ thi công.

Đối với công trình chính, trong tháng 9/2016, sẽ phải hoàn thành lắp đặt thiết bị cửa van 4 khoang tràn vai trái; hoàn thành toàn bộ bê tông CVC của 2 khoang tràn bên phải; cầu trục chân đê đập tràn; hoàn thành bê tông nhà máy; lắp đặt thiết bị trạm phân phối; đập tràn sự cố...

Với gói thầu cung cấp và lắp đặt thiết bị cơ điện của tổ máy 1 và 2, trong đó sẽ hoàn thành lắp đặt tuabin và máy phát trước 11/9/2016; thử khô và thử ướt trước 21/10; vận hành tin cậy cuối tháng 10 đến giữa tháng 11/2016. Các hạng mục tương tự của tổ máy 2 cũng hoàn thành trước 17/12/2016. Song song với đó là các hạng mục công việc của tổ máy 3 và 4.

Cùng các hạng mục trên, công ty tiếp tục hoàn thiện, bàn giao đưa vào sử dụng các hạng mục TĐC trong quý III/2016; bàn giao tuyến đường cho chính quyền địa phương quản lý; hoàn thiện bổ sung chức năng, nhiệm vụ các phòng, ban phù hợp với tình hình khi chuyển sang giai đoạn sản xuất kinh doanh những tháng cuối năm; ban hành bổ sung thêm các quy trình liên quan đến vận hành nhà máy; hoàn thiện cơ sở hạ tầng công nghệ thông tin phục vụ thị trường điện trước tháng 10/2016.

Ông Vũ Hữu Phúc - Giám đốc Công ty Thủy điện Trung Sơn:

Mặc dù còn gặp nhiều khó khăn, nhưng Công ty Thủy điện Trung Sơn cam kết hoàn thành đúng tiến độ phát điện cuối năm, phấn đấu đạt sản lượng điện sản xuất theo kế hoạch được giao.

Vũ Sơn
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Công ty TNHH MTV Thủy điện Trung Sơn

Có thể bạn quan tâm

Tin mới nhất

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Theo Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, việc phê duyệt Quy hoạch ngành quốc gia là bước phát triển quan trọng của ngành năng lượng và khoáng sản.
Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Các Bộ, ngành, địa phương xác định đồng thuận và quyết liệt thực hiện Kế hoạch thực hiện quy hoạch ngành quốc gia về năng lượng và khoáng sản.
Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Sáng 26/4, Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị triển khai Kế hoạch thực hiện các Quy hoạch ngành quốc gia về năng lượng và khoáng sản.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng
Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Ngày 25/4/2024, Đoàn kiểm tra của Bộ Công Thương làm việc với Sở Công Thương Vĩnh Phúc về việc chấp hành pháp luật về Sử dụng năng lượng Tiết kiệm và hiệu quả.

Tin cùng chuyên mục

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 25/4/2024, Phó Thủ tướng Chính phủ Trần Hồng Hà cùng đoàn công tác đã kiểm tra tiến độ sản xuất cột thép cho Dự án đường dây 500kV mạch 3.
Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Bộ Công Thương vừa có văn bản gửi Thủ tướng Chính phủ về việc xây dựng Đề án thí điểm phát triển điện gió ngoài khơi.
Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Ngày 24/4, đoàn công tác tỉnh Lào Cai đã tới làm việc với Công ty Cổ phần EREX (Nhật Bản) và trao đổi về việc thực hiện dự án Nhà máy điện sinh khối Bảo Thắng
Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Eo biển Hormuz là điểm mấu chốt trong dòng chảy dầu quốc tế. Nhiều chuyên gia lo ngại căng thẳng Iran - Israel có thể làm gián đoạn nguồn cung dầu mỏ toàn cầu.
Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.
Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Việc nhập khẩu khí tự nhiên hóa lỏng (LNG) của Nga vẫn là nguồn đảm bảo an ninh năng lượng cho Liên minh châu Âu (EU).
Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Mới đây, Bộ Công Thương đã ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện.
Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Dịp cao điểm hè 2024, Điện lực Tuyên Quang thực hiện nhiều giải pháp nhằm tuyên truyền cho nhân dân, khách hàng trên địa bàn sử dụng điện an toàn, tiết kiệm.
Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Công nghệ động cơ đốt trong được coi là "chìa khóa" quan trọng mở ra cơ hội giúp ổn định nguồn năng lượng tái tạo và tiến gần hơn tới mục tiêu Net Zero.
EVN kiến nghị gì để phát triển điện khí?

EVN kiến nghị gì để phát triển điện khí?

Nhằm đẩy nhanh tiến độ các dự án điện khí cũng như quá trình thương thảo hợp đồng, Tập đoàn Điện lực Việt Nam mới đây đã gửi một số kiến nghị tới Thủ tướng.
Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Tính đến thời điểm này, dự án Nhiệt điện Quảng Trạch 1 đã đạt tiến độ tổng thể khoảng 56,76% khối lượng.
EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI cho biết, đơn vị đã chuẩn bị các phương án đảm bảo điện an toàn, liên tục, ổn định phục vụ các hoạt động văn hoá thể thao và lễ hội trong dịp nghỉ lễ.
Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa đã có giải pháp cấp điện hè 2024, trước mắt sẽ đảm bảo điện an toàn, ổn định phục vụ khách hàng trong thời gian nghỉ Lễ ngày 30/4-1/5
Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Sáng 22/4 tại Hà Nội, Bộ Công Thương phối hợp với Hội Nhà báo Việt Nam tổ chức Lễ phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng TK&HQ 2024.
Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương đã hoàn thành dự thảo Nghị định quy định về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG để lấy ý kiến rộng rãi.
Xem thêm
Mobile VerionPhiên bản di động
