Thuỷ điện Hoà Bình sẽ về đích tháng 11/2025

Việc hạ đặt thành công rotor tổ máy số 2 dự án Thuỷ điện Hoà Bình mở rộng là một bước ngoặt lớn để cả công trình về đích vào tháng 11/2025.

Ngày 7/10, Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị đã hạ đặt thành công rotor tổ máy số 2 nặng 585 tấn của dự án Thuỷ điện Hoà Bình mở rộng, đánh dấu một cột mốc kỹ thuật then chốt, khép lại hạng mục lắp đặt rotor cho cả hai tổ máy của công trình quan trọng quốc gia này.

 Sự kiện không chỉ mang ý nghĩa “đặt viên gạch cuối” cho hạng mục cơ khí lớn nhất, mà còn mở đường cho loạt công việc tiếp theo như lắp đặt hoàn thiện tua-bin, hệ thống phụ trợ, thí nghiệm – hiệu chỉnh và chạy thử các chế độ vận hành nhằm phát điện thương mại tổ máy số 2 trong tháng 11/2025 và hoàn thành dự án trong năm 2025. Trước đó, ngày 19/8, rotor tổ máy số 1 đã lắp đặt và hoà lưới phát điện thành công ngày 19/8/2025.

Trong bối cảnh cực đoan thời tiết ngày một rõ nét, phụ tải điện ngày càng tăng cao, nhất là trong mùa nắng nóng ở miền Bắc. Việc sớm đưa vào vận hành nhà máy thuỷ điện Hoà Bình mở rộng sẽ giúp điều hoà hệ thống một cách nhanh nhất, đặc biệt khi có nhiều nguồn năng lượng tái tạo tham gia.

Dự án Thuỷ điện Hoà Bình mở rộng bổ sung 2 tổ máy (2×240 MW), tổng công suất 480 MW, với sản lượng trung bình khoảng 490 triệu kWh/năm, tổng mức đầu tư hơn 9.220 tỷ đồng. Nằm ngay bờ phải nhà máy hiện hữu, công trình được thiết kế để nâng năng lực phủ đỉnh, tăng dự phòng quay và khả năng điều tần, ổn định tần số cho hệ thống điện quốc gia. Khi vận hành, hai tổ máy mới giúp hệ thống linh hoạt hơn trong giờ cao điểm, giảm nhu cầu huy động nguồn phát chi phí cao, đồng thời kéo dài tuổi thọ thiết bị các tổ máy hiện hữu nhờ phân bổ tải hợp lý.

Công trình cũng đóng góp đáng kể để giảm chi phí vận hành hệ thống, hạn chế huy động nguồn chạy dầu/khí giá cao trong giờ cao điểm, qua đó giảm áp lực chi phí đối với toàn nền kinh tế.

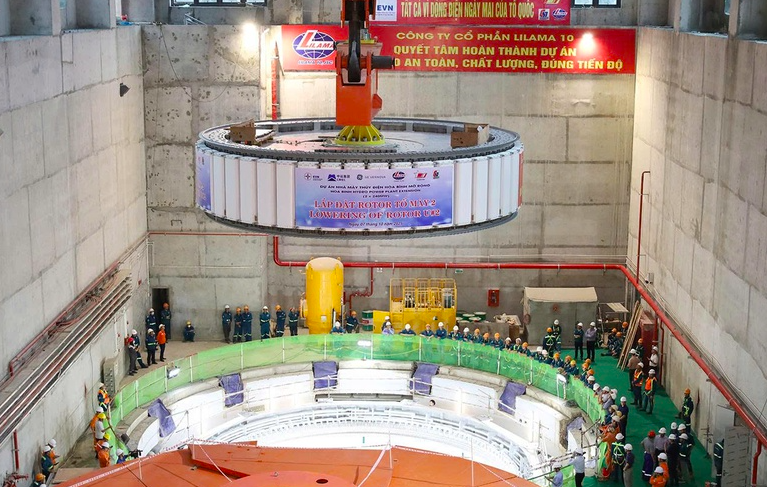

Hạ đặt rotor tổ máy số 2 thuỷ điện Hoà Bình mở rộng

Hạ đặt rotor tổ máy số 2 thuỷ điện Hoà Bình mở rộng

Từ đầu năm 2025, Ban Quản lý dự án Điện 1 thuộc Tập đoàn EVN cùng các nhà thầu đã thiết lập các mốc mục tiêu theo quý, trong đó hoàn thành lắp rotor tổ máy 1 vào tháng 9/2025, khởi động lắp tua-bin tổ máy 2 giữa quý II/2025.

Thực tế hiện trường cho thấy tiến độ lắp đặt thiết bị nặng, gia cố kênh xả, tháo dỡ đê quây… đều được đốc thúc bằng các biện pháp tổ chức thi công 3 ca, tối ưu huy động cẩu siêu trường, siêu trọng và chuẩn hoá khâu nghiệm thu từng bước. Do đó, việc hạ đặt thành công của các rotor cũng như hoàn chỉnh các hạng mục khác là minh chứng cho nỗ lực trong điều hành linh hoạt, sự phối hợp trong công tác thi công giữa EVN và các nhà thầu trong bối cảnh điều kiện thời tiết khắc nghiệt và mặt bằng phức tạp.

Thành công của sự kiện cũng là minh chứng rõ nét cho năng lực thi công, làm chủ công nghệ, quản trị rủi ro của ngành điện Việt Nam.

Tiến Dũng
