Thúc tiến độ dự án giải toả công suất Nhà máy điện Nhơn Trạch 3 và 4

Mặc dù đã có nhiều đốc thúc, tuy nhiên các dự án lưới điện giải toả công suất Nhà máy điện Nhơn Trạch 3 và 4 tại Đồng Nai vẫn gặp vướng mắc.
EVNNPT thành lập ban chỉ đạo giải tỏa công suất nhiệt điện Nhơn Trạch 3&4 Hợp đồng thuê đất Dự án Nhà máy điện Nhơn Trạch 3 và 4: PV Power bị đẩy vào thế khó!

Ngày 20/9/2024, tại Đồng Nai, Lãnh đạo Văn phòng Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban Chỉ đạo) đã có buổi làm việc với Sở Công Thương tỉnh Đồng Nai nhằm tháo gỡ những vướng mắc đối với các dự án lưới điện truyền tải giải tỏa công suất Nhà máy điện (NMĐ) Nhơn Trạch 3 và Nhơn Trạch 4.

Tham dự cuộc họp có ông Phạm Thành Minh – Vụ Công nghiệp, Văn phòng Chính phủ, đại diện Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA các công trình điện miền Nam (SPMB), đại diện các sở, ngành, UBND huyện Nhơn Trạch và Long Thành tỉnh Đồng Nai.

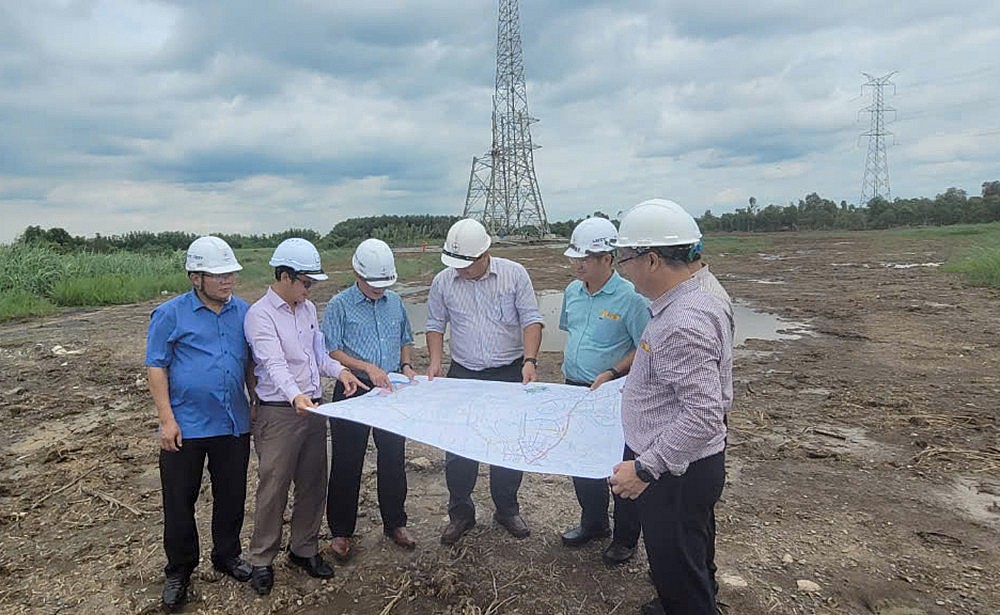

Thúc tiến độ dự án giải toả công suất nhà máy điện Nhơn Trạch 3&4
Ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo và ông Thái Thanh Phong – Phó Giám đốc Sở Công Thương Đồng Nai chủ trì cuộc họp

Còn nhiều vướng mắc

Trên địa bàn tỉnh Đồng Nai hiện có 04 dự án truyền tải điện có mục đích để giải tỏa công suất nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 gồm:

Dự án Đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái đi qua địa phận các xã Phước Khánh và xã Vĩnh Thanh, huyện Nhơn Trạch, tỉnh Đồng Nai với chiều dài toàn tuyến khoảng 6,83 km. Hiện dự án chưa thể triển khai thi công do công tác bồi thường giải phóng mặt bằng chờ bổ sung cập nhật vị trí trên nền bản đồ quy hoạch sử dụng đất đến năm 2030 trình UBND tỉnh.

TBA 220kV khu công nghiệp Nhơn Trạch và đấu nối có quy mô 02 MBA 220/110 kV - 250MVA, 07 ngăn 220kV, 10 ngăn 110kV. Hiện dự án chưa thể triển khai thi công do công tác bồi thường giải phóng mặt bằng chờ bổ sung cập nhật vị trí trên nền bản đồ quy hoạch sử dụng đất đến năm 2030 trình UBND tỉnh.

Dự án đường dây 500kV NMĐ Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè có chiều dài 4,2 km. Dự án khởi công ngày 20/12/2022, dự kiến hoàn thành đóng điện tháng 10/2024. Về tình hình thi công, hoàn thành đúc móng 15/15 vị trí, đang triển khai lắp dựng cột. Về công tác bồi thường giải phóng mặt bằng: Đang bổ sung cập nhật vị trí của 10 trụ chưa phù hợp quy hoạch trên nền bản đồ quy hoạch sử dụng đất đến năm 2030 trình UBND tỉnh.

Dự án Đường dây 220kV NMĐ Nhơn Trạch 3 - TBA 500 kV Long Thành có quy mô chiều dài 26,57 km đi trên địa bàn các huyện Nhơn Trạch và huyện Long Thành tỉnh Đồng Nai. Dự án khởi công ngày 12/01/2023; hoàn thành đóng điện đoạn đấu nối tạm ngày 15/5/2024; dự kiến đóng điện dự án vào quý 4/2025.

Về thi công hiện nay hoàn thành đúc móng 23/87 vị trí. Hiện nay, trên toàn tuyến mới vận động bàn giao mặt bằng được 23/87 vị trí móng do rất nhiều vướng mắc về bồi thường giải phóng mặt bằng, thỏa thuận dịch chuyển vị trí, giá đất.

Để hoàn thành các Dự án lưới điện đồng bộ phục vụ giải tỏa công suất cho Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4, đồng thời phấn đấu giao mặt bằng trong tháng 10/2024 theo chỉ đạo của Phó Thủ tướng Trần Hồng Hà tại Thông báo số 402 ngày 30/8/2024, EVNNPT kiến nghị Sở Công Thương tham mưu UBND tỉnh Đồng Nai sớm ban hành cơ chế chính sách thực hiện BTGPMB áp dụng luật đất đai 2024. Chấp thuận cho phép UBND huyện Nhơn Trạch và Long Thành cập nhật quy hoạch các Dự án trong hồ sơ, bản đồ quy hoạch sử dụng đất đến năm 2030 trên địa bàn huyện Nhơn Trạch và Long Thành. UBND các huyện Nhơn Trạch, Long Thành chuẩn bị sẵn các thủ tục về công tác bồi thường giải phóng mặt bằng, đặc biệt xây dựng giá đất cụ thể áp cho các Dự án (hoàn thành trong tháng 09/2024). Đồng thời, mchỉ đạo các địa phương đẩy nhanh tiến độ công tác bồi thường giải phóng mặt bằng để đảm bảo tiến độ đóng điện các dự án nêu trên trong năm 2024.

Cần phát huy tinh thần đường dây 500kV mạch 3

Phát biểu tại buổi làm việc, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo cho biết: Vừa qua, dưới sự chỉ đạo của Thủ tướng Chính phủ, ngành điện đã hoàn thành Dự án đường dây 500kV mạch 3 Quảng Trạch – Phố Nối với thời gian kỷ lục, là kỳ tích đối với đất nước. Trong đó, các địa phương có dự án đi qua từ Bí thư Tỉnh ủy đến Chủ tịch UBND các tỉnh, các huyện, xã đều vào cuộc quyết liệt để bàn giao mặt bằng trong thời gian hơn 2 tháng từ khi được giao. Chính vì vậy, đại diện đoàn công tác đề nghị tỉnh Đồng Nai cũng cần phát huy tinh thần Đường dây 500kV mạch 3, huy động sức mạnh của cả hệ thống chính trị. Đồng thời, Sở Công Thương cần tham mưu UBND tỉnh có kế hoạch, các làm để hàng tháng định kỳ trao đổi, bàn bạc giải pháp để tháo gỡ vướng mắc nhanh nhất.

Theo ông Hoàng Trọng Hiếu, việc hoàn thành các công trình đường dây 220kV và 500kV đấu nối NMĐ Nhơn Trạch 3 và Nhơn Trạch 4 với hệ thống điện quốc gia sẽ góp phần tăng tổng công suất nguồn thêm hơn 1.600MW phục vụ cho phát triển kinh tế - xã hội của đất nước và đời sống nhân dân. Với tính chất quan trọng đó, ngày 30/8/2024, Văn phòng Chính phủ có thông báo kết luận truyền đạt ý kiến chỉ đạo của Phó Thủ tướng Chính phủ Trần Hồng Hà yêu cầu UBND tỉnh Đồng Nai chỉ đạo xử lý khó khăn, vướng mắc trong công tác giải phóng mặt bằng các dự án lưới điện đồng bộ giải tỏa công suất các nhà máy điện. Phấn đấu bàn giao mặt bằng trong tháng 10/2024 để có thể sớm hoàn thành dự án, đảm bảo giải tỏa công suất cho Dự án NMĐ Nhơn Trạch 3 và 4 vào cuối năm 2025.

Lãnh đạo Văn phòng Ban chỉ đạo yêu cầu EVN/EVNNPT cần tiếp tục chủ động bám sát và phối hợp chặt chẽ với UBND tỉnh Đồng Nai, các sở, ban, ngành và chính quyền địa phương trong việc tháo gỡ các vướng mắc, khó khăn liên quan đến công tác quy hoạch, kế hoạch sử dụng đất và bồi thường giải phóng mặt bằng các dự án, nhằm sớm bàn giao mặt bằng cho nhà thầu thi công và nhận mặt bằng đến đâu tổ chức thi công ngay đến đó, bảo đảm yêu cầu về kỹ thuật và chất lượng công trình, đáp ứng tiến độ vận hành thương mại của NMĐ Nhơn Trạch 3 và Nhơn Trạch 4.

Các đơn vị cần tập trung cao độ, phát huy tinh thần triển khai Dự án đường dây 500kV mạch 3 Quảng Trạch – Phố Nối, làm việc với quyết tâm cao nhất, nỗ lực lớn nhất đưa Dự án về đích. Trong đó, hàng tuần các đơn vị báo cáo EVNNPT tình hình thực hiện cụm các dự án phục vụ cấp điện thử nghiệm và giải phóng công suất của NMĐ Nhơn Trạch 3 và 4.

Thúc tiến độ dự án giải toả công suất nhà máy điện Nhơn Trạch 3&4
Đoàn công tác của Văn phòng Ban Chỉ đạo kiểm tra thực địa tại công trường

Tại cuộc họp, ông Thái Thanh Phong – Phó Giám đốc Sở Công Thương Đồng Nai cho biết: Tỉnh Đồng Nai luôn xác định đây là dự án trọng điểm, có ý nghĩa quan trọng trong đảm bảo an ninh năng lượng của đất nước. Thời gian qua, tỉnh đã vào cuộc rất quyết liệt nhưng gặp một số khó khăn, vướng mắc liên quan đến quy hoạch. Ông Thái Thanh Phong cho biết, sau cuộc họp này, Sở Công Thương sẽ tham mưu UBND tỉnh Đồng Nai chỉ đạo các sở, UBND huyện Nhơn Trạch, Long Thành vào cuộc quyết liệt, xây dựng kế hoạch cụ thể cho các dự án trong đó hoàn thành ban hành giá đất giữa tháng 10/2024 và bàn giao mặt bằng trong tháng 10/2024 theo chỉ đạo của Chính phủ. Cùng với đó, tỉnh Đồng Nai luôn nhận thức rõ tầm quan trọng của các dự án nên sẽ vào cuộc với tinh thần trách nhiệm cao nhất để sớm tháo gỡ vướng mắc với mục tiêu cao nhất đảm bảo giải tỏa công suất NMĐ Nhơn Trạch 3 và 4 nhằm đảm bảo an ninh năng lượng quốc gia.

Lãnh đạo Sở Công Thương Đồng Nai kiến nghị Văn phòng Ban Chỉ đạo có ý kiến với Bộ Tài nguyên và Môi trường hướng dẫn chuyển tiếp đối với thủ tục điều chỉnh về quy mô, địa điểm và số lượng dự án, công trình theo Luật đất đai mới.

Đề nghị Bộ Giao thông vận tải hướng dẫn đối với trường hợp sử dụng chung hành lang an toàn đường bộ và đường điện cao thế, nhằm tiết kiệm quỹ đất cho địa phương, giảm thiểu xáo trộn đời sống nhân dân.

Tiến Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Nhiệt điện Nhơn Trạch 3 và 4

Có thể bạn quan tâm

Tin mới nhất

Hiện thực hóa 4 quy hoạch ngành quốc gia: Khơi thông nguồn lực phát triển đất nước

Hiện thực hóa 4 quy hoạch ngành quốc gia: Khơi thông nguồn lực phát triển đất nước

Việc đẩy nhanh tiến độ thực hiện và hiện thực hóa hiệu quả 4 quy hoạch ngành quốc gia sẽ góp phần chống lãng phí, khơi thông nguồn lực phát triển đất nước.
Đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống

Đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống

Ngày 21/12/2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống.
EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

Theo EVNNPT, việc hoàn thành đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2 sẽ tăng cường cấp điện cho tỉnh Kiên Giang, đảo ngọc Phú Quốc.
Bộ Công Thương lấy ý kiến về Dự thảo Nghị định về giấy phép hoạt động điện lực theo Luật Điện lực

Bộ Công Thương lấy ý kiến về Dự thảo Nghị định về giấy phép hoạt động điện lực theo Luật Điện lực

Bộ Công Thương lấy ý kiến về Tờ trình, Dự thảo Nghị định quy định chi tiết một số điều của Luật Điện lực về giấy phép hoạt động điện lực.
EVNNPT đóng điện Trạm biến áp 220kV Nam Cấm

EVNNPT đóng điện Trạm biến áp 220kV Nam Cấm

Ngày 21/12, EVNNPT đã đóng điện Trạm biến áp 220kV Nam Cấm (Nghệ An), thiết thực chào mừng 70 năm Ngày truyền thống ngành Điện lực Việt Nam.

Tin cùng chuyên mục

70 năm ngành điện Việt Nam và sứ mệnh trong kỷ nguyên vươn mình của dân tộc

70 năm ngành điện Việt Nam và sứ mệnh trong kỷ nguyên vươn mình của dân tộc

Sau 70 năm hình thành và phát triển, ngành điện Việt Nam luôn là một trong những trụ cột an ninh năng lượng, góp phần phát triển kinh tế - xã hội của đất nước.
Bộ Công Thương rốt ráo chuẩn bị đưa Luật Điện lực vào thực thi

Bộ Công Thương rốt ráo chuẩn bị đưa Luật Điện lực vào thực thi

Thứ trưởng Trương Thanh Hoài nhấn mạnh, Bộ Công Thương đang tích cực xây dựng Nghị định, Thông tư hướng dẫn nhằm sớm triển khai hiệu quả Luật Điện lực.
EVN tiếp tục nâng cao chất lượng kinh doanh, dịch vụ khách hàng năm 2025

EVN tiếp tục nâng cao chất lượng kinh doanh, dịch vụ khách hàng năm 2025

Năm 2025, bên cạnh việc đảm bảo cung ứng điện, Tập đoàn Điện lực Việt Nam tiếp tục nâng cao chất lượng kinh doanh, dịch vụ khách hàng.
Tăng cường cấp điện cho Hà Nội qua dự án truyền tải điện hơn 1.600 tỷ đồng

Tăng cường cấp điện cho Hà Nội qua dự án truyền tải điện hơn 1.600 tỷ đồng

UBND thành phố Hà Nội vừa có quyết định chấp thuận chủ trương đầu tư dự án truyền tải điện với tổng vốn hơn 1.600 tỷ đồng.
Công ty Điện lực Cao Bằng: Lan tỏa nghĩa tình ngành điện

Công ty Điện lực Cao Bằng: Lan tỏa nghĩa tình ngành điện

Cứ đến tháng 12 hàng năm cùng với các công ty điện lực trên toàn quốc, Công ty Điện lực Cao Bằng lại có nhiều hoạt động thiết thực nhằm tri ân khách hàng.
Chỉ thị của Bộ Công Thương về bảo đảm cung cấp điện trong các dịp Lễ, Tết và năm 2025

Chỉ thị của Bộ Công Thương về bảo đảm cung cấp điện trong các dịp Lễ, Tết và năm 2025

Bộ trưởng Bộ Công Thương vừa có Chỉ thị số 15/CT-BCT về việc bảo đảm cung cấp điện trong các dịp Lễ, Tết và các sự kiện chính trị, văn hóa lớn trong năm 2025.
EVNGENCO2 tìm kiếm cơ hội hợp tác đầu tư với các dự án, nhà máy điện tại Lào

EVNGENCO2 tìm kiếm cơ hội hợp tác đầu tư với các dự án, nhà máy điện tại Lào

Tổng Công ty Phát điện 2 (EVNGENCO2) tìm kiếm cơ hội hợp tác đầu tư các dự án và cung cấp dịch vụ O&M cho các nhà máy điện tại nước CHDCND Lào.
Tuyên Quang: Hoàn thành các công trình điện, góp phần thúc đẩy kinh tế - xã hội địa phương

Tuyên Quang: Hoàn thành các công trình điện, góp phần thúc đẩy kinh tế - xã hội địa phương

Thời gian qua PC Điện Tuyên Quang tập trung đẩy nhanh tiến độ đầu tư, xây dựng các công trình điện, đáp ứng nhu cầu điện phục vụ phát triển kinh tế địa phương.
Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Ngày16/12, tại Hà Nội, Tổng công ty Thiết bị điện Đông Anh đã tổ chức Lễ xuất xưởng và gắn biển công trình 'Thiết kế, chế tạo máy biến áp 500kV - 3x300MVA'.
EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

Với việc hoàn thành đóng điện các dự án nâng công suất trạm biến áp, EVNNPT đã góp phần tăng cường khả năng truyền tải, cung cấp điện cho nhiều địa phương
Hội nghị Người lao động EVNGENCO2 năm 2024: Phát huy quyền dân chủ của người lao động

Hội nghị Người lao động EVNGENCO2 năm 2024: Phát huy quyền dân chủ của người lao động

Hội nghị Người lao động Tổng công ty Phát điện 2 (EVNGENCO2) năm 2024 công khai kết quả sản xuất kinh doanh và phát huy quyền dân chủ của người lao động.
Gỡ vướng năng lượng tái tạo: Doanh nghiệp đánh giá cao 6 nhóm giải pháp của Bộ trưởng Bộ Công Thương

Gỡ vướng năng lượng tái tạo: Doanh nghiệp đánh giá cao 6 nhóm giải pháp của Bộ trưởng Bộ Công Thương

Nhiều doanh nghiệp đồng thuận và đánh giá cao 6 nhóm giải pháp được Bộ trưởng Bộ Công Thương đưa ra tại hội nghị gỡ vướng cho các dự án năng lượng tái tạo.
Nhà máy Thủy điện Quảng Trị tích nước phục vụ sản xuất kinh doanh và cấp nước hạ du năm 2025

Nhà máy Thủy điện Quảng Trị tích nước phục vụ sản xuất kinh doanh và cấp nước hạ du năm 2025

Nhà máy Thủy điện Quảng Trị tích nước để đảo bảo sử dụng nguồn nước hiệu quả phục vụ sản xuất kinh doanh và cấp nước cho hạ du mùa khô năm 2025.
Hoà lưới thành công tổ máy 2 thuỷ điện Ialy mở rộng vượt tiến độ 18 ngày

Hoà lưới thành công tổ máy 2 thuỷ điện Ialy mở rộng vượt tiến độ 18 ngày

Tối ngày 13/12/2024, tổ máy số 2 của công trình Nhà máy Thủy điện Ialy mở rộng chính thức được đóng điện hòa lưới thành công, hoàn thành vượt tiến độ 18 ngày.
Nhà máy điện Phú Mỹ 2.2 kỷ niệm 20 năm hoạt động

Nhà máy điện Phú Mỹ 2.2 kỷ niệm 20 năm hoạt động

Tối ngày 13/12, tại TP. Hồ Chí Minh, Công ty TNHH Năng lượng Mê Kông tổ chức Lễ kỷ niệm 20 năm hoạt động của Nhà máy điện Phú Mỹ 2.2.
Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Trước những khó khăn vướng mắc liên quan đến các dự án truyền tải điện, UBND tỉnh Long An và EVNNPT đã họp bàn tìm giải pháp tháo gỡ.
Đánh thức giấc mơ

Đánh thức giấc mơ 'ngủ đông' điện hạt nhân: Bài 5 - Xây dựng nguồn nhân lực tự chủ - cách nào?

Để đánh thức giấc mơ điện hạt nhân, việc đào tạo nguồn nhân lực vẫn là vấn đề hàng đầu. Các chuyên gia khuyến nghị gì?
Công ty Điện lực Lạng Sơn: Tặng tivi, lắp đèn năng lượng mặt trời trong Tháng tri ân khách hàng

Công ty Điện lực Lạng Sơn: Tặng tivi, lắp đèn năng lượng mặt trời trong Tháng tri ân khách hàng

Với chủ đề: “Đồng hành cùng khách hàng sử dụng điện an toàn, tiết kiệm và hiệu quả”, Công ty Điện lực Lạng Sơn đã triển khai Tháng tri ân khách hàng năm 2024.
Yên Bái: Đốc thúc tiến độ khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Yên Bái: Đốc thúc tiến độ khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Tỉnh Yên Bái và Tập đoàn Điện lực Việt Nam đã họp bàn để đốc thúc triển khai khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên đảm bảo đúng tiến độ.
Bộ Công Thương và EU làm việc tại Cần Thơ, Trà Vinh về phát triển năng lượng

Bộ Công Thương và EU làm việc tại Cần Thơ, Trà Vinh về phát triển năng lượng

Ngày 12 và 13/12, đoàn công tác Bộ Công Thương và Phái đoàn Liên minh châu Âu (EU) đã làm việc với TP. Cần Thơ và Trà Vinh về phát triển năng lượng tái tạo.
Xem thêm
Mobile VerionPhiên bản di động
