Thủ tướng chỉ thị đảm bảo cung ứng điện, cung cấp than, khí cho sản xuất điện

Thủ tướng Chính phủ vừa ký ban hành Chỉ thị số 05/CT-TTg ngày 14/2/2024 về việc đảm bảo cung ứng điện, cung cấp than, khí cho sản xuất điện trong thời gian tới.
Nhiều giải pháp đảm bảo cấp điện cho nền kinh tế năm 2024 Thủ tướng nêu giải pháp đảm bảo cấp điện cho miền Bắc Năm 2024: Ngành điện dồn lực cho các công trình cấp và truyền tải điện

Bảo đảm cung ứng điện, giữ vững an ninh năng lượng quốc gia là nền tảng và là tiền đề quan trọng cho phát triển kinh tế - xã hội, quyết định thành công của quá trình công nghiệp hóa - hiện đại hóa đất nước. Trong những năm qua, Đảng và Nhà nước luôn quan tâm, tập trung chỉ đạo về đảm bảo an ninh năng lượng, trong đó, an ninh cung ứng điện có vai trò trụ cột. Tuy nhiên, thực hiện cung ứng điện trong thời gian qua có lúc, có nơi còn bất cập, khó khăn do nhiều nguyên nhân, có cả nguyên nhân khách quan và chủ quan; trong đó, đã để xảy ra tình trạng thiếu điện cục bộ ở miền Bắc vào cuối mùa khô năm 2023.

Để bảo đảm vững chắc an ninh năng lượng, an ninh cung cấp điện cho sản xuất - kinh doanh và tiêu dùng của nhân dân trong thời gian tới, Thủ tướng Chính phủ chỉ thị:

Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng:

Tập trung chỉ đạo, kiểm tra, điều hòa phối hợp và đôn đốc việc thực hiện các nhiệm vụ về đầu tư, xây dựng các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng theo đúng các nghị quyết của Quốc hội, Chính phủ và quyết định, văn bản chỉ đạo của Thủ tướng Chính phủ.

Chỉ đạo, kiểm tra, đôn đốc chủ đầu tư các công trình, dự án, các tổ chức tư vấn, các nhà thầu trong thực hiện những nhiệm vụ đã được xác định trong Quy hoạch, Kế hoạch được duyệt, chủ trương đầu tư các công trình, dự án hoặc quyết định phê duyệt của từng dự án thành phần để đảm bảo tiến độ thi công và chất lượng công trình.

Thủ tướng chỉ thị đảm bảo cung ứng điện, cung cấp than, khí cho sản xuất điện
Thủ tướng yêu cầu đảm bảo cung cấp đủ than cho sản xuất điện (Ảnh minh họa)

Chỉ đạo, đôn đốc các Bộ, ngành và Ủy ban nhân dân các tỉnh, thành phố trực thuộc trung ương giải quyết theo thẩm quyền các khó khăn, vướng mắc liên quan đến công tác giải phóng mặt bằng các công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng và báo cáo ngay Thủ tướng Chính phủ các nội dung vượt thẩm quyền, đồng thời kiến nghị giải pháp trình Thủ tướng Chính phủ xem xét, quyết định khi phát sinh các vấn đề vướng mắc đối với các dự án trọng điểm, cấp bách.

Chỉ thị yêu cầu Thủ trưởng các Bộ, ngành gồm:

Bộ trưởng Bộ Công Thương

Tập trung lãnh đạo, chỉ đạo thực hiện một số nhiệm vụ cụ thể nhất là kế hoạch để triển khai Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn đến năm 2050 (Quy hoạch điện VIII). Trong đó, tập trung triển khai các nhiệm vụ nhằm đảm bảo nguồn cung cho hệ thống điện miền Bắc trong các năm sắp tới như sau: i) Phối hợp với Ủy ban quản lý vốn nhà nước tại doanh nghiệp, Bộ, ngành và Ủy ban nhân dân các tỉnh, thành phố trực thuộc trung ương có liên quan chỉ đạo, hướng dẫn, hỗ trợ Tập đoàn Điện lực Việt Nam triển khai, đẩy nhanh tiến độ để hoàn thành sớm nhất có thể đường dây 500kV mạch 3 Quảng Trạch - Phố Nối cấp điện cho miền Bắc (phấn đấu nhất định hoàn thành và đóng điện trong tháng 6 năm 2024); ii) Khẩn trương hoàn thiện, trình Hồ sơ đề nghị xây dựng Nghị định của Chính phủ về cơ chế, chính sách khuyến khích phát triển điện mặt trời điện mặt trời áp mái lắp đặt tại nhà dân, cơ quan công sở, khu công nghiệp; iii) Chủ trì phối hợp với Tập đoàn Dầu khí Việt Nam, Tập đoàn Điện lực Việt Nam xây dựng Nghị định liên quan đến cơ chế mua bán điện khí, gió theo hình thức rút gọn và chậm nhất phải hoàn thành trong quý II năm 2024; iv) Khẩn trương rà soát các nguồn điện khu vực miền Bắc, báo cáo Thủ tướng Chính phủ các giải pháp thúc đẩy tiến độ các dự án nguồn điện đang đầu tư xây dựng, các giải pháp triển khai ngay các nguồn điện mới, cụ thể cho từng dự án ở khu vực miền Bắc.

Chỉ đạo Tập đoàn Điện lực Việt Nam và Trung tâm Điều độ hệ thống điện quốc gia thực hiện điều hành hệ thống điện đảm bảo cung cấp điện, xây dựng kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia với mục tiêu đảm bảo cung cấp điện, đảm bảo dự phòng nguồn cung và có khả năng ứng phó, kiểm soát với các kịch bản vận hành cực đoan có thể xảy ra.

Dự báo và xây dựng kế hoạch để chỉ đạo Tập đoàn Dầu khí Việt Nam, Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam và Tổng công ty Đông Bắc cung cấp đầy đủ, liên tục đảm bảo cung cấp đúng thời gian, đủ khối lượng, đúng chủng loại than phục vụ sản xuất điện theo Hợp đồng/Cam kết đã ký; phối hợp với các đơn vị liên quan để dự báo tình hình sử dụng và cung ứng nhiên liệu, đảm bảo an ninh cung cấp điện.

Chỉ đạo, kiểm tra, giám sát Tập đoàn Dầu khí Việt Nam thực hiện mọi giải pháp đảm bảo tiến độ chuỗi dự án khí – điện Lô B theo Quy hoạch điện VIII, tập trung tháo gỡ các vướng mắc thuộc thẩm quyền, kịp thời báo cáo Thủ tướng Chính phủ giải quyết những vấn đề vượt thẩm quyền.

Theo dõi, giám sát tiến độ các dự án năng lượng trọng điểm, như dự án Cá Voi Xanh, Thị Vải – Nhơn Trạch; chủ trì, phối hợp với các Bộ, ngành liên quan kịp thời xử lý các vấn đề thuộc thẩm quyền, báo cáo Thủ tướng Chính phủ các nội dung vượt thẩm quyền, đảm bảo công tác triển khai dự án theo kế hoạch đề ra.

Đẩy mạnh thực hiện nghiêm túc, thực chất và có hiệu quả Chỉ thị của Thủ tướng Chính phủ về tăng cường tiết kiệm điện, Chương trình quốc gia về sử dụng năng lượng tiết kiệm và hiệu quả, chương trình quản lý nhu cầu điện, chuyển đổi năng lượng xanh, sạch; phối hợp nghiên cứu thúc đẩy sản xuất trong nước, ứng dụng công nghệ, đổi mới sáng tạo, tăng năng suất lao động trong lĩnh vực năng lượng.

Thực hiện nghiên túc chặt chẽ hiệu quả quản lý nhà nước đối với các nguồn điện được sản xuất kinh doanh mua bán điện ngoài khu vực nhà nước. Rà soát các cam kết và xây dựng kế hoạch cung cấp điện, giá bán điện theo đúng quy định của pháp luật; Nghiêm cấm mọi tiêu cực, tham nhũng lợi ích nhóm trong quá trình thực hiện việc sản xuất kinh doanh mua bán điện ở khu vực ngoài nhà nước.

Chủ tịch Ủy ban Quản lý vốn nhà nước tại doanh nghiệp

Kịp thời phê duyệt theo pháp luật quản lý, sử dụng vốn nhà nước đầu tư và sản xuất, kinh doanh tại doanh nghiệp đối với các dự án đầu tư trọng điểm trong lĩnh vực năng lượng của Tập đoàn Điện lực Việt Nam, Tập đoàn Dầu khí Việt Nam và Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam.

Chỉ đạo, đôn đốc Hội đồng thành viên Tập đoàn Điện lực Việt Nam, Tập đoàn Dầu khí Việt Nam và Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam tập trung triển khai các dự án năng lượng trọng điểm, rà soát các khó khăn vướng mắc, giải quyết theo thẩm quyền và chỉ báo cáo cơ quan nhà nước có thẩm quyền nếu có vấn đề vượt thẩm quyền.

Bộ trưởng Bộ Tài chính

Chủ trì cùng các cơ quan liên quan tiếp tục rà soát, hướng dẫn và hàng năm có kế hoạch cụ thể kiểm tra việc thực hiện các quy định pháp luật về giá đối với hoạt động sản xuất, kinh doanh than, khí, dầu và cung cấp than, khí, dầu cho sản xuất điện; phối hợp chặt chẽ với Bộ Công Thương trong thực hiện cơ chế bán lẻ điện theo quy định.

Chủ trì, phối hợp với Bộ Công Thương, Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam, Tập đoàn Điện lực Việt nam, Tập đoàn Dầu khí Việt Nam, Tổng công ty Đông Bắc và các cơ quan liên quan nghiên cứu, xây dựng giá tham chiếu đối với mặt hàng than nhập khẩu để có thể áp dụng được ngay khi Luật Giá số 16/2023/QH15 có hiệu lực thi hành.

Bộ trưởng Bộ Kế hoạch và Đầu tư

Tham mưu, báo cáo Thủ tướng Chính phủ về các vấn đề liên quan đến chuyên môn, chức năng nhiệm vụ để triển khai công tác đầu tư các dự án điện trong Quy hoạch điện VIII (về hình thức đầu tư, trình tự triển khai đầu tư, trách nhiệm cụ thể của từng cơ quan liên quan để triển khai đầu tư các dự án điện, công tác xác định, lựa chọn nhà đầu tư, công tác đấu thầu…); đồng thời gửi Bộ Công Thương để nghiên cứu, tổng hợp báo cáo Thủ tướng Chính phủ về việc triển khai xây dựng kế hoạch thực hiện Quy hoạch điện VIII.

Rà soát, đẩy nhanh công tác thẩm định chủ trương đầu tư các dự án điện theo thẩm quyền, tuyệt đối không để xảy ra chậm trễ gây ảnh hưởng tới tiến độ các dự án điện.

Bộ trưởng Bộ Tài nguyên và Môi trường

Khẩn trương chỉ đạo, hướng dẫn các nhà máy nhiệt điện khu vực Đông Bắc (đặc biệt là các nhà máy nhiệt điện trên địa bàn tỉnh Quảng Ninh) có các giải pháp liên quan tới nhiệt độ nước làm mát nhằm đảm bảo công suất khả dụng của các nhà máy điện trong mùa khô hàng năm.

Trên cơ sở phương án vận hành linh hoạt các hồ chứa trong các Quy trình vận hành liên hồ chứa do Tập đoàn Điện lực Việt Nam phối hợp với các cơ quan, đơn vị liên quan đề xuất, rà soát các Quy trình vận hành liên hồ chứa nhằm bảo đảm an toàn cho công trình, vùng hạ du, sử dụng nguồn nước hiệu quả cho các mục đích sử dụng nhằm tối ưu hóa lợi ích về phát triển kinh tế - xã hội, bảo vệ môi trường do nguồn nước mang lại.

Hướng dẫn Ủy ban nhân dân các tỉnh, thành phố trực thuộc trung ương các vấn đề về quy hoạch, kế hoạch sử dụng đất cho các dự án năng lượng, điện lực thuộc Quy hoạch điện VIII.

Bộ trưởng Bộ Nông nghiệp và Phát triển nông thôn

Khẩn trương rà soát, xử lý theo thẩm quyền và báo cáo Thủ tướng Chính phủ các vấn đề vướng mắc vượt thẩm quyền về chuyển mục đích sử dụng rừng liên quan tới các dự án năng lượng, điện lực; đảm bảo không để xảy ra việc chậm trễ quá trình giải quyết công việc làm ảnh hưởng tới việc triển khai các dự án năng lượng, điện lực.

Thủ trưởng các bộ, cơ quan ngang bộ, cơ quan thuộc Chính phủ, Ủy ban nhân dân các tỉnh, thành phố trực thuộc trung ương

Thủ trưởng các bộ, cơ quan ngang bộ, cơ quan thuộc Chính phủ căn cứ chức năng, nhiệm vụ, bám sát tình hình, chủ động đưa ra các giải pháp nhằm giải quyết các tồn tại, vướng mắc trong phạm vi ngành, lĩnh vực quản lý của mình liên quan tới hoạt động điện lực.

Chủ tịch Ủy ban nhân dân các tỉnh, thành phố trực thuộc trung ương chỉ đạo: Rà soát tiến độ triển khai đầu tư xây dựng các công trình nguồn điện, lưới điện trong quy hoạch, kế hoạch phát triển điện lực thuộc địa bàn quản lý; Chỉ đạo các đơn vị chức năng có liên quan giải quyết các vướng mắc, tồn tại trong việc giải quyết các thủ tục về đầu tư xây dựng, công tác giải phóng mặt bằng để đẩy nhanh tiến độ các công trình nguồn và lưới điện; Phối hợp với Bộ trưởng Bộ Công Thương, Bộ trưởng Bộ Kế hoạch và Đầu tư và cơ quan liên quan khẩn trương thực hiện các nhiệm vụ theo thẩm quyền để xác định, lựa chọn chủ đầu tư, khẩn trương triển khai các dự án nguồn điện, lưới điện theo tiến độ quy hoạch được duyệt; Đối với các tỉnh đã được Thủ tướng Chính phủ phê duyệt quy hoạch tỉnh thời kỳ 2021 - 2030, tầm nhìn đến năm 2050; đề nghị tập trung hoàn thiện trình kế hoạch sử dụng đất 05 năm (2021 - 2025) cấp tỉnh về Bộ Tài nguyên và Môi trường để tổ chức thẩm định, trình Thủ tướng Chính phủ phê duyệt. Ủy ban nhân dân các tỉnh báo cáo định kỳ hàng năm, báo cáo đột xuất kịp thời tình hình sử dụng đất công trình năng lượng cho các dự án năng lượng, điện lực thuộc kế hoạch để thực hiện Quy hoạch điện VIII thuộc địa bàn địa phương quản lý.

Chủ tịch Tập đoàn Điện lực Việt Nam

Chỉ đạo phối hợp với Trung tâm Điều độ hệ thống điện Quốc gia xây dựng kế hoạch, phương thức vận hành hệ thống điện quốc gia với mục tiêu đảm bảo cung cấp điện, đặc biệt lưu ý dự phòng nguồn cung, khả dụng thủy điện, chuẩn bị đầy đủ nhiên liệu cho nhiệt điện để cấp điện cao điểm mùa khô hàng năm.

Tập trung lãnh đạo, chỉ đạo đẩy nhanh tiến độ đầu tư, xây dựng và đưa vào vận hành các dự án nguồn điện, lưới điện được giao làm chủ đầu tư, đặc biệt là các công trình nguồn điện, lưới điện trọng điểm phục vụ cấp điện cho miền Bắc như đường dây 500kV mạch 3 (phấn đấu nhất định hoàn thành và đóng điện trong tháng 6 năm 2024), Thủy điện Hòa Bình mở rộng, Nhiệt điện Quảng Trạch I.

Chủ động phối hợp chặt chẽ với Tập đoàn Dầu khí Việt Nam trong triển khai chuỗi Dự án khí - điện Lô B, đảm bảo tiến độ chung của chuỗi dự án.

Chỉ đạo cập nhật, rà soát cân đối cung cầu điện năng, công suất hệ thống điện quốc gia, đặc biệt là cho khu vực miền Bắc đến 2025 và đến 2030, bao gồm các giải pháp đảm bảo cung ứng điện, xử lý theo thẩm quyền; báo cáo các cấp có thẩm quyền những vấn đề vượt thẩm quyền.

Chỉ đạo triển khai tiết kiệm điện trong toàn ngành, phối hợp với Ủy ban nhân dân các tỉnh, thành phố trực thuộc trung ương và các khách hàng sử dụng điện triển khai thực hiện các giải pháp tiết kiệm điện; đẩy mạnh công tác tuyên truyền sâu rộng, có hiệu quả, thực chất về sử dụng điện tiết kiệm và hiệu quả đến từng đối tượng, thành phần khách hàng sử dụng điện để nâng cao nhận thức và hành vi sử dụng điện của người dân và doanh nghiệp; đồng thời đẩy mạnh thực hiện các chương trình quản lý nhu cầu điện, điều chỉnh phụ tải điện.

Chủ tịch Tập đoàn Dầu khí Việt Nam

Chỉ đạo tập trung, khẩn trương triển khai đẩy nhanh tiến độ Dự án khí - điện Lô B, báo cáo ngay các vấn đề vượt thẩm quyền (nếu có), chịu trách nhiệm toàn diện nếu để chậm trễ đối với các vấn đề thuộc thẩm quyền, có Quyết định đầu tư cuối cùng (FID) trong thời gian sớm nhất, bảo đảm tiến độ có dòng khí đầu tiên vào quý IV năm 2026.

Tập trung chỉ đạo triển khai, tháo gỡ vướng mắc các dự án nguồn điện được giao làm chủ đầu tư, báo cáo Ủy ban Quản lý vốn nhà nước tại doanh nghiệp và các cơ quan liên quan các vấn đề vượt thẩm quyền.

Phối hợp chặt chẽ với Chủ mỏ khí, Chủ đầu tư các nhà máy điện khí và Chủ tịch Tập đoàn Điện lực Việt Nam triển khai các giải pháp trong quá trình thực hiện phương án cung cấp, ưu tiên huy động khí cho sản xuất điện đáp ứng nhu cầu tiêu thụ điện, bảo đảm hiệu quả tối ưu của chuỗi khí - điện và lợi ích quốc gia.

Khẩn trương chỉ đạo nghiên cứu, đề xuất giải pháp cơ cấu lại thị trường khí, hạ tầng công nghiệp khí phù hợp với Đề án thị trường năng lượng cạnh tranh.

Chủ tịch Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam và Tổng công ty Đông Bắc

Chỉ đạo quán triệt thực hiện nghiêm túc, hiệu quả các nhiệm vụ đã được Thủ tướng Chính phủ giao tại Chỉ thị số 29/CT-TTg ngày 02 tháng 12 năm 2019 về việc tiếp tục tăng cường công tác quản lý nhà nước đối với hoạt động sản xuất kinh doanh than và cung cấp than cho sản xuất điện; các nhiệm vụ, giải pháp để phát triển thị trường than theo Đề án phát triển thị trường năng lượng cạnh tranh.

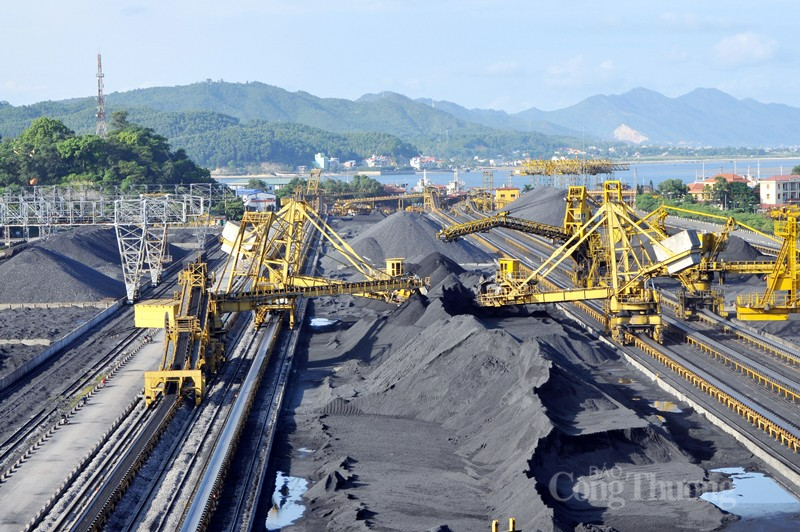

Sản xuất than tại Quảng Ninh
Thủ tướng yêu cầu TKV chủ động rà soát, cân đối cung - cầu than sản xuất trong nước theo hướng ưu tiên cung cấp đủ than cho sản xuất điện

Thực hiện đồng bộ, quyết liệt và hiệu quả các biện pháp chỉ đạo, điều hành, tổ chức sản xuất nhằm nâng cao năng lực, năng suất và sản lượng khai thác than trong nước; theo dõi chặt chẽ và bám sát diễn biến của thời tiết để bố trí, lập kế hoạch điều hành khai thác than phù hợp; nhập khẩu than để pha trộn cung cấp cho sản xuất điện một cách hợp lý, hiệu quả; chủ yếu phải đẩy mạnh sản xuất kinh doanh than trong nước.

Chủ động rà soát, cân đối cung - cầu than sản xuất trong nước theo hướng ưu tiên cung cấp đủ than cho sản xuất điện theo Hợp đồng đã ký; xây dựng các phương án sản xuất than, kho trung chuyển, dự trữ than, phương tiện vận chuyển, ứng phó, kiểm soát các kịch bản cực đoan có thể xảy ra,... nhằm đảm bảo cung cấp đủ và ổn định cho các nhà máy nhiệt điện than, góp phần đảm bảo an ninh năng lượng quốc gia; dứt khoát không được để thiếu than cho các nhà máy điện.

Chủ đầu tư các nhà máy nhiệt điện

Quán triệt thực hiện nghiêm túc, hiệu quả các nhiệm vụ đã được Thủ tướng Chính phủ giao tại Chỉ thị số 29/CT-TTg ngày 02 tháng 12 năm 2019 về việc tiếp tục tăng cường hoạt động sản xuất kinh doanh than và cung cấp than cho sản xuất điện theo cơ chế thị trường.

Chịu trách nhiệm thu xếp đầy đủ nhiên liệu sơ cấp để cung cấp ổn định, liên tục theo yêu cầu huy động của hệ thống điện trong suốt thời gian tồn tại của nhà máy; đặc biệt cần tính toán chính xác khối lượng than phải tự thu xếp cho phát điện ngoài khối lượng than do Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam và Tổng công ty Đông Bắc cam kết cung cấp để chuẩn bị đầy đủ, kịp thời cho sản xuất điện theo cơ chế thị trường.

Thường xuyên rà soát, cập nhật, tính toán nhu cầu sử dụng nhiên liệu sơ cấp cho sản xuất điện đảm bảo bám sát tình hình thực tế và nhu cầu phụ tải điện theo mùa, theo vùng miền để chuẩn bị sẵn sàng nhiên liệu đủ theo yêu cầu huy động của hệ thống điện và duy trì dự phòng hợp lý cho hoạt động của nhà máy điện. Tuyệt đối không được để xảy ra tình trạng tổ máy sẵn sàng phát điện nhưng lại thiếu nhiên liệu dẫn đến không phát đủ công suất hoặc phải dừng tổ máy.

Tăng cường quản lý chất lượng than đầu vào đảm bảo thông số kỹ thuật để nâng cao hiệu suất của tổ máy phát điện, giảm thiểu sự cố do chất lượng than gây ra; chủ động vận hành các tổ máy ổn định, tin cậy đáp ứng yêu cầu huy động của hệ thống điện.

Hoàn thành việc tính toán nhu cầu than cho sản xuất điện và ký hợp đồng mua bán than cho sản xuất điện hằng năm xong trước ngày 01 tháng 12 của năm liền kề trước đó, báo cáo kết quả thực hiện về Bộ Công Thương trước ngày 10 tháng 12 hằng năm (kèm theo nhu cầu than và hợp đồng mua bán than đã ký với tất cả các đơn vị cung cấp) để phục vụ việc xây dựng Biểu đồ cấp than cho điện. Thực hiện nghiêm cam kết tại hợp đồng mua bán than đã ký.

Thủ tướng yêu cầu các Bộ trưởng, Thủ trưởng cơ quan ngang bộ, Thủ trưởng cơ quan thuộc Chính phủ, Chủ tịch Ủy ban nhân dân tỉnh, thành phố trực thuộc trung ương, Chủ tịch Hội đồng thành viên và Tổng Giám đốc các Tập đoàn: Tập đoàn Điện lực Việt Nam, Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam, Tập đoàn Dầu khí Việt Nam, Tổng công ty Đông Bắc và các tổ chức, cá nhân có liên quan thực hiện nghiêm Chỉ thị này.

Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: An ninh năng lượng

Có thể bạn quan tâm

Tin mới nhất

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Thị trường năng lượng đang nhiều biến động, việc hỗ trợ kịp thời, tối đa từ các cơ quan, ban ngành sẽ đẩy nhanh tiến độ các dự án năng lượng trọng điểm.
Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Ngày 27/4/2024, tại Thái Bình, Ban Quản lý dự án Truyền tải điện đã đóng điện thành công Dự án Lắp máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy.
Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Dù có nhiều nỗ lực, song dự án đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối vẫn gặp nhiều khó khăn.
Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Nhiều khách hàng Thủ đô đã sẵn sàng đồng hành cùng EVNHANOI tham gia thực hiện các chương trình tiết kiệm điện để giảm áp lực cung cấp điện trong mùa nắng nóng.
Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng có ý nghĩa vô cùng quan trọng, giúp duy trì liên tục, ổn định, đảm bảo an ninh năng lượng quốc gia.

Tin cùng chuyên mục

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Theo ông Stuart Linsey, Trưởng đại diện Tập đoàn Copenhagen Offshore Partners, Việt Nam là một trong những thị trường tiềm năng nhất trong ngành điện gió châu Á
Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Ông Phạm Hồng Phương – Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đã có chia sẻ về những vướng mắc trong quá trình thực hiện các dự án trọng điểm.
Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Phó Cục trưởng Cục Điện lực và Năng lượng tái tạo cho biết, việc triển khai các dự án trọng điểm ngành điện đang được diễn ra hết sức khẩn trương.
Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Theo TS. Võ Trí Thành, việc đảm bảo tiến độ các dự án trọng điểm ngành năng lượng của Việt Nam đang đối diện với nhiều thách thức. Áp lực lớn nhất là thời gian.
Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Theo Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, việc phê duyệt Quy hoạch ngành quốc gia là bước phát triển quan trọng của ngành năng lượng và khoáng sản.
Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Các Bộ, ngành, địa phương xác định đồng thuận và quyết liệt thực hiện Kế hoạch thực hiện quy hoạch ngành quốc gia về năng lượng và khoáng sản.
Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Sáng 26/4, Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị triển khai Kế hoạch thực hiện các Quy hoạch ngành quốc gia về năng lượng và khoáng sản.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng
Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Ngày 25/4/2024, Đoàn kiểm tra của Bộ Công Thương làm việc với Sở Công Thương Vĩnh Phúc về việc chấp hành pháp luật về Sử dụng năng lượng Tiết kiệm và hiệu quả.
Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 25/4/2024, Phó Thủ tướng Chính phủ Trần Hồng Hà cùng đoàn công tác đã kiểm tra tiến độ sản xuất cột thép cho Dự án đường dây 500kV mạch 3.
Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Bộ Công Thương vừa có văn bản gửi Thủ tướng Chính phủ về việc xây dựng Đề án thí điểm phát triển điện gió ngoài khơi.
Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Ngày 24/4, đoàn công tác tỉnh Lào Cai đã tới làm việc với Công ty Cổ phần EREX (Nhật Bản) và trao đổi về việc thực hiện dự án Nhà máy điện sinh khối Bảo Thắng
Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Eo biển Hormuz là điểm mấu chốt trong dòng chảy dầu quốc tế. Nhiều chuyên gia lo ngại căng thẳng Iran - Israel có thể làm gián đoạn nguồn cung dầu mỏ toàn cầu.
Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.
Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Việc nhập khẩu khí tự nhiên hóa lỏng (LNG) của Nga vẫn là nguồn đảm bảo an ninh năng lượng cho Liên minh châu Âu (EU).
