Thông tin mới nhất về các dự án đường dây 500kV mạch 3 ngày 3/6/2024: Hoàn thành nhiều hạng mục khó

Tính đến 9h ngày 3/6, đường dây 500kV mạch 3 đã hoàn thành và đang dựng 780/1.177 cột, đã hoàn thành và đang kéo dây 44 khoảng néo.
Đường dây 500kV mạch 3 NMNĐ Nam Định I – Thanh Hóa: Sẽ về đích đúng hạn Công điện của Thủ tướng về tăng cường nguồn lực cho đường dây 500kV mạch 3

Theo báo cáo của Tổng công ty Truyền tải điện quốc gia (EVNNPT), tính đến 9h ngày 3/6/2024, các dự án đường dây 500kV mạch 3 đã hoàn thành 1.171/1.177 vị trí móng, hoàn thành và đang dựng 780/1.177 cột, đã hoàn thành và đang kéo dây 44 khoảng néo; Toàn tuyến đã bàn giao hơn 780/1.177 cột thép.

Trong đó (số liệu ngày 31/5) dự án đường đây 500kV NMNĐ Nam Định I - Thanh Hóa đã hoàn thành 100% việc đúc móng, đã lắp dựng 160/180 vị trí cột, đang lắp dựng 20/180 vị trí cột; hoàn thành kéo dây 9/74 khoảng néo, đang thực hiện kéo dây 8/74 khoảng néo.

Dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối đã hoàn thành đúc móng toàn bộ 334/334 vị trí; hoàn thành lắp dựng 138/334 vị trí cột, đang lắp dựng 77/334 vị trí cột; đang thực hiện kéo dây 5/144 khoảng néo.

Dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa: Hoàn thành đúc móng toàn bộ 200/200 vị trí; hoàn thành lắp dựng 41/200 vị trí cột, đang lắp dựng 65/200 vị trí cột.

Dự án đường đây 500kV Quảng Trạch - Quỳnh Lưu: Hoàn thành đúc móng toàn bộ 463/463 vị trí; hoàn thành lắp dựng 154/463 vị trí cột, đang lắp dựng 86/463 vị trí cột; hoàn thành kéo dây 7/197 khoảng néo, đang thực hiện kéo dây 2/197 khoảng néo.

Thông tin mới nhất về các dự án đường dây 500kV mạch 3 ngày 3/6/2024

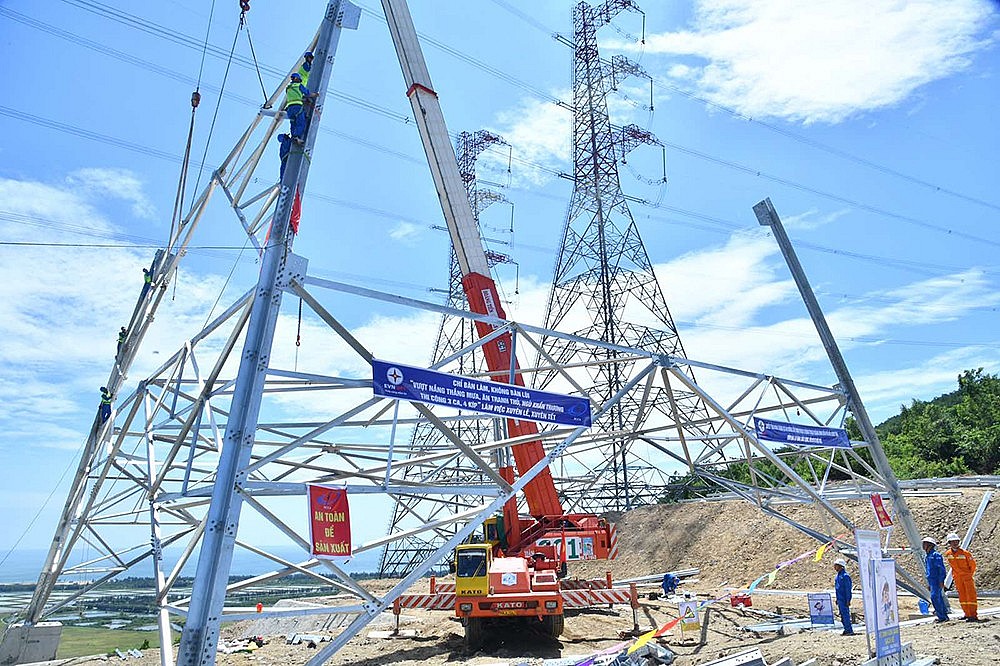

Thi công dựng cột Dự án đường dây 500kV mạch 3

Nhiều hạng mục khó đã hoàn thành

Một trong những khó khăn của đường dây 500kV mạch 3 là công tác giải phóng mặt bằng nhưng đến nay 100% vị trí móng đã xong, các khoảng néo cũngg cơ bản giải quyết xong. Phần thi công các vị trí móng ở một số địa phương kéo dài 2-3 tháng cũng đã được hoàn thành, hiện tại chỉ tập trung cho việc dựng cột, kéo dây.

Đặc biệt, ngày 1/6/2024, vị trí 136 cao nhất, có khối lượng sắt thép, cấu kiện nặng nhất của Dự án đường dây 500kV mạch 3 cung đoạn Quảng Trạch – Quỳnh Lưu với chiều cao 145 mét, nặng 426 tấn đã hoàn thành công tác dựng cột.

Vị trí 136 thuộc địa bàn xã Cẩm Thịnh, huyện Cẩm Xuyên, tỉnh Hà Tĩnh do Công ty Cổ phần PC1 Hà Nội (thuộc Tập đoàn PC1) thi công lắp dựng. Đây là cột đỡ, vượt hồ Thượng Tuy và là khu vực đồi núi cao với khoảng cách từ cột 135-136 hơn 1km, để đảm bảo khoảng cách an toàn nên phải thiết kế cột cao hơn.

Một khó khăn khác là nhân lực cũng đã được giải quyết khi Tập đoàn Điện lực Việt Nam (EVN) đã huy động tối đa nhân lực từ các đơn vị trong EVN tham gia thi công cho Dự án đường dây mạch 3 (các Công ty Truyền tải điện 1,2,3,4 và 05 Tổng Công ty Điện lực miền Bắc, miền Trung, miền Nam, TP. Hà Nội và TP. Hồ Chí Minh). Đến nay đã huy động được hơn 2.500 người để hỗ trợ các nhà thầu thi công dựng cột, kéo dây.

EVN/EVNNPT cũng đã làm việc với Tập đoàn Công nghiệp - Viễn thông Quân đội Viettel, Tập đoàn dầu khí Quốc gia Việt Nam PVN, Tập đoàn Bưu chính Viễn thông Việt Nam VNPT để hỗ trợ lực lượng cho công tác dựng cột. Đến nay Tập đoàn Viettel đã cử 08 tổ đội với 160 người tham gia phục vụ dựng cột, kéo dây cho các Dự án.

Thông tin mới nhất về các dự án đường dây 500kV mạch 3 ngày 3/6/2024
Thủ tướng Chính phủ Phạm Minh Chính tặng quà các đơn vị tham gia thi công Dự án đường dây 500kV mạch 3

Chung tay về đích

Thời gian qua, lãnh đạo Tập đoàn EVNN/EVNNPT đã thường xuyên đốc thúc tại công trường, kịp thời tháo gỡ khó khăn trong công tác sản xuất cột thép và thi công.

Bên cạnh sự nỗ lực của chủ đầu tư, sự chỉ đạo sát sao của Thủ tướng, Bộ Công Thương, các bộ, ngành, địa phương như Uỷ ban quản lý vốn, Giao thông, Nông nghiệp, Tổng Liên đoàn Lao động Việt Nam, Trung ương đoàn Thanh niên Cộng sản Hồ Chí Minh, Bí thư Tỉnh ủy, chủ tịch UBND các tỉnh cũng căn cứ chức năng, nhiệm vụ của mình tích cực vào cuộc giải quyết các thủ tục, hỗ trợ tối đa, tạo mọi điều kiện để các chủ đầu tư, nhà thầu, đơn vị thi công tổ chức tốt nhất công tác hậu cần, nơi ăn, chỗ ở, sinh hoạt, đi lại bảo đảm thuận tiện, vệ sinh, an toàn, sức khỏe cho cán bộ, kỹ sư, công nhân, người lao động, nhất là các lực lượng mới được huy động.

Đặc biệt, Thủ tướng Chính phủ đã dành quan tới dự án thông qua các chỉ đạo đối với các bộ, ngành, địa phương. Đồng thời đã 2 lần kiểm tra, đôn đốc, động viên các lực lượng tham gia dự án.

Tại buổi kiểm tra hôm 2/6, Thủ tướng Phạm Minh Chính đã biểu dương nỗ lực, cố gắng của các chủ thể liên quan, tinh thần làm việc hăng say của cán bộ, công nhân, người lao động, Thủ tướng yêu cầu EVN, EVNNPT và các đơn vị, địa phương tiếp tục tập trung cao độ triển khai dự án, bảo đảm tiến độ, nâng cao chất lượng, bảo đảm an toàn, vệ sinh môi trường.

Thủ tướng nhấn mạnh cần tiếp tục phát huy tinh thần "chỉ bàn làm, không bàn lùi", "vượt nắng, thắng mưa", "ăn tranh thủ ngủ khẩn trương", thi công "3 ca 4 kíp", làm việc cả ngày nghỉ, xuyên lễ, xuyên Tết…; song cần tính toán thi công hợp lý, phù hợp thời tiết nắng nóng khắc nghiệt của miền Trung, bảo đảm khả năng tái tạo sức lao động và quyền lợi hợp pháp, chính đáng của người lao động.

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

EVNHCMC điều chỉnh ngừng cấp điện khi chưa thanh toán tiền điện

EVNHCMC điều chỉnh ngừng cấp điện khi chưa thanh toán tiền điện

EVNHCMC sẽ ngừng cung cấp điện sau 10 ngày kể từ thông báo đầu tiên nếu khách hàng chưa thanh toán hóa đơn tiền điện và đã nhận đủ 2 lần nhắc nợ theo quy định.
Điện Biên: Nỗ lực bảo đảm điện mùa nắng nóng

Điện Biên: Nỗ lực bảo đảm điện mùa nắng nóng

Điện Biên chủ động bảo đảm điện mùa nắng nóng 2025 với nhiều giải pháp: Đầu tư hạ tầng, tiết kiệm điện, điều chỉnh phụ tải, phát triển điện mặt trời.
Google ký thỏa thuận phát triển điện hạt nhân

Google ký thỏa thuận phát triển điện hạt nhân

Google vừa bắt tay Elementl Power phát triển lò phản ứng hạt nhân nhằm đáp ứng nhu cầu điện từ các trung tâm dữ liệu phục vụ trí tuệ nhân tạo.
PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

Công ty Điện lực Lào Cai (PC Lào Cai) cùng các chủ đầu tư nhà máy thuỷ điện chung tay đảm bảo an toàn lưới điện, nâng cao độ tin cậy cung cấp điện...
EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

Tháng 4/2025, EVNNPC đảm bảo cung cấp điện an toàn, ổn định cho 27 tỉnh, đặc biệt dịp lễ 30/-1/5; đẩy mạnh đầu tư, chuyển đổi số, sẵn sàng cho mùa cao điểm hè.

Tin cùng chuyên mục

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chiều 9/5/2025, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức họp báo công bố chính thức điều chỉnh tăng giá điện từ 2.103,1159 đồng/kWh lên 2.204,06 đồng/kWh.
NSMO ứng dụng AI vận hành hệ thống điện quốc gia

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

Công ty TNHH MTV Vận hành hệ thống điện và thị trường điện Quốc gia (NSMO) đang đẩy mạnh ứng dụng trí tuệ nhân tạo (AI) vào công tác dự báo và điều độ hệ thống.
Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

EVNNPT đang tập trung nguồn lực đẩy nhanh tiến độ cụm dự án truyền tải giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4
Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Theo chuyên gia, mua cao, bán thấp, gánh quá nhiều mục tiêu cùng cơ chế bù chéo kéo dài là những bất cập lớn nhất của giá điện Việt Nam hiện nay.
Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương vừa ban hành quyết định số 1251/QĐ-BCT ngày 6/5/2025 phê duyệt khung giá phát điện nhà máy điện chất thải năm 2025
Khung giá cho thuỷ điện tích năng năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Bộ Công Thương vừa ban hành Quyết định 1198/QĐ-BCT phê duyệt khung giá phát điện cho loại hình nhà máy thuỷ điện tích năng năm 2025
Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực mở rộng xã hội hóa, cụ thể hóa vai trò tư nhân trong đầu tư, vận hành, phát triển nguồn điện theo hướng minh bạch, hiện đại, cạnh tranh.
Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Quy hoạch điện VIII điều chỉnh được ban hành với nhiều nội dung mới, để thực hiện thành công quy hoạch này, cần chú ý những điểm gì?
Lào Cai: Khách hàng đồng hành cùng chương trình DR

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Để đảm bảo cung ứng điện an toàn nắng nóng, Công ty Điện lực Lào Cai đã triển khai nhiều giải pháp, trọng tâm là thực hiện chương trình điều chỉnh phụ tải...
Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Lãnh đạo Tổng công ty Truyền tải điện Quốc gia (EVNNPT) yêu cầu các đơn vị tập trung nguồn lực, đảm bảo truyền tải điện an toàn liên tục cho phát triển kinh tế.
Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Mỗi giây vận hành hệ thống là một phút cam kết để dòng điện quốc gia không gián đoạn trong giờ phút thiêng liêng của đại lễ thống nhất non sông, đất nước.
Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Từ 3h sáng 30/4, tất cả công nhân điện lực đã vào các vị trí chốt trực đảm bảo cấp điện cho lễ diễu binh, diễu hành, các khu vực quan trọng của TP. Hồ Chí Minh.
Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Gần 23h đêm 29/4, những kỹ sư vận hành hệ thống điện miền Nam thuộc Trung tâm Điều độ hệ thống điện miền Nam vẫn đang thức cùng dòng điện.
EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC chính thức hoàn thành 50 công trình điện 110kV, chào mừng 50 năm ngày Giải phóng miền Nam và 50 năm thành lập, phát triển Tổng công ty.
Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tại Lễ công bố Điều chỉnh Quy hoạch điện VIII, Bộ trưởng Nguyễn Hồng Diên đã có nhiều chỉ đạo quan trọng nhằm triển khai Quyết định của Thủ tướng hiệu quả.
Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Sự cố mất điện bất ngờ ngày 28/4 khiến nhiều hoạt động ở Tây Ban Nha và Bồ Đào Nha và một phần của châu Âu rơi vào cảnh tê liệt.
Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

Với nhiều kết quả đạt được, bên cạnh công tác Đảng, Đảng bộ EVNNPT sẽ quyết tâm xây dựng vận hành lưới điện truyền tải vững mạnh trong nhiệm kỳ mới 2025-2030.
EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

Chào mừng Đại hội Đảng bộ và 50 năm kỷ niệm ngày thống nhất đất nước, EVNNPT đã hoàn thành đóng điện nhiều công trình truyền tải điện.
Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Ngày 28/4/2025, Bộ Công Thương tổ chức Hội nghị công bố Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn tới năm 2050 điều chỉnh.
Toàn văn Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Báo Công Thương trân trọng giới thiệu toàn văn Quyết định 768/QĐ-TTg ngày 15/4/2025 của Thủ tướng Chính phủ phê duyệt Điều chỉnh Quy hoạch điện VIII.
Mobile VerionPhiên bản di động
