Đường dây 500kV mạch 3 NMNĐ Nam Định I – Thanh Hóa: Sẽ về đích đúng hạn

Với việc hoàn thành việc đúc móng và đang triển khai kéo dây, Dự án đường dây 500kV mạch 3 NMNĐ Nam Định I – Thanh Hóa đang trên đường về đích.
Đường dây 500kV mạch 3: Đồng lòng cho 1 đích đến Hơn 2.300 nhân lực EVN “tiếp sức” cho đường dây 500kV mạch 3

Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hoá có chiều dài khoảng 74,4 km, đi qua địa bàn 3 tỉnh: Nam Định, Ninh Bình, Thanh Hóa. Đây là một trong 4 dự án thành phần thuộc Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Theo chỉ đạo của Thủ tướng Chính phủ, toàn bộ tuyến đường dây phải hoàn thành đóng điện trong tháng 6/2024.

Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu, đảm bảo tiêu chí N-1. Đồng thời giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn đường dây 500kV Quảng Trạch - Quỳnh Lưu - Thanh Hóa, NMNĐ Nam Định I - Phố Nối, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.

Theo báo cáo của Tổng Công ty Truyền tải điện Quốc gia (EVNNPT), dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hoá có 180 vị trị móng cột, 74 khoảng néo. Tính đến hết ngày 31/5/2024, Dự án đã cơ bản hoàn thành công tác dựng cột và hiện đang hiệu chỉnh về mặt kỹ thuật. Song song với công tác dựng cột, các nhà thầu thi công cũng đã tổ chức treo sứ và chuyển bước sang kéo dây.

Đường dây 500kV mạch 3 NMNĐ Nam Định I – Thanh Hóa: Trên đường về đích

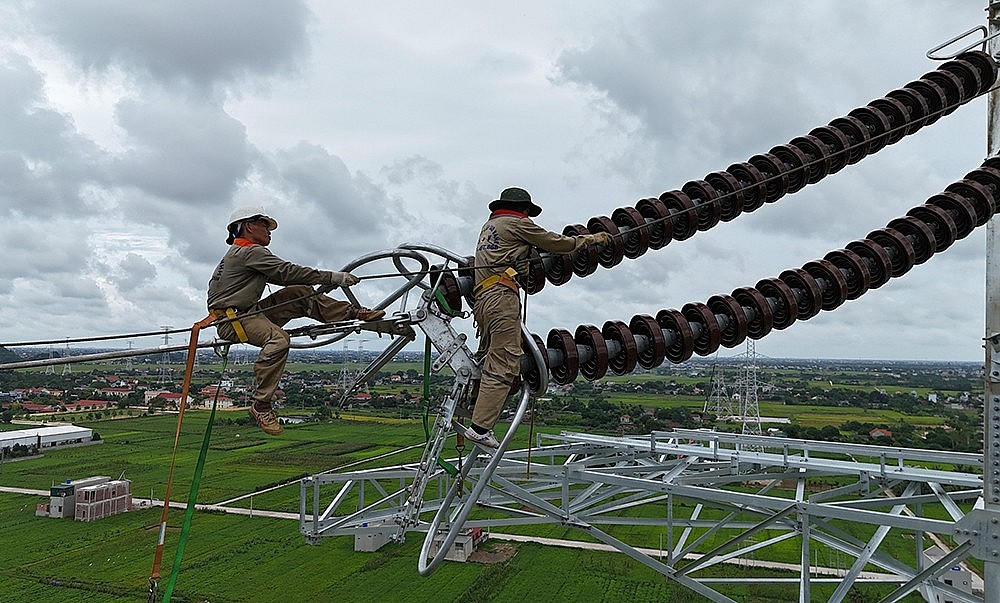

Thi công đường dây 500kV NMNĐ Nam Định I - Thanh Hóa

Ông Lưu Việt Tiến – Phó Tổng giám đốc EVNNPT cho biết: Dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I – Thanh Hóa có những điều kiện thuận lợi nhất định khi nhận được sự quan tâm chỉ đạo thường xuyên của Thủ tướng Chính phủ, Bộ Công Thương, Tập đoàn Điện lực Việt Nam và sự ủng hộ của chính quyền địa phương trong việc bàn giao mặt bằng sớm cho Dự án.

Ngoài ra, Dự án được khởi công sớm hơn các cung đoạn còn lại và các nhà thầu cung cấp cột thép đến công trường cũng sớm hơn. Vì vậy, sau khi có đầy đủ vật tư thiết bị, EVNNPT đã chỉ đạo các nhà thầu tập trung nhân lực để tổ chức dựng cột, đến nay đã cơ bản hoàn thành dựng cột. Đồng thời Dự án cũng đã hoàn thành căng dây 9 khoảng néo và đang triển khai kéo dây 19 khoảng néo.

“Thời gian thi công còn lại của Dự án không nhiều, khối lượng công việc còn lại cũng rất lớn, EVNNPT đang đôn đốc các nhà thầu tập trung nguồn lực, tiếp tục thi công “3 ca, 4 kíp, 24/7” để quyết tâm hoàn thành Dự án sớm hơn mục tiêu chỉ đạo của Thủ tướng Chính phủ”, Phó Tổng giám đốc EVNNPT Lưu Việt Tiến cho biết .

Được biết, để đưa tiến độ đường dây 500kV mạch 3 đúng hạn, EVN đã chỉ đạo các Tổng công ty Điện lực thành viên huy động hơn 1.500 nhân lực là các kỹ sư, công nhân có tay nghề chia thành các đội xung kích khác nhau đến công trường hỗ trợ các nhà thầu dựng cột, kéo dây. Cùng với hơn 800 nhân lực của EVNNPT và nhà thầu, công tác dựng cột kéo dây toàn tuyến sẽ được đẩy nhanh tiến độ, kịp về đích trong tháng 6/2024.

Tính đến hết ngày 31/5/2024, toàn tuyến đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã hoàn thành 1.177/1.177 vị trí móng. Toàn tuyến đã bàn giao 775/1.177 cột thép; Hoàn thành lắp dựng và đang lắp dựng 748/1.177 cột; Hoàn thành và đang kéo dây 41/513 khoảng néo.
Tiến Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Đường dây 500kV Nam Định - Thanh Hoá

Tin cùng chuyên mục

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4

EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4

PC Lào Cai trực 24/24 giờ để đảm bảo điện dịp Lễ 30/4 - 1/5

PC Lào Cai trực 24/24 giờ để đảm bảo điện dịp Lễ 30/4 - 1/5
