Thi công Dự án đường dây 500kV mạch 3: Không để "móng chờ cột"

Tổng giám đốc EVN yêu cầu các đơn vị ưu tiên nguồn lực đảm bảo tiến độ, chất lượng thi công Dự án đường dây 500kV mạch 3 gắn với công tác an toàn.
Cập nhật tiến độ triển khai các dự án đường dây 500kV mạch 3 Chính thức phát động thi đua "5 nhất" 120 ngày đêm về đích Dự án đường dây 500kV mạch 3

Đảm bảo tiến độ

Ngày 2/3/2024, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã đến kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa và NMNĐ Nam Định I – Thanh Hóa.

Đây là 2 trong 4 dự án thành phần thuộc dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Theo chỉ đạo của Thủ tướng Chính phủ Dự án phải hoàn thành đóng điện đưa vào vận hành trong tháng 6/2024.

Hai dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc - Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp. Tuyến đường dây cũng giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn đường dây 500kV Quảng Trạch - Quỳnh Lưu và NMNĐ Nam Định I - Phố Nối, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.

Thi công Dự án đường dây 500kV mạch 3: Không để móng chờ cột

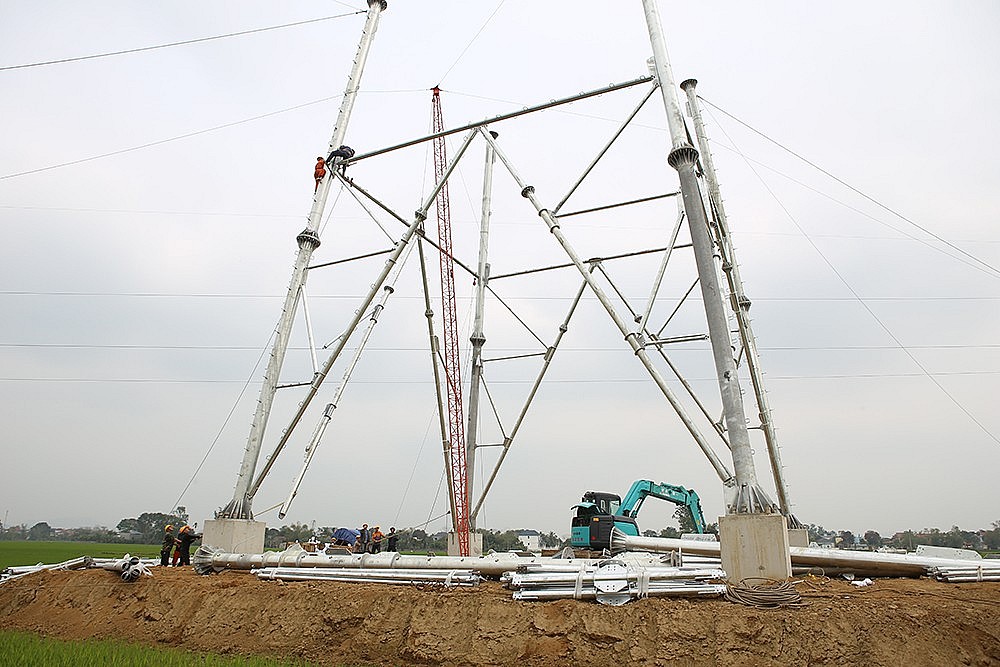

Thi công dựng cột Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa

Dự án đường dây 500kV Quỳnh Lưu – Thanh Hóa dài khoảng 92 km đi qua địa bàn tỉnh Nghệ An và Thanh Hóa. Dự án được khởi công ngày 18/01/2024, đến nay địa phương đã bàn giao mặt bằng được 197/200 vị trí móng. 3 vị trí còn lại đang được chính quyền địa phương vào cuộc và dự kiến bàn giao trước ngày 5/3/2024. Về tiến độ thi công, tính đến 17h ngày 2/3/2024, Dự án đã hoàn thành đúc được 02/200 móng cột và đang triển khai làm đường thi công, đào, đúc móng đồng thời tại 186/200 vị trí.

Dự án đường dây 500kV Nhà máy nhiệt điện Nam Định I – Thanh Hóa dài khoảng 74,4 km đi qua địa bàn tỉnh Nam Định, Ninh Bình, Thanh Hóa. Dự án được triển khai thi công từ cuối tháng 10/2023, đến thời điểm hiện nay, đoạn tuyến đã bàn giao được toàn bộ 180 vị trí móng, đã thi công xong đào đúc móng 96 vị trí, đang thi công 84 vị trí, đã hoàn thành dựng cột 1 vị trí và đang dựng cột 11 vị trí.

Tại buổi kiểm tra công trường, đại diện các đơn vị thi công, đơn vị tư vấn giám sát đều khẳng định đây là dự án trọng điểm, cấp bách và đã tổ chức thi công xuyên Tết để đảm bảo tiến độ theo chỉ đạo của Thủ tướng Chính phủ. Các đơn vị thi công khẳng định đã và đang tiếp tục tăng cường nhân lực, máy móc để đáp ứng được các mốc tiến độ chủ đầu tư yêu cầu. Một số đơn vị thi công cũng khẳng định xong khi hoàn thành các phần việc trong hợp đồng cũng sẵn sàng hỗ trợ các đơn vị khác để hoàn thành đồng bộ các hạng mục nếu chủ đầu tư có yêu cầu.

Thi công Dự án đường dây 500kV mạch 3: Không để móng chờ cột
Tổng giám đốc EVN và đoàn công tác nghe báo cáo tiến độ triển khai thi công Dự án đường dây 500kV Quỳnh Lưu – Thanh Hóa

Gặp khó khăn, vướng mắc phải báo cáo ngay

Kiểm tra tiến độ thi công tại các vị trí móng cột, Tổng giám đốc EVN Nguyễn Anh Tuấn ghi nhận và đánh giá cao EVNNPT và 2 Ban QLDA cùng các đơn vị tham gia 2 dự án đã nỗ lực và tích cực triển khai thi công. Nhấn mạnh đây là 2 dự án rất quan trọng nhằm đảm bảo an ninh năng lượng quốc gia và phải hoàn thành tháng 6/2024 theo chỉ đạo của Thủ tướng Chính phủ, vì vậy EVNNPT cùng các nhà thầu nỗ lực hơn nữa để đẩy nhanh tiến độ dự án. EVNNPT cần phối hợp chặt chẽ với các cấp chính quyền địa phương để sớm hoàn thành bàn giao mặt bằng vị trí móng còn lại trước ngày 5/3/2024 và hành lang tuyến trước ngày 15/3/2024.

Đánh giá chung về năng lực của các nhà thầu thi công hiện nay vẫn còn một số gói thầu chưa đáp ứng được yêu cầu điều hành của chủ đầu tư. Thời gian thi công còn lại của dự án chỉ còn chưa đến 4 tháng, trong khi khối lượng công việc còn lại rất nhiều, lãnh đạo EVN yêu cầu EVNNPT chỉ đạo các nhà thầu xây lắp cần phải tập trung nhân lực, vật lực, máy móc thi công 3 ca, 4 kíp, 24/7, đẩy nhanh tiến độ thi công, hoàn thành các vị trí móng trước ngày 31/3/2024 để triển khai lắp dựng cột nhằm đảm bảo mục tiêu hoàn thành dự án trong tháng 6/2024 theo chỉ đạo của Thủ tướng Chính phủ.

Trong quá trình thi công nếu gặp khó khăn vướng mắc về mặt bằng, nhân lực, vật tư… cần báo cáo ngay để EVN và EVNNPT kịp thời xử lý và điều động nhân lực, phương tiện hỗ trợ. Đối với những khó khăn vượt thẩm quyền, EVN sẽ báo cáo Thủ tướng Chính phủ để kịp thời tháo gỡ.

Thi công Dự án đường dây 500kV mạch 3: Không để móng chờ cột

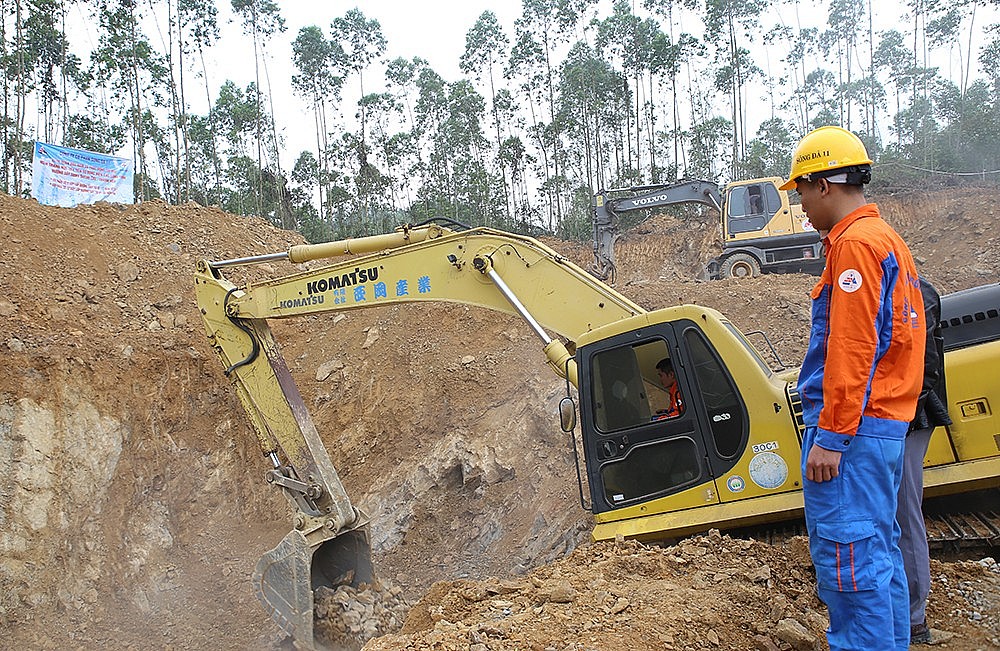

Thi công đào móng vị trí cột Dự án đường dây 500kV Quỳnh Lưu – Thanh Hóa

Tổng giám đốc EVN - Nguyễn Anh Tuấn đề nghị các nhà thầu thi công cần chú trọng tiến độ tiến độ, chất lượng song hành cùng công tác an toàn. “Hiện nay Dự án đã bắt đầu vào giai đoạn dựng cột, phải trèo cao và vật tư thiết bị nhiều. Vì vậy các đơn vị thi công cần chú trọng công tác an toàn, đặt an toàn là số 1, phấn đấu hoàn thành dự án không có tai nạn lao động từ lỗi chủ quan”, Tổng giám đốc EVN nhấn mạnh.

Lãnh đạo EVN cũng yêu cầu EVNNPT sẵn sàng huy động các đơn vị nhà thầu đã hoàn thành phần việc của mình hỗ trợ các đơn vị khác yếu hơn để đảm bảo đồng bộ tiến độ chung của dự án. Đồng thời điều phối cột thép hợp lý đến công trường để hạn chế tình trạng “móng chờ cột”.

Vũ Sơn
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Ngay sau khi nhận được kiến nghị của chủ đầu tư dự án Nhà máy Thủy điện Cam Ly tại TP. Đà Lạt, Uỷ ban nhân dân tỉnh Lâm Đồng đã vào cuộc chỉ đạo gỡ khó.
Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Chỉ còn 1 tháng rưỡi nữa là đường dây 220kV Nậm Sum- Nông Cống phải hoàn thành đóng điện nhưng hiện vẫn còn nhiều vướng mắc giải phóng mặt bằng.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Sau 20 năm thực thi Luật Điện lực, hệ thống điện Việt Nam đã phát triển vững chắc. Thành quả này có đóng góp quan trọng của Bộ Công Thương.
Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Nhằm đảm bảo cấp điện an toàn, ổn định trong mùa mưa bão năm 2024, hiện công tác bảo dưỡng, sửa chữa, phương án ứng phó sự cố đã được PC Hà Giang hoàn tất.
Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Một doanh nghiệp tư nhân muốn đầu tư xây dựng nhà máy điện rác xử lý 500 tấn/ngày, tổng mức đầu tư khoảng 3.000 – 3.500 tỷ đồng tại tỉnh Trà Vinh.

Tin cùng chuyên mục

TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5

TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5

Ngành điện TP. Hồ Chí Minh không thực hiện các công tác trên lưới có cắt điện, làm mất điện khách hàng liên tục trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5.
PC Sơn La: Nâng cao khả năng ứng phó mất điện trên diện rộng.

PC Sơn La: Nâng cao khả năng ứng phó mất điện trên diện rộng.

PC Sơn La diễn tập sự cố, đảm bảo cung ứng điện, ứng phó với những bất lợi và diễn biến phức tạp của thời tiết trong thời gian tới.
Gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống

Gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống

Tập đoàn Điện lực Việt Nam và tỉnh Thanh Hóa đã họp tìm giải pháp gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống.
2 dự án truyền tải điện tại Long An tắc chủ trương đầu tư

2 dự án truyền tải điện tại Long An tắc chủ trương đầu tư

Mặc dù đã có nhiều lần làm việc trực tiếp nhưng đến nay, 2 dự án truyền tải điện tại Long An vẫn chưa được UBND tỉnh này phê duyệt chủ trương đầu tư.
EVNNPT tìm vốn cho dự án điện nghìn tỷ ở Thái Bình

EVNNPT tìm vốn cho dự án điện nghìn tỷ ở Thái Bình

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) vừa có thông báo mời thu xếp vốn Dự án Trạm biến áp 500kV Thái Bình và đấu nối theo hình thức cạnh tranh.
Hà Giang: Quý I/2024, sản lượng điện thương phẩm đạt 106,6 triệu kWh

Hà Giang: Quý I/2024, sản lượng điện thương phẩm đạt 106,6 triệu kWh

Công ty Điện lực Hà Giang cho biết, điện thương phẩm Quý I/2024 đạt 106,6 triệu kWh, giảm so với kế hoạch đề ra.
3 tháng đầu năm 2024 sản lượng điện truyền tải đạt gần 55 tỷ KWh, tăng 12,4%

3 tháng đầu năm 2024 sản lượng điện truyền tải đạt gần 55 tỷ KWh, tăng 12,4%

Tổng công ty Truyền tải điện quốc gia cho biết, 3 tháng đầu năm 2024 sản lượng điện truyền tải thực hiện 54,950 tỷ kWh, tăng 12,4% so cùng kỳ năm 2023.
EVN đốc thúc 2 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

EVN đốc thúc 2 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 13/4/2024, tại Hưng Yên, đoàn công tác của EVN/EVNNPT đã đi kiểm tra, đôn đốc việc cung cấp cột thép cho Dự án đường dây 500kV mạch 3.
Không cắt điện dịp Lễ Giổ tổ Hùng Vương, chiến thắng 30/4 và ngày quốc tế lao động

Không cắt điện dịp Lễ Giổ tổ Hùng Vương, chiến thắng 30/4 và ngày quốc tế lao động

Tập đoàn Điện lực Việt Nam (EVN) vừa có chỉ đạo các đơn vị không được cắt điện dịp Lễ Giổ tổ Hùng Vương, 30/4 và ngày quốc tế lao động
Lộ trình áp dụng thí điểm và cách tính giá điện 2 thành phần cho khách hàng sản xuất, kinh doanh

Lộ trình áp dụng thí điểm và cách tính giá điện 2 thành phần cho khách hàng sản xuất, kinh doanh

Cơ quan chức năng vừa thông tin về lộ trình áp dụng thí điểm đối với khách hàng theo cơ chế giá điện hai (2) thành phần gồm giá công suất và giá điện năng
Khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3

Khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3

Tập đoàn Điện lực Việt Nam (EVN) và Công đoàn EVN đã khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3 có thành tích vượt trội.
Gấp rút hoàn thiện đúc móng dựng cột Đường dây 500kV mạch 3

Gấp rút hoàn thiện đúc móng dựng cột Đường dây 500kV mạch 3

Trong 2 ngày 11-12/4, lãnh đạo Tập đoàn Điện lực Việt Nam tiếp tục tới kiểm tra, đôn đốc tiến độ thi công đường dây 500kV mạch 3 tại Hà Tĩnh, Nghệ An, Thanh Hoá
Bộ trưởng Nguyễn Hồng Diên họp với các tỉnh về dự án điện khí

Bộ trưởng Nguyễn Hồng Diên họp với các tỉnh về dự án điện khí

Sáng ngày 12/4, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên có buổi làm việc trực tuyến với lãnh đạo 15 tỉnh, thành phố và 2 Tập đoàn PVN, EVN về dự án điện khí.
Bộ trưởng Nguyễn Hồng Diên làm việc với các đơn vị về phát triển điện mặt trời mái nhà

Bộ trưởng Nguyễn Hồng Diên làm việc với các đơn vị về phát triển điện mặt trời mái nhà

Chiều ngày 11/4, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên có buổi làm việc với các đơn vị về phát triển điện mặt trời mái nhà.
Sớm nghiên cứu, đề xuất cơ chế giá điện 2 thành phần

Sớm nghiên cứu, đề xuất cơ chế giá điện 2 thành phần

Bộ Công Thương đã có văn bản giao Tập đoàn Điện lực Việt Nam (EVN) nghiên cứu, đề xuất xây dựng cơ chế giá điện hai thành phần.
Tăng cường thực hiện Chương trình quản lý nhu cầu điện năm 2024

Tăng cường thực hiện Chương trình quản lý nhu cầu điện năm 2024

Thực hiện quyết đinh của Thủ tướng, chỉ đạo của Bộ Công Thương, EVN vừa ban hành chỉ thị về tăng cường thực hiện Chương trình quản lý nhu cầu điện năm 2024
Những lý do cần sửa đổi Luật điện lực- Kỳ 9: Bổ sung hoàn thiện quy định về an toàn điện

Những lý do cần sửa đổi Luật điện lực- Kỳ 9: Bổ sung hoàn thiện quy định về an toàn điện

Luật Điên lực sửa đổi cần bổ sung quy định về an toàn điện sau công tơ và an toàn đập, hồ chứa thủy điện, các công trình năng lượng tái tạo
Hoàn thành đóng điện đường dây 220kV Nậm Sum - Nông Cống trước 30/6/2024

Hoàn thành đóng điện đường dây 220kV Nậm Sum - Nông Cống trước 30/6/2024

Bộ trưởng Bộ Công Thương đề nghị các bộ, ngành, địa phương liên quan hỗ trợ giải quyết vướng mắc để đẩy nhanh tiến độ đường dây 220kV Nậm Sum - Nông Cống.
Nhiệt điện Hải Phòng sản xuất gần 2 tỷ kWh điện trong quý I/2024

Nhiệt điện Hải Phòng sản xuất gần 2 tỷ kWh điện trong quý I/2024

Tính đến hết quý I/2024, Công ty Cổ phần Nhiệt điện Hải Phòng đã sản xuất được gần 2 tỷ kWh điện, góp phần vào ổn định kinh tế, đảm bảo an ninh năng lượng.
Lào Cai: Triển khai nhiều giải pháp tiết kiệm năng lượng

Lào Cai: Triển khai nhiều giải pháp tiết kiệm năng lượng

Với nỗ lực triển khai thực hiện nhiều giải pháp, các cơ quan, doanh nghiệp, địa phương và người dân trên địa bàn Lào Cai đã tiết kiệm năng lượng đạt 46.544 TOE.
Xem thêm
Mobile VerionPhiên bản di động
