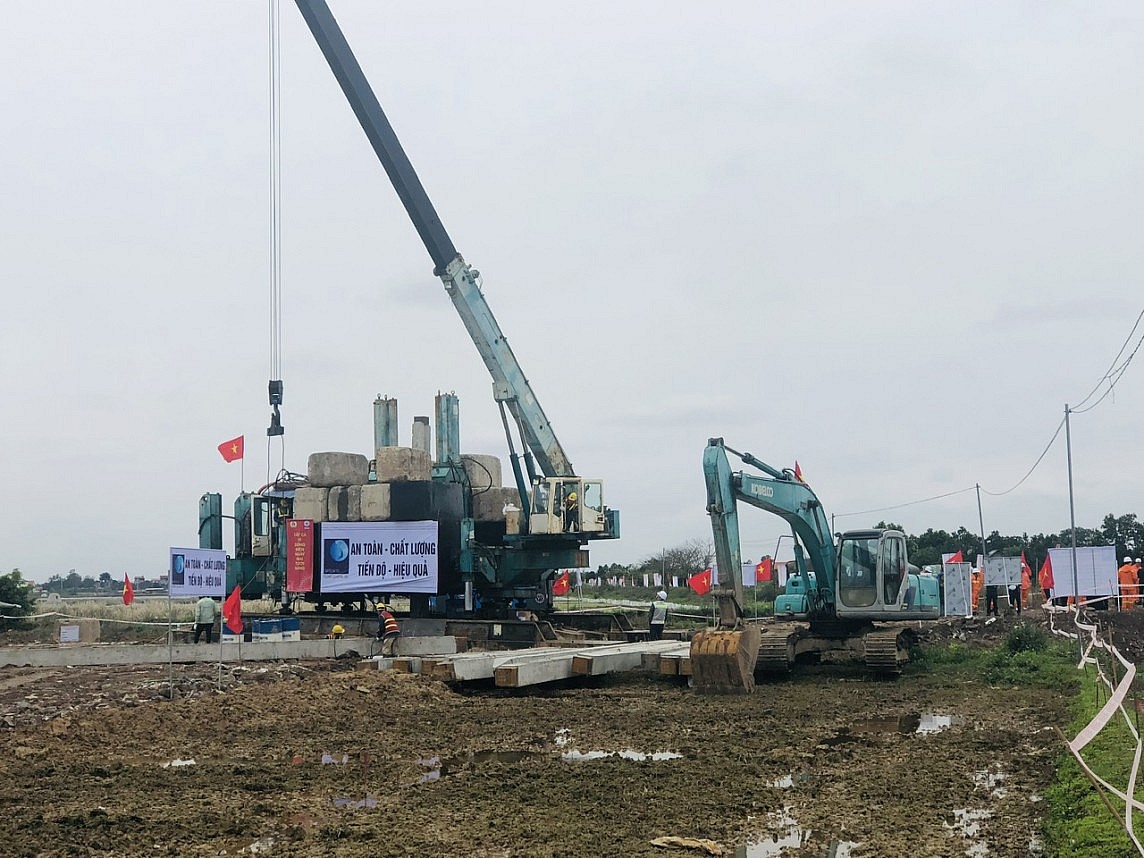

Cập nhật tiến độ triển khai các dự án đường dây 500kV mạch 3

Theo báo cáo của EVN/EVNNPT đến thời điểm này, công tác bàn giao mặt bằng vị trí móng đường dây 500kV mạch 3 đạt trên 97%, hành lang tuyến đạt gần 50%.
Tập trung hoàn thành vị trí móng đường dây 500kV mạch 3 trong tháng 3/2024 Chính thức phát động thi đua "5 nhất" 120 ngày đêm về đích Dự án đường dây 500kV mạch 3

Kết quả tích cực

Ông Nguyễn Anh Tuấn - Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) cho biết, trong thời gian qua, Chính phủ, Thủ tướng Chính phủ, Bộ Công Thương và các bộ, ngành, địa phương đã vào cuộc quyết liệt, chỉ đạo để dự án hoàn thành chủ trương đầu tư trong thời gian rất ngắn (khoảng 4 tháng) và tháo gỡ những vướng mắc về cơ chế, chính sách, vướng mắc giải phóng mặt bằng của các dự án.

Bên cạnh đó là sự vào cuộc của các cấp uỷ, lãnh đạo EVN, Tổng công ty Truyền tải điện quốc gia (EVNNPT) và các nhà thầu, nỗ lực làm việc “ xuyên lễ, xuyên Tết”, với tinh thần "vượt nắng, thắng mưa", thi công "3 ca, 4 kíp", “4 tại chỗ”… đến thời điểm hiện nay các Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đạt những kết quả quan trọng.

Về công tác giải phóng mặt bằng, đến nay tiến độ bàn giao mặt bằng của các địa phương cơ bản đáp ứng được yêu cầu. Tính chung cả 04 Dự án đã bàn giao mặt bằng được trên 97 % vị trí móng cột và hơn 46% khoảng néo hành lang tuyến.

Trong đó, đã có 7/9 địa phương đã hoàn thành bàn giao toàn bộ vị trí móng cột, 2 địa phương còn lại gồm Nghệ An và Thanh Hóa đang hoàn thiện các thủ tục cuối cùng để bàn giao vị trí móng cột cho nhà thầu thi công.

Về công tác thi công xây dựng, tính đến ngày 26/2, tính chung cả 4 dự án ĐZ 500 kV mạch 3 đang triển khai làm đường tạm thi công, đào, đúc móng 950 vị trí móng cột; hoàn thành đúc 99 móng cột; hoàn thành lắp dựng 01 cột thép và đang lắp dựng 11 cột thép.

Đối với 226 gói thầu chính bao gồm: 93 gói thầu đào đúc móng và lắp dựng cột; 75 gói thầu cung cấp cột thép; 36 gói thầu cung cấp dây dẫn, cáp quang; 17 gói thầu cung cấp cách điện và phụ kiện; 5 gói thầu cung cấp vật tư thiết bị nhất thứ, nhị thứ, kháng điện và phụ kiện. Đến ngày 26/2, đã hoàn thành 224/226 gói thầu để triển khai thi công dự án.

Theo ông Nguyễn Anh Tuấn, để đáp ứng tiến độ hoàn thành dự án trong tháng 06/2024, EVN/EVNNPT đang tăng cường đôn đốc các nhà thầu thực hiện nghiệm việc thi công 3 ca, 4 kíp, 24/7, thực hiện 4 tại chỗ, với tinh thần “móng không đợi cột”, “cột không đợi dây”... phấn đấu hoàn thành đúc móng toàn tuyến trước 30/3/2024; Hoàn thành dựng cột toàn tuyến trước 30/5/2024; Hoàn thành kéo dây toàn tuyến trước 30/6/2024.

Cập nhật tiến độ triển khai các dự án đường dây 500kV mạch 3
Công tác thi công đang được các nhà thầu triển khai quyết liệt

Vẫn còn một số khó khăn

Mặc dù đã đạt được kết quả tích cực, nhưng đến nay dự án vẫn còn gặp một số khó khăn liên quan đến đất rừng. Cụ thể, diện tích rừng để mở đường tạm, công trình tạm như tập kết vật tư, vật liệu phục vụ thi công đối với 2 dự án Đường dây 500 kV Quỳnh Lưu - Thanh Hóa và Đường dây 500 kV Quảng Trạch - Quỳnh Lưu là 9,48 ha trong đó có 3,24 ha rừng tự nhiên và 6,24 ha rừng trồng.

Đối với công tác giải phóng mặt bằng chân móng cột, tính đến thời điểm báo cáo vẫn còn 34 vị trí chưa bàn giao mặt bằng, trong đó ĐZ Quảng Trạch - Quỳnh Lưu còn 19 vị trí và Quỳnh Lưu - Thanh Hóa còn 15 vị trí; và 272/502 khoảng néo chưa bàn giao

Trong thi công, việc huy động máy móc, thiết bị gặp khó khăn nhất là máy đóng, ép cọc. Toàn tuyến có 240/1180 là các vị trí móng cọc đều cần các máy móc này. Bên cạnh đó, tại một số địa phương, các hộ dân đòi ký quỹ bảo vệ đường khi nhà thầu đưa máy vào vị trí thi công với số tiền rất lớn, không phù hợp thực tế, các nhà thầu khó đáp ứng được.

Để phấn đấu hoàn thành các dự án theo chỉ đạo của Thủ tướng Chính phủ, chủ đầu tư kiến nghị Chính phủ, các bộ, ngành, địa phương tiếp tục quan tâm, kịp thời tháo gỡ những vướng mắc thuộc thẩm quyền, trách nhiệm liên quan, đặc biệt là tháo gỡ trong công tác chuyển đổi mục đích sử dụng rừng, công tác giải phóng mặt bằng để chủ đầu tư triển khai các công việc tiếp theo.

Lãnh đạo tỉnh ủy, UBND các tỉnh có dự án đi qua cần tiếp tục quan tâm, chỉ đạo các sở, ngành, địa phương liên quan vào cuộc quyết liệt để bàn giao toàn bộ vị trí móng còn lại trong tháng 02/2024 và bàn giao toàn bộ hành lang tuyến trước ngày 15/3/2024 để đơn vị triển khai thi công đồng loạt.

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Tỉnh Thanh Hóa đang nỗ lực triển khai dự án đường dây 500kV mạch 3 và quyết tâm bàn giao dự án vào ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.
Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

Trong 2 ngày 18 và 19/4, Điện lực Nga Sơn thuộc PC Thanh Hóa đã cấp điện an toàn, ổn định phục vụ Lễ hội Mai An Tiêm năm 2024.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Luật Điên lực 2004 và 2 lần sửa đổi đã tạo khuôn khổ pháp lý để ngành điện Việt Nam phát triển mạnh mẽ, vươn lên tóp đầu khu vực.

Tin cùng chuyên mục

Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Theo Tổng công ty Truyền tải điện quốc gia, đường dây 500kV mạch 3 hoàn thành đúc móng được 663/1.177 vị trí cột, công tác dựng côt tiến hành khẩn trương.
EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN vừa có văn bản chỉ đạo các đơn vị thành viên tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện năm 2024 và các năm tiếp theo.
Cần chia sẻ trách nhiệm trong cung ứng điện năm 2024 khi thiếu nguồn

Cần chia sẻ trách nhiệm trong cung ứng điện năm 2024 khi thiếu nguồn

Nhiều địa phương đã ban hành Kế hoạch cung ứng điện năm 2024 khi hệ thống điện quốc gia thiếu nguồn hoặc vận hành ở chế độ khẩn cấp.
NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

Nhằm đảm bảo cấp điện trong mùa khô 2024, NPTS đã chủ động phối hợp với các PTC để thực hiện thí nghiệm định kỳ, xử lý khiếm khuyết trên lưới truyền tải.
Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Ngay sau khi nhận được kiến nghị của chủ đầu tư dự án Nhà máy Thủy điện Cam Ly tại TP. Đà Lạt, Uỷ ban nhân dân tỉnh Lâm Đồng đã vào cuộc chỉ đạo gỡ khó.
Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Chỉ còn 1 tháng rưỡi nữa là đường dây 220kV Nậm Sum- Nông Cống phải hoàn thành đóng điện nhưng hiện vẫn còn nhiều vướng mắc giải phóng mặt bằng.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Sau 20 năm thực thi Luật Điện lực, hệ thống điện Việt Nam đã phát triển vững chắc. Thành quả này có đóng góp quan trọng của Bộ Công Thương.
Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Nhằm đảm bảo cấp điện an toàn, ổn định trong mùa mưa bão năm 2024, hiện công tác bảo dưỡng, sửa chữa, phương án ứng phó sự cố đã được PC Hà Giang hoàn tất.
Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Một doanh nghiệp tư nhân muốn đầu tư xây dựng nhà máy điện rác xử lý 500 tấn/ngày, tổng mức đầu tư khoảng 3.000 – 3.500 tỷ đồng tại tỉnh Trà Vinh.
TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5

TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5

Ngành điện TP. Hồ Chí Minh không thực hiện các công tác trên lưới có cắt điện, làm mất điện khách hàng liên tục trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5.
PC Sơn La: Nâng cao khả năng ứng phó mất điện trên diện rộng

PC Sơn La: Nâng cao khả năng ứng phó mất điện trên diện rộng

PC Sơn La diễn tập sự cố, đảm bảo cung ứng điện, ứng phó với những bất lợi và diễn biến phức tạp của thời tiết trong thời gian tới.
Gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống

Gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống

Tập đoàn Điện lực Việt Nam và tỉnh Thanh Hóa đã họp tìm giải pháp gỡ vướng dự án đường dây 220kV Nậm Sum - Nông Cống.
2 dự án truyền tải điện tại Long An tắc chủ trương đầu tư

2 dự án truyền tải điện tại Long An tắc chủ trương đầu tư

Mặc dù đã có nhiều lần làm việc trực tiếp nhưng đến nay, 2 dự án truyền tải điện tại Long An vẫn chưa được UBND tỉnh này phê duyệt chủ trương đầu tư.
EVNNPT tìm vốn cho dự án điện nghìn tỷ ở Thái Bình

EVNNPT tìm vốn cho dự án điện nghìn tỷ ở Thái Bình

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) vừa có thông báo mời thu xếp vốn Dự án Trạm biến áp 500kV Thái Bình và đấu nối theo hình thức cạnh tranh.
Hà Giang: Quý I/2024, sản lượng điện thương phẩm đạt 106,6 triệu kWh

Hà Giang: Quý I/2024, sản lượng điện thương phẩm đạt 106,6 triệu kWh

Công ty Điện lực Hà Giang cho biết, điện thương phẩm Quý I/2024 đạt 106,6 triệu kWh, giảm so với kế hoạch đề ra.
3 tháng đầu năm 2024 sản lượng điện truyền tải đạt gần 55 tỷ KWh, tăng 12,4%

3 tháng đầu năm 2024 sản lượng điện truyền tải đạt gần 55 tỷ KWh, tăng 12,4%

Tổng công ty Truyền tải điện quốc gia cho biết, 3 tháng đầu năm 2024 sản lượng điện truyền tải thực hiện 54,950 tỷ kWh, tăng 12,4% so cùng kỳ năm 2023.
EVN đốc thúc 2 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

EVN đốc thúc 2 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 13/4/2024, tại Hưng Yên, đoàn công tác của EVN/EVNNPT đã đi kiểm tra, đôn đốc việc cung cấp cột thép cho Dự án đường dây 500kV mạch 3.
Không cắt điện dịp Lễ Giổ tổ Hùng Vương, chiến thắng 30/4 và ngày quốc tế lao động

Không cắt điện dịp Lễ Giổ tổ Hùng Vương, chiến thắng 30/4 và ngày quốc tế lao động

Tập đoàn Điện lực Việt Nam (EVN) vừa có chỉ đạo các đơn vị không được cắt điện dịp Lễ Giổ tổ Hùng Vương, 30/4 và ngày quốc tế lao động
Lộ trình áp dụng thí điểm và cách tính giá điện 2 thành phần cho khách hàng sản xuất, kinh doanh

Lộ trình áp dụng thí điểm và cách tính giá điện 2 thành phần cho khách hàng sản xuất, kinh doanh

Cơ quan chức năng vừa thông tin về lộ trình áp dụng thí điểm đối với khách hàng theo cơ chế giá điện hai (2) thành phần gồm giá công suất và giá điện năng
Khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3

Khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3

Tập đoàn Điện lực Việt Nam (EVN) và Công đoàn EVN đã khen thưởng đột xuất cho 3 đơn vị thi công đường dây 500kV mạch 3 có thành tích vượt trội.
Xem thêm
Mobile VerionPhiên bản di động
