Thứ sáu 09/05/2025 19:06

Phấn đấu hoàn thành Trạm biến áp 500kV Lào Cai và đấu nối giai đoạn 1 trong tháng 3/2023

Chủ đầu tư và các đơn vị đang nỗ lực phấn đấu hoàn thành giai đoạn 1 Dự án Trạm biến áp 500kV Lào Cai và đường dây 220kV đấu nối trong tháng 3/2023.

Ngày 24/2, đoàn công tác của Ban Quản lý xây dựng, Tập đoàn Điện lực Việt Nam (EVN) đã kiểm tra công trường dự án Trạm biến áp 500kV Lào Cai và đường dây 220kV đấu nối nhằm đốc thúc tiến độ dự án.

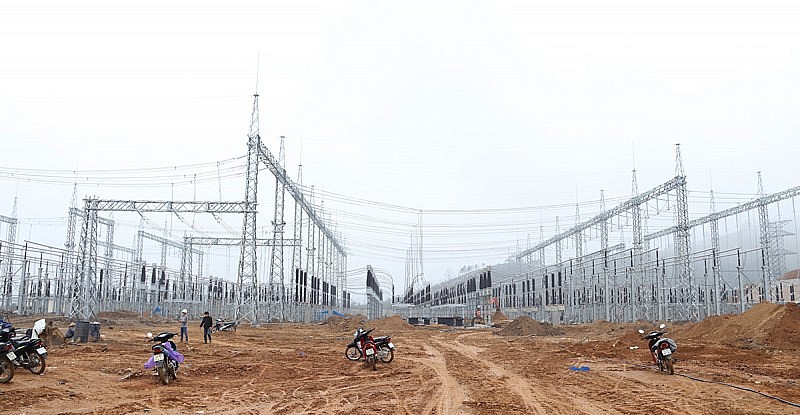

Trạm biến áp 500kV Lào Cai

Tiềm ẩn nhiều rủi ro

Báo cáo của Ban quản lý dự án (QLDA) Điện 1 thuộc EVN cho thấy, Dự án Trạm biến áp 500kV Lào Cai và đường dây 220kV đấu nối do EVN làm đầu tư xây dựng nhằm giải tỏa công suất nguồn thủy điện nhỏ khu vực Tây Bắc và các tỉnh lân cận (Lào Cai, Hà Giang, Yên Bái), hỗ trợ nhập khẩu điện khi cần thiết, đồng thời giảm tải cho các đường dây 500kV Sơn La – Hiệp Hòa, Sơn La – Nho Quan hiện hữu. Dự án có tổng mức đầu tư hơn 1.564 tỷ đồng, trong đó, 80% vốn vay từ các ngân hàng thương mại trong nước và 20% vối đối ứng của EVN.

Trong giai đoạn 1, sẽ xây dựng sân phân phối 220kV và các đường dây 220kV đấu nối. Giai đoạn 2 xây dựng sân phân phối 500kV và hoàn thiện toàn bộ dự án, dự kiến đóng điện quý IV/2024 (đồng bộ với dự án đường dây 500kV Lào Cai - Vĩnh Yên).

Ông Đỗ Quang Khải – Phó Giám đốc Ban QLDA Điện 1 – đơn vị được giao quản lý điều hành dự án cho biết: Tính đến nay, phạm vi TBA 500kV Lào Cai đã hoàn thành bàn giao 100% mặt bằng cho nhà thầu thi công. Đối với đường dây 220kV đấu nối đã bàn giao được 47/51 vị trí móng cột cho nhà thầu thi công.

Về tiến độ thi công, đã hoàn thành và bàn giao 100% diện tích mặt bằng trạm và hoàn thành lắp đặt thiết bị nhất thứ, đang thực hiện lắp đặt thiết bị nhị thứ và kéo rải, đấu nối cáp. Đối với phần đường dây 220kV đấu nối đã hoàn thành lắp dựng 38/51 vị trí cột, đang lắp dựng 9 vị trí và bắt đầu triển khai kéo dây.

Theo ông Đỗ Quang Khải, mặc dù dự án hiện nay đang bám sát tiến độ đề ra, tuy nhiên dự án vẫn còn tiềm ẩn nhiều rủi ro đặc biệt công tác bồi thường giải phóng mặt bằng 4 vị trí móng và phần hành lang tuyến. Nhiều hộ dân không đồng tình với đơn giá bồi thường, hỗ trợ về đất, tài sản, cây trồng và có tâm lý e ngại khi đường dây điện 220kV đi qua thửa đất, nhà ở của mình. Bên cạnh đó, khu vực, thời tiết khu vực trời mù, có mưa cũng là những nguyên nhân cản trở tiến độ thi công dựng cột, kéo dây dự án.

Đoàn công tác của Ban Quản lý xây dựng EVN trao đổi, chỉ đạo tại công trường

Nỗ lực bám sát tiến độ

Để đẩy nhanh tiến độ thi công, bù đắp những phần khối lượng đã bị chậm, ông Đỗ Quang Khải cho biết: Đơn vị tổ chức các buổi kiểm tra hiện trường và họp kiểm điểm tiến độ với liên danh nhà thầu để đẩy nhanh tiến độ thi công. Đôn đốc nhà thầu tiếp tục huy động thêm nhân lực (lái xe, lái máy và cán bộ kỹ thuật), thiết bị lên hiện trường cho tất cả các mũi thi công để đáp ứng tiến độ thi công theo tình hình thực tế, đặc biệt là mũi thi công tiếp địa, san nền trạm biến áp, tường rào, gia cố mái và mương thoát nước, đường trong TBA, cấp thoát nước, đường vào TBA.

Đồng thời yêu cầu nhà thầu thay thế các tổ đội thi công không đủ năng lực. Triển khai đồng thời, đan xen các công việc của gói thầu như: Thỏa thuận giải phóng mặt bằng đường tạm lên vị trí móng và mặt bằng tạm, san gạt mặt bằng và đào hố móng, thi công bê tông móng, lấp đất hố móng, lắp đặt tiếp địa, lắp dựng cột thép, ưu tiên thi công khép các khoảng néo để sớm tiến hành rải kéo dây dẫn, dây cáp quang và dây chống sét.

Ban QLDA Điện 1 cũng yêu cầu nhà thầu phối hợp chặt chẽ với chính quyền các cấp huyện, xã và thôn để vận động thuyết phục người dân cho mượn đường thi công với mức giá hỗ trợ phù hợp. Yêu cầu nhà thầu chủ động, tích cực làm việc với các cơ quan liên quan để được cấp phép thi công rải kéo dây qua đường bộ, đường sông và giao chéo với đường điện 35kV, 220kV.

Ông Nguyễn Danh Thắng – Tổng giám đốc Công ty TNHH Phát triển hạ tầng Vân Hội (đơn vị liên danh với Công ty CP Tập đoàn PC1 thi công trạm biến áp) cho biết: Đến nay, công tác thi công lắp đặt thiết bị nhất thứ đã hoàn thành. Liên danh nhà thầu huy động đầy đủ nhân lực, phương tiện, máy móc để gấp rút thi công, hoàn thành những công việc còn lại để công trình đóng điện trước ngày 31/3/2023, đáp ứng yêu cầu đặt ra.

Đại diện Công ty CP Xây lắp điện 2 đơn vị thi công đường dây đấu nối cho biết: Hiện đơn vị đang huy động tối đa lực lượng, chia thành nhiều tổ đội để đẩy nhanh tiến độ dựng cột, kéo dây và cam kết sẽ hoàn thành trong tháng 3/2023.

Tại buổi kiểm tra công trường, ông Khương Thế Anh – Phó Trưởng ban Quản lý xây dựng EVN cho biết, mặc dù dự án được triển khai thi công từ tháng 4/2022 và trong quá trình thi công gặp những khó khăn vướng mắc về thời tiết do mưa nhiều, giá cả vật tư thiết bị, xăng dầu tăng cao, tuy nhiên Ban QLDA Điện 1 và các đơn vị thi công đã rất nỗ lực đẩy nhanh tiến độ dự án.

Để đảm bảo tiến độ, ông Khương Thế Anh đề nghị Ban QLDA Điện 1 tiếp tục đôn đốc quyết liệt nhà thầu khẩn trương hoàn thành các công việc liên quan, tăng cường nhân lực và thiết bị để triển khai thi công đồng thời các hạng mục, đảm bảo chất lượng và an toàn cho cán bộ, người lao động. Đối với những khó khăn vướng mắc mặt bằng, Ban QLDA Điện 1 cần tiếp tục bám sát chính quyền địa phương để sớm tháo gỡ, nếu có vướng mắc cần báo cáo Tập đoàn để sớm xử lý.

Đ.D
Bài viết cùng chủ đề: Tập đoàn Điện lực Việt Nam

Tin cùng chuyên mục

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4

PC Lào Cai trực 24/24 giờ để đảm bảo điện dịp Lễ 30/4 - 1/5
