Phấn đấu đến 19/5 đúc xong móng cột đường dây 500kV Nhà máy nhiệt điện Nam Định I - Phố Nối

Các nhà thầu thi công đường dây 500kV NMNĐ Nam Định I - Phố Nối cam kết sẽ tập trung nhân lực, máy móc, phấn đấu hoàn thiện đúc móng vị trí cuối cùng ngày 19/5.
Đôn đốc tiến độ đường dây 500kV mạch 3 Nam Định I- Phố Nối Tiến độ Đường dây 500kV mạch 3 NMNĐ Nam Định I – Phố Nối ngày 8/5

Thực hiện chỉ đạo của Bộ Công Thương về việc tăng cường kiểm tra, giám sát, đôn đốc đẩy nhanh tiến độ các dự án đường dây 500kV mạch 3, ngày 14/5, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN)/Tổng Công ty truyền tải điện quốc gia (EVNNPT) tiếp tục kiểm tra công tác thi công đường dây 500kV mạch 3 Nhà máy nhiệt điện (NMNĐ) Nam Định I - Phố Nối và công tác cung cấp cột thép.

Dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối có chiều dài khoảng 127km đi qua địa bàn 4 tỉnh là Nam Định, Thái Bình, Hải Dương và Hưng Yên với 334 vị trí cột và 143 khoảng néo. Theo kế hoạch, việc hoàn thành đúc móng dự án này được thực hiện từ 18/01 đến 9/5/2024; Dựng cột từ16/03/2024 đến 15/06/2024; Lắp đặt cách điện, phụ kiện và kéo dây từ 08/05/2024 đến 15/06/2024; Thí nghiệm, nghiệm thu, đóng điện từ 15-30/06/2024.

Báo cáo cập nhật của các ban quản lý dự án thuộc EVNNPT, tính đến ngày 12/5, dự án đã hoàn thành thi công 300/334 vị trí móng; hoàn thành lắp dựng 87/334 cột; đang lắp dựng 39/168 cột. Vẫn còn nhiều vị trí đang chậm tiến độ so với kế hoạch và yêu cầu của chủ đầu tư như vị trí 252, 298, 299, 300, 301, 304, 304A.

Phấn đấu đến 19/5 đúc xong móng cột đường dây 500kV NMNĐ Nam Định I - Phố Nối

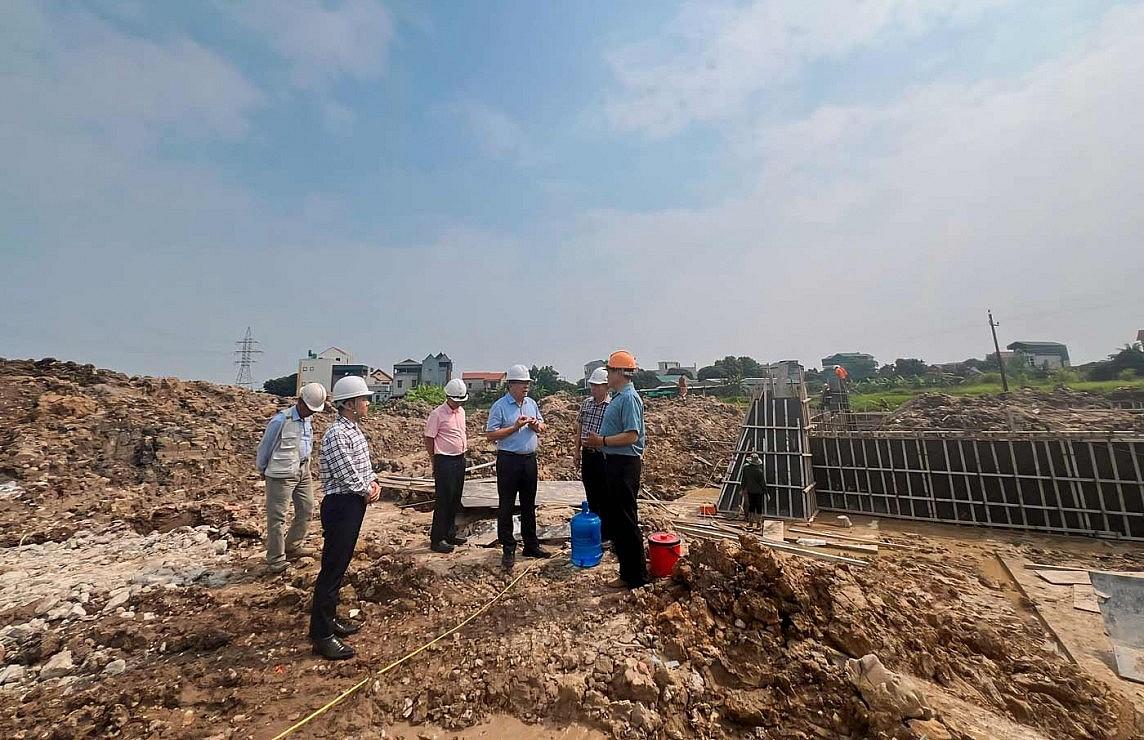

Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra công trường đường dây 500kV tại Hưng Yên

Kiểm tra thực tế thi công, Phó Tổng giám đốc EVN Phạm Hồng Phương nhấn mạnh, tiến độ của dự án đang vô cùng cấp bách, tính bằng ngày, bằng giờ. Để hoàn thành đúng tiến độ Thủ tướng Chính phủ giao, các nhà thầu cần khẩn trương tăng cường nhân lực, máy móc, tận dụng thời tiết thuận lợi để đẩy nhanh tiến độ thi công, sớm hoàn thành các vị trí móng theo yêu cầu đề ra.

Với các vị trí móng đã hoàn thành và được bàn giao cột thép, cần tập trung nguồn lực để dựng cột ngay, tránh tình trạng thời gian tới khi cột thép về dồn dập trên toàn tuyến Dự án 500kV mạch 3 từ Quảng Trạch đến Phố Nối sẽ khó điều động nhân lực, máy móc…

Tại các vị trí, các nhà thầu cam kết sẽ nỗ lực tối đa, thi công 3 ca, 4 kíp để hoàn thành đúc móng, trong đó vị trí muộn nhất dự kiến sẽ hoàn thành vào ngày 19/5/2024.

Trước đó, báo cáo tiến độ của chủ đầu tư vào ngày 7/5 cho thấy, cột thép đã bàn giao 145/334 cột, dự kiến đến ngày 16/05/2024 sẽ bàn giao thêm 155 cột; Các cột còn lại dự kiến sẽ hoàn thành bàn giao xong trước ngày 27/05/2024.

Về dây dẫn đã bàn giao 2542/2987 km, đạt 85 % và sẽ hoàn thành bàn giao phần còn lại trước ngày 10/05/2024. Cách điện, cáp quang và phụ kiện cơ bản bàn giao, phân đấu hoàn thành bàn giao xong toàn bộ trong khoảng từ 18/5 đến 6/6/2024.

Phấn đấu đến 19/5 đúc xong móng cột đường dây 500kV NMNĐ Nam Định I - Phố Nối

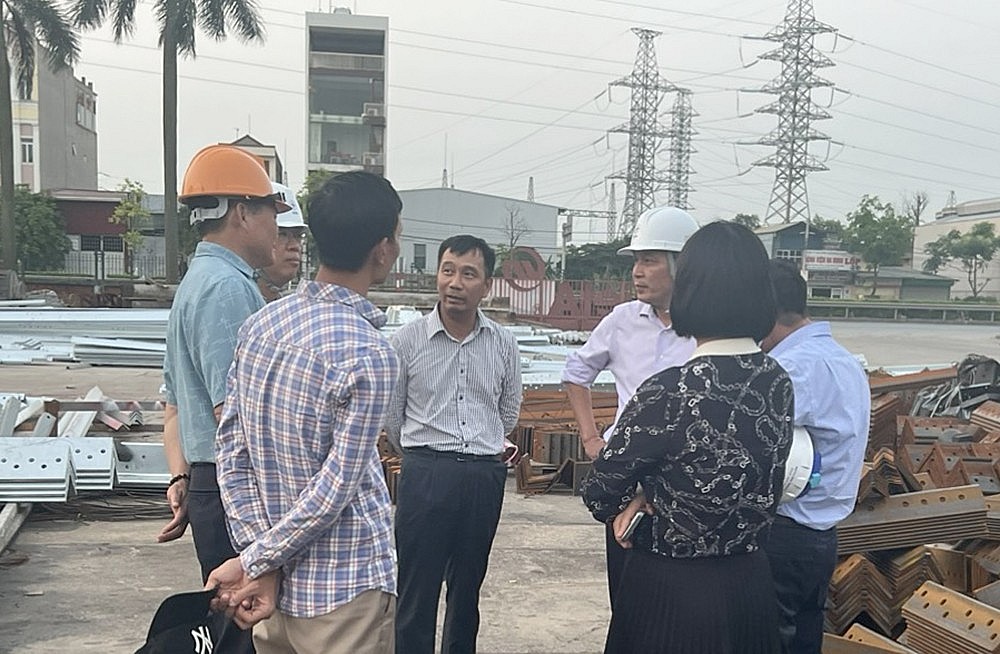

Lãnh đạo EVN, EVNNPT nghe báo cáo tiến độ sản xuất cột thép của nhà thầu Việt Á

Cũng trong chiều ngày 14/5, kiểm tra tiến độ sản xuất cột thép của nhà thầu Công ty CP Tập đoàn Việt Á tại Hưng Yên, Chủ tịch HĐTV EVN – Đặng Hoàng An cho biết, hiện nay nhiều vị trí móng đã hoàn thành và đang phải chờ cột.

Việc cung cấp cột thép của nhà thầu Việt Á đang rất chậm, do đó đơn vị cần phải tăng tốc tiến độ sản xuất, muộn nhất ngày 20/5/2024 lô hàng cuối cùng đến công trường để đơn vị tiến hành lắp dựng cột.

Được biết, nhà thầu Việt Á đảm nhận cung cấp 40 cột, tương đương 5.170 tấn thép. Hiện nay đơn vị đã nhập thép về đến nhà xưởng và đã huy động nhiều nhân lực, máy móc đến nhà máy để đáp ứng được 130-150 tấn/ngày.

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Có thể bạn quan tâm

Tin mới nhất

28 Đội xung kích EVNNPC hỗ trợ thi công Đường dây 500kV mạch 3

28 Đội xung kích EVNNPC hỗ trợ thi công Đường dây 500kV mạch 3

Cùng chung tay với ngành điện, Tổng công ty Điện lực miền Bắc (EVNNPC) đã cử 28 Đội xung kích hỗ trợ thi công Đường dây 500kV mạch 3
Đường dây 500kV mạch 3: Đồng lòng cho 1 đích đến

Đường dây 500kV mạch 3: Đồng lòng cho 1 đích đến

Với quyết tâm đưa đường dây 500kV mạch 3 về đích đúng tiến độ, Tập đoàn Điện lực Việt Nam (EVN) đang ưu tiên mọi nguồn lực cho thi công.
Hà Nội: Tiêu thụ điện lập "đỉnh", đạt mức cao nhất trong lịch sử

Hà Nội: Tiêu thụ điện lập "đỉnh", đạt mức cao nhất trong lịch sử

Theo thống kê của Tổng Công ty Điện lực thành phố Hà Nội (EVNHANOI), lượng điện tiêu thụ của Hà Nội tăng và đạt mức cao nhất trong lịch sử.
Hàng trăm kỹ sư, công nhân EVNSPC tăng cường cho Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Hàng trăm kỹ sư, công nhân EVNSPC tăng cường cho Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Tổng công ty Điện lực miền Nam huy động hơn 350 kỹ sư, công nhân đồng loạt ra quân lên đường hỗ trợ thi công Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối.
PC Gia Lai tích cực cải tạo, đầu tư lưới điện khu vực nông thôn

PC Gia Lai tích cực cải tạo, đầu tư lưới điện khu vực nông thôn

PC Gia Lai thường xuyên cải tạo, sửa chữa, đưa điện lưới về vùng khó khăn, vùng sâu, vùng xa, từ đó nâng cao chất lượng sử dụng điện cho người dân.

Tin cùng chuyên mục

Điện lực Hòa Bình đẩy mạnh chuyển đổi số đem lại hiệu quả thiết thực

Điện lực Hòa Bình đẩy mạnh chuyển đổi số đem lại hiệu quả thiết thực

Điện lực Hòa Bình đã và đang đẩy mạnh ứng dụng công nghệ số vào mọi lĩnh vực hoạt động, nhất là trong nâng cao chất lượng dịch vụ.
Trạm biến áp 500kV Thanh Hóa đảm bảo hoàn thành thí nghiệm vào ngày 15/6

Trạm biến áp 500kV Thanh Hóa đảm bảo hoàn thành thí nghiệm vào ngày 15/6

Là một trong những hạng mục quan trọng của dự án đường dây 500kV mạch 3, theo đó Trạm biến áp 500kV Thanh Hóa dự kiến hoàn thành thí nghiệm vào ngày 15/6.
Đảm bảo điện phục vụ kỳ thi tốt nghiệp THPT năm 2024

Đảm bảo điện phục vụ kỳ thi tốt nghiệp THPT năm 2024

EVN yêu cầu các đơn vị điện lực đảm bảo điện ổn định cho Kỳ thi tốt nghiệp trung học phổ thông năm 2024.
Tiêu thụ tăng cao kỷ lục, EVN tiếp tục khuyến cáo sử dụng điện tiết kiệm

Tiêu thụ tăng cao kỷ lục, EVN tiếp tục khuyến cáo sử dụng điện tiết kiệm

Theo EVN, trong những ngày cuối tháng 5/2024, thời tiết nắng nóng tái diễn ở nhiều khu vực của cả 3 miền đã làm tiêu thụ điện toàn quốc tăng cao kỷ lục.
Đóng điện công trình truyền tải 220kV nhập khẩu điện từ Lào

Đóng điện công trình truyền tải 220kV nhập khẩu điện từ Lào

Trạm cắt 220kV Đăk Ooc cùng với các đường dây đấu nối sẽ phục vụ nhập khẩu điện từ Nhà máy Thủy điện Nam Emoun (Lào) về Việt Nam.
Lai Châu thúc đẩy thanh toán tiền điện không dùng tiền mặt

Lai Châu thúc đẩy thanh toán tiền điện không dùng tiền mặt

Những năm qua, Công ty Điện lực Lai Châu đã tăng cường các giải pháp nhằm đẩy mạnh, nâng cao tỷ lệ khách hàng thanh toán tiền điện không dùng tiền mặt.
Thi công đường dây 500kV mạch 3: Thêm 1 tập thể 41 cá nhân được khen thưởng đột xuất

Thi công đường dây 500kV mạch 3: Thêm 1 tập thể 41 cá nhân được khen thưởng đột xuất

Ngày 27/5/2024, lãnh đạo Tổng công ty EVNNPT trao khen thưởng đột xuất của Tổng công ty cho 1 tập thể và 41 cá nhân thi công đường dây 500kV mạch 3.
Tuần 21/2024: Phụ tải giảm, cung ứng điện được đảm bảo

Tuần 21/2024: Phụ tải giảm, cung ứng điện được đảm bảo

Theo thông tin từ Cục Điều tiết điện lực, trong tuần 21 từ ngày 20/05 – 26/05, nhu cầu điện giảm. Việc cung cấp điện tiếp tục được đảm bảo tốt.
Viết tiếp bản hùng ca thời kỳ đổi mới trên công trình đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Viết tiếp bản hùng ca thời kỳ đổi mới trên công trình đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Sau 30 năm vận hành đường dây 500kV mạch 1 hiệu quả, hôm nay, ngành điện đang tiếp tục viết bản hùng ca mới trên công trình đường dây 500 kV mạch 3.
Đường dây 500kV mạch 3 Nam Định I – Phố Nối: Gói thầu dựng cột đầu tiên vượt tiến độ 5 ngày

Đường dây 500kV mạch 3 Nam Định I – Phố Nối: Gói thầu dựng cột đầu tiên vượt tiến độ 5 ngày

Tổng công ty Truyền tải điện Quốc gia vừa cho biết, gói thầu dựng cột số 63 đường dây 500kV mạch 3 Nam Định I- Phố Nối đã hoàn thành, vượt tiến độ 5 ngày.
Gần 958 tỷ đồng cho dự án 28,5 km đường dây 220kV tại Quảng Ninh

Gần 958 tỷ đồng cho dự án 28,5 km đường dây 220kV tại Quảng Ninh

Dự án đường dây 220kV Yên Hưng – Nam Hòa trên địa bàn tỉnh Quảng Ninh có chiều dài 28,5 km với tổng mức đầu tư khoảng 958 tỷ đồng.
Doanh nghiệp tại Phú Yên đồng hành phong trào tiết kiệm điện

Doanh nghiệp tại Phú Yên đồng hành phong trào tiết kiệm điện

Trước dự báo nhu cầu sử dụng điện tăng cao, các doanh nghiệp trên địa bàn tỉnh Phú Yên chủ động các phương án nhằm sử dụng điện một cách hiệu quả nhất.
Chùm ảnh: Bộ trưởng Nguyễn Hồng Diên yêu cầu khẩn trương, quyết liệt hoàn thành các dự án điện khí

Chùm ảnh: Bộ trưởng Nguyễn Hồng Diên yêu cầu khẩn trương, quyết liệt hoàn thành các dự án điện khí

Ngày 24/5, Bộ trưởng Nguyễn Hồng Diên chủ trì cuộc họp với các địa phương và nhà đầu tư liên quan đến các dự án nhiệt điện sử dụng khí thiên nhiên và LNG.
Triển khai Chương trình cấp điện nông thôn, miền núi và hải đảo giai đoạn 2021-2025: Khó ở vốn

Triển khai Chương trình cấp điện nông thôn, miền núi và hải đảo giai đoạn 2021-2025: Khó ở vốn

Việc triển khai Chương trình cấp điện nông thôn, miền núi và hải đảo giai đoạn 2021-2025 vẫn gặp vướng mắc về vốn.
Thi công đường dây 500kV mạch 3: EVNNPT huy động thêm 800 nhân lực hỗ trợ

Thi công đường dây 500kV mạch 3: EVNNPT huy động thêm 800 nhân lực hỗ trợ

Với quyết tâm đưa đường dây 500kV mạch 3 về đích đúng chỉ đạo của Thủ tướng, EVNNPT đã huy động thêm 800 nhân lực hỗ trợ thi công dựng cột, kéo dây.
5 nhóm giải pháp đảm bảo cung ứng điện từ nay đến hết năm 2024

5 nhóm giải pháp đảm bảo cung ứng điện từ nay đến hết năm 2024

Nhằm đảm báo cấp điện từ nay đến hết năm 2024, Bộ Công Thương sẽ triển khai 5 nhóm giải pháp trọng tâm.
Quảng Bình: Đẩy mạnh các phong trào tiết kiệm điện trong mùa cao điểm

Quảng Bình: Đẩy mạnh các phong trào tiết kiệm điện trong mùa cao điểm

Các đơn vị, sở ngành chuyên môn của tỉnh Quảng Bình đã chung tay xây dựng phương án, kế hoạch sử dụng điện tiết kiệm trong năm 2024.
Bộ Công Thương tổ chức họp lấy ý kiến dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp

Bộ Công Thương tổ chức họp lấy ý kiến dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp

Sáng 23/5, tại Hà Nội, Bộ Công Thương tổ chức họp lấy ý kiến dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp (DPPA).
Cần Thơ: Đảm bảo cung ứng điện trong thời gian cao điểm mùa khô

Cần Thơ: Đảm bảo cung ứng điện trong thời gian cao điểm mùa khô

Cần Thơ triển khai quyết liệt các giải pháp đảm bảo cung ứng điện đầy đủ, an toàn, ổn định cho người dân và hoạt động sản xuất kinh doanh trong mùa cao điểm.
Điện lực Thạch Thất chủ động phương án trước nhu cầu tiêu thụ điện tăng cao

Điện lực Thạch Thất chủ động phương án trước nhu cầu tiêu thụ điện tăng cao

Để chủ động trước nhu cầu tiêu thụ điện tăng cao trong dịp tới, Công ty Điện lực Thạch Thất đang triển khai các giải pháp đảm bảo cung ứng điện cho huyện.
Xem thêm
Mobile VerionPhiên bản di động
