Nỗ lực khẩn trương triển khai các Dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối

Thực hiện chỉ đạo của Chính phủ, Bộ Công Thương, EVN/EVNNPT đang nỗ lực, khẩn trương thực hiện các dự án đường dây 500 kV mạch 3 Quảng Trạch- Phố Nối.
Các Bộ ngành, địa phương phối hợp để sớm khởi công đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối Khởi công dự án đường dây 500 kV Nam Định I - Thanh Hoá trong tháng 10

Các dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) có ý nghĩa rất quan trọng nhằm đảm bảo điện cho miền Bắc trong những năm tới. Thời gian qua, với sự vào cuộc quyết liệt của Chính phủ, Thủ tướng Chính phủ, các bộ ngành và nỗ lực của Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Dự án đang bám sát mục tiêu đề ra.

Từ sự vào cuộc quyết liệt của Chính phủ

Các Dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối có tổng chiều dài khoảng 515 km, đi qua địa bàn 9 tỉnh gồm Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên. Trong đó Dự án đường dây 500 kV Quảng Trạch - Quỳnh Lưu dài 225 km; Dự án đường dây 500 kV Quỳnh Lưu - Thanh Hóa dài 92 km; Dự án đường dây 500 kV NMNĐ Nam Định I - Thanh Hóa dài 74 km; Dự án đường dây 500 kV NMNĐ Nam Định I - Phố Nối dài 124 km.

Các dự án đường đây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối có vai trò đặc biệt quan trọng trong việc kết nối lưới điện liên miền, góp phần cung ứng điện cho miền Bắc trong thời gian tới. Nâng cao độ dự trữ ổn định trên giao diện Bắc - Trung, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc. Truyền tải công suất các nhà máy nhiệt điện và năng lượng tái tạo khu vực Bắc Trung Bộ vào hệ thống điện quốc gia. Giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc - Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp.

Với tính chất cấp bách của dự án nhằm đảm bảo cung ứng điện cho miền Bắc trong những năm tới, thời gian qua, Thủ tướng Chính phủ đã chỉ đạo thường xuyên, liên tục, trong đó, 15/8/2023 Thủ tướng Chính phủ có văn bản số 745/TTg-CN về kế hoạch đảm bảo cung ứng điện các tháng cuối năm 2023 và năm 2024. Sau đó Thủ tướng có Công điện số 782/CĐ-TTg ngày 04/9/2023 về việc triển khai thực hiện các dự án đường dây 500 kV mạch 3 đoạn từ Quảng Trạch đến Phố Nối. Mới đây nhất ngày 23/10/2023, Phó Thủ tướng Chính phủ Trần Hồng Hà đã chủ trì cuộc họp rà soát tiến độ Dự án. Phó Thủ tướng yêu cầu các bộ, cơ quan địa phương liên quan nêu cao tinh thần trách nhiệm, quyết liệt hơn nữa, phối hợp chặt chẽ hơn, chủ động giải quyết nhanh nhất các thủ tục, hồ sơ, công việc liên quan đến dự án theo chức năng, nhiệm vụ được giao, nỗ lực hoàn thành dự án theo mục tiêu phấn đấu.

Để có được kết quả trên, cùng với sự chỉ đạo thường xuyên của Thủ tướng Chính phủ, các Bộ Công Thương, Bộ Kế hoạch và Đầu tư, Ủy ban Quản lý vốn nhà nước tại doanh nghiệp và các bộ ngành, địa phương liên quan đã vào cuộc quyết liệt để nhanh chóng hoàn thiện các thủ tục nhằm đảm bảo mục tiêu của Dự án.

Đến ngày 24/10/2023, Thủ tướng Chính phủ đã có Quyết định số 1241/QĐ-TTg về việc phê duyệt Chủ trương đầu tư đồng thời chấp thuận nhà đầu tư Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa, trong đó Thủ tướng giao EVNNPT thuộc Tập đoàn EVN làm chủ đầu tư dự án. Đây là một thủ tục pháp lý rất quan trọng, làm cơ sở để EVNNPT triển khai các thủ tục tiếp theo.

Nỗ lực khẩn trương triển khai các Dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối

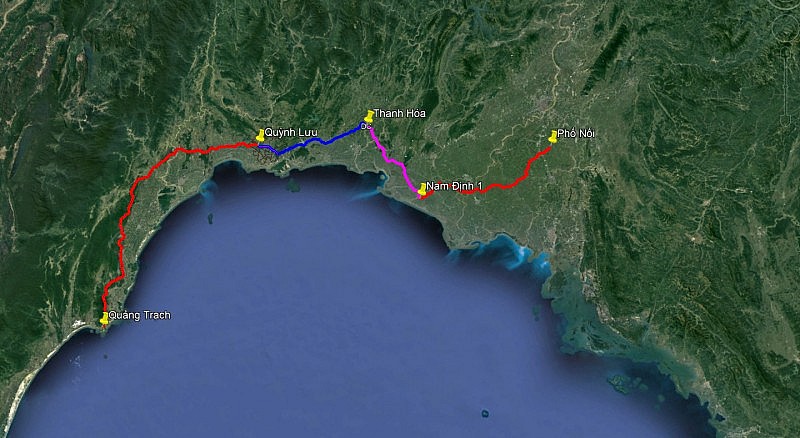

Dự kiến hướng tuyến Đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối

Đến nỗ lực của EVN/EVNNPT

Thực hiện nhiệm vụ được giao, thời gian qua, EVN, EVNNPT luôn xác định và nhận thức rõ đây là dự án trọng điểm, cấp bách và đã chủ động làm việc với các bộ, ngành, địa phương liên quan, sớm hoàn thiện các thủ tục pháp lý để triển khai Dự án. Đồng thời huy động tối đa các nguồn lực, làm việc không kể giờ giấc, xuyên đêm, không có ngày nghỉ... để đẩy nhanh tiến độ triển khai Dự án.

Lãnh đạo EVN thường xuyên quan tâm, chỉ đạo quá trình triển khai dự án của EVNNPT và ủy quyền cho EVNNPT để chủ động hoàn thiện các thủ tục với các mốc tiến độ nhanh nhất vì mục tiêu của dự án.

Ngày 19/6/2023, Đảng ủy EVNNPT đã ban hành Nghị quyết số 144-NQ/ĐU về việc đẩy nhanh tiến độ đầu tư xây dựng các dự án đường dây 500 kV mạch 3, 4 khu vực phía Bắc.

Ngay sau đó, EVNNPT đã thành lập Ban Chỉ đạo Dự án do Chủ tịch HĐTV Tổng công ty làm Trưởng ban; các đơn vị trực thuộc đã thành lập Ban chỉ đạo, Ban điều hành và Ban tiền phương để triển khai đồng bộ các dự án.

Ngày 17/10/2023, Tổng giám đốc EVNNPT đã ban hành Chỉ thị số 4660/CT-EVNNPT về việc triển khai thực hiện các giải pháp đảm bảo cung ứng điện các tháng cuối năm 2023 và năm 2024, trong đó yêu cầu các đơn vị, các Ban liên quan khẩn trương triển khai thực hiện quyết liệt, đồng bộ các giải pháp để đẩy nhanh tiến độ đầu tư đường dây 500 kV từ Quảng Trạch đến Phố Nối.

Để đảm bảo tiến độ Dự án theo chỉ đạo của Thủ tướng Chính phủ, EVN, EVNNPT kiến nghị các bộ ngành liên quan hỗ trợ tối đa chủ đầu tư trong suốt quá trình triển khai Dự án. EVN, EVNNPT kiến nghị các tỉnh Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên tích cực tạo điều kiện và hỗ trợ cho chủ đầu tư sớm hoàn thành công tác bồi thường giải phóng mặt bằng để tổ chức thi công công trình.

EVN, EVNNPT cũng đề nghị các nhà thầu thi công, tư vấn thiết kế, tư vấn giám sát cần khẩn trương huy động lực lượng để tăng tốc ngay sau khi triển khai thi công Dự án, huy động tối đa nguồn lực, dành ưu tiên cao nhất cho Dự án để hoàn thành Dự án theo mục tiêu phấn đấu.

Ngay sau khi Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối được Thủ tướng Chính phủ phê duyệt chủ trương đầu tư đồng thời chấp thuận nhà đầu tư, giao EVNNPT làm chủ đầu tư Dự án, EVNNPT đã triển khai ngay Dự án để đảm bảo mục tiêu đã đề ra, đồng thời tiếp tục phối hợp với các bộ, ngành hoàn thiện các thủ tục pháp lý để triển khai 3 dự án còn lại theo chỉ đạo của Thủ tướng Chính phủ.

EVNNPT đã chủ động sắp xếp, tổ chức triển khai song song, đồng thời các công việc dự án; bố trí đầy đủ vốn triển khai dự án. Chủ động phối hợp chặt chẽ với các địa phương trong công tác giải phóng mặt bằng, nhận mặt bằng đến đâu tập trung nhân lực, máy móc, nguyên vật liệu để tổ chức thi công ngay đến đấy, nhất là các hạng mục móng, cột, phấn đấu hoàn thành Dự án đúng tiến độ và chất lượng, góp phần đảm bảo cung ứng điện cho miền Bắc trong thời gian tới.

Tiến Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Các nhà máy nhiệt điện chuẩn bị cấp điện cho mùa khô 2025 ra sao?

Các nhà máy nhiệt điện chuẩn bị cấp điện cho mùa khô 2025 ra sao?

Nhằm bảo đảm cung ứng điện mùa khô 2025, các nhà máy nhiệt điện chuẩn bị đủ nhiên liệu, thực hiện công tác đại tu, sửa chữa nâng cao độ khả dụng các tổ máy.
Hoà lưới thành công tổ máy 1 công trình Nhà máy Thủy điện Ialy mở rộng

Hoà lưới thành công tổ máy 1 công trình Nhà máy Thủy điện Ialy mở rộng

Theo Tập đoàn Điện lực Việt Nam (EVN), công trình Nhà máy Thủy điện Ialy mở rộng đã hòa điện thành công vào lưới điện quốc gia chỉ sau gần 3 năm triển khai.
EVNCPC chủ động ứng phó với mưa lớn khu vực Trung Bộ

EVNCPC chủ động ứng phó với mưa lớn khu vực Trung Bộ

Trước tình hình mưa lũ tại miền Trung, thực hiện chỉ đạo của Bộ Nông nghiệp và Phát triển nông thôn, EVNCPC ra công điện ứng phó với mưa lớn khu vực Trung Bộ.
Lai Châu chấp thuận chủ trương đầu tư Trạm biến áp 220kV gần 430 tỷ đồng

Lai Châu chấp thuận chủ trương đầu tư Trạm biến áp 220kV gần 430 tỷ đồng

UBND tỉnh Lai Châu vừa có quyết định chấp thuận chủ trương đầu tư, đồng thời chấp thuận nhà đầu tư Dự án Trạm biến áp 220kV Pắc Ma.
Tổng Giám đốc EVNNPC làm việc với UBND tỉnh và PC Sơn La

Tổng Giám đốc EVNNPC làm việc với UBND tỉnh và PC Sơn La

Đây là sự phối hợp hiệu quả giữa EVNNPC và UBND tỉnh Sơn La trong việc đảm bảo an ninh năng lượng, góp phần phát triển bền vững kinh tế - xã hội của địa phương.

Tin cùng chuyên mục

Nâng cao kỹ năng nghề truyền tải: Hiệu quả từ đường dây 500kV mạch 3

Nâng cao kỹ năng nghề truyền tải: Hiệu quả từ đường dây 500kV mạch 3

Việc tham gia thi công đường dây 500kV mạch 3 đã đem lại nhiều kinh nghiệm cho các công nhân truyền tải, quan trọng hơn là cơ hội nâng cao kỹ năng nghề nghiệp.
Công ty Thủy điện Quảng Trị: Tăng cường ứng dụng khoa học công nghệ trong chuyển đổi số

Công ty Thủy điện Quảng Trị: Tăng cường ứng dụng khoa học công nghệ trong chuyển đổi số

Năm 2024, Công ty Thủy điện Quảng Trị đã tăng cường ứng dụng khoa học công nghệ trong chuyển đổi số để tối ưu quy trình, nâng cao năng suất lao động.
Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào ngày 30/11

Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào ngày 30/11

Theo chương trình Kỳ họp thứ 8, Quốc hội khóa XV đợt 2 được Quốc hội thông qua ngày 21/11, Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào 30/11.
Bộ Công Thương phê duyệt Kế hoạch cung cấp điện quốc gia năm 2025

Bộ Công Thương phê duyệt Kế hoạch cung cấp điện quốc gia năm 2025

Bộ Công Thương đã ban hành Quyết định số 3047/QĐ-BCT ngày 15/11/2024 về việc phê duyệt Kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2025.
Bài 5: Kinh nghiệm quốc tế và kỳ vọng

Bài 5: Kinh nghiệm quốc tế và kỳ vọng

Trước tốc độ tăng trưởng nhu cầu điện, các nước đều có những cơ chế đặc thù. Luật Điện lực (sửa đổi) của Việt Nam được kỳ vọng sẽ tạo ra bước phát triển mới.
Bài 4: Từ kết quả giám sát đến yêu cầu sửa đổi toàn diện Luật Điện lực

Bài 4: Từ kết quả giám sát đến yêu cầu sửa đổi toàn diện Luật Điện lực

Luật Điện lực (sửa đổi) đã giải quyết cơ bản các điểm nghẽn được chỉ ra trong báo cáo giám sát thực thi chính sách phát triển năng lượng 2016-2021 của Quốc hội.
Bài 3: Các chuyên gia, nhà quản lý, đại biểu Quốc hội nói gì?

Bài 3: Các chuyên gia, nhà quản lý, đại biểu Quốc hội nói gì?

Luật Điện lực (sửa đổi) sớm ban hành sẽ giúp "khơi thông các điểm nghẽn về chính sách, pháp luật, cải cách ngành điện hiệu quả hơn, đáp ứng nhu cầu phát triển".
Đưa điện về khu tái định cư Kho Vàng, Nậm Tông vượt tiến độ 45 ngày

Đưa điện về khu tái định cư Kho Vàng, Nậm Tông vượt tiến độ 45 ngày

Công ty Điện lực Lào Cai đã hoàn thành công trình cấp điện tái thiết cho khu dân cư thôn Kho Vàng, xã Cốc Lầu và thôn Nậm Tông, xã Nậm Lúc.
Bài 2: Sửa đổi Luật để tạo đột phá về thể chế

Bài 2: Sửa đổi Luật để tạo đột phá về thể chế

Sửa đổi Luật Điện lực nhằm tạo đột phá về thể chế, tháo gỡ các vướng mắc, phát triển nguồn, lưới điện, tạo bệ phóng vững chắc phát triển kinh tế - xã hội.
Ứng dụng UAV và công nghệ AI: Bước đột phá trong quản lý vận hành lưới điện truyền tải

Ứng dụng UAV và công nghệ AI: Bước đột phá trong quản lý vận hành lưới điện truyền tải

Ứng dụng thiết bị bay không người lái (UAV) và công nghệ lidar trong công tác quản lý vận hành đường dây đã đạt được những kết quả ấn tượng.
PC Lào Cai:

PC Lào Cai: 'Thần tốc' đưa điện lưới quốc gia về khu tái định cư Làng Nủ

Công ty Điện lực Lào Cai (PC Lào Cai) đã chính thức đóng điện công trình cấp điện tái thiết cho khu dân cư thôn Làng Nủ, xã Phúc Khánh, huyện Bảo Yên.
PC Đắk Nông: Cải thiện và nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế

PC Đắk Nông: Cải thiện và nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế

Công ty Điện lực Đắk Nông (PC Đắk Nông) triển khai giải pháp nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế địa phương những tháng cuối năm 2024.
Hiệu quả quản lý lưới truyền tải từ ứng dụng UAV và công nghệ Lidar

Hiệu quả quản lý lưới truyền tải từ ứng dụng UAV và công nghệ Lidar

Ứng dụng thiết bị bay không người lái và ứng dụng công nghệ lidar trong công tác quản lý vận hành đường dây truyền tải đã đạt được những kết quả ấn tượng.
Nghệ An phê duyệt chủ trương đầu tư 2 dự án lưới điện truyền tải 220kV

Nghệ An phê duyệt chủ trương đầu tư 2 dự án lưới điện truyền tải 220kV

UBND tỉnh Nghệ An vừa ban hành 2 quyết định phê duyệt chủ trương đầu tư và chấp thuận nhà đầu tư 2 dự án lưới điện truyền tải 220kV trên địa bàn.
Ngành điện TP. Hồ Chí Minh: Nâng cao năng suất lao động nhờ phát triển lưới điện thông minh, chuyển đổi số

Ngành điện TP. Hồ Chí Minh: Nâng cao năng suất lao động nhờ phát triển lưới điện thông minh, chuyển đổi số

Nhờ phát triển lưới điện thông minh và chuyển đổi số toàn diện, ngành điện TP. Hồ Chí Minh đạt được nhiều kết quả nổi bật trong tất cả các mặt hoạt động.
Bộ trưởng Nguyễn Hồng Diên đề xuất 3 kịch bản cung ứng điện cho năm 2025

Bộ trưởng Nguyễn Hồng Diên đề xuất 3 kịch bản cung ứng điện cho năm 2025

Tại buổi họp kế hoạch cung ứng điện, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã có những chỉ đạo cụ thể, sát sao xác định rõ các yêu cầu cho từng đơn vị.
Bộ trưởng Nguyễn Hồng Diên: Nhiệm vụ hàng đầu là bảo đảm cung ứng điện trong mọi tình huống

Bộ trưởng Nguyễn Hồng Diên: Nhiệm vụ hàng đầu là bảo đảm cung ứng điện trong mọi tình huống

Ngày 14/11, tại Hà Nội, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã chủ trì cuộc họp về kế hoạch cung ứng điện năm 2025.
EVNCPC triển khai nhiều hoạt động trong ‘Tháng tri ân khách hàng 2024’

EVNCPC triển khai nhiều hoạt động trong ‘Tháng tri ân khách hàng 2024’

EVNCPC triển khai ‘Tháng tri ân khách hàng 2024’ với các hoạt động phong phú, thiết thực để tri ân chân thành, sâu sắc đến khách hàng sử dụng điện.
Bộ Công Thương xây dựng 3 kịch bản cung cấp điện năm 2025

Bộ Công Thương xây dựng 3 kịch bản cung cấp điện năm 2025

Để cung cấp điện năm 2025, các đơn vị chức năng thuộc Bộ Công Thương đã xây dựng 3 kịch bản tăng trưởng phụ tải.
Hà Giang: Chú trọng đảm bảo an toàn hành lang lưới điện

Hà Giang: Chú trọng đảm bảo an toàn hành lang lưới điện

Theo kế hoạch đến 31/12/2024, ngành Điện Hà Giang sẽ thực hiện xử lý xong các điểm vi phạm khoảng cách pha đất, đảm bảo an toàn hành lang lưới điện.
Xem thêm
Mobile VerionPhiên bản di động
