Nhà máy Thủy điện A Vương: Vượt tiến độ sửa chữa lớn Tổ máy H1
Doanh nghiệp - Doanh nhân Thứ bảy, 21/05/2022 - 01:22 Theo dõi Congthuong.vn trên
Vào lúc 15h00 ngày 13/5, Tổ máy H1, Nhà máy Thủy điện A Vương đã đưa về trạng thái khả dụng, chính thức phát điện hòa lưới điện Quốc gia sau gần 12 ngày tạm dừng để sửa chữa lớn.
![]() |

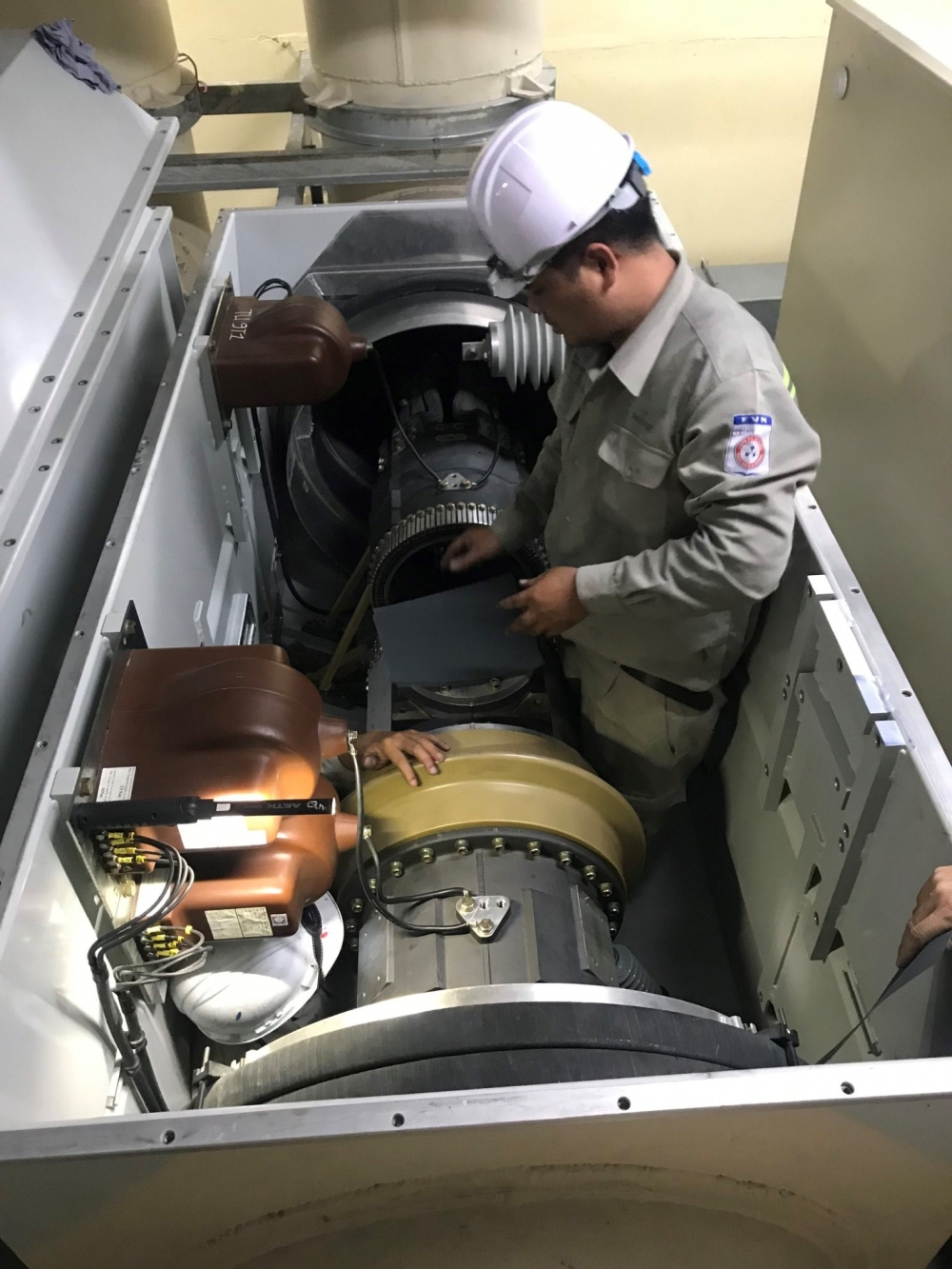

Vệ sinh, bảo dưỡng, thí nghiệm các thiết bị TPP 220kV. |
Với phương châm “Quyết tâm sửa chữa lớn Tổ máy H1 đảm bảo chất lượng, vượt tiến độ, an toàn trong lao động’’, Công ty Cổ phần Thủy điện A Vương (AVC) đã xuất sắc hoàn thành công tác sửa chữa lớn Tổ máy H1 vượt tiến độ 2 ngày so với Kế hoạch đã được Tổng công ty Phát điện 2 phê duyệt (từ ngày 02-15/5/2022).
![]() |

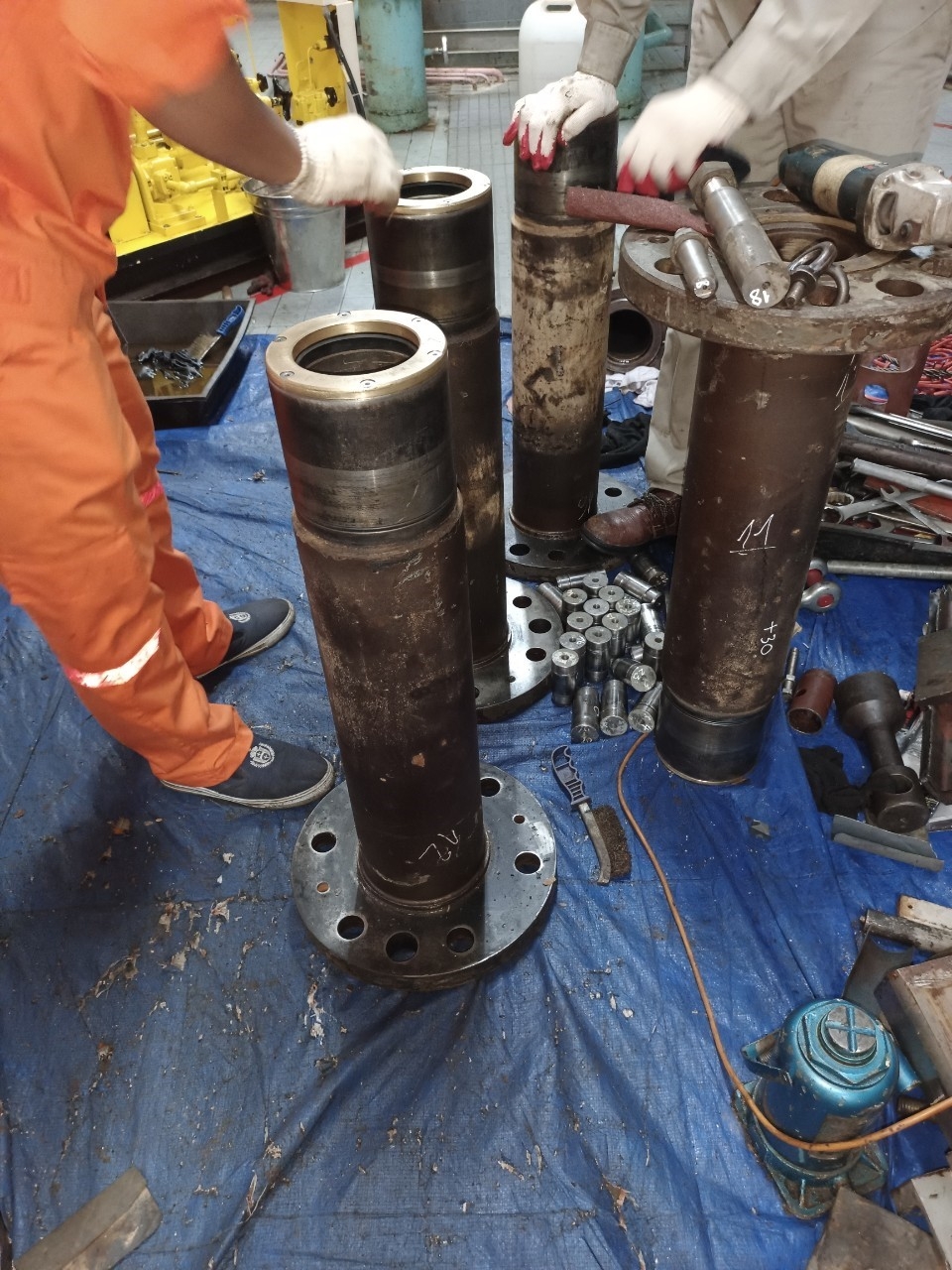

Gia công cải tạo 24/24 ống lồng bạc và lắp đặt bổ sung vành chắn nước trước phốt trục trên cánh hướng tuabin tổ máy H1. |
Để thực hiện công tác sửa chữa lớn Tổ máy H1 đảm bảo chất lượng, tiết kiệm, hiệu quả. Công ty đã tổ chức tiến hành khảo sát chi tiết từng hệ thống thiết bị, kiểm tra lập phương án kỹ thuật sửa chữa, lập danh mục vật tư, thiết bị thay thế chi tiết từng mục sửa chữa lớn. Với đội ngũ cán bộ và nhân viên kỹ thuật đã có nhiều năm kinh nghiệm, có trình độ chuyên môn và tay nghề cao, sự phối hợp đồng bộ giữa các Phòng/Phân xưởng, đặc biệt là sự phối hợp nhịp nhàng giữa các tổ chuyên môn, các đội, nhóm công tác thuộc Phân xưởng sửa chữa trong quá trình triển khai công việc đã góp phần hoàn thành tốt khối lượng sửa chữa lớn được lập và các khối lượng phát sinh trong quá trình sửa chữa. Các hạng mục sau sửa chữa Tổ máy H1, Ngăn lộ 273 (thiết bị liên quan đến khoảng vượt từ MBA T1 đến thanh cái C21 và ngăn lộ 273) theo RCM đạt độ ổn định vận hành, tin cậy, hiệu quả.
![]() |

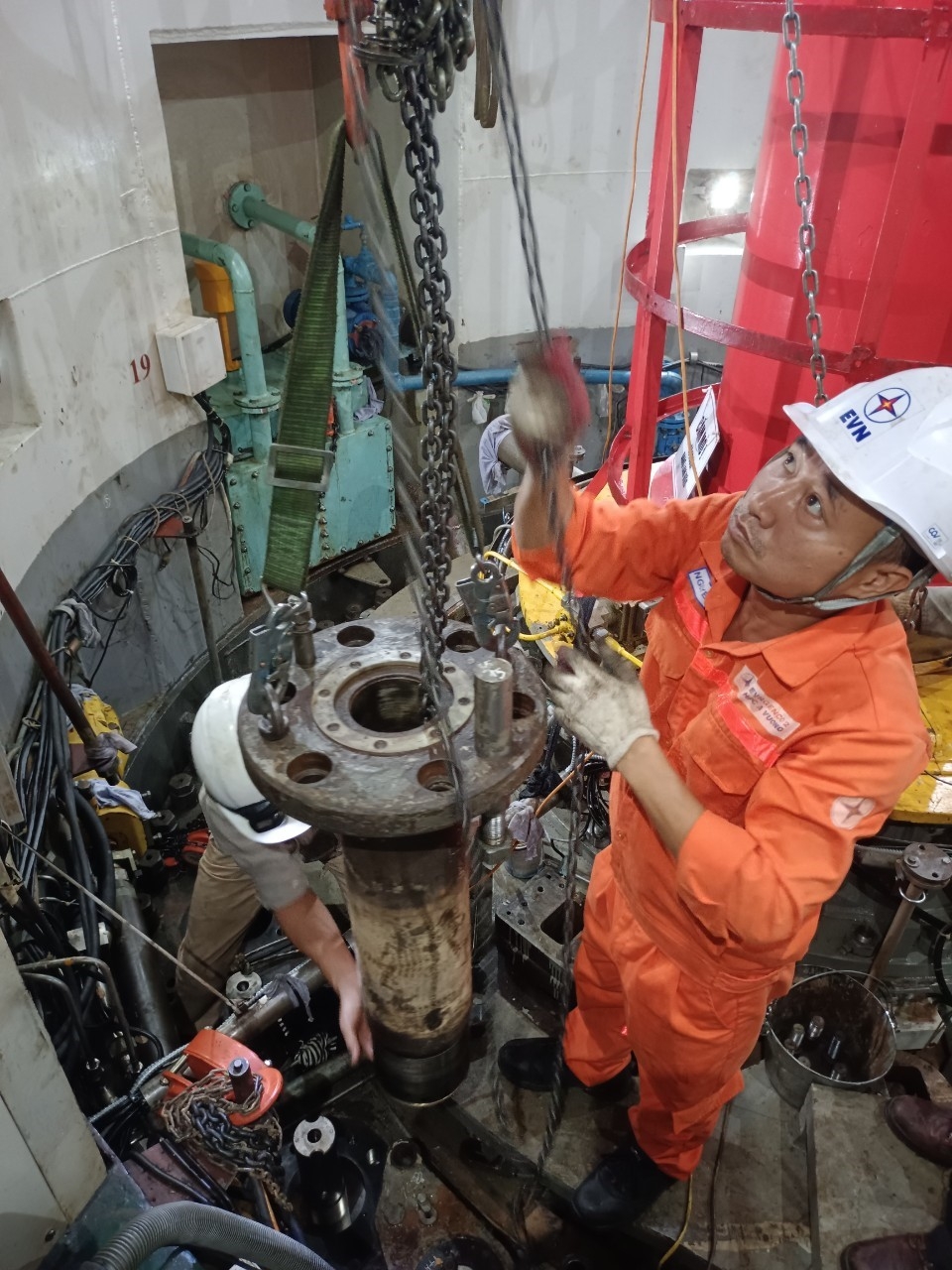

Lắp đặt 24/24 ống lồng bạc trục trên cánh hướng tuabin tổ máy H1(gai công sau cải tạo). |
Lãnh đạo Công ty thường xuyên có mặt tại công trường để kiểm tra tiến độ và động viên anh em về mặt tinh thần, chỉ đạo các phòng chức năng bố trí các điều kiện ăn, ở, sinh hoạt, giải trí cho anh em sau giờ làm việc với điều kiện tốt nhất. Việc hoàn thành công tác sửa chữa lớn trước tiến độ sớm 2 ngày có ý nghĩa quan trọng để góp phần sản xuất điện trong giai đoạn nắng nóng hiện nay.
![]() |

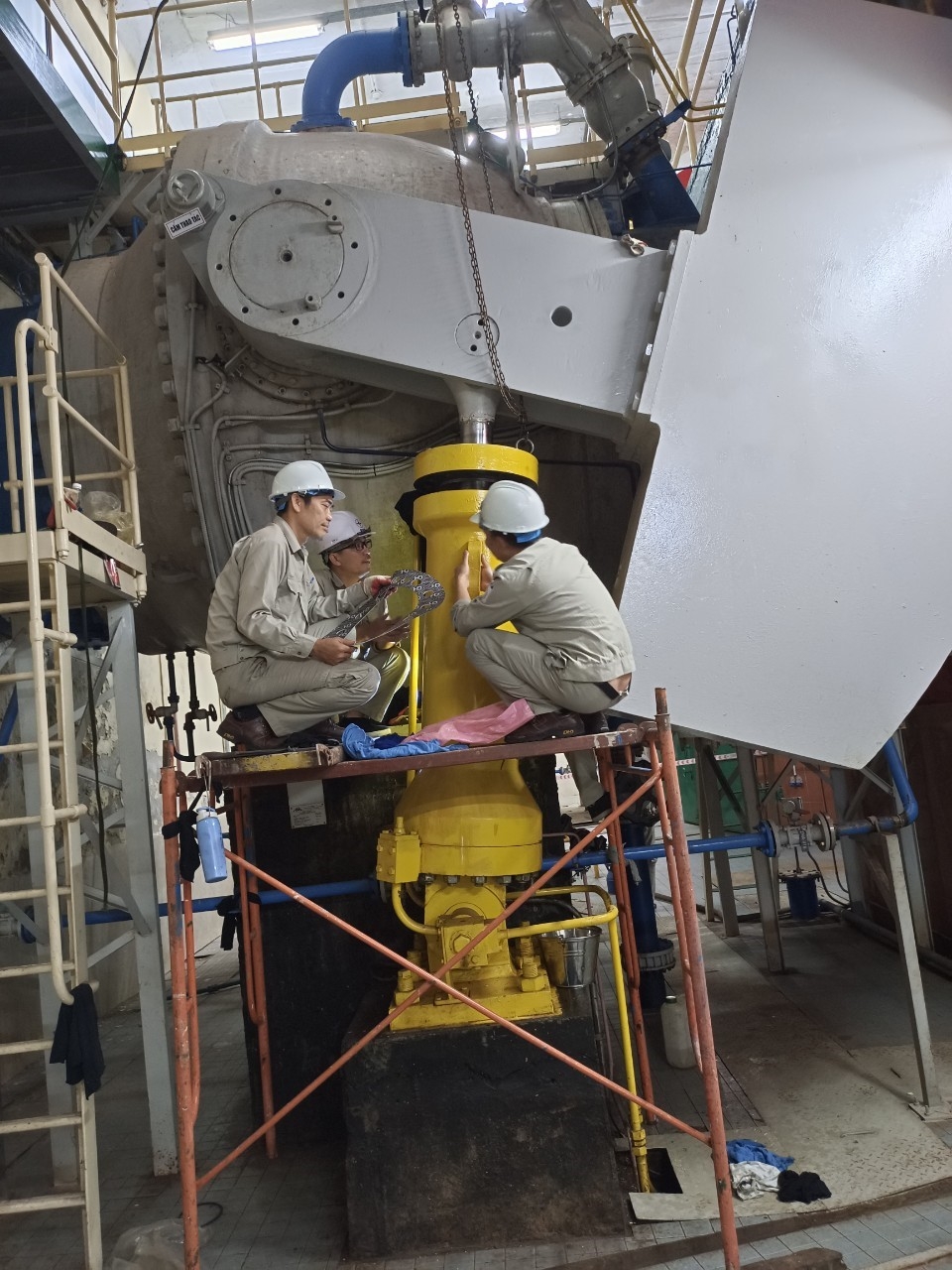

Xử lý khiếm khuyết Van cầu H2. |
Trước đó từ ngày 9/4 - 18/4/2022, AVC cũng đã hoàn thành công tác Tiểu tu tổ máy H2 (xử lý khiếm khuyết Van cầu) và các thiết bị liên quan; Thử nghiệm hệ thống kích từ (PSS) tổ máy H2; Ngăn lộ 272 (thiết bị liên quan đến khoảng vượt từ MBA T2 đến thanh cái C24 và ngăn lộ 272), vượt tiến độ 02 ngày so với kế hoạch được duyệt (từ ngày 9/4 - 20/4/2022).
![]() |

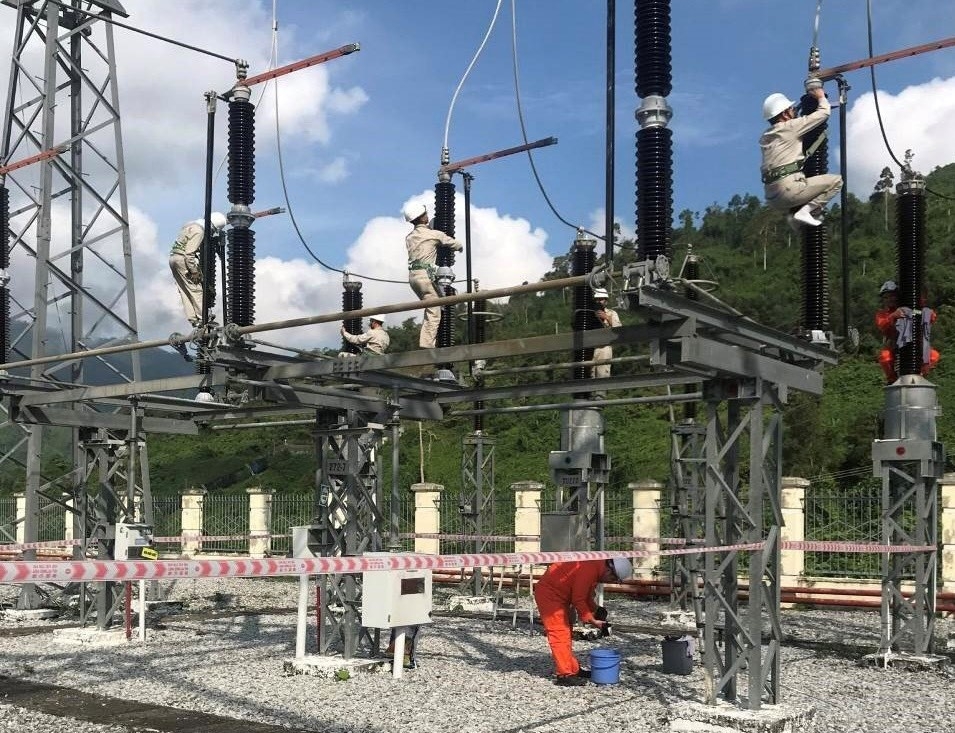

Bảo dưỡng, thí ngiệm máy cắt các đầu cực. |
Hầu hết các công việc SCL thiết bị NMTĐ A Vương được các kỹ sư, công nhân trong Đơn vị tự thực hiện. Thực hiện theo đúng lộ trình chuyển đổi số của Tập đoàn Điện lực Việt Nam, Tổng Công ty Phát điện 2, AVC tiến hành xây dựng quy trình phân tích, đánh giá tình trạng hệ thống/thiết bị để lựa chọn cách thức bảo dưỡng tập trung vào độ tin cậy cho nhà máy, từ đó xác định được khối lượng cần sửa chữa lớn cho tổ máy, lập phương án kỹ thuật SCL Tổ máy H1 cho năm 2022; đang triển khai lập phương án kỹ thuật tiểu tu thiết bị nhà máy năm 2023 và những năm tiếp theo phương pháp sửa chữa bảo dưỡng tập trung vào độ tin cậy RCM (Reliability Centered Maintenace).
Bạn thấy bài viết này thế nào?
Có thể bạn quan tâm
Tin mới nhất

Điện lực Thủy Nguyên: Tìm giải pháp nâng cao chất lượng, vận hành an toàn lưới điện

Báo Công Thương tổ chức tọa đàm với chủ đề “Phát triển bền vững ngành bán hàng đa cấp”

Đoàn Thanh niên EVN: Xung kích trong hoạt động đổi mới, sáng tạo

Anh vợ ông Trịnh Văn Quyết trở thành tân chủ tịch Tập đoàn FLC

Doanh nghiệp có nhiều lợi thế khi áp dụng mô hình kinh tế tuần hoàn
Tin cùng chuyên mục

Bước đầu thực hiện công tác chuyển đổi số tại Công ty Thủy điện Sông Bung

Sunshine Group ký kết hợp tác chiến lược với Tập đoàn Kỹ nghệ gỗ Trường Thành

Thủy điện Sê San 3A: Đảm bảo cung ứng điện 6 tháng đầu năm

Sony Electronics Việt Nam lên kệ các dòng Smart TV BRAVIA XR 2022

Petrovietnam và Tổng công ty Khí Việt Nam ủng hộ cán bộ chiến sỹ hải quân 600 triệu đồng

Công đoàn TKV: Nhiều sáng kiến tạo đột phá trong sản xuất kinh doanh

Phát triển chiến lược logistics “liên vùng, liên vận” tại miền Trung

Tập đoàn Điện lực Việt Nam chính thức triển khai hóa đơn điện tử

PC Thừa Thiên Huế: Nỗ lực cấp điện Tuần lễ Festival Huế 2022

Saigon Co.op nhận Bằng xác lập kỷ lục Việt Nam

Đề xuất đóng bảo hiểm xã hội 15 năm để hưởng lương hưu: Còn nhiều băn khoăn

PTC1 đảm bảo vận hành an toàn lưới điện truyền tải mùa nắng nóng

Ngành điện TP. Hồ Chí Minh tiên phong xây dựng tòa nhà xanh

Honda Việt Nam: Giữ vững vị thế trên thị trường

Doanh nghiệp thành lập mới trong lĩnh vực ô tô, xe máy chiếm đa số

Hải Dương: 98% người dân được sử dụng nước sạch bằng công nghệ hiện đại

Dai-ichi Life Việt Nam đạt “Top 100 - Sản phẩm, dịch vụ tốt nhất cho gia đình, trẻ em” 2022

Giảm phát thải khí nhà kính, yêu cầu bắt buộc với doanh nghiệp xuất khẩu

SCG chia sẻ mô hình kinh tế tuần hoàn, hướng đến mục tiêu phát triển xanh

Hỗ trợ doanh nghiệp nâng cao kiến thức quản trị báo cáo quyết toán hải quan
Đọc nhiều

VNPT-Media, Be Earning, ngân hàng số Cake by VPbank phối hợp triển khai dịch vụ ứng lương qua VNPT Money

Doanh nghiệp sản xuất miền Trung - Tây Nguyên khôi phục sau dịch Covid-19: Bài 1- Nhận diện thách thức
