Loạt khó khăn trong giải phóng mặt bằng dự án đường dây 500 Kv Sông Hậu - Đức Hòa

Nhiều vị trí trụ và móng trụ dự án Trạm biến áp 500 kV Đức Hòa và đấu nối và đường dâu 500 kV Sông Hậu – Đức Hòa vẫn chưa thể thi công do khó khăn trong GPMB.

Để đẩy nhanh tiến độ giải phóng mặt bằng và thực hiện các dự án Trạm biến áp 500 kV Đức Hòa và đấu nối và đường dây 500 kV Sông Hậu - Đức Hòa, Văn phòng Ban Chỉ đạo quốc gia về phát triển điện lực phối hợp cùng Tổng Công ty truyền tải điện quốc gia, và Tập đoàn Điện lực Việt Nam lập đoàn công tác do ông Hoàng Trọng Hiếu - Phó Chánh văn phòng Ban Chỉ đạo quốc gia về phát triển điện lực làm trưởng đoàn nhằm kiểm tra những khó khăn, vướng mắc và các biện pháp xử lý.

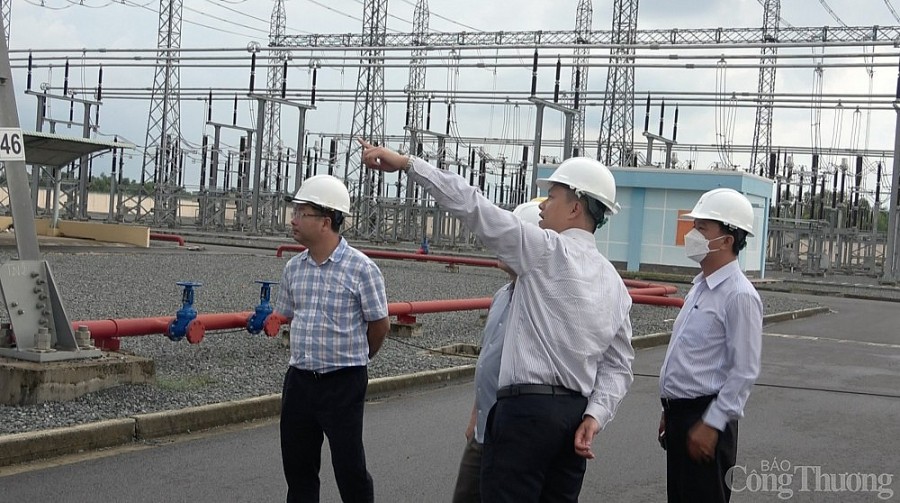

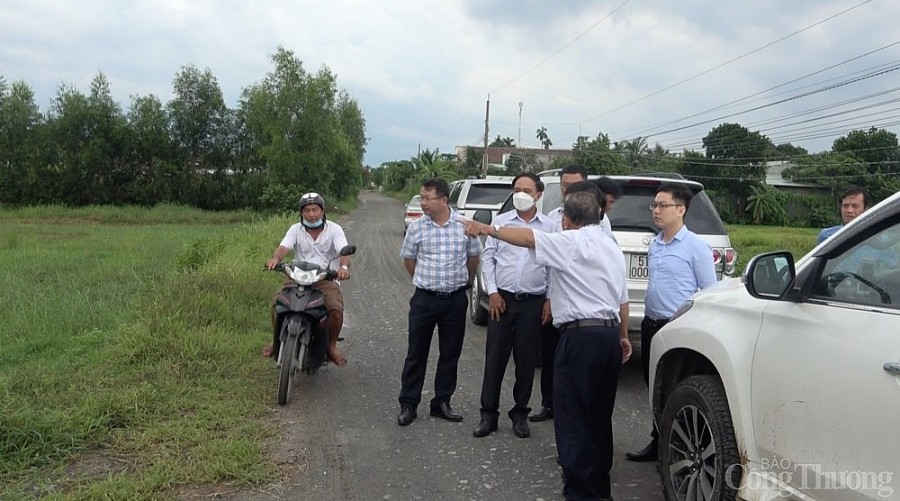

Trong ngày 15/06/2022, đoàn công tác đã tiến hành kiểm tra, ghi nhận những khó khăn vướng mắc dự án Trạm biến áp 500 kV Đức Hòa và đấu nối và đường dây 500 kV Sông Hậu - Đức Hòa tại huyện Đức Huệ và huyện Đức Hòa, tỉnh Long An.

Theo Ban quản lý dự án các công trình điện miền Nam thuộc Tổng Công ty truyền tải điện quốc gia, với dự án đường dây 500 Kv Sông Hậu - Đức Hòa tính đến nay UBND huyện Đức Huệ đã bàn giao vị trí trụ VT 245 để Ban quản lý các công trình điện miền Nam thi công. Tuy nhiên với các trụ VT 246, VT266, VT 267 hiện vẫn chưa có mặt bằng để triển khai thi công. Nguyên nhân là do, các hộ dân chưa đồng ý với phương án bồi thường hỗ trợ theo đơn giá thời điểm hiện nay.

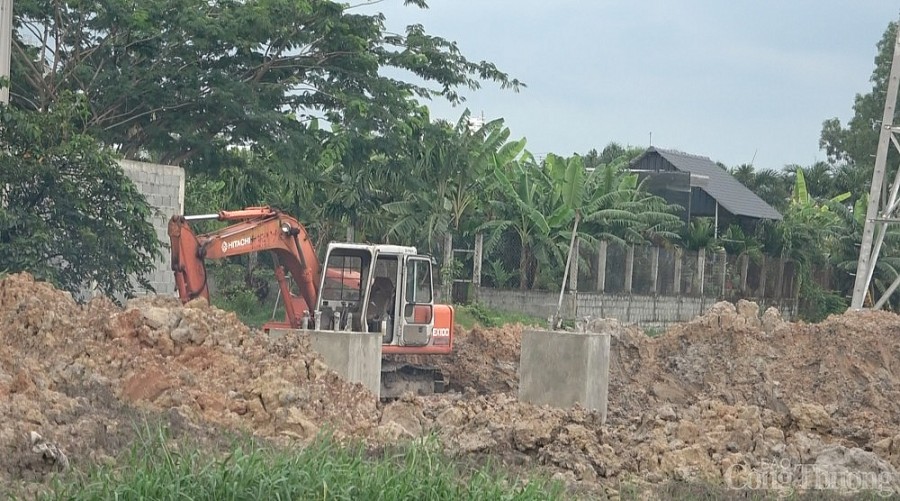

Vị trí trụ VT 245 dự án đường dây 500 kV Sông Hậu – Đức Hòa

Đối với dự án trạm biến áp 500 kV, còn 12 vị trí móng trụ chưa thể thi công do các hộ dân chưa đồng ý nhận bồi thường.

Với dự án đường dây đấu nối 220 kV số 1, hiện UBND huyện Đức Hòa đã phê duyệt phương án bồi thường, song đến nay Ban Quản lý dự án các công trình Điện miền Nam vẫn chưa có mặt bằng để triển khai thi công các móng trụ. Bên cạnh đó, huyện vẫn chưa phê duyệt phương án bồi thương hỗ trợ với các trường hợp hộ dân có đất trùng với sự án đường Hồ Chí Minh và đường dây đấu nối 220 kV số 1.

Ngày 08/4/2022, UBND tỉnh đã tổ chức cuộc họp với các sở ban ngành cùng các địa phương, đơn vị có liên quan để giải quyết vướng mắc trong công tác bồi thường, giải phóng mặt bằng đối với các công trình truyền tải điện đi qua địa bàn tỉnh Long An và có kết luận chỉ đạo các nội dung thực hiện (đính kèm Thông báo Kết luận số 1210/TB-UBND ngày 21/4/2022).

Theo Kết luận số 1210/TB-UBND ngày 21/4/2022, Sở Công Thương đã làm việc với Công ty Đại Lộc Long An (Khu công nghiệp Nam Thuận) và các bên đã thống nhất bàn giao mặt bằng để tiến hành thi công 04/06 vị trí móng trụ đường dây 500kV đấu nối. Tuy nhiên, về đơn giá đất khu công nghiệp (SKK) của Khu công nghiệp Nam Thuận chưa có quy định trong bảng giá đất khu, cụm công nghiệp ban hành kèm theo Quyết định số 27/2020/QĐ-UBND ngày 02/7/2020 của UBND tỉnh.

Do đó, Sở Tài nguyên và Môi trường tỉnh Long An chưa có cơ sở để xác định hệ số điều chỉnh giá đất bồi thường. Hiện nay, Sở Tài nguyên và Môi trường đã lấy ý kiến của các sở ngành và đang tham mưu Văn bản trình UBND tỉnh cho chủ trương áp dụng giá đất khu công nghiệp trong thời gian thực hiện thủ tục bổ sung Bảng giá đất để xác định giá đất bồi thường giải phóng mặt bằng.

Một số hình ảnh được phóng viên Báo Công Thương ghi nhận:

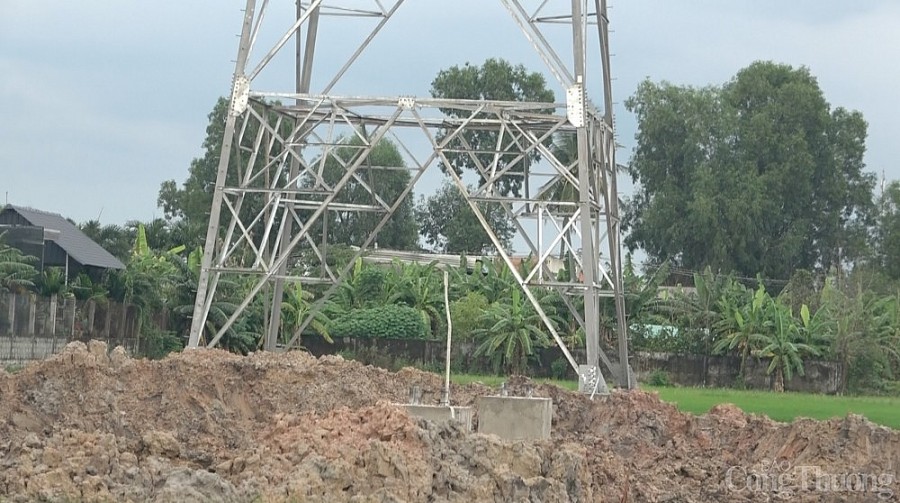

Trụ VT 266 hiện vẫn chưa được bàn giao mặt bằng cho đơn vị thi công

Hiện còn 18 vị trí trụ vẫn chưa được bàn giao mặt bằng thi công

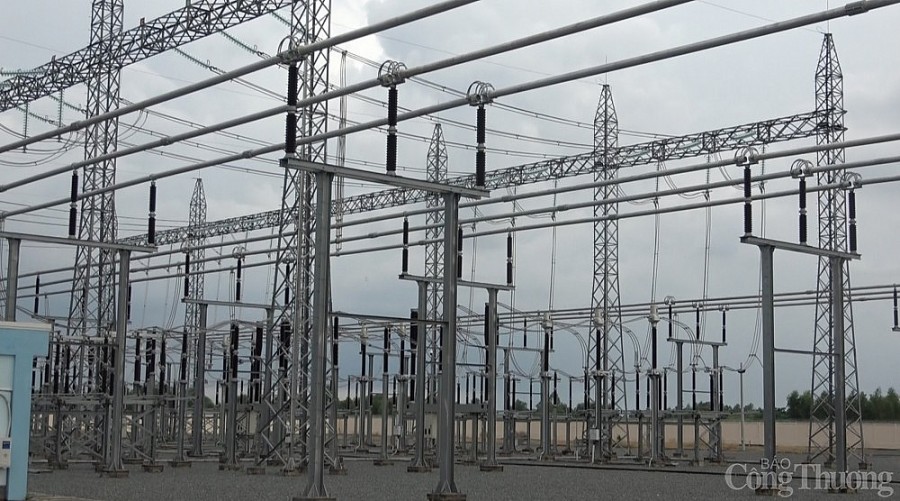

Trạm biến áp 500 kV Sông Hậu - Đức Hòa
Hà Duyên
Bài viết cùng chủ đề: đường dây 500kV

Tin cùng chuyên mục

PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước
