Giải phóng mặt bằng đường dây 500 KV mạch 3 đoạn Vũng Áng - Dốc Sỏi: Vẫn tắc ở Hà Tĩnh và Quảng Nam

Mặc dù Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban quản lý Dự án các công trình điện miền Trung (CPMB) đã chủ động, nỗ lực, bám sát chính quyền địa phương hai tỉnh Hà Tĩnh, Quảng Nam để giải quyết bồi thường giải phóng mặt bằng (GPMB) đoạn đường dây 500kV Vũng Áng - Dốc Sỏi nhằm đưa dự án hoàn thành trong quý IV/2021, tuy nhiên nhiều hộ dân vẫn không đồng ý nhận tiền, bàn giao mặt bằng.

Còn vướng mắc

Dự án đường dây 500kV Vũng Áng - Dốc Sỏi có chiều dài khoảng 532km đi qua địa bàn các tỉnh miền Trung. Theo kế hoạch điều chỉnh, dự án sẽ hoàn thành đóng điện vào quý IV/2021, tuy nhiên, đến thời điểm này công trình vẫn vướng công tác GPMB.

Giải phóng mặt bằng đường dây 500 KV mạch 3 đoạn Vũng Áng - Dốc Sỏi: Vẫn tắc ở Hà Tĩnh và Quảng Nam

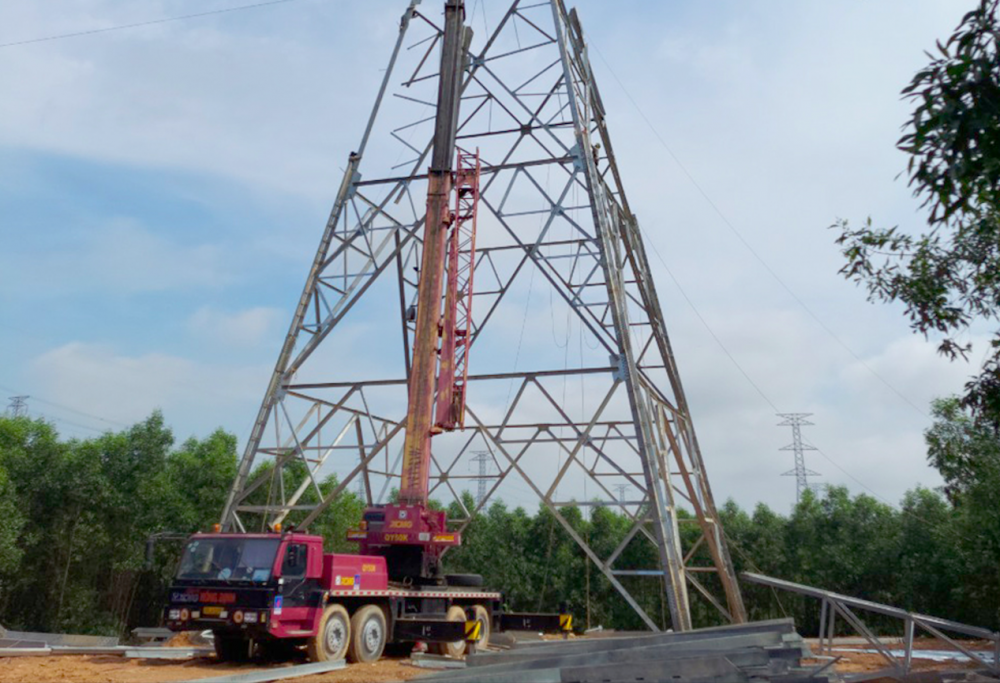

Thi công đường dây 500kV mạch 3 đang gặp khó trong giải phóng mặt bằng

Báo báo tại cuộc họp rà soát tiến độ dự án với Tập đoàn Điện lực Việt Nam (EVN), ông Nguyễn Đức Tuyển - Giám đốc CPMB - cho biết: Đến hết tháng 7, phần móng đoạn tuyến các địa phương bàn giao 1.161 vị trí, đạt 98,64% kế hoạch. Trong đó, các tỉnh Quảng Bình, Quảng Trị, Thừa Thiên Huế, Quảng Ngãi và TP. Đà Nẵng bàn giao 100% vị trí móng; Hà Tĩnh mới bàn giao 61/71 vị trí; tỉnh Quảng Nam bàn giao 262/268 vị trí. Riêng phần hành lang tuyến, mới bàn giao 1.091 khoảng cột, đạt 92,77%, nhưng ở địa phương nào cũng vướng mắc.

Tại Hà Tĩnh, cuối tháng 6 và đầu tháng 7/2021, Hội đồng bồi thường thị xã Kỳ Anh đã tiến hành chi trả tiền bồi thường cho các hộ dân 2 đợt, nhưng chỉ có có 21/144 hộ dân nhận tiền. Tổ chức Đảng, chính quyền thị xã Kỳ Anh đã phối hợp với nhiều bên liên quan tổ chức đoàn công tác tuyên truyền vận động, giải thích, đối thoại nhiều đợt nhưng các hộ dân vẫn không đồng thuận, không chấp hành.

Tại Quảng Nam, các chế độ, chính sách liên quan đến đền bù cho hộ dân bị ảnh hưởng đã giải quyết xong. Hiện, tỉnh đang tập trung đôn đốc hoàn chỉnh hồ sơ phê duyệt để bàn giao 6 vị trí móng còn lại và 18 khoảng néo hành lang tuyến, đảm bảo kế hoạch kéo dây. Dự kiến, trong tháng 8/2021, tỉnh sẽ hoàn tất giao mặt bằng cho chủ đầu tư.

Cần sự vào cuộc các địa phương

Để đảm bảo tiến độ dự án, EVNNPT/CPMB kiến nghị UBND các tỉnh/thành phố cần ưu tiên và quan tâm chỉ đạo các địa phương cấp dưới thành lập Tổ công tác đặc biệt cho dự án để tập trung tháo gỡ khó khăn, vướng mắc còn tồn tại hiện nay, đặc biệt là hai tỉnh Hà Tĩnh, Quảng Nam. Khẩn trương hoàn thiện thủ tục tái định cư để có điều kiện cho các hộ dân di dời nhà ra ngoài hành lang tuyến. Trong trường hợp đã làm đúng, làm đủ nhưng các hộ dân vẫn không đồng thuận, đề nghị chính quyền địa phương xem xét sử dụng các biện pháp như cưỡng chế, bảo vệ thi công…

Lãnh đạo UBND cấp huyện, xã thường trực theo dõi, chỉ đạo các đơn vị liên quan tập trung thực hiện công tác bồi thường GPMB theo kế hoạch của dự án. Tập trung nhân lực có kinh nghiệm về bồi thường GPMB, thực hiện công việc cho giai đoạn nước rút theo tiến độ của dự án. Thường xuyên kiểm tra thực địa, làm việc, đối thoại với dân để xử lý hoặc báo cáo cấp trên kịp thời các tình huống phát sinh và vướng mắc thực tế, đảm bảo cho quá trình thi công xuyên suốt.

EVNNPT/CPMB sẽ tiếp tục điều hành dự án tích cực, chủ động; bám sát chính quyền địa phương để phối hợp tuyên truyền, vận động, giải thích cho người dân đồng thuận nhằm thực hiện tốt bồi thường GPMB.

Ông NGUYỄN ĐỨC TUYỂN - Giám đốc CPMB: Nếu các địa phương hoàn thành toàn bộ phần hành lang tuyến chậm nhất ngày 15/9/2021, cùng với tình hình dịch bệnh kiểm soát tốt, đơn vị sẽ phấn đấu hoàn thành toàn bộ dự án trong quý IV/2021.
Đình Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: tỉnh Quảng Nam

Có thể bạn quan tâm

Tin mới nhất

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Thị trường năng lượng đang nhiều biến động, việc hỗ trợ kịp thời, tối đa từ các cơ quan, ban ngành sẽ đẩy nhanh tiến độ các dự án năng lượng trọng điểm.
Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Ngày 27/4/2024, tại Thái Bình, Ban Quản lý dự án Truyền tải điện đã đóng điện thành công Dự án Lắp máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy.
Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Dù có nhiều nỗ lực, song dự án đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối vẫn gặp nhiều khó khăn.
Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Nhiều khách hàng Thủ đô đã sẵn sàng đồng hành cùng EVNHANOI tham gia thực hiện các chương trình tiết kiệm điện để giảm áp lực cung cấp điện trong mùa nắng nóng.
Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng có ý nghĩa vô cùng quan trọng, giúp duy trì liên tục, ổn định, đảm bảo an ninh năng lượng quốc gia.

Tin cùng chuyên mục

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Theo ông Stuart Linsey, Trưởng đại diện Tập đoàn Copenhagen Offshore Partners, Việt Nam là một trong những thị trường tiềm năng nhất trong ngành điện gió châu Á
Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Ông Phạm Hồng Phương – Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đã có chia sẻ về những vướng mắc trong quá trình thực hiện các dự án trọng điểm.
Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Phó Cục trưởng Cục Điện lực và Năng lượng tái tạo cho biết, việc triển khai các dự án trọng điểm ngành điện đang được diễn ra hết sức khẩn trương.
Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Theo TS. Võ Trí Thành, việc đảm bảo tiến độ các dự án trọng điểm ngành năng lượng của Việt Nam đang đối diện với nhiều thách thức. Áp lực lớn nhất là thời gian.
Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Theo Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, việc phê duyệt Quy hoạch ngành quốc gia là bước phát triển quan trọng của ngành năng lượng và khoáng sản.
Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Các Bộ, ngành, địa phương xác định đồng thuận và quyết liệt thực hiện Kế hoạch thực hiện quy hoạch ngành quốc gia về năng lượng và khoáng sản.
Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Sáng 26/4, Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị triển khai Kế hoạch thực hiện các Quy hoạch ngành quốc gia về năng lượng và khoáng sản.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng
Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Ngày 25/4/2024, Đoàn kiểm tra của Bộ Công Thương làm việc với Sở Công Thương Vĩnh Phúc về việc chấp hành pháp luật về Sử dụng năng lượng Tiết kiệm và hiệu quả.
Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 25/4/2024, Phó Thủ tướng Chính phủ Trần Hồng Hà cùng đoàn công tác đã kiểm tra tiến độ sản xuất cột thép cho Dự án đường dây 500kV mạch 3.
Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Bộ Công Thương vừa có văn bản gửi Thủ tướng Chính phủ về việc xây dựng Đề án thí điểm phát triển điện gió ngoài khơi.
Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Ngày 24/4, đoàn công tác tỉnh Lào Cai đã tới làm việc với Công ty Cổ phần EREX (Nhật Bản) và trao đổi về việc thực hiện dự án Nhà máy điện sinh khối Bảo Thắng
Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Eo biển Hormuz là điểm mấu chốt trong dòng chảy dầu quốc tế. Nhiều chuyên gia lo ngại căng thẳng Iran - Israel có thể làm gián đoạn nguồn cung dầu mỏ toàn cầu.
Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.
Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Việc nhập khẩu khí tự nhiên hóa lỏng (LNG) của Nga vẫn là nguồn đảm bảo an ninh năng lượng cho Liên minh châu Âu (EU).
Xem thêm
Mobile VerionPhiên bản di động
