Khánh thành nhà máy nhiệt điện BOT Vân Phong 1: Tăng nguồn cung điện cho nền kinh tế

Ngày 13/3, Nhà máy nhiệt điện BOT Vân Phong 1-dự án năng lượng trọng điểm, đóng góp nguồn cung điện cho Khánh Hòa cũng như khu vực phía Nam đã được khánh thành.
Cụm dự án giải toả công suất Nhiệt điện BOT Vân Phong 1: Những nỗ lực không mệt mỏi của EVNNPT Giải tỏa công suất nhà máy nhiệt điện BOT Vân Phong 1: EVNNPT nỗ lực đưa dự án về đích Đẩy nhanh hơn nữa tiến độ cụm công trình giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1

Cung cấp 8,5 tỷ kWh điện năm lên lưới điện quốc gia

Nhà máy Nhiệt điện BOT Vân Phong 1 được khởi công năm 2019 tại Khu kinh tế Vân Phong, thôn Ninh Yển, xã Ninh Phước, thị xã Khánh Hòa, tỉnh Khánh Hòa, với tổng mức đầu tư gần 2,58 tỷ USD, gồm 2 tổ máy với tổng công suất lắp đặt 1.432 MW, công suất tinh 1.320MW. Nhà máy sử dụng công nghệ lò hơi siêu tới hạn với hàng loạt các thiết bị hiện đại, đảm bảo hiệu suất cao đồng thời đáp ứng các tiêu chuẩn môi trường nghiêm ngặt của Việt Nam và quốc tế.

Nhà máy Nhiệt điện BOT Vân Phong 1 chính thức đi vào vận hành sẽ cung cấp thêm khoảng 8,5 tỷ kWh điện hàng năm lên lưới điện quốc gia, chiếm khoảng 3% tổng sản lượng điện năng toàn quốc. Nhà máy được kỳ vọng sẽ đảm bảo cung cấp điện năng cho sản xuất, kinh doanh, tiêu thụ dân sinh cho tỉnh Khánh Hòa, khu vực miền Nam và toàn quốc.

Đây là dự án FDI có vốn đầu tư lớn nhất từ trước đến nay trên địa bàn tỉnh Khánh Hòa, được đầu tư bởi tập đoàn Sumitomo Nhật Bản. Công ty TNHH Điện lực Vân Phong (VPCL) là doanh nghiệp dự án được chủ đầu tư thành lập với 100% vốn góp. Dự án được đầu tư theo hình thức xây dựng - vận hành - chuyển giao (BOT) theo Hợp đồng BOT ký bởi Bộ Công Thương đại diện cho Chính phủ Việt Nam, và sẽ được bàn giao cho Chính phủ sau 25 năm vận hành.

Khánh thành nhà máy nhiệt điện BOT Vân Phong 1: Tăng nguồn cung điện cho nền kinh tế

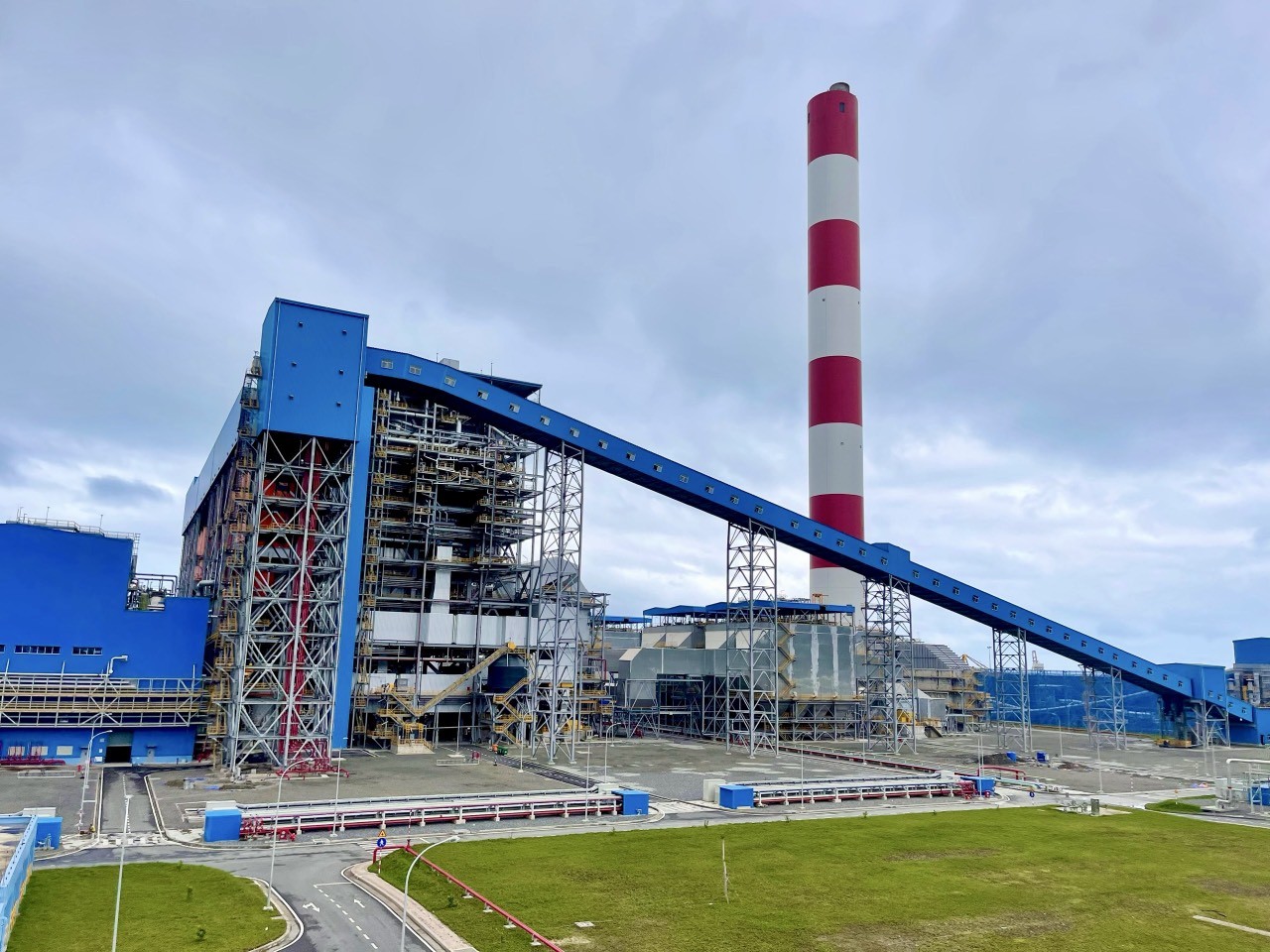

Nhà máy Nhiệt điện BOT Vân Phong 1 tại Khu kinh tế Vân Phong, thôn Ninh Yển, xã Ninh Phước, thị xã Khánh Hòa, tỉnh Khánh Hòa

Tổng thầu dự án là liên danh các nhà thầu uy tín gồm IHI Corporation, Toshiba ESSC, CTCI Corporation và Doosan Heavy Industries & Corporation. Sau hơn 4 năm thi công, toàn bộ nhà máy đã hoàn thành và đi vào vận hành thương mại chính thức từ ngày 24-01-2024, trước thời hạn cam kết với Chính phủ Việt Nam. Đáng chú ý, VPCL cùng liên danh các nhà thầu đã đạt được thành tựu này sau khi vượt qua hàng loạt khó khăn trong đại dịch Covid-19.

Trong quá trình xây dựng, dự án đã đạt được hơn 27.8 triệu giờ công lao động an toàn. Chủ đầu tư luôn nghiêm túc áp dụng các tiêu chuẩn an toàn quốc tế trong công tác thi công. Trách nhiệm xã hội của VPCL cũng được biết đến với nhiều chương trình hỗ trợ sinh kế, an sinh xã hội có ý nghĩa thiết thực. Trong 4 năm qua, VPCL đã đã đóng góp hơn 16 tỷ đồng cho Chương trình An sinh - Xã hội, chăm sóc 7,000 lượt người mỗi năm, trong đó có gần 70% trẻ em và người cao tuổi. Ngoài ra, trong giai đoạn xây dựng, dự án đã tao việc làm cho gần 2000 lao động của tỉnh Khánh Hòa, góp phần vào sự phát triển kinh tế - xã hội của tỉnh.

Dự án hoàn thành trước thời hạn cam kết đã thể hiện tỉnh Khánh Hòa nói riêng, Việt Nam nói chung là điểm đến hấp dẫn đối với các nhà đầu tư Nhật Bản, chào mừng sự kiện nâng cấp quan hệ Việt Nam - Nhật Bản lên “Đối tác Chiến lược toàn diện vì hòa bình và thịnh vượng tại châu Á và trên thế giới”.

Giữ vững an ninh năng lượng quốc gia

Phát biểu tại sự kiện, Thứ trưởng Bộ Kế hoạch và Đầu tư Nguyễn Thị Bích Ngọc nhấn mạnh, Nhà máy nhiệt điện BOT Vân Phong 1 đi vào hoạt động sẽ góp phần bảo đảm cung ứng điện, giữ vững an ninh năng lượng quốc gia, cũng như hân hoan chào mừng việc nâng cấp quan hệ hai nước Việt Nam - Nhật Bản lên "Đối tác chiến lược toàn diện vì hòa bình và thịnh vượng tại châu Á và trên thế giới" trong khuôn khổ chuyến thăm Nhật Bản của Chủ tịch nước Võ Văn Thưởng tháng 11/2023 vừa qua.

Khánh thành nhà máy nhiệt điện BOT Vân Phong 1: Tăng nguồn cung điện cho nền kinh tế

Các đại biểu thực hiện nghi thức đấu nối điện năng từ Nhà máy nhiệt điện Vân Phong 1 hòa vào điện lưới quốc gia, chính thức khánh thành Nhà máy

Thứ trưởng Nguyễn Thị Bích Ngọc bày tỏ mong muốn với các dự án đầu tư của Tập đoàn Sumitomo tại Việt Nam sẽ tăng cường hợp tác với các doanh nghiệp trong nước để gia tăng tỷ lệ nội địa hóa, mở rộng chuỗi cung ứng trong nước gắn với chuyển giao công nghệ cho các doanh nghiệp Việt Nam, tạo thuận lợi cho các doanh nghiệp Việt Nam tham gia vào chuỗi cung ứng toàn cầu. Đồng thời, tạo điều kiện cho người lao động Việt Nam được học hỏi, được đào tạo và tham gia vào các khâu quan trọng trong quá trình sản xuất của các dự án.

“Về phía Bộ Kế hoạch và Đầu tư, chúng tôi cam kết sẽ phối hợp chặt chẽ với các Bộ, ngành liên quan và UBND tỉnh Khánh Hòa trong việc tháo gỡ vướng mắc, hỗ trợ Tập đoàn triển khai có hiệu quả Dự án tại Khu kinh tế Vân Phong nói riêng; đồng thời tiếp tục triển khai thành công các hoạt động đầu tư, kinh doanh nói chung tại Việt Nam” - Thứ trưởng Nguyễn Thị Bích Ngọc khẳng định.

Ông Nguyễn Tấn Tuân, Chủ tịch UBND tỉnh Khánh Hòa cho biết, dự án Nhà máy nhiệt điện BOT Vân Phong 1 là dự án công nghiệp có quy mô lớn nhất tại tỉnh Khánh Hòa tính đến thời điểm này, là dự án động lực có ý nghĩa quan trọng về phát triển kinh tế - xã hội của tỉnh Khánh Hòa nói chung và Khu kinh tế Vân Phong nói riêng. Dự án được hoàn thành xây dựng và đi vào vận hành sẽ có sức lan tỏa, thúc đẩy, thu hút đầu tư vào Khu Kinh tế Vân Phong, phát triển công nghiệp địa phương, tạo sức bật cho nền kinh tế tỉnh Khánh Hòa và khu vực Nam Trung Bộ; đồng thời tạo ra nhiều việc làm, đóng góp cho ngân sách địa phương với dự kiến khoảng 1.000 tỷ mỗi năm.

“Từ thành quả hôm nay, Khánh Hòa tin tưởng và hy vọng Tập đoàn Sumitomo, các tập đoàn, doanh nghiệp trong và ngoài nước sẽ tiếp tục nghiên cứu, đề xuất và triển khai các dự án công nghiệp, hạ tầng, dịch vụ mới tại tỉnh; tỉnh cam kết sẽ đồng hành, gắn bó và hỗ trợ toàn diện cùng các nhà đầu tư đạt được những mục tiêu chung”, ông Nguyễn Tấn Tuân nhấn mạnh.

Trong khi đó, ông Hirokazu Tsuru, Tổng Giám đốc của Công ty TNHH Điện lực Vân Phong khẳng định, chính sự hỗ trợ mạnh mẽ của chính quyền trung ương và địa phương là một trong những yếu tố quan trọng nhất đối với dự án, đóng góp cho sự hoàn thành công tác xây dựng nhà máy theo đúng tiến độ.

Công ty đặc biệt trân trọng và đánh giá cao tất cả các sự hỗ trợ, giúp đỡ của Chính phủ Việt Nam, tỉnh Khánh Hòa trong quá trình phát triển và xây dựng dự án. Đặc biệt phải kể đến sự hỗ trợ và hợp tác đầy tin cậy của Tập đoàn Điện lực Việt Nam (EVN) khi hoàn thành đường dây 500kV Vân Phong - Thuận Nam và Trạm biến áp Vân Phong trong một thời gian ngắn, cũng như sự phối hợp chặt chẽ của các công ty thuộc EVN trong quá trình xây dựng và thử nghiệm Nhà máy.

“Tập thể công ty TNHH Điện lực Vân Phong tự tin có thể đóng góp cho nền kinh tế và xã hội của Việt Nam thông qua quá trình vận hành ổn định của nhà máy cũng như tích cực triển khai, tham gia các hoạt động hỗ trợ cộng đồng, an sinh xã hội tại địa phương”, ông Hirokaru Tsuru nói.

Thuỳ Linh
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận kỳ vọng các dự án Hydrogen không còn là câu chuyện trên giấy mà đi vào thực tế qua sự chung tay giữa cơ quan quản lý và cộng đồng doanh nghiệp.
Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Thị trường năng lượng đang nhiều biến động, việc hỗ trợ kịp thời, tối đa từ các cơ quan, ban ngành sẽ đẩy nhanh tiến độ các dự án năng lượng trọng điểm.
Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Ngày 27/4/2024, tại Thái Bình, Ban Quản lý dự án Truyền tải điện đã đóng điện thành công Dự án Lắp máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy.
Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Dù có nhiều nỗ lực, song dự án đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối vẫn gặp nhiều khó khăn.
Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Nhiều khách hàng Thủ đô đã sẵn sàng đồng hành cùng EVNHANOI tham gia thực hiện các chương trình tiết kiệm điện để giảm áp lực cung cấp điện trong mùa nắng nóng.

Tin cùng chuyên mục

Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng có ý nghĩa vô cùng quan trọng, giúp duy trì liên tục, ổn định, đảm bảo an ninh năng lượng quốc gia.
Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Theo ông Stuart Linsey, Trưởng đại diện Tập đoàn Copenhagen Offshore Partners, Việt Nam là một trong những thị trường tiềm năng nhất trong ngành điện gió châu Á
Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Ông Phạm Hồng Phương – Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đã có chia sẻ về những vướng mắc trong quá trình thực hiện các dự án trọng điểm.
Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Phó Cục trưởng Cục Điện lực và Năng lượng tái tạo cho biết, việc triển khai các dự án trọng điểm ngành điện đang được diễn ra hết sức khẩn trương.
Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Theo TS. Võ Trí Thành, việc đảm bảo tiến độ các dự án trọng điểm ngành năng lượng của Việt Nam đang đối diện với nhiều thách thức. Áp lực lớn nhất là thời gian.
Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Theo Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, việc phê duyệt Quy hoạch ngành quốc gia là bước phát triển quan trọng của ngành năng lượng và khoáng sản.
Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Các Bộ, ngành, địa phương xác định đồng thuận và quyết liệt thực hiện Kế hoạch thực hiện quy hoạch ngành quốc gia về năng lượng và khoáng sản.
Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Sáng 26/4, Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị triển khai Kế hoạch thực hiện các Quy hoạch ngành quốc gia về năng lượng và khoáng sản.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng
Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Ngày 25/4/2024, Đoàn kiểm tra của Bộ Công Thương làm việc với Sở Công Thương Vĩnh Phúc về việc chấp hành pháp luật về Sử dụng năng lượng Tiết kiệm và hiệu quả.
Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 25/4/2024, Phó Thủ tướng Chính phủ Trần Hồng Hà cùng đoàn công tác đã kiểm tra tiến độ sản xuất cột thép cho Dự án đường dây 500kV mạch 3.
Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Bộ Công Thương vừa có văn bản gửi Thủ tướng Chính phủ về việc xây dựng Đề án thí điểm phát triển điện gió ngoài khơi.
Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Ngày 24/4, đoàn công tác tỉnh Lào Cai đã tới làm việc với Công ty Cổ phần EREX (Nhật Bản) và trao đổi về việc thực hiện dự án Nhà máy điện sinh khối Bảo Thắng
Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Eo biển Hormuz là điểm mấu chốt trong dòng chảy dầu quốc tế. Nhiều chuyên gia lo ngại căng thẳng Iran - Israel có thể làm gián đoạn nguồn cung dầu mỏ toàn cầu.
Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày
