Thứ bảy 10/05/2025 15:52
Ban chỉ đạo Nhà nước về các dự án năng lượng:

Họp giao ban định kỳ tháng 3 về đường dây 500kV mạch 3 Quảng Trạch – Phố Nối

Ngày 12/3, tại Hà Nội, đã diễn ra cuộc họp giao ban định kỳ về đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối.

Ngày 12/3, tại trụ sở Bộ Công Thương, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên – Phó trưởng Ban thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban chỉ đạo) – đã chủ trì cuộc họp giao ban tháng 3/2024 về các dự án đường dây 500kV mạch 3 nhằm đánh giá tiến độ công tác thi công cũng như tháo gỡ những khó khăn, vướng mắc về các dự án này.

Toàn cảnh phiên họp

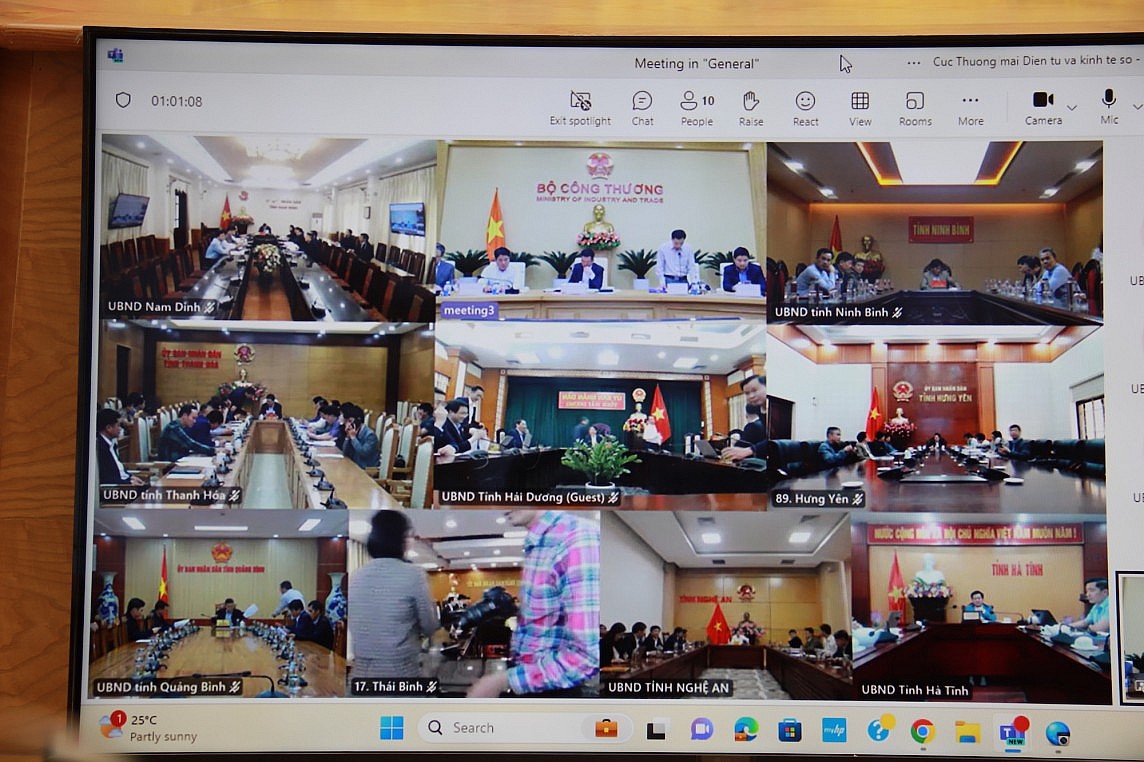

Tham dự cuộc họp có đại diện các bộ, ngành là thành viên Ban chỉ đạo (gồm: Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp; Bộ Nông nghiệp và Phát triển nông thôn; Bộ Giao thông vận tải), các cơ quan chức năng của Bộ Công Thương, cơ quan giúp việc của Ban chỉ đạo và các chủ đầu tư (Tập đoàn Điện lực Việt Nam (EVN), Tổng Công ty Truyền tải điện quốc gia (EVNNPT). Hội nghị được kết nối trực tuyến tới UBND 9 địa phương có đường dây 500kV mạch 3 đi qua (Hưng Yên, Hải Dương, Thái Bình, Nam Định, Ninh Bình, Thanh Hóa, Nghệ An, Hà Tĩnh, Quảng Bình).

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên

Báo cáo của EVN cho thấy, tính đến thời điểm này, công tác giải phóng mặt bằng vị trí móng cột đạt 100% (1177 vị trí ) 160/502 khoảng néo, đạt 31,87% (còn 342 khoảng néo chưa bàn giao mặt bằng).

Về công tác thi công đang triển khai đồng loạt trên toàn tuyến, trong đó, đường dây 500 kV Quảng Trạch – Quỳnh Lưu: đang triển khai làm đường công vụ thi công, đào, đúc móng: 450/463 VT; Đường dây 500 kV Quỳnh lưu – Thanh Hóa: đang triển khai làm đường công vụ thi công, đào, đúc móng 194/200 VT; Đường dây 500 kV NMNĐ Nam Định I - Thanh Hóa: đang triển khai làm đường công vụ thi công, đào, đúc móng là 180/180 VT; Đường dây 500 kV NMNĐ Nam Định I – Phố Nối: đang triển khai làm đường công vụ thi công, đào, đúc móng: 324/334 VT.

Cuộc họp diễn ra theo hình thức trực tiếp và trực tuyến

Công tác phối hợp với địa phương được triển khai đồng bộ với phương châm “4 tại chỗ” theo chỉ đạo của Thủ tướng, bao gồm cung cấp vật liệu tại chỗ, nhân công tại chỗ, máy thi công tại chỗ, và tổ chức đền bù thi công cho các công việc đơn giản như đào - đúc móng mà các doanh nghiệp, nhân lực tại địa phương có thể thực hiện được.

Về kế hoạch triển khai tiếp theo, đối với Dự án Đường dây 500kV Nhà máy nhiệt điện Nam Định I - Thanh Hóa sẽ hoàn thành đúc móng đến 30/4/2024; Dựng cột đến 30/05/2024; Lắp đặt cách điện, phụ kiện và kéo dây: từ ngày 17/4/2024 đến 28/06/2024; Nghiệm thu, đóng điện: 29-30/06/2024.

Dự án Đường dây 500kV Nhà máy nhiệt điện Nam Định I - Phố Nối sẽ hoàn thành đúc móng đến ngày 29/05/2024; Dựng cột từ ngày 15/04/2024 đến 18/06/2024; Lắp đặt cách điện, phụ kiện và kéo dây từ ngày 15/05/2024 đến 28/06/2024; Nghiệm thu, đóng điện: 29-30/06/2024.

Dự án Đường dây 500kV Quảng Trạch - Quỳnh Lưu sẽ hoàn thành đúc móng đến 30/03/2024; Dựng cột từ ngày 04/04/2024 đến 30/05/2024; Lắp đặt cách điện, phụ kiện và kéo dây từ ngày 21/04/2024 đến 28/06/2024; Nghiệm thu, đóng điện 29-30/06/2024.

Dự án Đường dây 500kV Quỳnh Lưu - Thanh Hóa phấn đấu hoàn thành đúc móng đến ngày 10/04/2024; Dựng cột từ ngày 01/04/2024 đến 10/06/2024; Lắp đặt cách điện, phụ kiện và kéo dây từ ngày 25/04/2024 đến 30/06/2024.

Tổng giám đốc EVN Nguyễn Anh Tuấn báo cáo

Mặc dù đạt được kết quả tích cực song theo ông Nguyễn Anh Tuấn, dự án vẫn còn một số khó khăn về huy động máy móc, thiết bị thi công; thời tiết bất lợi; Khó khăn về địa hình, địa chất; công tác giải phóng mặt bằng và chuyển đổi rừng.

Để dự án đạt tiến độ đề ra, EVN kiến nghị Chính phủ, Thủ tướng Chính phủ, Ban Chỉ đạo và các địa phương hỗ trợ giải quyết sớm các vướng mắc trên.

Tại Hội nghị, đại diện các địa phương, các bộ ngành cũng đã báo cáo tình hình triển khai các nhiệm vụ liên quan đến dự án.

Báo Công Thương sẽ tiếp tục cập nhật

Nhóm phóng viên
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Tin cùng chuyên mục

Anh sẵn sàng hỗ trợ Việt Nam nguồn vốn triển khai JEPT

Bộ trưởng Nguyễn Hồng Diên: Sửa đổi Luật Sử dụng năng lượng tiết kiệm và hiệu quả là cấp thiết

Sử dụng năng lượng tiết kiệm, hiệu quả: Ưu tiên hàng đầu

Bộ trưởng Nguyễn Hồng Diên: Đổi mới tổ chức công đoàn, lấy đoàn viên làm trung tâm

Ngọn lửa ấm của người Công Thương trên đất Tổ Vua Hùng

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Chùm ảnh: Bộ trưởng Nguyễn Hồng Diên đồng hành cùng Tháng Công nhân 2025

Việt Nam - Campuchia ký thỏa thuận thương mại ưu đãi đặc biệt

Chùm ảnh: Việt Nam - Campuchia ký thỏa thuận hợp tác kinh tế, thương mại

Bộ trưởng Nguyễn Hồng Diên ủng hộ Sơn La xây cao tốc, 'đường to, cơ hội lớn'

Bộ trưởng Nguyễn Hồng Diên điện đàm với Trưởng Đại diện thương mại Hoa Kỳ, khởi động đàm phán

Bộ trưởng Nguyễn Hồng Diên: Bảo đảm đủ điện trong mọi tình huống

Bộ trưởng Nguyễn Hồng Diên chủ trì họp cung ứng điện dịp 30/4-1/5 và mùa khô 2025

Khởi công xây dựng dự án nhà ở xã hội tại Hà Nam

Hội nghị của Bộ Công Thương tháo gỡ khó khăn cho doanh nghiệp xuất khẩu sang Hoa Kỳ

Việt Nam - Ethiopia ký kết hợp tác về thương mại

Việt Nam - Hàn Quốc mở rộng hợp tác kinh tế, thương mại hướng tới mục tiêu 150 tỷ USD

Bộ trưởng Nguyễn Hồng Diên chủ trì cuộc họp đầu tiên của Đoàn đàm phán thương mại với Hoa Kỳ

Ảnh: Kỳ họp 14 Uỷ ban hỗn hợp Thương mại, Công nghiệp và Năng lượng Việt Nam - Hàn Quốc

Bộ trưởng Nguyễn Hồng Diên đề nghị Nga gỡ vướng FTA VN-EAEU
