EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4
Chào mừng 50 năm Ngày Giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2025), Tổng công ty Điện lực miền Nam (EVNSPC) vừa phối hợp với các đơn vị liên quan đóng điện thành công 4 công trình lưới điện trọng điểm 110kV tại TP. Cần Thơ và các tỉnh Vĩnh Long, Trà Vinh, Đồng Tháp. Trong đó, có 2 công trình được Đảng bộ EVNSPC đăng ký gắn biển chào mừng Đại hội Đảng bộ Tập đoàn Điện lực Việt Nam (EVN) lần thứ IV, nhiệm kỳ 2025 - 2030.

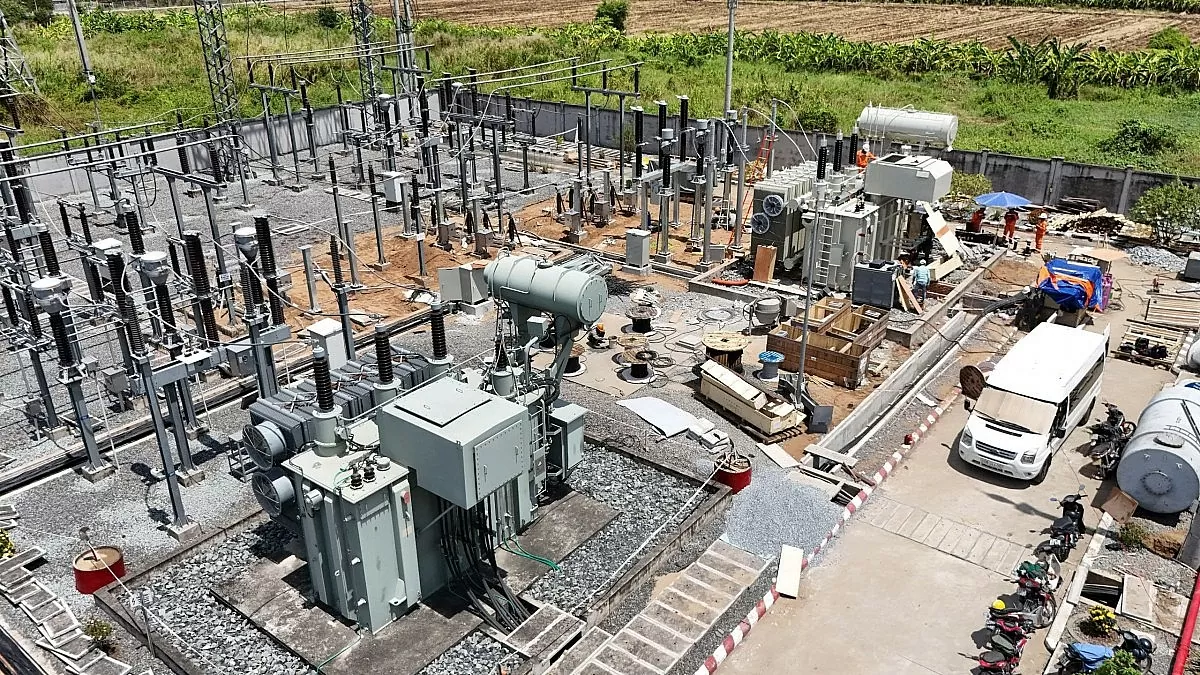

Dự án Trạm biến áp 110kV Thủ Thừa - Long An. Ảnh: EVNSPC |
Theo đó, ngày 26/4/2025, tại TP. Cần Thơ, EVNSPC đóng điện thành công công trình “Trạm biến áp 110kV Cái Răng và đường dây đấu nối”. Đây là công trình trọng điểm chào mừng Đại hội Đảng bộ EVN. Công trình có quy mô xây dựng Trạm biến áp 110kV công suất thiết kế 2x63MVA, giai đoạn này lắp đặt 1 máy biến áp 1x63MVA, lắp đặt hệ thống SCADA, HMI để thu thập dữ liệu giám sát và điều khiển từ xa, hệ thống camera giám sát cùng phần đường dây đấu nối dài 25m. Tổng mức đầu tư của dự án gần 110 tỷ đồng.
Khởi công từ ngày 10/11/2024, với sự hỗ trợ tích cực từ chính quyền địa phương, công tác giải phóng mặt bằng hoàn tất ngay trong tháng 12/2024. Lãnh đạo EVNSPC, đặc biệt là Phó Tổng giám đốc Bùi Quốc Hoan, đã trực tiếp kiểm tra, đôn đốc tiến độ hàng ngày, kể cả trong các kỳ nghỉ cuối tuần, lễ, tết. Nhờ sự quyết liệt trong chỉ đạo cùng nỗ lực không ngừng nghỉ của Ban Quản lý Dự án điện lực miền Nam, Công ty Điện lực TP. Cần Thơ và các nhà thầu, công trình đã hoàn thành chỉ sau hơn 4 tháng thi công.
Trạm biến áp 110kV Cái Răng khi vận hành sẽ đáp ứng nhu cầu phụ tải vùng 1 – khu vực trọng điểm phát triển công nghiệp của thành phố, cung cấp điện ổn định cho quận Cái Răng và các vùng lân cận, góp phần giảm tổn thất điện năng và nâng cao độ tin cậy cung cấp điện.
Ông Bùi Quốc Hoan - Phó Tổng Giám đốc EVNSPC chỉ đạo công tác đóng điện dự án Trạm biến áp (TBA) 110kV Thanh Bình và đường dây đấu nối tại huyện Thanh Bình, Đồng Tháp. Ảnh: EVNSPC. |
Cũng trong ngày 26/4, EVNSPC hoàn thành đóng điện công trình Trạm biến áp 110kV Thanh Bình và đường dây đấu nối tại tỉnh Đồng Tháp - công trình thứ hai được gắn biển chào mừng Đại hội Đảng bộ EVN. Dự án được khởi công ngày 28/10/2024, xây dựng Trạm biến áp công suất 2x40MVA, giai đoạn này lắp 01 máy biến áp 40MVA, cùng hệ thống SCADA, HMI, và đường dây đấu nối dài 1,57 km. Tổng mức đầu tư khoảng 115 tỷ đồng.
Sau gần 5 tháng thi công, công trình đã hoàn thành đúng tiến độ, đảm bảo cấp điện ổn định cho khu vực huyện Thanh Bình, giảm tải cho các Trạm biến áp 110kV Khu công nghiệp Trần Quốc Toản và An Long. Đồng thời, nâng cao chất lượng điện áp, giảm tổn thất điện năng và tăng độ tin cậy cung cấp điện trong khu vực.
Tại tỉnh Long An, EVNSPC cùng các đơn vị liên quan đã đóng điện thành công dự án lắp máy biến áp T2 (1x63MVA) tại Trạm biến áp 110kV Thủ Thừa. Công trình có tổng mức đầu tư gần 39 tỷ đồng. Sau khi nâng công suất, trạm sẽ đáp ứng tốt hơn nhu cầu phụ tải cho thị trấn Thủ Thừa và 11 xã trên địa bàn huyện. Đồng thời, đảm bảo dự phòng kết nối với các trạm biến áp 110kV lân cận, góp phần nâng cao độ tin cậy hệ thống điện khu vực.
Tại Vĩnh Long, EVNSPC cũng hoàn thành đóng điện, đưa vào vận hành dự án nâng công suất Trạm biến áp 110kV Vĩnh Long từ 2x40MVA lên 2x63MVA, với tổng mức đầu tư hơn 47 tỷ đồng. Công trình khi vận hành sẽ giảm tải cho các trạm 110kV Vĩnh Long, Bình Minh và Phước Hòa, đảm bảo tiêu chí vận hành an toàn (N-1), đồng thời đáp ứng kịp thời nhu cầu tăng trưởng phụ tải tại các Khu công nghiệp Hòa Phú (giai đoạn 1, 2, 3), Khu công nghiệp Bình Minh và các Cụm công nghiệp Song Phú, Phú An, Tân Quới, Thuận An...
Việc hoàn thành đúng tiến độ các dự án là kết quả từ sự nỗ lực bền bỉ của Ban Quản lý dự án Lưới điện miền Nam, Ban Quản lý dự án Điện lực miền Nam, công ty điện lực các tỉnh, các nhà thầu thi công, tư vấn, giám sát; cùng với sự hỗ trợ hiệu quả của Công ty Tư vấn điện miền Nam, Trung tâm Điều hành SCADA, Công ty Thí nghiệm điện miền Nam và đặc biệt là sự phối hợp chặt chẽ của chính quyền địa phương trong công tác giải phóng mặt bằng.
Đây là 4 công trình 110kV tiếp theo được EVNSPC đóng điện trong kế hoạch 50 công trình thi đua 90 ngày đêm “Hoàn thành đóng điện 50 công trình lưới điện 110kV” nhằm chào mừng kỷ niệm 50 năm Ngày Giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2025) và 50 năm xây dựng, phát triển EVNSPC. Tính đến hết ngày 26/4, EVNSPC đã hoàn thành đóng điện 42/50 công trình. 8 công trình còn lại đang được gấp rút triển khai những hạng mục cuối cùng, hướng tới mục tiêu hoàn thành toàn bộ kế hoạch vào đúng dịp đại lễ 30/4 lịch sử. |
