Thứ ba 13/05/2025 23:42

EVN tiếp tục đốc thúc thi công đường dây 500kV mạch 3 Quỳnh Lưu – Thanh Hóa

Nhằm đẩy nhanh tiến độ thi công móng cột Đường dây 500kV Quỳnh Lưu – Thanh Hóa, ngày 6/4, Tổng giám đốc EVN tiếp tục kiểm tra đôn đốc các nhà thầu.

Ngày 6/4, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn cùng đoàn công tác đã kiểm tra, đôn đốc công tác thi công các vị trí móng cột đang chậm tiến độ của Đường dây 500kV mạch 3 cung đoạn từ Quỳnh Lưu - Thanh Hóa trên địa bàn tỉnh Nghệ An, Thanh Hóa và kiểm tra tiến độ thi công Trạm biến áp 500kV Thanh Hóa.

Đoàn công tác của EVN/EVNNPT nghe báo cáo công tác thi công đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu - Thanh Hoá

Dự án được khởi công ngày 18/01/2024, đến nay địa phương đã bàn giao mặt bằng được 200/200 vị trí móng, 37/98 khoảng néo hành lang tuyến. Về tiến độ thi công, tính đến 18h30 ngày 2/4/2024, Dự án đã hoàn thành đào đúc được 54/200 vị trí, dựng cột được 3 vị trí và đang triển khai thi công đúc móng đồng thời các vị trí còn lại.

Đoàn công tác đã kiểm tra các vị trí thi công móng cột 11 (trên địa bàn tỉnh Nghệ An) và các vị trí 36, 72, 166A, 167, 189 (trên địa bàn tỉnh Thanh Hóa). Đây là các vị trí móng cột thi công gặp nhiều khó khăn do địa hình hiểm trở và đang chậm tiến độ so với yêu cầu của EVN và EVNNPT. Cụ thể, các vị trí 11, 36 nằm sâu trong khu vực rừng trồng, khối lượng san gạt đất, đá rất lớn lên tới hàng chục nghìn khối; vị trí 72 với độ cao của cột là 126m vượt hồ Yên Mỹ, quá trình vận chuyển vật liệu gặp nhiều khó khăn, nguy hiểm. Các vị trí móng cọc 166A, 167, 189, 191 nằm trên địa bàn ao hồ, cánh đồng, có nền đất yếu, việc làm đường gặp nhiều thách thức; phải huy động máy ép cọc/đóng cọc chuyên dụng có trọng tải lớn; bên cạnh đó là các yếu tố thời tiết cũng ảnh hưởng đến tiến độ thi công.

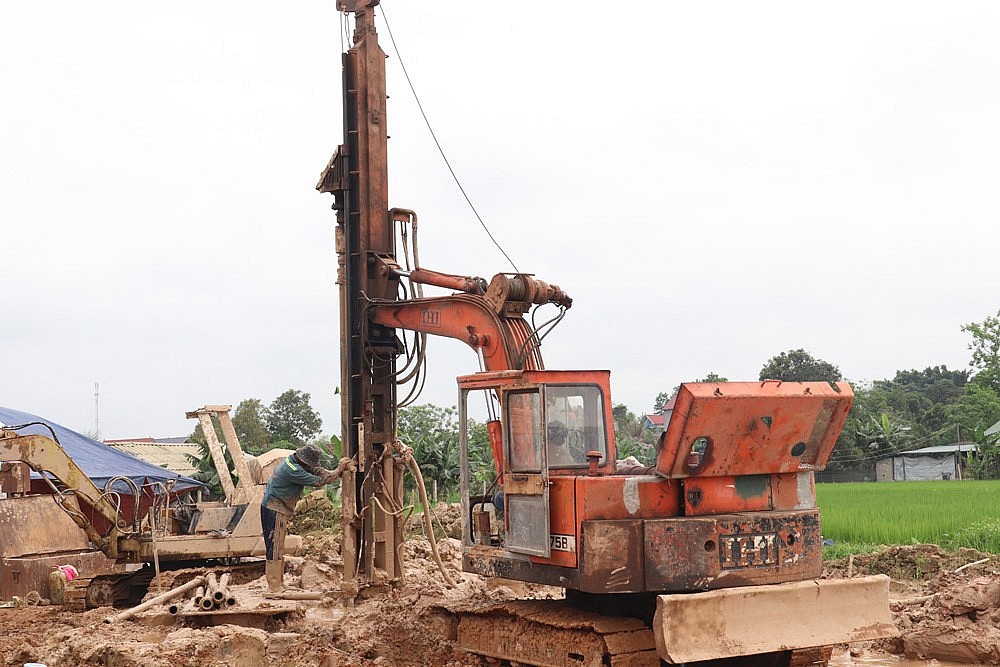

Thi công khoan cọc nhồi vị trí 167 đường dây 500kV mạch 3 Quỳnh Lưu - Thanh Hoá

Ghi nhận, chia sẻ với những khó khăn của nhà thầu nhưng Tổng giám đốc EVN Nguyễn Anh Tuấn nhấn mạnh, các đơn vị thi công cần tăng cường nhân lực, xe máy, tranh thủ thời tiết thuận lợi triển khai thi công hết tốc lực. Song song đó, cần rà soát, tính toán chi tiết, tỉ mỉ tiến độ từng ngày để có phương án đáp ứng tiến độ theo yêu cầu của chủ đầu tư. Kiên quyết không thể để một số vị trí móng chậm ảnh hưởng đến tiến độ chung của toàn Dự án.

Tổng giám đốc EVN cũng yêu cầu, thi công xong móng, các nhà thầu cần khẩn trương triển khai ngay công tác lắp, dựng cột. Phối hợp chặt chẽ, thực hiện đồng bộ công tác thi công trên công trường và công tác cung cấp cột; tranh thủ từng ngày, từng giờ để triển khai dự án đúng tiến độ.

Lãnh đạo EVN cũng yêu cầu Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban quản lý dự án (QLDA) các công trình điện miền Trung, các ban tiền phương phối hợp với các đơn vị tư vấn, giám sát, các nhà thầu thi công giám sát tiến độ từng ngày, để điều hành công trường hiệu quả.

Kiểm tra tiến độ thi công Trạm biến áp 500kV Thanh Hóa, ông Nguyễn Anh Tuấn đề nghị các nhà thầu tham gia dự án tiếp tục tăng cường máy móc, nhân lực để đẩy nhanh hơn nữa tiến độ. Ban QLDA các công trình điện miền Trung cần tiếp tục sát sao, đôn đốc công tác thi công; đặc biệt cần bám sát công tác cung cấp thiết bị vật tư, thiết bị thi công, đảm bảo Trạm biến áp 500kV Thanh Hóa hoàn thành đồng bộ với Dự án Đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối.

Trước đó, ngày 2/4, Chủ tịch EVN Đặng Hoàng An cũng tới Thanh Hoá để kiểm tra, đôn đốc cung đoạn đường dây này. Lãnh đạo EVN cũng đề nghị các đơn vị tham gia dự án cần quyết tâm, nỗ lực nhiều hơn nữa, chung sức cùng chủ đầu tư đẩy nhanh tiến độ, đưa dự án hoàn thành đúng tiến độ theo chỉ đạo của Thủ tướng. Trong đó các nhà thầu cần tăng cường nhân lực, xe, máy, thi công 3 ca, 4 kíp để tăng tiến độ thi công.

Nguyên Vũ

Tin cùng chuyên mục

PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước
