Cập nhật tiến độ dự án đường dây 500kV mạch 3

Tính đến hết tháng 3/2024, các đường dây 500kV mạch 3 đã bàn giao 100% vị trí móng, hơn 46% khoảng néo, triển khai thi công 100% vị trí móng.
Bộ trưởng Bộ Công Thương yêu cầu thực hiện một số nhiệm vụ trọng tâm để thúc đẩy tiến độ đường dây 500 kV mạch 3 Đường dây 500kV mạch 3: Gói thầu đầu tiên hoàn thiện đúc móng

Vẫn vướng mặt bằng hành lang tuyến

Báo cáo của chủ đầu tư và Ban Chỉ đạo các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban Chỉ đạo), đến hết tháng 3/2024, công tác bồi thường giải phóng mặt bằng (BTGPMB) đối với hành lang tuyến đường dây500 kV mạch 3 từ Quảng Trạch đến Phố Nối vẫn gặp khó khăn.

Cụ thể, tỉnh Quảng Bình đã bàn giao được 7/10 khoảng néo (KN); Hà Tĩnh bàn giao 34/113 khoảng néo thuộc dự án đường dây (ĐD) 500kV Quảng Trạch - Quỳnh Lưu; Tỉnh Nghệ An bàn giao 20/88 (20/72 khoảng néo ĐD 500kV dự án Quảng Trạch - Quỳnh Lưu; 0/16 khoảng néo dự án ĐD 500kV Quỳnh Lưu - Thanh Hóa); Tỉnh Thanh Hóa bàn giao 68/137 khoảng néo (37/82 khoảng néo dự án ĐZ 500 kV Quỳnh Lưu – Thanh Hóa; 31/55 khoảng néo dự án ĐD 500kV Nam Định I - Thanh Hóa); Tỉnh Ninh Bình bàn giao 4/9 khoảng néo thuộc ĐD 500kV Nam Định - Thanh Hóa; Tỉnh Nam Định bàn giao 30/54 khoảng néo (2/10 khoảng néo dự án ĐD 500kV Nam Định I - Thanh Hóa và 28/44 khoảng néo dự án ĐD 500kV Nam Định I - Phố Nối); Tỉnh Thái Bình bàn giao 36/47 khoảng néo thuộc dự án Nam Định I - Phố Nối; Tỉnh Hải Dương bàn giao 18/31 khoảng néo thuộc dự án Nam Định I - Phố Nối; Tỉnh Hưng Yên bàn giao 8/14 khoảng néo.thuộc dự án Nam Định I - Phố Nối.

Như vậy đến nay, tổng cộng 4 dự án đã thực hiện bàn giao mặt bằng được 225/503 (44,6%) KN, còn 278 KN chưa bàn giao mặt bằng. Trong đó, Quảng Bình còn 3/10 KN; Hà Tĩnh còn 79/113 KN; Nghệ An còn 68/88 KN; Thanh Hóa còn 69/137 KN; Ninh Bình còn 5/9 KN; Nam Định còn 24/54 KN; Thái Bình còn 11/47 KN; Hải Dương còn 13/31 KN; Hưng Yên còn 6/14 KN).

Công tác chuyển đổi mục đích sử dụng rừng đã hoàn thiện (CĐMĐSDR), 4/4 tỉnh đã có quyết định CĐMĐSDR, hiện nay chủ đầu tư đang phối hợp với chính quyền địa phương để hoàn thiện thủ tục CĐMĐSDR một số vị trí sai khác so với hồ sơ CĐMĐSDR đã được Thủ tướng Chính phủ thông qua chủ trương.

Cập nhật tiến độ dự án đường dây 500kV mạch 3

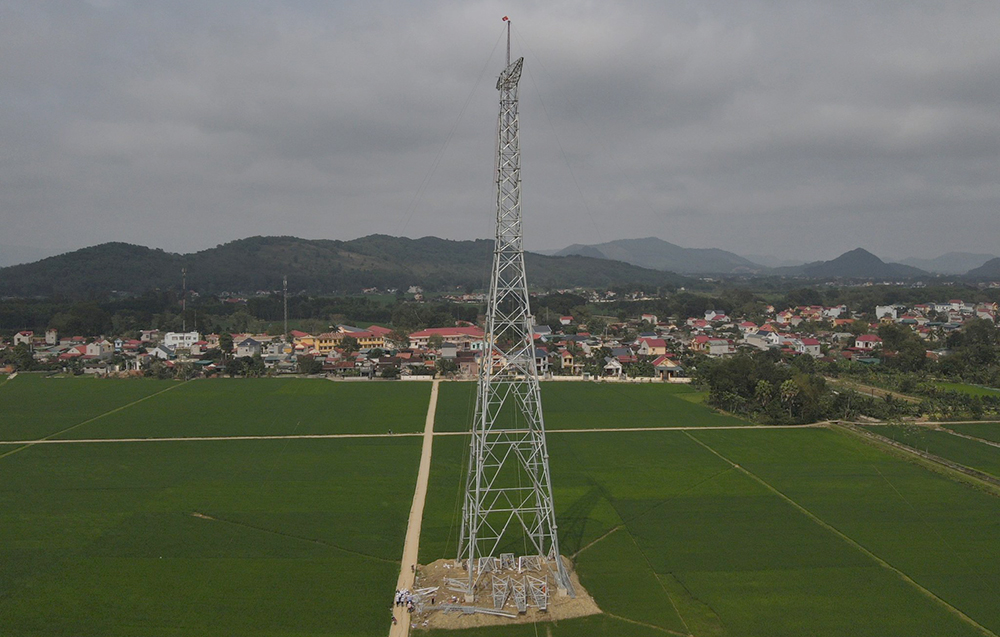

Một vị trí móng cột đường dây 500kV mạch 3 Quảng Trạch - Phố Nối đã hoàn thành

Tiến độ đang được đẩy nhanh

Về công tác thi công, đang triển khai đồng loạt, đã hoàn thành đúc móng được 430/1177 vị trí. Đã nhận và bàn giao đến công trường 182/1177 cột thép. Hoàn thành lắp dựng 43/1177 vị trí cột; đang lắp dựng 59/1177 vị trí cột; đang vận chuyển 80/1177 cột vào vị trí.

Cụ thể, Dự án ĐD 500kV NMNĐ Nam Định I - Thanh Hóa khởi công ngày 25/10/2023, đến nay đã hoàn thành đúc móng được 131/180 vị trí, đang triển khai làm đường thi công, thi công đào, đúc móng đồng thời tại 49/180 vị trí móng trên địa bàn các tỉnh Thanh Hóa, Ninh Bình, Nam Định. Đã nhận và bàn giao đến công trường 66/180 cột thép (vị trí cột). Hoàn thành lắp dựng 25/180 vị trí; đang lắp dựng 20/180 vị trí; đang vận chuyển 21/180 cột vào vị trí.

Dự án ĐD 500kV NMNĐ Nam Định I - Phố Nối khởi công ngày 18/01/2024, đến nay đã hoàn thành đúc móng được 139/334 vị trí, đang triển khai làm đường thi công, thi công đào đúc móng đồng thời tại 195/334 vị trí. Đã nhận và bàn giao đến công trường 74/334 cột thép (vị trí cột). Hoàn thành lắp dựng 13/334 vị trí, đang tiến hành lắp 23/334 cột; đang vận chuyển 38/334 cột vào vị trí.

Dự án ĐD 500 kV Quỳnh Lưu - Thanh Hóa khởi công ngày 18/01/2024, đến nay đã hoàn thành đúc móng được 54/200 vị trí, đang triển khai làm đường thi công, thi công đào đúc móng đồng thời tại 146/200 vị trí. Đã nhận và bàn giao đến công trường 5/200 cột thép (vị trí cột). Đang lắp dựng 2/200 vị trí cột; đang vận chuyển 3/200 cột vào vị trí.

Dự án ĐD 500 kV Quảng Trạch - Quỳnh Lưu khởi công ngày 18/01/2024, đến nay đã hoàn thành đúc móng được 106/463 vị trí, đang triển khai làm đường thi công, thi công đào đúc móng đồng thời tại 357/463 vị trí. Đã nhận và bàn giao đến công trường 37/463 cột thép. Hoàn thành lắp dựng 05/463 cột thép, đang lắp dựng 14/463 vị trí cột; đang vận chuyển 18/463 cột vào vị trí.

Được biết, chiều ngày 1/4/2024, tại Hà Nội, Thủ tướng Chính phủ Phạm Minh Chính đã chủ trì cuộc họp trực tuyến với các Bộ, ngành và 9 địa phương liên quan đến đường dây 500kV mạch 3 nhằm đánh giá tiến độ của các dự án, đồng thời giải quyết những khó khăn vướng mắc đang gặp phải.

Trước đó, ngày 26/3, tại trụ sở Bộ Công Thương, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên – Phó Trưởng Ban thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban chỉ đạo) đã chủ trì cuộc họp giao ban định kỳ về đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối. Bộ trưởng cũng đã yêu cầu các thành viên Ban chỉ đạo, các địa phương thực hiện một số nhiệm vụ trọng tâm để đẩy nhanh tiến độ các dự án.

Đình Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Sẵn sàng nguồn điện an toàn phục vụ lễ 30/4 - 1/5

Sẵn sàng nguồn điện an toàn phục vụ lễ 30/4 - 1/5

Chiều 9/4, Đoàn công tác của Bộ Công Thương, NSMO, EVN đã kiểm tra công tác cấp điện cho đại lễ kỷ niệm 50 năm Giải phóng miền Nam, thống nhất đất nước.
Đảm bảo cấp điện cho mùa khô 2025 và lễ 30/4 -1/5

Đảm bảo cấp điện cho mùa khô 2025 và lễ 30/4 -1/5

Ngày 9/4, tại TP. Hồ Chí Minh, NSMO và EVN đã làm việc với các đơn vị thành viên về phối hợp vận hành mùa khô 2025 và đảm bảo cấp điện dịp nghỉ lễ 30/4 - 1/5.
Bộ Công Thương thông tin về hoàn thiện Điều chỉnh Quy hoạch điện VIII

Bộ Công Thương thông tin về hoàn thiện Điều chỉnh Quy hoạch điện VIII

Bộ Công Thương mới đây đã có báo cáo số 2406/BCT-ĐL ngày 5/4 về việc hoàn thiện nội dung Điều chỉnh Quy hoạch điện VIII.
TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ 30/4 - 1/5

TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ 30/4 - 1/5

Ngành điện TP. Hồ Chí Minh đã yêu cầu các đơn vị trực không thực hiện công tác trên lưới có cắt điện, làm mất điện khách hàng liên tục trong dịp Lễ 30/4 và 1/5.
NSMO phối hợp ‘4 nhà’ giữ nhịp vận hành hệ thống điện

NSMO phối hợp ‘4 nhà’ giữ nhịp vận hành hệ thống điện

NSMO sẽ phối hợp chặt chẽ với EVN và các doanh nghiệp nhằm đảm bảo cung cấp điện ổn định, an toàn trong kỳ nghỉ lễ Giỗ Tổ Hùng Vương 2025.

Tin cùng chuyên mục

EVNSPC đảm bảo điện dịp Giỗ Tổ Hùng Vương và lễ 30/4-1/5

EVNSPC đảm bảo điện dịp Giỗ Tổ Hùng Vương và lễ 30/4-1/5

Tổng công ty Điện lực miền Nam (EVNSPC) sẽ không thực hiện các công tác trên lưới có cắt điện, tránh gây ảnh hưởng trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4-1/5.
Phú Thọ tháo dỡ công trình trục lợi dự án đường dây 500kV Lào Cai - Vĩnh Yên

Phú Thọ tháo dỡ công trình trục lợi dự án đường dây 500kV Lào Cai - Vĩnh Yên

Lực lượng chức năng tỉnh Phú Thọ tiến hành tháo dỡ các công trình trục lợi dự án đường dây 500kV Lào Cai - Vĩnh Yên.
Bộ Công Thương nói về đề xuất bổ sung dự án điện của một số nhà đầu tư

Bộ Công Thương nói về đề xuất bổ sung dự án điện của một số nhà đầu tư

Bộ Công Thương thông tin về đề xuất của một số nhà đầu tư về bổ sung dự án điện, đề nghị rà soát theo quy hoạch đã trình Chính phủ.
Bộ Công Thương thông tin về khung giá cho các nguồn điện

Bộ Công Thương thông tin về khung giá cho các nguồn điện

Bộ Công Thương thông tin về khung giá cho các nguồn điện mới gồm điện gió ngoài khơi, thủy điện tích năng; điện mặt trời có kết hợp pin lưu trữ.
Trách nhiệm về an toàn điện của cá nhân, tổ chức

Trách nhiệm về an toàn điện của cá nhân, tổ chức

Tại hội nghị phổ biến Luật Điện lực số 61/2024/QH15, nhiều nội dung quan trọng liên quan đến quy định về an toàn điện đã được đề cập chi tiết.
Làm rõ thêm về thị trường điện, cơ chế giá điện trong Luật Điện lực 2024

Làm rõ thêm về thị trường điện, cơ chế giá điện trong Luật Điện lực 2024

Tại Hội nghị phổ biến Luật Điện lực, nhiều nội dung liên quan đến thị trường điện cạnh tranh, cơ chế mua bán điện, giá điện đã được đề cập chi tiết.
Phổ biến Luật Điện lực: Nâng cao ý thức trách nhiệm về sử dụng điện

Phổ biến Luật Điện lực: Nâng cao ý thức trách nhiệm về sử dụng điện

Theo Thứ trưởng Nguyễn Hoàng Long, việc phổ biến Luật Điện lực góp phần nâng cao ý thức trách nhiệm của cán bộ, người dân về lĩnh vực điện lực.
Khởi công và đóng điện 94 công trình lưới điện trong quý I

Khởi công và đóng điện 94 công trình lưới điện trong quý I

Trong quý I/2025, Tập đoàn Điện lực Việt Nam và các đơn vị đã khởi công 57 công trình điện, hoàn thành đóng điện 37 công trình lưới điện từ 110-500kV.
Sản lượng điện Quý I/2025 đạt 72,2 tỷ kWh

Sản lượng điện Quý I/2025 đạt 72,2 tỷ kWh

Trong Quý I/2025, Tập đoàn Điện lực Việt Nam đã đảm bảo cung cấp điện cho nền kinh tế với sản lượng điện sản xuất và nhập khẩu toàn hệ thống đạt 72,2 tỷ kWh.
Chuyển đổi năng lượng ở Tổng công ty Điện lực TKV

Chuyển đổi năng lượng ở Tổng công ty Điện lực TKV

Để chuẩn bị cho chuyển đổi năng lượng tại các nhà máy nhiệt điện than theo chỉ đạo của Chính phủ, Tổng công ty Điện lực TKV đang thử nghiệm các giải pháp.
Phụ tải điện có thể tăng 14%, EVN sẵn sàng ứng phó

Phụ tải điện có thể tăng 14%, EVN sẵn sàng ứng phó

Theo dự báo, phụ tải điện trong những tháng sắp tới có thể tăng trên 14%, hiện EVN đã chuẩn bị các giải pháp để đảm bảo cung cấp điện cho đất nước.
Hợp tác khí tượng để phát triển năng lượng tái tạo

Hợp tác khí tượng để phát triển năng lượng tái tạo

Sáng ngày 2/4, tại Hà Nội đã diễn ra Lễ ký Biên bản ghi nhớ hợp tác giữa Tập đoàn Điện lực Việt Nam và Viện Khoa học Khí tượng thủy văn và Biến đổi khí hậu.
PC Lào Cai chuyển đổi số - hạn chế lừa đảo trong thanh toán tiền điện

PC Lào Cai chuyển đổi số - hạn chế lừa đảo trong thanh toán tiền điện

Lừa đảo giả danh nhân viên điện lực ngày càng tinh vi, khiến nhiều khách hàng rơi vào bẫy, để hạn chế thực trạng này, PC Lào Cai đã đẩy mạnh chuyển đổi số.
Nhiệt điện Hải Phòng sản xuất gắn với bảo vệ môi trường

Nhiệt điện Hải Phòng sản xuất gắn với bảo vệ môi trường

Công ty cổ phần Nhiệt điện Hải Phòng là một trong những doanh nghiệp luôn kiên định với tiêu chí đảm bảo sản xuất gắn với bảo vệ môi trường.
Đẩy nhanh tiến độ Dự án Điện hạt nhân Ninh Thuận: Sở Công Thương vào cuộc quyết liệt

Đẩy nhanh tiến độ Dự án Điện hạt nhân Ninh Thuận: Sở Công Thương vào cuộc quyết liệt

Thời gian qua, Sở Công Thương Ninh Thuận đã tích cực phối hợp chặt chẽ với các cơ quan, ban ngành để đảm bảo tiến độ và hiệu quả của dự án điện hạt nhân.
Khung giá bán lẻ điện bình quân mới nhất năm 2025: Cao nhất là 2.444,09 đồng/kWh

Khung giá bán lẻ điện bình quân mới nhất năm 2025: Cao nhất là 2.444,09 đồng/kWh

Ngày 31/3/2025, Phó Thủ tướng Bùi Thanh Sơn đã ký ban hành Quyết định số 07/2025/QĐ-TTg quy định về khung giá của mức giá bán lẻ điện bình quân
Giá bán lẻ điện được điều chỉnh 3 tháng 1 lần

Giá bán lẻ điện được điều chỉnh 3 tháng 1 lần

Theo quy định tại Nghị định số 72/2025/NĐ-CP, thời gian điều chỉnh giá bán lẻ điện bình quân tối thiểu là 03 tháng kể từ lần điều chỉnh giá điện gần nhất.
Lấy ý kiến dự thảo quy chuẩn quốc gia về công trình thủy điện

Lấy ý kiến dự thảo quy chuẩn quốc gia về công trình thủy điện

Triển khai Luật Điện lực, Bộ Công Thương tổ chức nghiên cứu, xây dựng dự thảo Thông tư ban hành quy chuẩn kỹ thuật quốc gia (QCVN) về công trình thủy điện.
EVNCPC đảm bảo cung cấp điện ổn định trong dịp Giỗ Tổ Hùng Vương, Lễ 30/4 và 01/5

EVNCPC đảm bảo cung cấp điện ổn định trong dịp Giỗ Tổ Hùng Vương, Lễ 30/4 và 01/5

EVNCPC đảm bảo cung cấp điện an toàn, ổn định dịp Giỗ Tổ Hùng Vương, Lễ 30/4 và 1/5 năm 2025 phục vụ các sự kiện quan trọng khu vực miền Trung – Tây Nguyên.
Bộ trưởng Nguyễn Hồng Diên chỉ đạo những việc cần làm ngay của dự án đường dây 500kV Lào Cai - Vĩnh Yên

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những việc cần làm ngay của dự án đường dây 500kV Lào Cai - Vĩnh Yên

Tại cuộc họp giao ban về dự án đường dây 500kV Lào Cai-Vĩnh Yên, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã đưa ra nhiều chỉ đạo tháo gỡ khó khăn cho dự án.
Mobile VerionPhiên bản di động
