EVN HANOI: Bước tiến lớn trong đầu tư xây dựng

Năm 2015, Tổng công ty Điện lực Hà Nội (EVN HANOI) đã thực hiện giá trị khối lượng đạt 4.221,3 tỷ đồng/kế hoạch 4.267,845 tỷ đồng, đạt khoảng 98,9% giá trị kế hoạch khối lượng EVN giao, tăng 126% so với thực hiện năm 2014... Trong điều kiện còn khó khăn, đây được coi là bước tiến lớn của EVN HANOI trong công tác đầu tư xây dựng
EVN HANOI: Bước tiến lớn trong đầu tư xây dựng

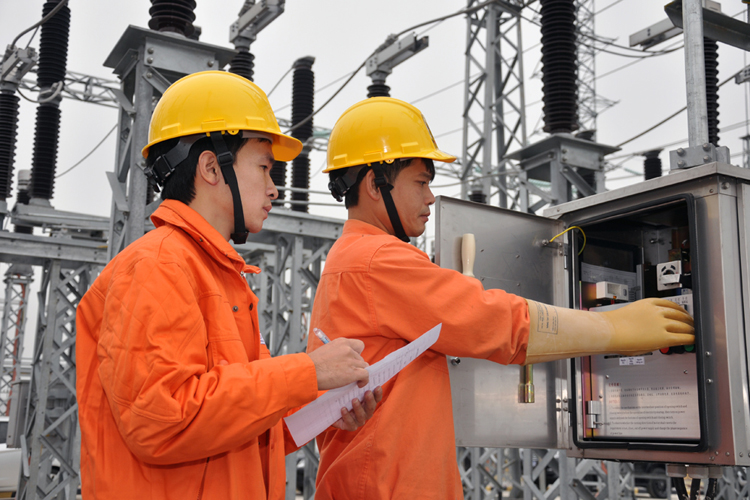

Trạm biến áp 110kV Thanh Oai (Hà Nội)- một trong những công trình trọng điểm của Hà Nội

Tập trung cho các công trình trọng điểm

Ông Nguyễn Anh Tuấn - Tổng giám đốc EVN HANOI - khẳng định, năm 2015, EVN HANOI đã tập trung mọi nguồn lực, phấn đấu hoàn thành các công trình đúng tiến độ nhằm bảo đảm cung cấp đầy đủ nhu cầu về điện phục vụ phát triển kinh tế - xã hội của thủ đô, đặc biệt là các công trình lưới điện 110kV cấp bách. Cụ thể, đến hết năm 2015, tổng công ty hoàn thành đầu tư tổng cộng 26 công trình, trong đó có 2 công trình lưới điện 220kV đặc biệt quan trọng trong việc cấp điện cho khu vực trung tâm Hà Nội và lân cận, 24 công trình lưới điện 110kV tăng cường khả năng truyền tải đường dây và công suất cho các trạm biến áp (TBA), tổng công suất và chiều dài dây dẫn tăng thêm là 712MVA và 27,3km.

Điển hình như TBA 220 kV Tây Hồ và tuyến đường dây 220 kV Chèm - Tây Hồ do EVN HANOI đầu tư xây dựng và quản lý vận hành toàn bộ, với tổng số vốn gần 800 tỷ đồng. TBA 220 kV Tây Hồ là dự án trọng điểm cuối cùng thuộc Tổng sơ đồ điện VI đi vào hoạt động sẽ có tác dụng giảm áp lực cho các TBA khác và tuyến đường dây 110 kV lân cận, tăng nguồn cung, cải thiện chất lượng điện năng cho các phụ tải quan trọng trong khu vực nội thành Hà Nội. Hay như công trình TBA 110kV Thanh Oai, dự án có tổng mức đầu tư là 142 tỷ đồng (tương đương 6,6 triệu USD). Công trình đi vào vận hành góp phần đáp ứng được nhu cầu cung cấp điện cho khu vực huyện Thanh Oai và khu vực lân cận như Hà Đông, Ứng Hòa tạo ra mối liên kết lưới điện khu vực nói riêng và hệ thống điện nói chung, tăng cường độ ổn định, vận hành an toàn cho lưới điện góp phần nâng cao hiệu quả sản xuất, kinh doanh.

Tiếp tục hoàn thiện các dự án điện cấp bách

Ông Nguyễn Anh Tuấn khẳng định, để giữ vững những thành quả đã đạt được trong công tác đầu tư xây dựng và sản xuất, kinh doanh năm 2015, bước sang năm 2016, EVN HANOI quyết tâm bảo đảm tiến độ các dự án, công trình điện, đẩy nhanh tiến độ thực hiện các thủ tục đầu tư xây dựng để khởi công và đưa vào vận hành các công trình điện cấp bách, đặc biệt là các công trình cấp điện cho vùng trung tâm Hà Nội, đông bắc Hà Nội và một số khu vực phía tây, phía nam Hà Nội.

Ông Tuấn chia sẻ, EVN HANOI luôn xác định thứ tự ưu tiên trong quản lý tiến độ dự án, xây dựng kế hoạch tiến độ chi tiết cho các dự án cấp bách. Trong quá trình thực hiện, các đơn vị sẽ chủ động phối hợp với các đơn vị tư vấn, nhà thầu thi công xây lắp, chính quyền địa phương để giải quyết các vấn đề vướng mắc phát sinh trong công tác chuẩn bị, thực hiện và kết thúc đầu tư xây dựng đưa công trình vào khai thác sử dụng. “Cụ thể là các dự án lưới điện 220kV trên địa bàn thành phố hiện nay đang còn vướng mắc về mặt bằng xây dựng như các TBA 220kV Long Biên, Đông Anh, Tây Hồ… Trong năm 2016 sẽ tiếp tục đi vào hoàn thiện”- ông Tuấn nhấn mạnh.

Được biết, nhằm củng cố, nâng cấp lưới điện, góp phần đảm bảo cung ứng điện an toàn, ổn định cho thủ đô năm 2016, các đơn vị trực thuộc EVN HANOI đã ra quân triển khai thi công 36 công trình đầu xuân với khí thế làm việc hăng say, tạo đà phấn đấu hoàn thành xuất sắc kế hoạch sản xuất, kinh doanh năm 2016 ngay từ quý đầu của năm. Các công trình thi công đầu xuân được triển khai thực hiện bao gồm: Cải tạo, nâng cấp đường trục hạ thế, thay công tơ định kỳ, tăng cường đại tu, vệ sinh lộ đường dây, máy biến áp, thay thế tên biển số lộ, số cột, biển báo an toàn tuyến đường dây TBA, cải tạo, xây dựng mới TBA, thí nghiệm định kỳ các thiết bị… Các công trình đều được công đoàn các đơn vị phối hợp chặt chẽ với chuyên môn triển khai thực hiện chi tiết từ công tác chuẩn bị vật tư, nhân lực và phương án đảm bảo thi công an toàn, đúng yêu cầu kỹ thuật và tiến độ đề ra.

Năm 2016, EVN HANOI dự kiến khởi công mới 28 công trình và hoàn thành 30 công trình 110 kV. Chuẩn bị đầu tư 26 công trình, trong đó có 24 công trình lưới điện 110kV và 2 công trình kiến trúc.
Lan Anh
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Ngày 25/4/2024, Đoàn kiểm tra của Bộ Công Thương làm việc với Sở Công Thương Vĩnh Phúc về việc chấp hành pháp luật về Sử dụng năng lượng Tiết kiệm và hiệu quả.
Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 25/4/2024, Phó Thủ tướng Chính phủ Trần Hồng Hà cùng đoàn công tác đã kiểm tra tiến độ sản xuất cột thép cho Dự án đường dây 500kV mạch 3.
Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Bộ Công Thương vừa có văn bản gửi Thủ tướng Chính phủ về việc xây dựng Đề án thí điểm phát triển điện gió ngoài khơi.
Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Ngày 24/4, đoàn công tác tỉnh Lào Cai đã tới làm việc với Công ty Cổ phần EREX (Nhật Bản) và trao đổi về việc thực hiện dự án Nhà máy điện sinh khối Bảo Thắng
Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Eo biển Hormuz là điểm mấu chốt trong dòng chảy dầu quốc tế. Nhiều chuyên gia lo ngại căng thẳng Iran - Israel có thể làm gián đoạn nguồn cung dầu mỏ toàn cầu.

Tin cùng chuyên mục

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.
Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Việc nhập khẩu khí tự nhiên hóa lỏng (LNG) của Nga vẫn là nguồn đảm bảo an ninh năng lượng cho Liên minh châu Âu (EU).
Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Mới đây, Bộ Công Thương đã ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện.
Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Dịp cao điểm hè 2024, Điện lực Tuyên Quang thực hiện nhiều giải pháp nhằm tuyên truyền cho nhân dân, khách hàng trên địa bàn sử dụng điện an toàn, tiết kiệm.
Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Công nghệ động cơ đốt trong được coi là "chìa khóa" quan trọng mở ra cơ hội giúp ổn định nguồn năng lượng tái tạo và tiến gần hơn tới mục tiêu Net Zero.
EVN kiến nghị gì để phát triển điện khí?

EVN kiến nghị gì để phát triển điện khí?

Nhằm đẩy nhanh tiến độ các dự án điện khí cũng như quá trình thương thảo hợp đồng, Tập đoàn Điện lực Việt Nam mới đây đã gửi một số kiến nghị tới Thủ tướng.
Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Tính đến thời điểm này, dự án Nhiệt điện Quảng Trạch 1 đã đạt tiến độ tổng thể khoảng 56,76% khối lượng.
EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI cho biết, đơn vị đã chuẩn bị các phương án đảm bảo điện an toàn, liên tục, ổn định phục vụ các hoạt động văn hoá thể thao và lễ hội trong dịp nghỉ lễ.
Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa đã có giải pháp cấp điện hè 2024, trước mắt sẽ đảm bảo điện an toàn, ổn định phục vụ khách hàng trong thời gian nghỉ Lễ ngày 30/4-1/5
Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Sáng 22/4 tại Hà Nội, Bộ Công Thương phối hợp với Hội Nhà báo Việt Nam tổ chức Lễ phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng TK&HQ 2024.
Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương đã hoàn thành dự thảo Nghị định quy định về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG để lấy ý kiến rộng rãi.
Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Tỉnh Thanh Hóa đang nỗ lực triển khai dự án đường dây 500kV mạch 3 và quyết tâm bàn giao dự án vào ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.
Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Lễ Phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng tiết kiệm và hiệu quả năm 2024 sẽ diễn ra tại trụ sở Bộ Công Thương (Hà Nội) vào sáng 22/4.
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
Xem thêm
Mobile VerionPhiên bản di động
