Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 3 - Quyết tâm về đích đúng hạn

Dù vẫn còn những khó khăn nhưng chủ đầu tư và các nhà thầu khẳng định sẽ quyết tâm đưa Dự án đường dây 500 kV Lào Cai - Vĩnh Yên về đích đúng hạn.

Tiến độ đi kèm chất lượng

Ông Nguyễn Đức Thành, Phó Giám đốc Ban điều hành dự án đường dây 500 kV Lào Cai - Vĩnh Yên thuộc Ban Quản lý dự án điện 1 Tập đoàn Điện lực Việt Nam (EVN) cho biết: Toàn bộ dự án có 10 gói thầu cùng với gói thầu thi công mở rộng trạm biến áp 500 kV Vĩnh Yên. Sau khi ký hợp đồng vị trí này, từ ngày 10/3, các nhà thầu rất tích cực khẩn trương thỏa thuận với người dân những tuyến đường tạm, phương án đền bù hoa màu, cây cối và triển khai thi công ngay sau khi có mặt bằng.

Mặc dù được triển khai trong thời gian ngắn, nhưng dự án đường dây 500 kV Lào Cai - Vĩnh Yên vẫn đảm bảo tiến độ mà chất lượng công trình luôn được đặt lên hàng đầu.

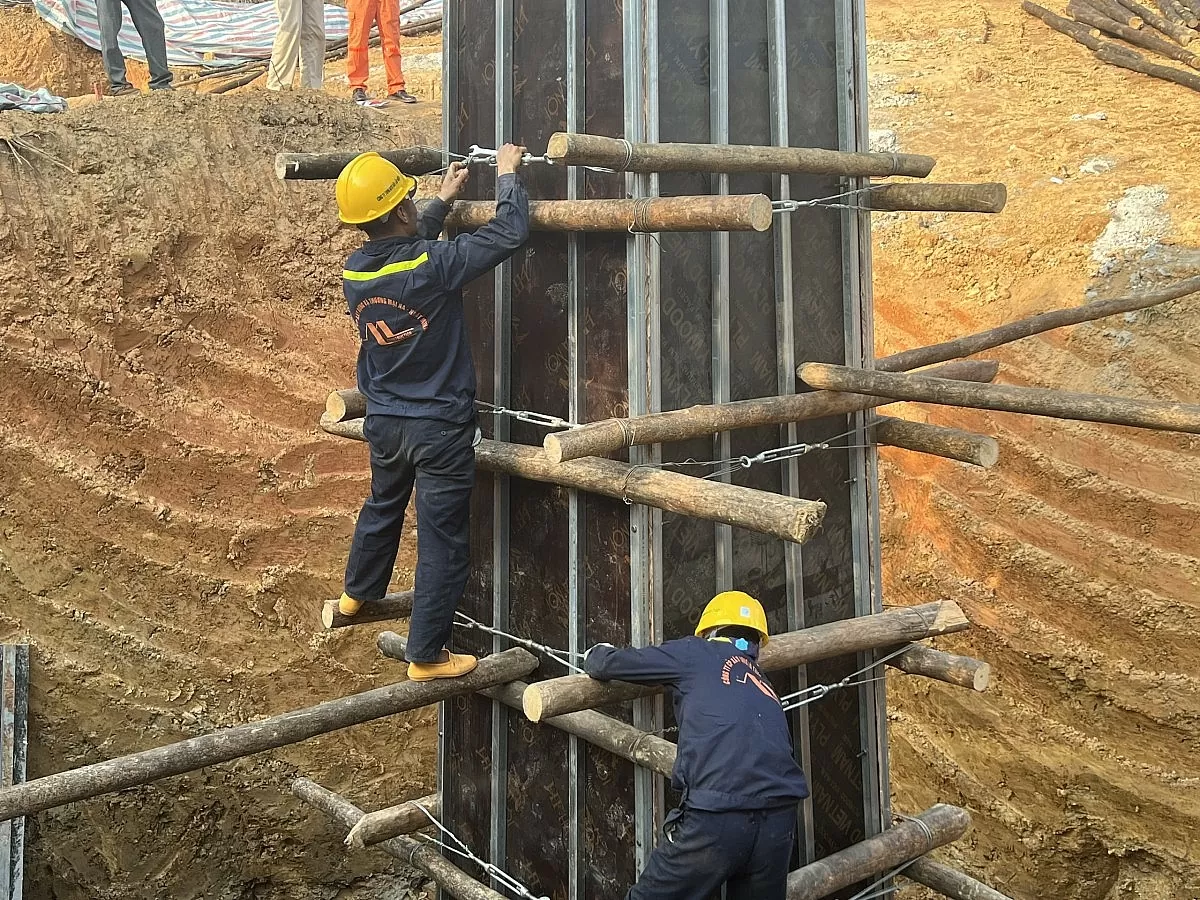

Công nhân đang hoàn tất công việc cuối cùng để đổ bê tông trụ móng

Theo ghi nhận thực tế, các nhà thầu đã huy động tối đa nhân lực, máy móc, thiết bị, tranh thủ thời tiết đang thuận lợi để tổ chức thi công 3 ca, 4 kíp, làm việc xuyên ngày đêm. Nhiều công đoạn được thực hiện song song để rút ngắn thời gian. Công tác quản lý chất lượng được thực hiện nghiêm ngặt, từ khâu lựa chọn vật liệu, thi công đến nghiệm thu công trình.

Theo ông Nguyễn Đức Thành, đơn vị và các nhà thầu luôn nghiêm túc tuân thủ kỹ thuật, quán triệt tinh thần làm nhanh nhưng không ẩu, đảm bảo chất lượng công trình là trên hết. Các nhà thầu tham gia dự án lần này đều là những đơn vị có uy tín, năng lực, được lựa chọn kỹ càng, đặc biệt là kinh nghiệm từ đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối.

Lãnh đạo, cán bộ của Ban quản lý dự án điện 1 luôn túc trực 24/24 tại công trình, phối hợp chặt chẽ với các nhà thầu, đơn vị tư vấn, chính quyền địa phương để giải quyết kịp thời các vấn đề phát sinh. Lãnh đạo EVN thường xuyên có mặt trên công trường để động viên, chỉ đạo các đơn vị thi công.

Tính đến thời điểm hiện tại, dự án đường dây 500 kV Lào Cai - Vĩnh Yên đã đạt được những kết quả ấn tượng. Trong đó, giải phóng mặt bằng phần móng cột đã bàn giao cơ bản. Công tác giải phóng mặt bằng hành lang tuyến đang được các địa phương tích cực triển khai và cam kết mốc tiến độ.

Phần thi công móng cột đang được triển khai quyết liệt, hàng chục vị trí đã hoàn thành đổ bê tông, một số vị trí đã bắt đầu dựng cột. Công tác cung cấp vật tư, thiết bị, đặc biệt là cột thép, đã tăng tốc sản xuất để đáp ứng tiến độ dự án.

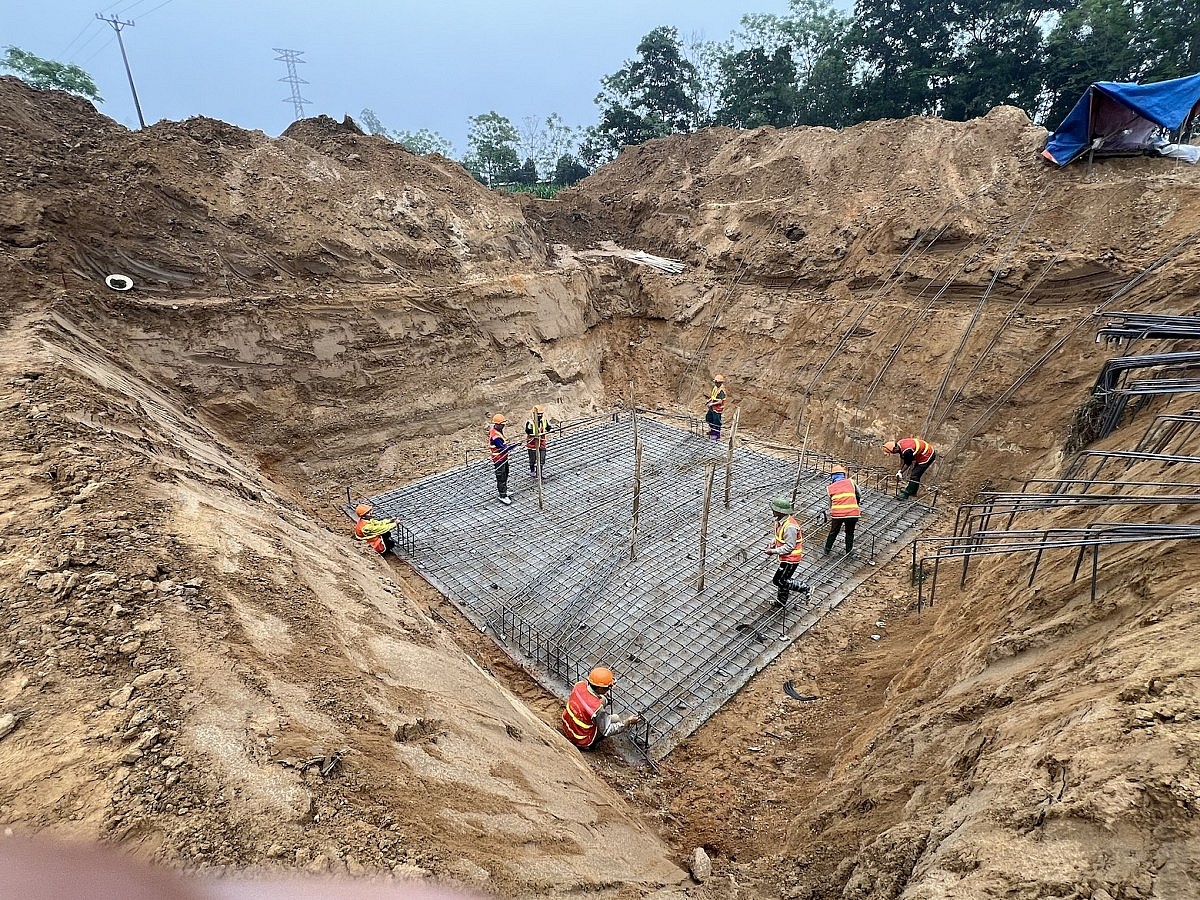

Công nhân đang dàn cốt thép vị trí móng cột đường dây 500kV Lào Cai - Vĩnh Yên

Liên quan đến công tác cung cấp cột thép, ông Nguyễn Trung Kiên, Phó Ban điều hành Công ty cổ phần Sông Đà 11 cho biết, hiện đơn vị có 2 doanh nghiệp cung cấp cột gồm cột thép hình trong nước và cột thép ống nhập khẩu từ Trung Quốc.

Đối với cột thép nhập khẩu, nhà thầu đã hoàn thành các thủ tục để tạm ứng cho đối tác cung cấp để đối tác hoàn toàn yên tâm trong sản xuất, chế tạo cột và đáp ứng đúng tiến độ cung cấp về đến công trường cho đơn vị, dự kiến từ 1/5 sẽ về đến công trường. Còn cột thép hình truyền thống sẽ về đến công trường từ ngày 15/4. Sau khi có cột, đơn vị sẽ tập trung hoàn thành dựng cột kéo dây trước ngày 31/8 để phục vụ đóng điện cho toàn tuyến.

Cùng với sự vào cuộc của nhà thầu, đơn vị tư vấn giám sát luôn có mặt trên công trường để đảm bảo chất lượng dự án. Ông Nguyễn Văn Tĩnh, tư vấn giám sát của Công ty cổ phần Tư vấn Xây dựng điện 2 được giao nhiệm vụ giám sát gói thầu thầu HH6 từ vị trí 242 - 287. Theo ông Tĩnh, đến nay, đã có 35/45 vị trí hoàn thành mở đường. Nhà thầu đang tiến hành đào móng, tập kết vật tư, vật liệu đến chân công trường. Đồng thời, đáp ứng đủ yêu cầu của chủ đầu tư và đảm bảo tiến độ gói thầu.

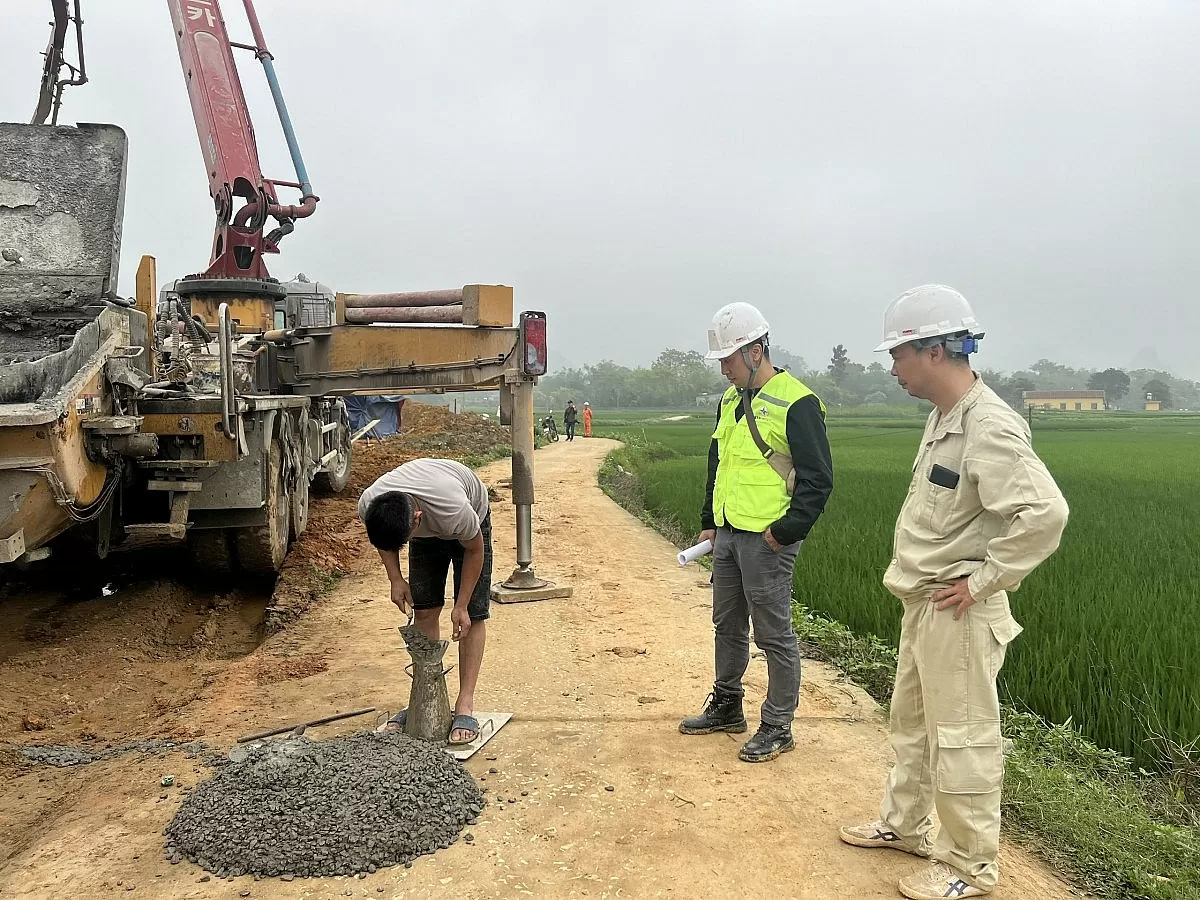

Cán bộ kỹ thuật kiểm tra độ sụt bê tông trước khi đổ bê tông toàn bộ móng cột

Quyết tâm về đích

Tất cả các nhà thầu hiện đang tập trung nguồn lực để đẩy nhanh tiến độ công việc, đảm bảo đường găng do chủ đầu tư đặt ra. Ông Đỗ Đường Hợp, Trưởng phòng Kỹ thuật Công ty Xây lắp công nghiệp Thăng Long TIC (nhà thầu) cho biết, đơn vị và các liên danh nhà thầu đang tham gia thi công gói thầu số 6 với 45 vị trí móng cột. Hiện tại đã giải phóng mặt bằng và bàn giao 45 vị trí của gói thầu. Nhà thầu đã hoàn thành mở móng 35 vị trí và đang tiếp tục triển khai 10 vị trí còn lại.

Dù còn khó khăn, nhất là Tây Bắc đang chuẩn bị bước sang mùa mưa nhưng với kinh nghiệm đã thực hiện các dự án trọng điểm, đơn vị sẽ cố gắng tập trung nguồn lực để đẩy nhanh tiến độ là hoàn thành và đóng điện dự án đến ngày 31/8.

Tại vị trí 51, ông Vũ Đình Bình, cán bộ kỹ thuật chỉ huy thi công của Công ty cổ phần Tập đoàn PC1 cho biết, nhà thầu thực hiện 3 gói thầu số 1, số 6 và số 9 của dự án đường dây 500 kV Lào Cai - Vĩnh Yên. Theo cam kết với chủ đầu tư, kế hoạch đào đúc móng sẽ kết thúc vào ngày 30/5. Từ 1/6 - 30/7 nhà thầu sẽ hoàn thành phần lắp dựng cột và triển khai kéo dây từ tháng 7 đến 30/8 và kết thúc dự án.

Theo ông Vũ Đình Bình, đơn vị luôn bám sát theo tiến độ từng ngày, từng giờ của từng vị trí móng và thường xuyên có báo cáo với chủ đầu tư. Đến thời điểm này, nhà thầu đang đáp ứng tiến độ như đã cam kết với chủ đầu tư. Nếu thời tiết đảm bảo ổn định và không có trở ngại, đơn vị sẽ đảm bảo đúng tiến độ, ngày 30/5 sẽ kết thúc phần móng.

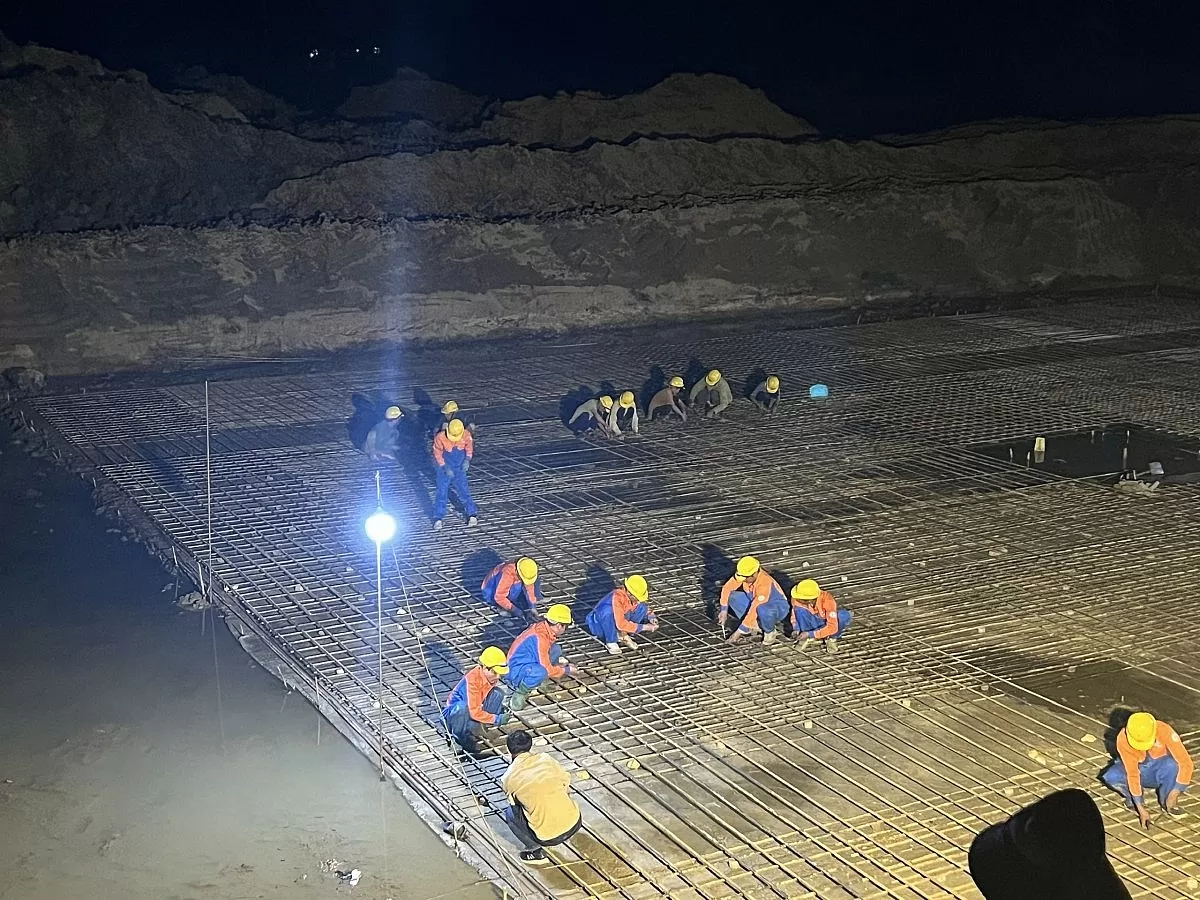

Tranh thủ thời tiết thuận lợi, nhiều nhà thầu tổ chức cho công nhân thi công đêm

Còn tại vị trí 349 thuộc xã Liên Hoa, huyện Phù Ninh, Phú Thọ, ông Ma Đình Việt, Chỉ huy trưởng gói thầu số 8 thuộc nhà thầu Tập đoàn Việt Á cho biết, công nhân đang tập trung buộc cốt thép phần móng để đổ hơn 1.000 m3 bê tông. Nhà thầu phấn đấu đến ngày 30/4 sẽ hoàn thành vị trí móng này.

“Từ ngày 15/4, chúng tôi sẽ tăng ca làm đêm với 3 ca, 4 kíp. Tại một số vị trí khác cũng đang triển khai đổ bê tông móng vào buổi tối để tận dụng thời tiết thuận lợi không mưa” - ông Việt thông tin.

Ông Nguyễn Đình Hà, Ban Quản lý dự án điện 1 (Tập đoàn EVN), quản lý gói thầu số 9 trên địa bàn Vĩnh Phúc cũng nhận xét, Công ty cổ phần Tập đoàn PC1 đang thực hiện theo tiến độ chung của gói thầu. Nhà thầu và chủ đầu tư đang cố gắng đẩy nhanh một số công việc trước, đồng thời tận dụng thời tiết thuận lợi để tranh thủ triển khai thi công.

“Giai đoạn nước rút là vào cuối tháng 6, đầu tháng 7, vì vậy Ban Quản lý dự án điện 1 cũng như Tập đoàn sẽ tập trung chỉ đạo để đôn đốc nhà thầu đẩy nhanh khối lượng công việc. Do vậy một số vị trí sẽ được triển khai sớm hơn so với tiến độ chung của gói thầu”, ông Hà cho hay.

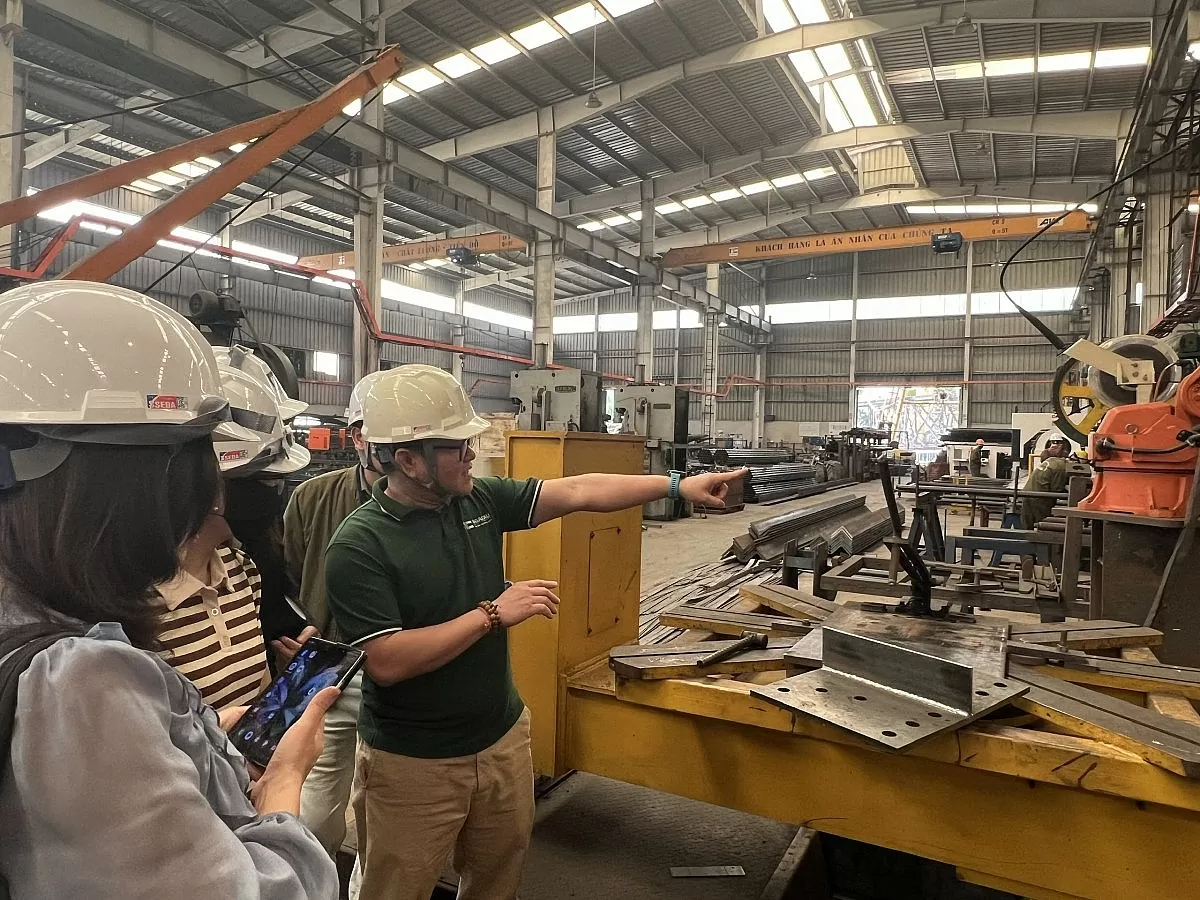

Hàng trăm công nhân của Công ty chế tạo cột thép Đông Anh đang tập trung sản xuất

Tham quan trực tiếp 2 đơn vị sản xuất, cung cấp cột thép cho dự án tại Hà Nội và Bắc Ninh, chúng tôi thấy có khoảng trên 700 công nhân đang hối hả làm việc với tinh thần xuyên lễ.

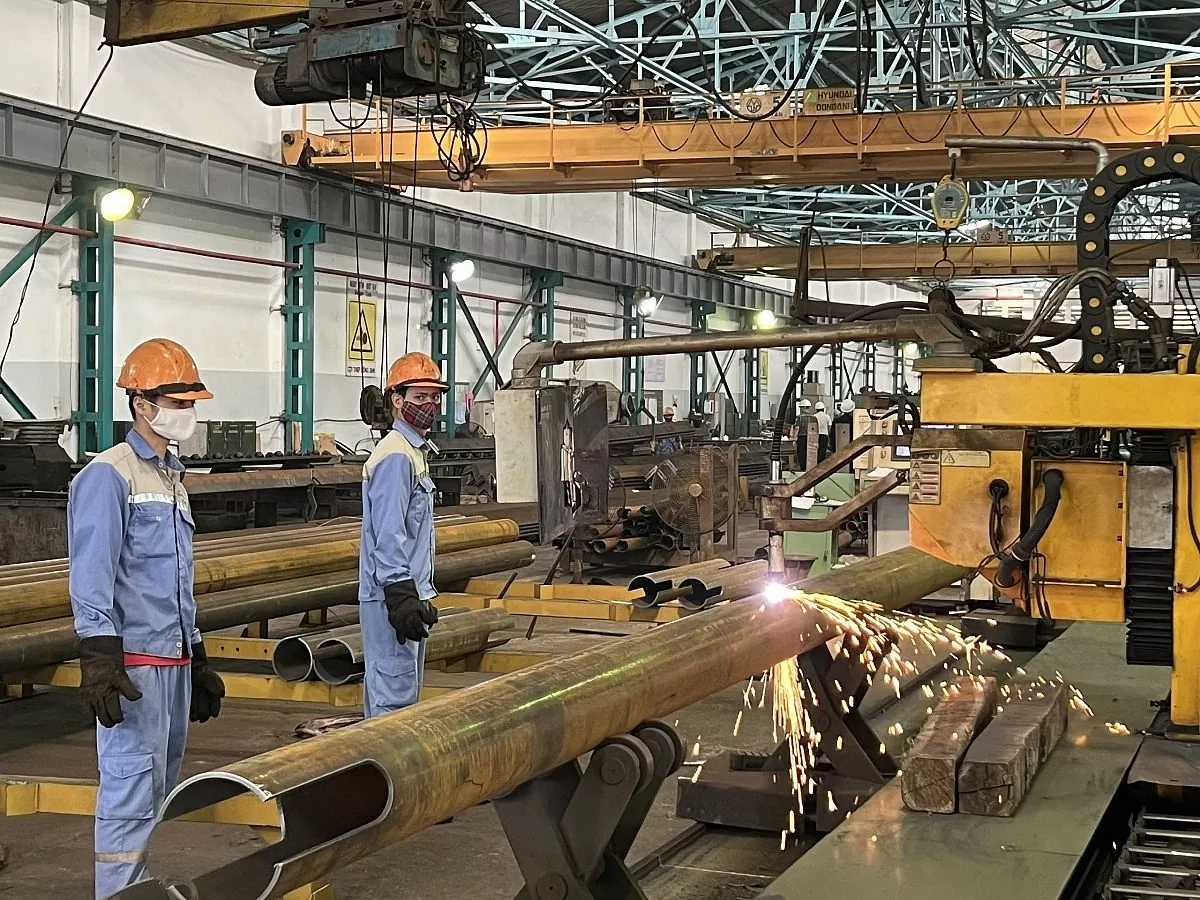

Ông Nguyễn Minh Đệ - Tổng Giám đốc Công ty TNHH Chế tạo cột thép Đông Anh cho biết, đơn vị cung cấp cột cho 4/10 gói thầu của dự án đường dây 500 kV Lào Cai - Vĩnh Yên với 65 cột thép hình và 99 cột thép ống, tổng khối lượng hơn 20.000 tấn. Đến thời điểm này, công ty đã cấp xong 4 cột thép hình và đang tiếp tục vận chuyển những chuyến hàng tiếp theo lên công trường. Đối với cột thép ống, ngày 15/4, đơn vị đã cấp cột đầu tiên.

Hiện tại 2 nhà máy của công ty có gần 600 cán bộ, công nhân viên tham gia sản xuất 3 ca, 4 kíp, làm xuyên lễ, không có ngày nghỉ để đảm bảo tiến độ cung cấp. Ông Nguyễn Minh Đệ cũng mong muốn các cơ quan chức năng có ý kiến để dịp nghỉ lễ 30/4 - 1/5, các cảng, cửa khẩu tiếp tục làm việc thông suốt để vật tư sản xuất cột nhập về đúng tiến độ, nếu không sẽ ảnh hưởng đến tiến độ dự án.

Lãnh đạo Công ty cổ phần Đầu tư xây dựng và Thương mại Ngãi Cầu đôn đốc, kiểm tra sản xuất cột thép

Còn ông Vũ Tất Thắng, Giám đốc nhà máy, phụ trách sản xuất của Công ty cổ phần Đầu tư xây dựng và Thương mại Ngãi Cầu tham gia 2 gói thầu cung cấp cột cho dự án đường dây với tổng khối lượng thép là hơn 8.000 tấn.

Cụ thể, trong tháng 4/2025, công ty đảm bảo cấp toàn bộ các cột của gói thầu số 4. Dự kiến ngày 20 - 30/4, doanh nghiệp sẽ cấp toàn bộ 25 vị trí cột thép góc. Còn lại các cột thép ống đơn vị sẽ cấp từ đầu tháng 5 đến tháng 6 tới. Dự kiến đến đầu tháng 6, công ty sẽ hoàn tất việc giao toàn bộ khối lượng cột ống còn lại.

Phó Tổng Giám đốc Công ty Nguyễn Quang Tạo cho biết, với kinh nghiệm từ dự án đường dây 500kV mạch 3, công ty đã chuẩn bị mọi nguồn lực để sản xuất và sẽ đáp ứng được tiến độ đề ra. Đơn vị đang tranh thủ từng ngày để đẩy nhanh quá trình sản xuất, cung cấp cột trước mùa mưa.

“Chúng tôi cố gắng đảm bảo mục tiêu ngày 31/8 đóng điện đường dây từ 500 kV Lào Cai - Vĩnh Yên như yêu cầu của Thủ tướng Chính phủ đề ra”, ông Nguyễn Quang Tạo nhấn mạnh.

Với những kết quả đã đạt được và sự quyết tâm cao độ, các đơn vị tham gia dự án đường dây 500 kV Lào Cai - Vĩnh Yên đang nỗ lực hết mình để thực hiện lời hứa về đích đúng hạn theo đúng chỉ đạo của Thủ tướng Chính phủ.

Đình Dũng
Bài viết cùng chủ đề: Tập đoàn Điện lực Việt Nam

Tin cùng chuyên mục

PC Đắk Lắk: Đảm bảo cung cấp điện ổn định mùa khô năm 2025

Bộ Công Thương đốc thúc xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII

Nhu cầu điện tăng, Mỹ huy động mọi nguồn năng lượng

Đường dây 500kV Lào Cai – Vĩnh Yên: Bài 2 - Chung sức gỡ nút thắt mặt bằng

Đường dây 500kV Lào Cai – Vĩnh Yên. Bài 1: Những người thợ bám rừng kết nối nguồn sáng

NSMO gấp rút triển khai phương án cung cấp điện mùa nắng nóng

EVNNPC: Đóng điện Trạm biến áp 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang

Lưới điện truyền tải không bị ảnh hưởng bởi cháy rừng tại Kim Bảng

Những điểm mới của Quy hoạch điện VIII điều chỉnh

Quy hoạch điện VIII điều chỉnh: Quyết sách kịp thời vì mạch máu năng lượng cho phát triển

Cơ cấu nguồn điện theo Quy hoạch điện VIII điều chỉnh đến năm 2030 và 2050

Sản lượng điện sạch giảm, châu Âu đối mặt phát thải tăng

PC Hải Phòng: Diễn tập phòng chống thiên tai, tìm kiếm cứu nạn 2025

Mùa khô bất thường: NSMO chủ động ‘chạy trước’ nắng nóng

EVNCPC gắn biển công trình Trạm biến áp 110kV Cảng Quy Nhơn

Bộ Công Thương phê duyệt khung giá phát điện than năm 2025

Bộ Công Thương phê duyệt khung giá nhập khẩu điện từ Lào

Bà Rịa - Vũng Tàu: Nguyên nhân tiền điện tăng vọt thời gian qua

Bình Dương chủ động ứng phó với phụ tải điện tăng cao

Phụ tải điện tăng, ngành điện miền Nam chủ động ứng phó
