Đường dây 220kV Kiên Bình - Phú Quốc chậm thi công vì vướng mặt bằng

Để đảm bảo cấp điện ổn định, lâu dài cho TP. Phú Quốc, tỉnh Kiên Giang, ngành điện miền Nam cùng địa phương đang nỗ lực để hoàn thành sớm Dự án đường dây 220kV Kiên Bình - Phú Quốc. Tuy nhiên dự án đang bị chậm tiến độ thi công vì vướng mặt bằng và thời tiết không thuận lợi.

Để đảm bảo nguồn điện ổn lâu dài cho TP. Phú Quốc, Tổng công ty Điện lực miền Nam (EVNSPC) đã triển khai đầu tư đường dây điện 220kV vượt biển trên không từ Kiên Bình (huyện Kiên Lương) ra TP. Phú Quốc. Công trình đường điện 220kV Kiên Bình - Phú Quốc có vốn đầu tư hơn 2.212 tỷ đồng đã được triển khai để hỗ trợ thêm cho đường dây cáp ngầm 110kV xuyên biển mang tải cao với nhiều hạng mục. Tuy nhiên tiến độ thực hiện dự án đang diễn ra chậm so với kế hoạch, chủ yếu do thiếu mặt bằng để thi công và có những thời điểm thời tiết trên vùng biển đường điện đi qua khong thuận lợi.

Đường dây 220kV Kiên Bình - Phú Quốc chậm thi công vì vướng mặt bằng

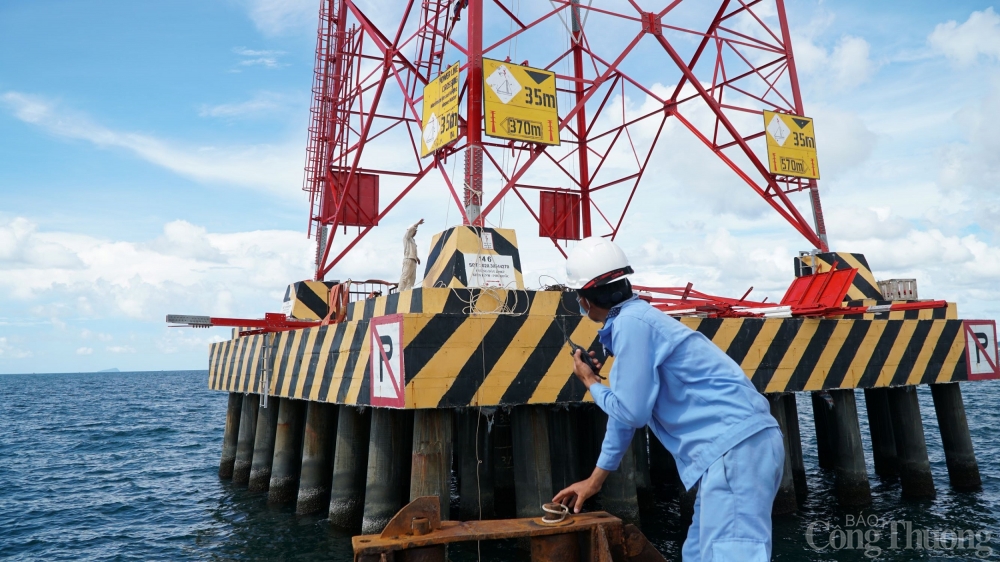

Một vị trí trụ trên biển đang gấp rút hoàn thiện các công đoạn cuối cùng

Về tiến độ thi công công trình, đại diện EVNSPC cho biết, tính đến nay phần trạm 110kV Nam Phú Quốc cơ bản đã hoàn thành hạ tầng, còn khâu lắp đặt thiết bị các đơn vị sẽ nỗ lực để hoàn thành sớm toàn bộ hạng mục công trình đúng tiến độ. Đối với hạng mục trên biển với tổng cộng 117 vị trí trụ, hiện tại việc thi công gặp rất nhiều khó khăn, bất lợi do thời tiết diễn biến khó lường.

Cụ thể, trong năm 2020 có tới 13 cơn bão, áp thấp nhiệt đới trên Biển Đông, khi mùa bão qua, từ đầu năm 2021 đến nay việc thi công bị ảnh hưởng bởi gió mùa Tây Nam, biển động thường xuyên ở cấp 4 - 5. Chưa hết, ở vùng biển Tây Nam thường xuất hiện sóng ngầm, nên ảnh hưởng rất nhiều cho việc thi công và tiến độ công trình.

Theo EVNSPC, mặc dù các đơn vị thi công đã huy động tối đa nguồn lực, nhưng đến nay cũng chỉ mới hoàn thành được 93/117 vị trí móng trụ. Hiện tại, các kỹ sư, công nhân đang thi công 26 vị trí móng trụ, 17 dựng cột đã dựng xong và 8 vị trí đang dựng.

Đối với các công trình trên bờ với 53 vị trí móng trụ, dù đã được hỗ trợ từ các sở ban ngành nhưng đến nay công tác giải phóng mặt bằng vẫn còn nhiều vướng mắc. Cụ thể, tại phần bờ Phú Quốc có 12/13 vị trí được giao mặt bằng, phía bờ Kiên Lương tổng 40 vị trí móng trụ, đến nay chỉ có 30 vị trí được giao mặt bằng, số còn lại chưa được người dân chấp thuận việc đền bù, giải tỏa và ngăn cản luôn cả các đơn vị thi công.

Đường dây 220kV Kiên Bình - Phú Quốc chậm thi công vì vướng mặt bằng

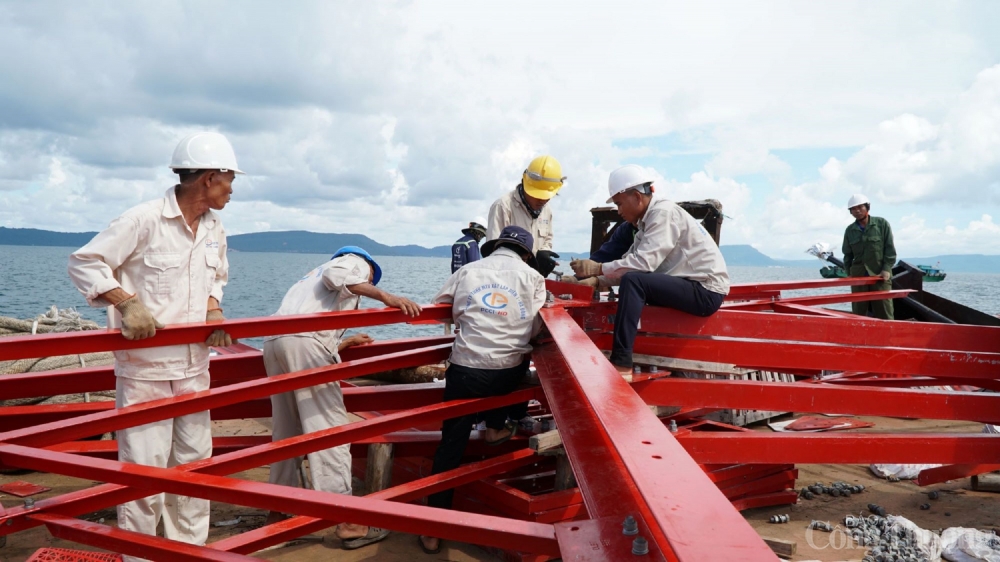

Các kỹ sư và công nhân tổ chức dựng trụ điện trên biển phía bờ Phú Quốc

Trước tình hình nhiều hạng mục của dự án bị chậm trễ, các nhà thầu, đơn vị tham gia thi công đang quyết tâm và khẩn trương đẩy nhanh tiến độ thực hiện các hạng mục còn lại. Đại tá Tăng Văn Chi - Tổng giám đốc Tổng công ty Xây dựng Lũng Lô - cam kết, Tổng công ty Xây dựng Lũng Lô sẽ nỗ lực để sớm có thể hoàn thành việc bàn giao các móng trụ để dựng cột.

Ông Hồ Thanh Miêu - đại diện Công ty cổ phần Bê tông Nha Trang - đơn vị thực hiện hạng mục công trình phía bờ huyện Kiên Lương - đề xuất chính quyền, các ban ngành địa phương tích cực hỗ trợ, vào cuộc quyết liệt hơn để giúp sớm có mặt bằng thi công. “Chúng tôi đã huy động nhân lực, máy móc đến đây mà không có mặt bằng thi công thì khó có thể hoàn thành công trình đúng tiến độ. Chỉ cần có mặt bằng, công ty sẽ dốc sức hoàn thành sớm phần việc của mình”, ông Miêu cho biết.

Nhằm hoàn thành sớm dự án, ông Huỳnh Quan Hưng - Chủ tịch UBND TP. Phú Quốc - cho hay, TP. Phú Quốc đã thành lập Ban giải phóng mặt bằng và cam kết sẽ bàn giao toàn bộ mặt bằng vào cuối năm nay để công trình sớm được hoàn thành. Theo ông Trần Minh Sang (Trưởng phòng Tài nguyên và Môi trường - kiêm Phó Trưởng ban bồi thường giải phóng mặt bằng huyện Kiên Lương, tỉnh Kiên Giang), thực tế các ban ngành của địa phương đã phối hợp vận động người dân nhiều lần nhưng nhiều hạng mục về mặt bằng vẫn chưa được bàn giao xong. Trường hợp nếu hoàn chỉnh thủ tục giải phóng mặt bằng theo quy định mà các hộ dân vẫn không giao mặt bằng thì tỉnh buộc phải áp dụng biện pháp cưỡng chế thi công theo quy định.

Đường dây 220kV Kiên Bình - Phú Quốc chậm thi công vì vướng mặt bằng

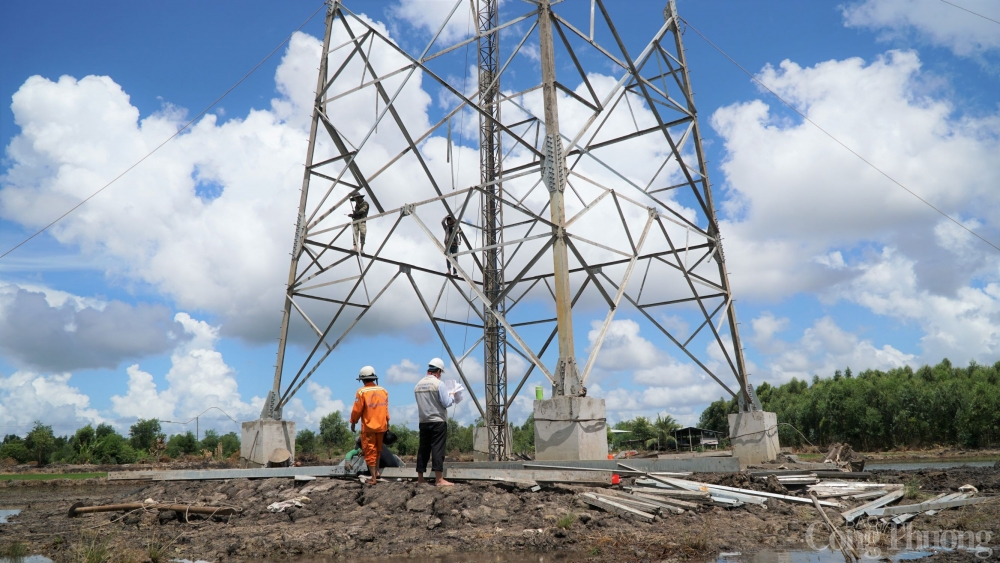

Thi công dựng trụ trên phía bờ xã Kiên Bình, huyện Kiên Lương

Để công trình hoàn thành kịp tiến độ, lãnh đạo EVNSPC thường xuyên trực tiếp giám sát hiện trường công trình và chỉ đạo các đơn vị, các ban chuyên môn tiếp tục phối hợp các sở ngành, địa phương hỗ trợ để sớm có mặt bằng thi công, nhất là các vị trí còn lại phía 2 đầu bờ Phú Quốc và Kiên Lương. Lãnh đạo tổng công ty chỉ đạo các bộ phận lập tiến độ, thống nhất với đơn vị thi công cụ thể từng hạng mục, vị trí, bố trí cán bộ giám sát, theo dõi chặt chẽ hàng ngày, kịp xử lý, đề xuất tháo gỡ ngay các vướng mắc, khó khăn. Yêu cầu các đơn vị thi công chủ động để triển khai các vị trí trên bờ khi có mặt bằng và tranh thủ các thời điểm thời tiết thuận lợi thi công các hạng mục trên biển nhằm cùng cam kết thực hiện đảm bảo khối lượng, tiến độ được đề ra.

Theo nhận định của EVNSPC, Phú Quốc đã được công nhận là thành phố đảo đầu tiên của nước ta, trong tương lai gần sẽ có nhiều nhà đầu tư tìm đến xây dựng, phát triển du lịch nên nhu cầu về điện sẽ tăng cao, dẫn đến khả năng gây quá tải cho đường dây cáp ngầm 110kV hiện hữu sẽ rất cao. Vì vậy việc hoàn thành đưa Công trình đường dây 220 kV Kiên Bình - Phú Quốc sớm vận hành là yêu cầu bức thiết cần sớm được hoàn thành.

Trần Thế
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Viện Nghiên cứu Cơ khí: Tích cực tham gia công nghiệp hỗ trợ sản xuất ô tô

Viện Nghiên cứu Cơ khí: Tích cực tham gia công nghiệp hỗ trợ sản xuất ô tô

Viện Nghiên cứu Cơ khí (NARIME) đang là nhà cung cấp các dây chuyền thiết bị, đồ gá hàn chính, thay thế các nhà thầu nước ngoài cho các nhà máy sản xuất ô tô.
Hải Phòng: Kết nối giao thương giữa Hiệp hội ô tô Berlin - Brandenburg và doanh nghiệp

Hải Phòng: Kết nối giao thương giữa Hiệp hội ô tô Berlin - Brandenburg và doanh nghiệp

Chương trình kết nối giao thương giữa Hiệp hội ô tô Berlin - Brandenburg và doanh nghiệp Hải Phòng thúc đẩy hợp tác trong lĩnh vực sản xuất ô tô và linh kiện.
Cà Mau: Hoạt động kinh tế 10 tháng đầu năm ghi nhận nhiều điểm sáng

Cà Mau: Hoạt động kinh tế 10 tháng đầu năm ghi nhận nhiều điểm sáng

Theo Cục Thống kê tỉnh Cà Mau về tình hình kinh tế - xã hội 10 tháng đầu năm 2024, hoạt động kinh tế của tỉnh ghi nhận nhiều kết quả tích cực.
Tháng 10, sản xuất công nghiệp tăng ở 59 địa phương trên cả nước

Tháng 10, sản xuất công nghiệp tăng ở 59 địa phương trên cả nước

Chỉ số sản xuất công nghiệp 10 tháng năm 2024 so với cùng kỳ năm trước tăng ở 59 địa phương và giảm ở 04 địa phương trên cả nước.
Đẩy nhanh tiến độ xây dựng các trung tâm hỗ trợ phát triển công nghiệp

Đẩy nhanh tiến độ xây dựng các trung tâm hỗ trợ phát triển công nghiệp

Để thúc đẩy sản xuất công nghiệp cần đẩy nhanh tiến độ xây dựng cơ sở vật chất nhằm hình thành các trung tâm hỗ trợ phát triển công nghiệp trong thời gian sớm.

Tin cùng chuyên mục

Bộ Công Thương: Phổ biến quy chuẩn sản xuất, kinh doanh hóa chất với cơ quan quản lý, doanh nghiệp

Bộ Công Thương: Phổ biến quy chuẩn sản xuất, kinh doanh hóa chất với cơ quan quản lý, doanh nghiệp

Cục Hóa chất phổ biến văn bản quy phạm pháp luật liên quan đến quản lý, sản xuất, kinh doanh hóa chất với cơ quan quản lý, doanh nghiệp miền Trung và phía Nam.
Bình Thuận: Sở Công Thương hỗ trợ gỡ khó cho cụm công nghiệp Hầm Sỏi - Võ Xu

Bình Thuận: Sở Công Thương hỗ trợ gỡ khó cho cụm công nghiệp Hầm Sỏi - Võ Xu

Sở Công Thương tỉnh Bình Thuận đang nỗ lực hỗ trợ tháo gỡ khó khăn cho hoạt động kêu gọi nhà đầu tư hạ tầng vào cụm công nghiệp Hầm Sỏi - Võ Xu.
Cải tiến mẫu mã để tăng cạnh tranh cho sản phẩm thủ công mỹ nghệ

Cải tiến mẫu mã để tăng cạnh tranh cho sản phẩm thủ công mỹ nghệ

Sáng ngày 5/11, Hiệp hội Làng nghề Việt Nam đã tổ chức hội thảo về tư vấn nâng cao năng lực thiết kế mẫu mã bao bì và đóng gói sản phẩm thủ công mỹ nghệ.
Ngành chế biến, chế tạo đẩy mạnh tăng trưởng công nghiệp 10 tháng của Nam Định

Ngành chế biến, chế tạo đẩy mạnh tăng trưởng công nghiệp 10 tháng của Nam Định

10 tháng, chỉ số sản xuất toàn ngành công nghiệp của Nam Định tăng 14,71% so với cùng kỳ năm trước, đây mức tăng cao nhất từ năm 2019 đến nay.
Viện Nghiên cứu Cơ khí: Tích cực tham gia chuyển đổi năng lượng xanh, giao thông xanh

Viện Nghiên cứu Cơ khí: Tích cực tham gia chuyển đổi năng lượng xanh, giao thông xanh

Với nỗ lực trong nghiên cứu, các nhà khoa học của Viện Nghiên cứu Cơ khí đã tích cực tham gia vào chuỗi hoạt động chuyển đổi năng lượng xanh, giao thông xanh.
PMI Việt Nam tăng trưởng trở lại, tạo lực đẩy cho sản xuất công nghiệp tăng tốc cuối năm

PMI Việt Nam tăng trưởng trở lại, tạo lực đẩy cho sản xuất công nghiệp tăng tốc cuối năm

Chỉ số Nhà quản trị mua hàng (PMI) sản xuất Việt Nam đã tăng lên 51,2 điểm trong tháng 10, theo đó tạo lực đẩy cho sản xuất công nghiệp những tháng cuối năm.
TP. Hồ Chí Minh: Tìm giải pháp thiết lập hệ sinh thái ngành công nghiệp bán dẫn

TP. Hồ Chí Minh: Tìm giải pháp thiết lập hệ sinh thái ngành công nghiệp bán dẫn

TP. Hồ Chí Minh đang kêu gọi các doanh nghiệp trên địa bàn và các tỉnh thành lân cận thiết lập hệ sinh thái cho ngành công nghiệp bán dẫn.
Phát triển công nghiệp hỗ trợ: Thay vì ‘than vãn’ hãy tìm phương pháp

Phát triển công nghiệp hỗ trợ: Thay vì ‘than vãn’ hãy tìm phương pháp

Theo PGS, TS Nguyễn Mại, để phát triển ngành công nghiệp hỗ trợ, thay vì ngồi "kêu ca", "than vãn", hãy suy nghĩ để tìm ra những phương pháp hợp tác mới.
Công nghiệp hỗ trợ điện tử: Doanh nghiệp cần chuyển đổi nhanh để nắm bắt cơ hội

Công nghiệp hỗ trợ điện tử: Doanh nghiệp cần chuyển đổi nhanh để nắm bắt cơ hội

Cơ hội, thách thức với doanh nghiệp công nghiệp hỗ trợ điện tử đang đan xen, vì thế doanh nghiệp cần chuyển đổi nhanh để nắm bắt cơ hội…
Việt Nam khẳng định vị thế trong ngành nam châm vĩnh cửu, đất hiếm

Việt Nam khẳng định vị thế trong ngành nam châm vĩnh cửu, đất hiếm

Việt Nam khẳng định vị thế trong chuỗi cung ứng nam châm đất hiếm nhờ tài nguyên dồi dào và chính sách thuận lợi cho điện tử và năng lượng tái tạo.
Cần cơ chế đột phá phát triển ngành công nghiệp hoá dược

Cần cơ chế đột phá phát triển ngành công nghiệp hoá dược

Ngành công nghiệp hóa dược là ngành có khả năng tham gia sâu vào chuỗi giá trị toàn cầu, có tác động lan toả đến các ngành kinh tế khác.
igus® mang đến giải pháp bền vững cho phòng sạch và tự động hóa tại triển lãm VIMF Bắc Ninh 2024

igus® mang đến giải pháp bền vững cho phòng sạch và tự động hóa tại triển lãm VIMF Bắc Ninh 2024

igus®, công ty hàng đầu trong lĩnh vực nhựa chuyển động và tự động hóa sẽ tham gia Triển lãm Công nghiệp Quốc tế VIMF Bắc Ninh 2024 từ ngày 6-8/11/2024
Đoàn doanh nghiệp Hồng Kông (Trung Quốc) tìm kiếm cơ hội đầu tư tại HANSSIP

Đoàn doanh nghiệp Hồng Kông (Trung Quốc) tìm kiếm cơ hội đầu tư tại HANSSIP

Chiều 30/10, đoàn doanh nghiệp thuộc Phòng Thương mại tổng hợp Hồng Kông (Trung Quốc) đã thăm và làm việc tại Khu công nghiệp hỗ trợ Nam Hà Nội (HANSSIP).
Để lĩnh vực hóa chất trở thành ngành công nghiệp nền tảng

Để lĩnh vực hóa chất trở thành ngành công nghiệp nền tảng

Liên quan đến mọi lĩnh vực của nền kinh tế, nhưng ngành hóa chất Việt Nam đang phát triển dưới tiềm năng.
Doanh nghiệp dệt may chủ động chuyển đổi xanh

Doanh nghiệp dệt may chủ động chuyển đổi xanh

Yêu cầu về các tiêu chí xanh trong sản phẩm, sản xuất buộc doanh nghiệp dệt may trong nước phải chuyển đổi để giữ được chỗ đứng trên thị trường xuất khẩu.
Đà Nẵng: Doanh nghiệp sản xuất lạc quan về đích năm 2024 vượt 40% kế hoạch

Đà Nẵng: Doanh nghiệp sản xuất lạc quan về đích năm 2024 vượt 40% kế hoạch

Nhiều doanh nghiệp sản xuất tại TP. Đà Nẵng cho biết chắc chắn sẽ đạt kế hoạch năm 2024, thậm chí có doanh nghiệp lạc quan sẽ vượt tới 40 - 50% kế hoạch.
Sắp diễn ra Triển lãm ngành gốm sứ và đá khu vực Đông Nam Á

Sắp diễn ra Triển lãm ngành gốm sứ và đá khu vực Đông Nam Á

Từ ngày 11 - 13/12/2024, Triển lãm ASEAN Ceramics & ASEAN Stone 2024 (tương lai của ngành gốm sứ và đá tự nhiên Đông Nam Á) sẽ được tổ chức tại TP.HCM.
Dự án đường sắt tốc độ cao Bắc - Nam: Cơ hội cho công nghiệp chế tạo tự chủ sản xuất

Dự án đường sắt tốc độ cao Bắc - Nam: Cơ hội cho công nghiệp chế tạo tự chủ sản xuất

Đường sắt tốc độ cao sẽ tạo đòn bẩy cho công nghiệp đường sắt, từ đó lan toả, tạo động lực thúc đẩy phát triển công nghiệp cơ khí chế tạo.
Triển lãm công nghiệp Việt Nam 2024 sẽ diễn ra vào tháng 11 tại Bắc Ninh

Triển lãm công nghiệp Việt Nam 2024 sẽ diễn ra vào tháng 11 tại Bắc Ninh

Triển lãm Công nghiệp & Sản xuất Việt Nam 2024 (VIMF) lần thứ V sẽ diễn ra từ ngày 6 - 8/11/2024 tại Trung tâm Văn hóa Kinh Bắc (tỉnh Bắc Ninh).
Doanh nghiệp da giày chịu nhiều sức ép trong

Doanh nghiệp da giày chịu nhiều sức ép trong 'xanh hóa' sản xuất

Xanh hóa sản xuất là đòi hỏi bắt buộc hiện nay, tuy nhiên đáp ứng là điều khó khi doanh nghiệp da giày trong nước còn gặp nhiều thách thức.
Xem thêm
Mobile VerionPhiên bản di động
