Huy động tối đa nhân lực
Theo ông Phùng Bảo Anh - Phó giám đốc NPMB, đường dây 220kV Lào Cai – Bảo Thắng là dự án trọng điểm, cấp bách được Tập đoàn Điện lực Việt Nam giao Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, NPMB quản lý. Dự án có quy mô xây dựng mới 2 mạch đường dây 220kV từ Trạm biến áp 220kV Lào Cai đến Trạm biến áp 220kV Bảo Thắng, dài 17 km.

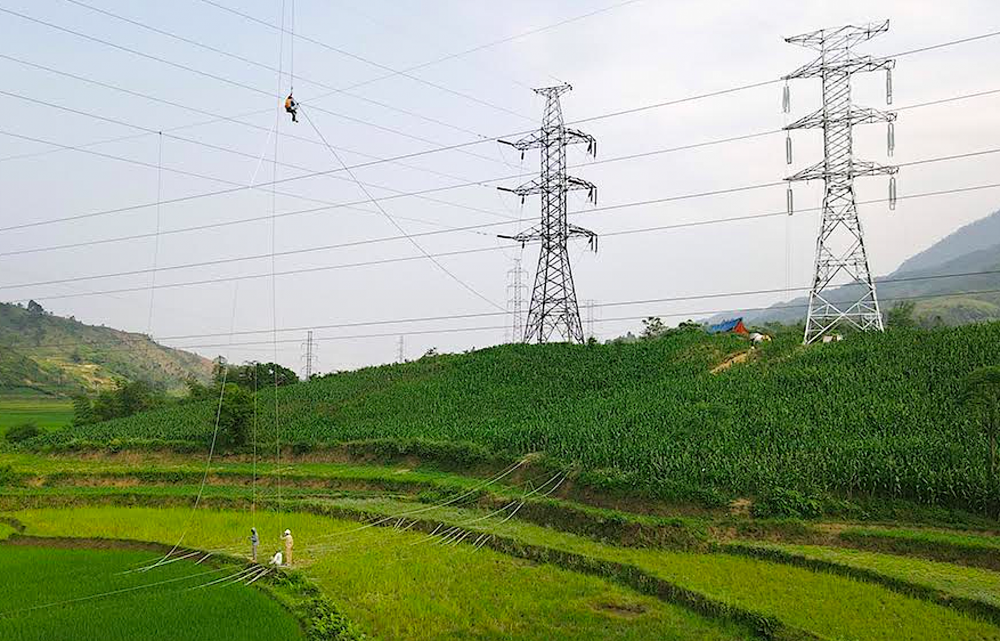

Thi công Dự án 220kV Lào Cai - Bảo Thắng |
Mặc dù quy mô "khiêm tốn" nhưng dự án có ý nghĩa chính trị rất lớn, phục vụ truyền tải 330MW nguồn điện nhập khẩu từ nước ngoài về Việt Nam, đảm bảo cung cấp an toàn, ổn định cho tỉnh Lào Cai nói riêng và khu vực miền Bắc nói chung từ mùa nắng nóng năm nay. Ngoài ra, dự án cũng góp phần giải tỏa nguồn thủy điện nhỏ trong khu vực.
Đến thời điểm này, dự án đã hoàn thành đúc móng và đang dựng 2 vị trí cột cuối cùng, dự kiến hoàn thành dựng cột trước ngày 18/4. Đối với công tác kéo dây, dự án đã hoàn thành giải phóng mặt bằng 17/22 khoảng néo, đã kéo dây xong 4 khoảng néo và đang kéo 4 khoảng néo.
Ông Đặng Đức Hoàn - Phó Tổng giám đốc Công ty TNHH MTV Sông Đà 11 Thăng Long - đơn vị thi công dựng cột, kéo dây - cho biết, dự án đang bị chậm tiến độ so với kế hoạch, do vướng mắc trong giải phóng mặt bằng hành lang tuyến (một số hộ dân chưa đồng ý nhận tiền bồi thường). Thời gian qua, đơn vị thi công đã luôn phối hợp chặt chẽ với NPMB để tuyên truyền cho người dân hiểu về tầm quan trọng và ý nghĩa của dự án, dù vậy vẫn chưa giải quyết dứt điểm.
Với quyết tâm cao nhất hoàn thành đóng điện dự án dịp 30/4/2022, hiện tại, đơn vị đã huy động 120 kỹ sư, công nhân để triển khai kéo dây. Nếu mặt bằng được bàn giao đủ, công ty sẽ huy động thêm khoảng 100 kỹ sư, công nhân cùng với phương tiện máy móc từ các công trường khác để đáp ứng yêu cầu của dự án.
Quyết tâm bàn giao mặt bằng
Ông Đỗ Bá Hùng - Phó Chủ tịch UBND huyện Bảo Thắng (tỉnh Lào Cai) - cho hay, thực hiện theo yêu cầu UBND tỉnh Lào Cai và Tập đoàn Điện lực Việt Nam, huyện đã tập trung tuyên truyền vận động người dân, chỉ đạo các xã, thị trấn để đẩy nhanh giải phóng mặt bằng cho dự án. Đến nay, 35/35 vị trí cột với 52 hộ dân đã bàn giao đất cho chủ đầu tư để thi công dựng cột.Tuy nhiên, trong hành lang lưới điện có 127 hộ dân, đến nay huyện Bảo Thắng đã phê duyệt phương án đền bù cho 108 hộ và đang tập trung hoàn thiện hồ sơ đền bù.
Theo ông Hùng, tiến độ bồi thường giải phóng mặt bằng (BTGPMB) còn chậm, nguyên nhân chính do một số hộ dân chưa hiểu hết chế độ chính sách nên chưa đồng thuận. Huyện tiếp tục phân công các cơ quan chuyên môn, chính quyền địa phương tuyên truyền vận động nhân dân.Trong quá trình triển khai, NPMB và huyện Bảo Thắng đã phối hợp rất tốt, vướng mắc đến đâu tháo gỡ đến đó.
“Đối với những hộ dân cố tình chống đối, về nguyên tắc, khi chế độ chính sách của người dân được cơ quan chức năng thực hiện đầy đủ theo quy định của pháp luật, huyện Bảo Thắng sẽ xây dựng phương án bảo vệ thi công với quyết tâm muộn nhất ngày 22/4/2022 hoàn thành toàn bộ mặt bằng dự án để đơn vị thi công kéo dây”- lãnh đạo huyện Bảo Thắng khẳng định.
Theo dự báo, khu vực miền Bắc tiềm ẩn rủi ro thiếu công suất đỉnh từ 1.300MW - 2.500MW (phương án thấp và cao) trong các ngày nắng nóng. Do đó, việc hoàn thành sớm Dự án đường dây 220 kV Lào Cai - Bảo Thắng sẽ góp phần giải quyết thiếu điện cục bộ ở một số thời điểm. |
