Đóng điện loạt công trình quan trọng đảm bảo điện mùa khô phía Nam

Từ 21 đến 25/4, Tổng công ty Điện lực miền Nam (EVNSPC) đóng điện thêm 6 công trình lưới điện 110kV, nâng tổng số từ đầu năm lên 42 công trình, đảm bảo điện mùa khô 2026.

Tăng tốc đầu tư lưới điện tại nhiều địa phương phía Nam

Từ ngày 21/4 đến 25/4/2026, Tổng công ty Điện lực miền Nam (EVNSPC) đã liên tiếp đóng điện thêm 6 công trình lưới điện 110kV tại Vĩnh Long, An Giang, Tây Ninh và TP. Cần Thơ. Như vậy, tổng số công trình 110kV được đưa vào vận hành từ đầu năm đến nay lên tới 42 công trình.

Phó Tổng giám đốc EVNSPC Bùi Quốc Hoan (áo trắng) trực tiếp chỉ đạo công tác đóng điện tại Trạm biến áp 110kV Cờ Đỏ sáng 25/4/2026. Ảnh: EVNSPC.

Phó Tổng giám đốc EVNSPC Bùi Quốc Hoan (áo trắng) trực tiếp chỉ đạo công tác đóng điện tại Trạm biến áp 110kV Cờ Đỏ sáng 25/4/2026. Ảnh: EVNSPC.

Đây là kết quả thể hiện quyết tâm cao của tập thể lãnh đạo, cán bộ công nhân viên EVNSPC trong việc hoàn thành mục tiêu đóng điện 51 công trình lưới điện 110kV trước ngày 30/4/2026. Qua đó, góp phần bảo đảm cung cấp điện cho mùa khô và cả năm 2026. Đồng thời, lập thành tích thiết thực chào mừng 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước và 51 năm thành lập EVNSPC (30/4/1975 - 30/4/2026).

Theo đó, sáng ngày 25/4, tại TP. Cần Thơ, Phó Tổng giám đốc EVNSPC Bùi Quốc Hoan trực tiếp chỉ đạo công tác đóng điện công trình Trạm biến áp 110kV Cờ Đỏ.

Công trình có tổng mức đầu tư hơn 237 tỷ đồng, với quy mô xây dựng, gồm: Trạm biến áp công suất 2x40MVA, trong giai đoạn đầu vận hành 1 máy 40MVA. Phần đường dây đấu nối 110kV được xây dựng mới 2 mạch, dài 14,499km với 58 vị trí trụ thép, kết nối từ tuyến 110kV Thốt Nốt - Thới Lai đến điểm cuối cột cổng Trạm biến áp 110kV Cờ Đỏ.

Trạm biến áp 110kV Cờ Đỏ được trang bị đồng bộ hệ thống điều khiển, bảo vệ, SCADA, chống sét, phòng cháy chữa cháy, camera giám sát và thông tin liên lạc theo chuẩn trạm biến áp thế hệ mới.

Khi đi vào vận hành, công trình sẽ đáp ứng nhu cầu phụ tải tại xã Cờ Đỏ và khu vực lân cận giai đoạn 2026 - 2030; giảm bán kính cấp điện lưới 22kV, giảm tổn thất điện năng và nâng cao chất lượng điện áp. Đồng thời, công trình còn tăng tính linh hoạt vận hành, hỗ trợ tiêu chí N-1 thông qua khả năng chuyển tải giữa các trạm 110kV Thốt Nốt, Vĩnh Thạnh và Thới Lai, góp phần hoàn thiện hạ tầng lưới điện theo quy hoạch phát triển điện lực TP. Cần Thơ.

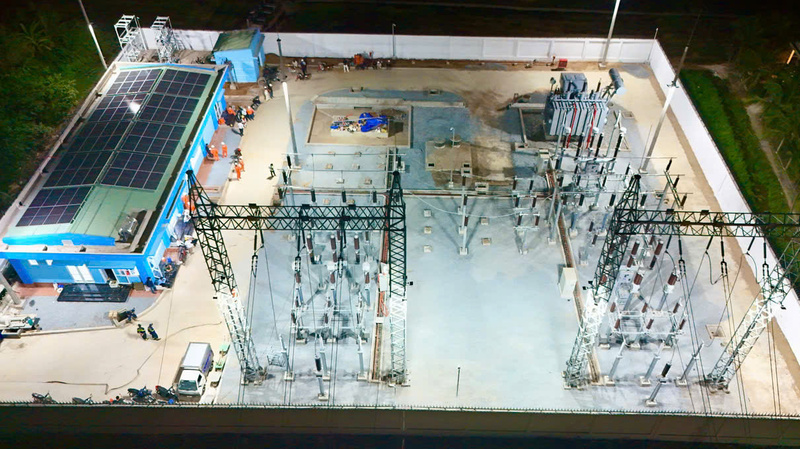

Công trình Trạm biến áp 110kV Tân Trụ được đóng điện thành công ngày 24/4/2026. Ảnh: EVNSPC.

Công trình Trạm biến áp 110kV Tân Trụ được đóng điện thành công ngày 24/4/2026. Ảnh: EVNSPC.

Tại Tây Ninh, ngày 24/4, EVNSPC cũng đóng điện thành công Trạm biến áp 110kV Tân Trụ và đường dây 110kV đấu nối. Công trình có tổng vốn đầu tư hơn 190 tỷ đồng, gồm trạm biến áp công suất 2x63MVA và tuyến đường dây 2 mạch dài 7,62km kết nối từ Trạm 220kV Cần Đước 2 đến Trạm 110kV Tân Trụ.

Trong giai đoạn đầu, công trình lắp đặt 1 máy biến áp 63MVA và chuẩn bị sẵn hạ tầng để lắp máy thứ hai khi phụ tải tăng cao. Đây là trạm biến áp xây dựng theo mô hình kỹ thuật số, tích hợp hệ thống điều khiển, bảo vệ, đo lường, SCADA và các hạng mục phụ trợ hiện đại, phục vụ điều khiển tại chỗ và từ xa.

Công trình có ý nghĩa quan trọng trong việc bổ sung nguồn cấp 110kV cho khu vực, tạo dư địa phát triển phụ tải, nâng cao chất lượng dịch vụ điện năng, phục vụ tốt hơn nhu cầu sinh hoạt, sản xuất kinh doanh của người dân và doanh nghiệp trên địa bàn.

Nâng độ tin cậy cung cấp điện toàn khu vực

Tại An Giang, chỉ trong chưa đầy một tuần, EVNSPC đã đóng điện liên tiếp hai công trình lưới điện 110kV nhằm nâng cao năng lực cung ứng điện địa phương.

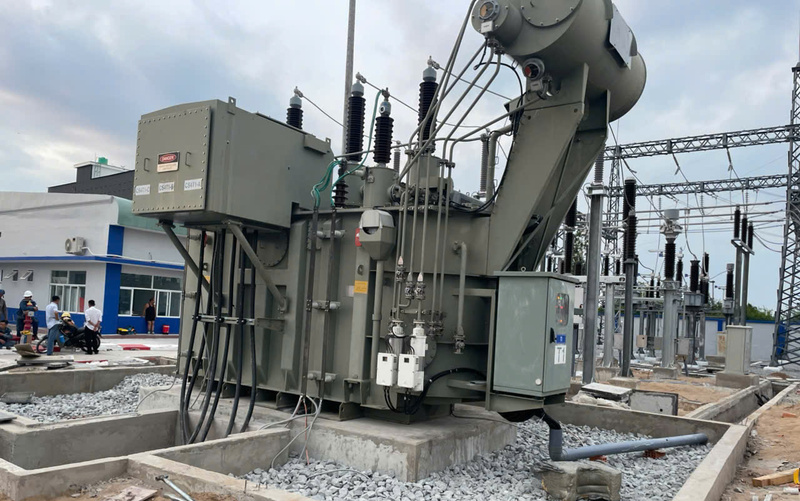

Máy biến áp thứ 2 công suất 40MVA của Trạm biếp áp 110kV An Biên đóng điện thành công vào ngày 22/4/2026. Ảnh: EVNSPC.

Máy biến áp thứ 2 công suất 40MVA của Trạm biếp áp 110kV An Biên đóng điện thành công vào ngày 22/4/2026. Ảnh: EVNSPC.

Ngày 22/4, công trình cải tạo Trạm biến áp 110kV An Biên hoàn thành, nâng công suất từ 1x40MVA lên 2x40MVA với tổng mức đầu tư gần 67 tỷ đồng. Dự án gồm lắp thêm 1 máy biến áp 40MVA, cải tạo ngăn lộ máy biến áp 110kV T1 và hoàn thiện ngăn phân đoạn 110kV.

Khi vận hành, công trình giúp giải quyết tình trạng đầy tải của Trạm biến áp 110kV An Biên, tăng khả năng liên kết lưới 22kV giữa các trạm Minh Phong, U Minh Thượng; hỗ trợ qua lại khi bảo trì thiết bị, nâng cao độ tin cậy vận hành theo tiêu chí N-1. Qua đó, tăng khả năng cung cấp điện phục vụ nhu cầu phát triển kinh tế, xã hội trong khu vực.

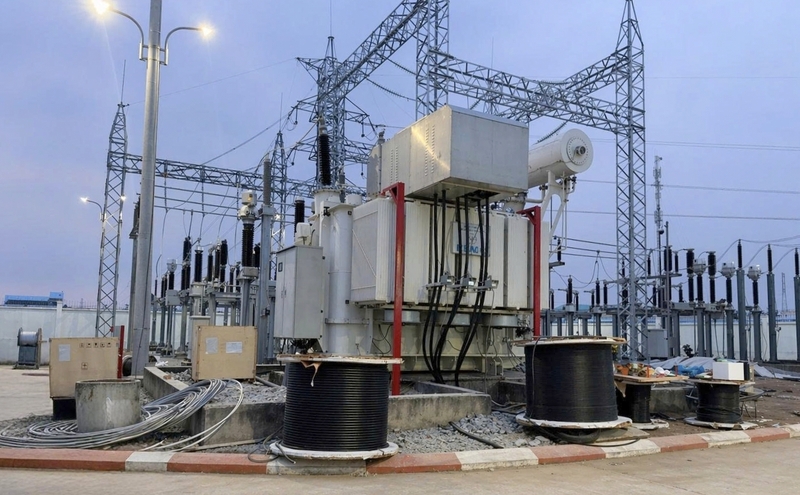

Công trình lắp máy 2 - 40MVA của Trạm biến áp 110kV Vĩnh Quang đóng điện ngày 21/4/2026. Ảnh: EVNSPC.

Công trình lắp máy 2 - 40MVA của Trạm biến áp 110kV Vĩnh Quang đóng điện ngày 21/4/2026. Ảnh: EVNSPC.

Trước đó, ngày 21/4, công trình cải tạo Trạm biến áp 110kV Vĩnh Quang cũng được đóng điện thành công với tổng vốn đầu tư khoảng 31,6 tỷ đồng. Công trình nâng công suất từ 1x40MVA lên 2x40MVA, giải quyết tình trạng đầy tải, san sẻ phụ tải cho các trạm Rạch Giá và Hòn Đất.

Đồng thời, nâng cao độ tin cậy vận hành N-1, giảm tổn thất điện năng, tăng cường khả năng cung cấp điện phục vụ nhu cầu phát triển kinh tế  xã hội cho khu vực phường Rạch Giá, phường Vĩnh Thông và các địa bàn lân cận.

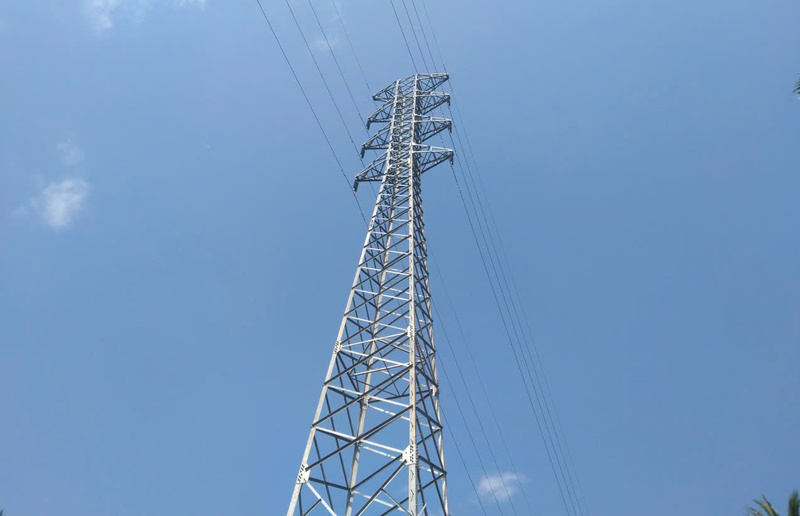

Công trình Đường dây 110kV Phú Thuận - Bình Đại, tỉnh Vĩnh Long đang vận hành sau khi đóng điện ngày 22/4/2026. Ảnh: EVNSPC.

Công trình Đường dây 110kV Phú Thuận - Bình Đại, tỉnh Vĩnh Long đang vận hành sau khi đóng điện ngày 22/4/2026. Ảnh: EVNSPC.

Còn tại Vĩnh Long, cũng trong ngày 25/4, EVNSPC đóng điện giai đoạn 1 đoạn tuyến từ trụ 13 hiện hữu đến trụ 22 dài 2,5km thuộc công trình Đường dây 110kV xuất tuyến Trạm 220kV Vĩnh Long 3, đấu nối transit vào đường dây 110kV Phước Hòa - Bình Minh.

Khi hoàn thành, công trình sẽ tạo liên kết mạch vòng 110kV giữa các trạm biến áp 220kV Vĩnh Long 2, Vĩnh Long 3, Trà Vinh 2 và Sa Đéc 2. Công trình còn nâng cao độ tin cậy cung cấp điện của hệ thống, tăng khả năng cung cấp nguồn điện 110kV, đáp ứng nhu cầu phát triển kinh tế xã hội cho tỉnh Vĩnh Long.

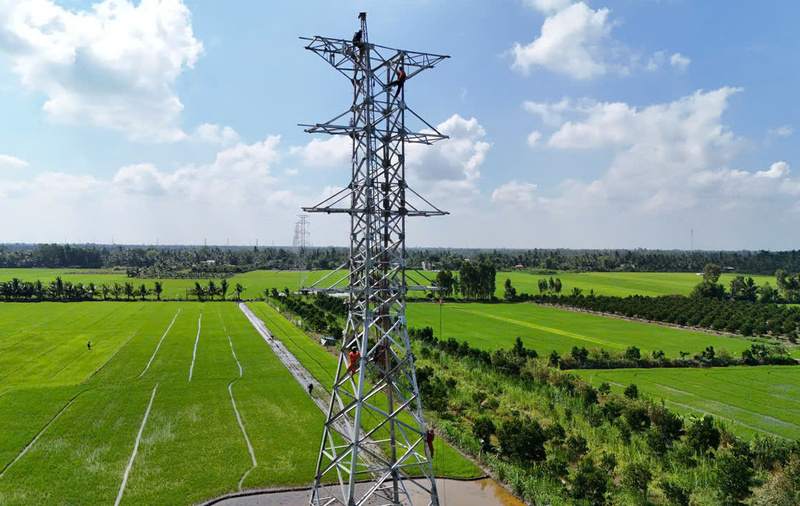

Đóng điện nghiệm thu giai đoạn 1 công trình Đường dây 110kV xuất tuyến trạm 220kV Vĩnh Long (transit vào đường dây 110kV Phước Hoà - Bình Minh) hoàn tất lúc 05h05 ngày 25/4/2026. Ảnh: EVNSPC.

Đóng điện nghiệm thu giai đoạn 1 công trình Đường dây 110kV xuất tuyến trạm 220kV Vĩnh Long (transit vào đường dây 110kV Phước Hoà - Bình Minh) hoàn tất lúc 05h05 ngày 25/4/2026. Ảnh: EVNSPC.

Cũng tại địa bàn này, công trình Đường dây 110kV Phú Thuận - Bình Đại có tổng mức đầu tư hơn 143 tỷ đồng đã đóng điện ngày 22/4. Công trình gồm tuyến đường dây 2 mạch dài 22,7km cùng phần mở rộng ngăn lộ tại các trạm liên quan.

Khi vận hành, dự án tạo mạch vòng liên kết giữa các trạm Giao Long, Phú Thuận, Bình Đại, Ba Tri, Giồng Trôm, bảo đảm cung ứng điện kịp thời, an toàn, ổn định theo tiêu chuẩn N-1. Đồng thời, công trình còn sẵn sàng tiếp nhận chuyển tải công suất từ các nhà máy điện gió trong tương lai như Thừa Đức 1, Thừa Đức 2, Thạnh Phong, Thạnh Hải, An Thủy.

Các công trình được đóng điện, vận hành an toàn là kết quả của sự phối hợp đồng bộ trong toàn EVNSPC, từ công tác chỉ đạo điều hành quyết liệt của lãnh đạo Tổng công ty đến nỗ lực của các ban quản lý dự án, công ty điện lực thành viên, đơn vị tư vấn, thí nghiệm, Trung tâm điều hành SCADA và các nhà thầu thi công và sự hỗ trợ, phối hợp chặt chẽ của Trung tâm Điều độ hệ thống điện miền Nam (SSO).

Đặc biệt, các công trình hoàn thành đạt và vượt tiến độ kế hoạch đề ra còn nhờ vào sự giúp đỡ nhiệt tình, tích cực của chính quyền địa phương các cấp, các sở ban ngành; sự ủng hộ của bà con nhân dân đang sinh sống tại khu vực các dự án, công trình đi qua trên địa bàn 8 tỉnh, thành phố phía Nam.

Từ nay đến ngày 30/4/2026, EVNSPC cùng các đơn vị thành viên tiếp tục dồn lực thi công, quyết tâm đóng điện thêm ít nhất 9 công trình lưới điện 110kV. Khi hoàn thành, các dự án sẽ góp phần đáp ứng nhu cầu phụ tải tăng cao trong cao điểm mùa khô cũng như cả năm 2026; đồng thời hoàn thành mục tiêu đóng điện 51 công trình chào mừng 51 năm Giải phóng miền Nam và 51 năm thành lập EVNSPC (30/4/1975 - 30/4/2026).
