Đốc thúc tiến độ cụm dự án truyền tải điện khu vực Tây Bắc

Nhằm đẩy nhanh tiến độ các dự án truyền tải điện khu vực Tây Bắc, lãnh đạo Ban QLDA các công trình điện miền Trung đã có buổi làm việc với các đơn vị.
Ngành điện tìm giải pháp tháo gỡ khó khăn mặt bằng các dự án truyền tải điện Khởi công dự án truyền tải đảm bảo điện cho tỉnh Bắc Kạn

Ngày 10/05/2023, tại Yên Bái, lãnh đạo Ban QLDA các công trình điện miền Trung (CPMB) đã đi kiểm tra công trường và họp điều độ thi công các dự án Đường dây 220kV Huội Quảng - Nghĩa Lộ; TBA 220kV Nghĩa Lộ và Đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì.

Đốc thúc tiến độ cụm dự án truyền tải điện khu vực Tây Bắc

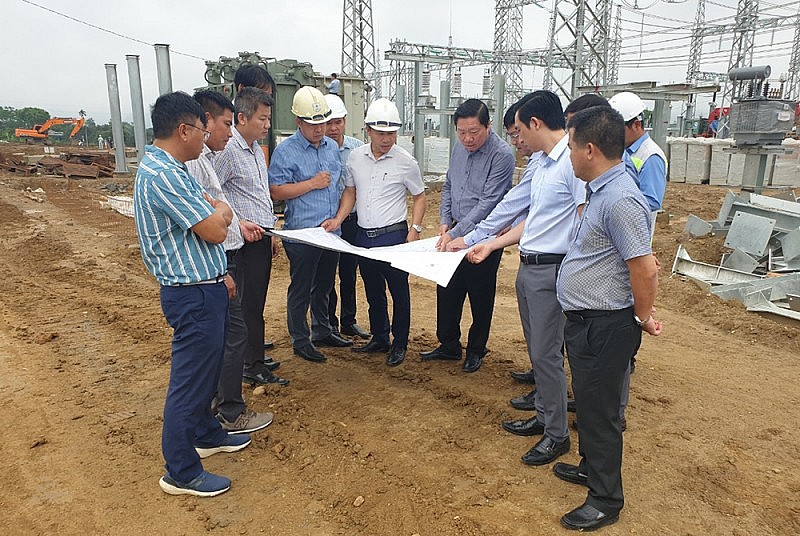

Kiểm tra thực địa công trình

Vướng mặt bằng

Theo báo cáo của CPMB, các dự án dây 220kV Huội Quảng – Nghĩa Lộ; TBA 220kV Nghĩa Lộ và Đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì là các dự án trong điểm năm 2023 của Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Truyền tải điện Quốc gia (EVNNPT).

Các dự án trên có nhiệm vụ truyền tải giải phóng công suất từ các nhà máy thủy điện vừa và nhỏ khu vực Tây Bắc. Ngoài ra, các dự án này còn giúp giảm tổn thất công suất trong lưới truyền tải, tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia, đáp ứng nhu cầu phụ tải công nghiệp, thương mại, dịch vụ, sinh hoạt và các hoạt động khác của khu vực Tây Bắc. Tăng cường liên kết hệ thống điện, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia.

Tuy nhiên, đến nay các khó khăn vướng mắc về mặt bằng đã làm ảnh hưởng đến tiến độ thi công chung của các dự án.

Cụ thể, dự án đường dây 220kV Huội Quảng – Nghĩa Lộ tỉnh Sơn La bàn giao được 163/200 vị trí móng, trong đó tỉnh Sơn La bàn giao 128/146 vị trí; tỉnh Yên Bái bàn giao 33/54 vị trí, hành lang tuyến vẫn chưa triển khai. Về tiến độ thi công, đã đào móng xong 102 vị trí, đúc móng xong 98 vị trí và chưa dựng cột.

Đối với trạm biến áp 220kV Nghĩa Lộ đã bàn giao mặt bằng 18/18 hộ bao gồm phần mặt bằng trạm và đường dây 35kV cấp điện tự dùng. Riêng phần đường vào trạm còn một số hộ chưa bàn giao. Hiện nhà thầu đã triển khai thi công phần mặt bằng trạm biến áp.

Đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì đã bàn tim mốc được 93/244 vị trí, vận động bàn giao 51/93 vị trí, đào móng xong 41 vị trí, đúc móng 40 vị trí, chưa dựng cột, kéo dây.

Quyết tâm hoàn thành dự án

Tại cuộc họp với các đơn vị, ông Nguyễn Đức Tuyển – Giám đốc CPMB cho biết, việc triển khai các dự án này hiện gặp rất nhiều khó khăn trong công tác bồi thường giải phóng mặt bằng. Tuy nhiên, cũng phải khẳng định tiến độ thi công của các nhà thầu còn chậm, chưa đáp ứng yêu cầu về tiến độ đề ra.

Do đó, yêu cầu nhà thầu tư vấn thiết kế khẩn trương làm việc với các cơ quan chức năng sớm hoàn chỉnh thủ tục chuyển đổi mục đích sử dụng rừng trình các cấp thông qua trước ngày 25/05/2023. Hoàn thành hồ sơ đo vẽ trình cấp thẩm quyền phê duyệt và hành lang tuyến phần còn lại, bàn giao trước ngày 31/05/2023.

Hoàn thành lập hồ sơ đo vẽ giải thửa trình cấp thẩm quyền phê duyệt, bàn giao trong tháng 06/2023. Bố trí cán bộ thiết kế thường xuyên có mặt tại hiện trường để kịp thời phối hợp xử lý vướng mắc, đồng thời thực hiện tuân thủ công tác giám sát tác giả theo quy định.

Đốc thúc tiến độ cụm dự án truyền tải điện khu vực Tây Bắc

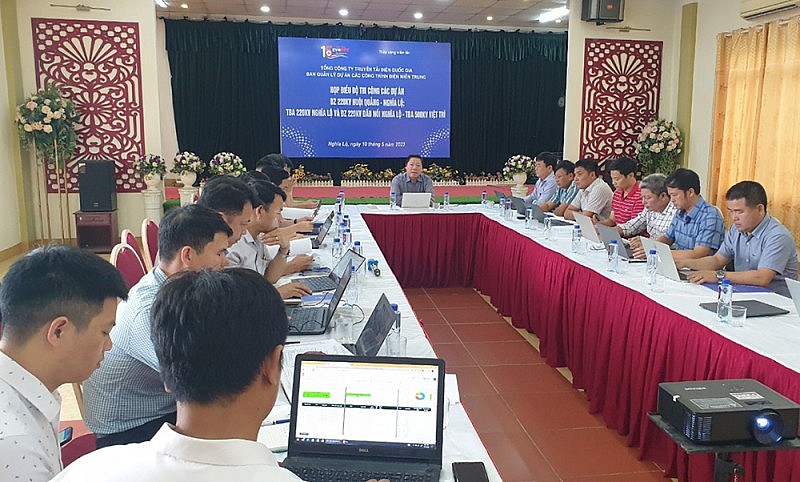

Ban CPMB tổ chức họp giao ban với các đơn vị và nhà thầu

Đối với nhà thầu thi công xây lắp tiếp tục phối hợp cùng các địa phương liên quan hoàn chỉnh phương án để tổ chức cưỡng chế bảo vệ thi công song song với đó tiếp tục tổ chức tuyên truyền, vận động các hộ gia đình nhận tiền bàn giao mặt bằng để thi công các vị trí móng còn lại. Tăng cường thêm cán bộ đền bù để phối hợp các địa phương kê kiểm, xét nguồn gốc đất lập phương án bồi thường để trình duyệt.

Tăng cường các cán bộ thực hiện lập hồ sơ quản lý chất lượng cũng như lực lượng thực hiện công tác bồi thường giải phóng mặt bằng (BTGPMB) để tập trung triển khai thi công nhiều vị trí còn lại.

Các nhà thầu phải phối hợp chặt chẽ với tư vấn giám sát nghiệm thu chuyển bước thi công và hằng ngày phải đồng bộ lập hồ sơ nghiệm thu ngay sau khi thực hiện. Lập đầy đủ hồ sơ nghiệm thu đồng bộ với quá trình thi công tại công trường cũng như các hồ sơ cập nhật trên hệ thống IMIS.

Tiếp tục và tập trung hơn nữa trong công tác An toàn lao động, vệ sinh môi trường trong thi công. Đặc biệt là tuyến công trình đi qua có địa hình đồi núi hiểm trở, nhiều vị trí đi gần khu vực đông dân cư nên phải có các biện pháp cảnh báo khu vực thi công, đất đá rơi….

Đối với tư vấn giám sát, ông Nguyễn Đức Tuyển yêu cầu tiếp tục và tập trung hơn nữa trong công tác giám sát thi công xây dựng, đôn đốc điều hành thi công theo tiến độ đã phê duyệt. Có phương án tăng cường nhân lực theo kế hoạch của nhà thầu thi công. Đôn đốc và kiểm soát công tác nghiệm thu khi các nhà thầu xây lắp trình đầy đủ các hồ sơ liên quan đảm bảo điều kiện quyết toán và bàn giao ngay sau khi hoàn thành đóng điện.

Tại cuộc họp, đại diện các đơn vị tham gia dự án cũng nêu một số khó khăn vướng mắc trong việc triển khai thi công dự án thời gian qua, đồng thời cam kết sẽ huy động tối đa nhân lực, thiết bị, máy móc, chung sức cùng CPMB hoàn thành trước tiến độ so với kế hoạch đề ra.

Đ.Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Có thể bạn quan tâm

Tin mới nhất

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Ngày 28/4/2025, Bộ Công Thương tổ chức Hội nghị công bố Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn tới năm 2050 điều chỉnh.
Toàn văn Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Báo Công Thương trân trọng giới thiệu toàn văn Quyết định 768/QĐ-TTg ngày 15/4/2025 của Thủ tướng Chính phủ phê duyệt Điều chỉnh Quy hoạch điện VIII.
Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

Trong không khí tưng bừng kỷ niệm 50 năm ngày thống nhất đất nước, EVN và các nhà thầu cũng đang thi đua trên công trường đường dây 500kV Lào Cai - Vĩnh Yên.
EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4

EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4

Chào mừng 50 năm Ngày Giải phóng miền Nam, thống nhất đất nước, EVNSPC đóng điện thành công loạt công trình 110kV tại Cần Thơ, Vĩnh Long, Trà Vinh, Đồng Tháp.
PC Lào Cai trực 24/24 giờ để đảm bảo điện dịp Lễ 30/4 - 1/5

PC Lào Cai trực 24/24 giờ để đảm bảo điện dịp Lễ 30/4 - 1/5

PC Lào Cai đã triển khai phương án đảm bảo điện, sẵn sàng ứng trực 24/24 giờ để xử lý kịp thời các tình huống phát sinh trong dịp Lễ 30/4 - 1/5.

Tin cùng chuyên mục

Thống nhất phương án cắt điện thi công đường Vành đai 4

Thống nhất phương án cắt điện thi công đường Vành đai 4

Sáng 26/4, NSMO họp với các bên liên quan thống nhất lịch cắt điện phục vụ thi công các đường dây 220kV, 500kV của đường Vành đai 4 đoạn đi qua tỉnh Hưng Yên.
Đầu tư hạ tầng điện: Bước đi chiến lược của  PC Hà Nam

Đầu tư hạ tầng điện: Bước đi chiến lược của PC Hà Nam

Công ty Điện lực Hà Nam đẩy mạnh bảo trì, nâng cấp hệ thống điện nhằm đảm bảo cung ứng ổn định, đáp ứng nhu cầu ngày càng tăng của khách hàng trên địa bàn tỉnh.
Hoàn thành sửa chữa đường dây 500kV Thăng Long – Quảng Ninh

Hoàn thành sửa chữa đường dây 500kV Thăng Long – Quảng Ninh

Sau bão Yagi, Truyền tải điện Đông Bắc 1 khẩn trương sửa chữa đường dây 500kV Thăng Long – Quảng Ninh, đảm bảo vận hành an toàn trước cao điểm mùa khô 2025.
PC Bắc Giang đảm bảo điện ổn định dịp lễ 30/4 -1/5

PC Bắc Giang đảm bảo điện ổn định dịp lễ 30/4 -1/5

Công ty Điện lực Bắc Giang triển khai đồng bộ các giải pháp kỹ thuật, tăng cường nhân lực, đảm bảo cấp điện an toàn, liên tục dịp lễ 30/4–1/5 phục vụ nhân dân.
NSMO: Nhanh chóng xử lý sự cố trạm biến áp phía Nam, cấp điện trở lại bình thường

NSMO: Nhanh chóng xử lý sự cố trạm biến áp phía Nam, cấp điện trở lại bình thường

NSMO đã nhanh chóng xử lý sự cố, khôi phục trở lại trạng thái vận hành bình thường và cấp điện lại cho các phụ tải của hệ thống điện Quốc gia
TP.Hồ Chí Minh: Ngầm hóa lưới điện, hiện thực hóa đô thị thông minh

TP.Hồ Chí Minh: Ngầm hóa lưới điện, hiện thực hóa đô thị thông minh

Ngầm hóa lưới điện giúp TP. Hồ Chí Minh đảm bảo an toàn cung cấp điện, nâng cao mỹ quan đô thị, phát triển hạ tầng bền vững và tạo môi trường sống hiện đại.
Quyết tâm không để thiếu điện cao điểm mùa khô và cả năm 2025

Quyết tâm không để thiếu điện cao điểm mùa khô và cả năm 2025

Đây là chỉ đạo của Thủ tướng Phạm Minh Chính tại Công điện số 49 về việc triển khai quyết liệt, đồng bộ, hiệu quả các giải pháp bảo đảm cung ứng điện.
Trung Quốc củng cố vị thế cường quốc điện sạch toàn cầu

Trung Quốc củng cố vị thế cường quốc điện sạch toàn cầu

Tổng sản lượng điện sạch tại Trung Quốc trong quý I/2025 đạt hơn 951 terawatt giờ, mức cao nhất trong lịch sử cho quý đầu năm, tăng 19% so với cùng kỳ năm 2024.
NSMO: Diễn tập xử lý sự cố OpenOTS đảm bảo cấp điện dịp lễ 30/4 - 1/5

NSMO: Diễn tập xử lý sự cố OpenOTS đảm bảo cấp điện dịp lễ 30/4 - 1/5

Để đảm bảo cấp điện an toàn cho dịp lễ 30/4-1/5, NSMO đã tổ chức công tác diễn tập xử lý sự cố trên hệ thống mô phỏng OpenOTS tại Đà Nẵng.
Bộ Công Thương đảm bảo cung cấp điện an toàn trong dịp lễ 30/4-1/5

Bộ Công Thương đảm bảo cung cấp điện an toàn trong dịp lễ 30/4-1/5

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên chỉ đạo các đơn vị ưu tiên đảm bảo đủ điện, an toàn, liên tục cho dịp lễ 30/4-1/5/2025.
Chuẩn bị ban hành thông tư mới về giá bán lẻ điện bình quân

Chuẩn bị ban hành thông tư mới về giá bán lẻ điện bình quân

Bộ Công Thương đang xây dựng Thông tư hướng dẫn tính giá bán lẻ điện bình quân, bảo đảm minh bạch, kế thừa quy định cũ và cập nhật thực tiễn điều hành mới.
Bộ Công Thương nêu 7 giải pháp đảm bảo cung cấp điện

Bộ Công Thương nêu 7 giải pháp đảm bảo cung cấp điện

Ông Nguyễn Thế Hữu - Phó Cục trưởng Cục Điện lực, Bộ Công Thương đã nêu 7 giải pháp để đảm bảo cung cấp điện năm 2025 cũng như giai đoạn 2026 - 2030.
Đóng điện 6 công trình điện 110kV chào mừng 50 năm thành lập EVNSPC

Đóng điện 6 công trình điện 110kV chào mừng 50 năm thành lập EVNSPC

6 công trình điện 110kV tại Kiên Giang, Bình Thuận, Tây Ninh, Bình Dương, Sóc Trăng, Cà Mau được EVNSPC đưa vào vận hành dịp kỷ niệm 50 năm ngày thành lập.
Quy hoạch điện VIII điều chỉnh: Hướng đi chiến lược cho phát triển năng lượng

Quy hoạch điện VIII điều chỉnh: Hướng đi chiến lược cho phát triển năng lượng

Với tầm nhìn dài hạn, Quy hoạch điện VIII điều chỉnh mở ra hướng đi chiến lược, định hình hệ sinh thái năng lượng tái tạo và công nghệ cao tại Việt Nam.
Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 3 - Quyết tâm về đích đúng hạn

Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 3 - Quyết tâm về đích đúng hạn

Dù vẫn còn những khó khăn nhưng chủ đầu tư và các nhà thầu khẳng định sẽ quyết tâm đưa Dự án đường dây 500 kV Lào Cai - Vĩnh Yên về đích đúng hạn.
PC Đắk Lắk: Đảm bảo cung cấp điện ổn định mùa khô năm 2025

PC Đắk Lắk: Đảm bảo cung cấp điện ổn định mùa khô năm 2025

Công ty Điện lực Đắk Lắk đẩy mạnh việc cung ứng điện ổn định nhằm đảm bảo cho sản xuất nông nghiệp, kinh doanh, sinh hoạt của người dân trong mùa khô năm 2025.
Bộ Công Thương đốc thúc xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII

Bộ Công Thương đốc thúc xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII

Ngày 18/4, Bộ Công Thương đã có văn bản hỏa tốc đề nghị các địa phương, doanh nghiệp liên quan xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII.
Nhu cầu điện tăng, Mỹ huy động mọi nguồn năng lượng

Nhu cầu điện tăng, Mỹ huy động mọi nguồn năng lượng

Là nền kinh tế lớn nhất thế giới, Mỹ sẽ cần đến tất cả các nguồn năng lượng để đáp ứng nhu cầu tiêu thụ điện ngày càng tăng.
Đường dây 500kV Lào Cai – Vĩnh Yên: Bài 2 - Chung sức gỡ nút thắt mặt bằng

Đường dây 500kV Lào Cai – Vĩnh Yên: Bài 2 - Chung sức gỡ nút thắt mặt bằng

Cùng với sự quyết liệt trên công trường, cán bộ địa phương cùng EVN cũng đang hối hả trên mặt trận giải phóng mặt bằng đường dây 500kV Lào Cai – Vĩnh Yên.
Đường dây 500kV Lào Cai – Vĩnh Yên. Bài 1: Những người thợ bám rừng kết nối nguồn sáng

Đường dây 500kV Lào Cai – Vĩnh Yên. Bài 1: Những người thợ bám rừng kết nối nguồn sáng

Không quản ngại khó khăn của địa hình, thời tiết, những cán bộ, kỹ sư, công nhân vẫn bám trụ ngày đêm, miệt mài thi công đường dây 500kV Lào Cai – Vĩnh Yên.
Mobile VerionPhiên bản di động
