Cắt giảm gần 40% công suất, nhà đầu tư điện mặt trời gặp khó

Công ty Mua bán điện (EPTC) - thuộc Tập đoàn Điện lực Việt Nam (EVN) - vừa có văn bản gửi Công ty TNHH Điện mặt trời Trung Nam Thuận Nam liên quan đến việc dừng khai thác một phần công suất của nhà máy điện mặt trời 450 MW.

Cụ thể, văn bản số 897 phát hành ngày 22/2, EPTC cho hay căn cứ ủy quyền thực hiện hợp đồng mua bán điện và chỉ đạo của Tập đoàn Điện lực Việt Nam, Công ty Mua bán điện thông báo từ 0h ngày 5/3/2022, EVN sẽ dừng khai thác phần công suất chưa có cơ chế giá điện của Nhà máy điện mặt trời Trung Nam - Thuận Nam 450MW.

Như vậy, EVN sẽ cắt giảm 172,12 MW của nhà máy, công suất phát tối đa của Nhà máy điện mặt trời Trung Nam - Thuận Nam 450 MW chỉ còn 277,88 MW. Điều này sẽ gây thiệt hại rất lớn đến nhà đầu tư.

Cắt giảm gần 40% công suất, nhà đầu tư điện mặt trời gặp khó

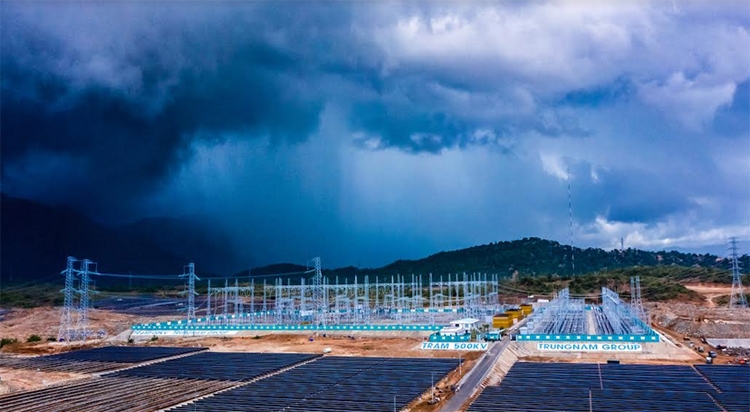

Nhà máy Điện Mặt trời Thuận Nam và TBA 500kV

Trước đó, trong hơn một năm qua, phần công suất 172,12 MW đã phát lên lưới, được EVN ghi nhận chỉ số song chưa được thanh toán tiền bán điện do phần công suất này vượt “room” 2.000 MW được hưởng giá bán điện mặt trời ưu đãi cho riêng tỉnh Ninh Thuận theo quyết định số 13.

Trước đó, UBND tỉnh Ninh Thuận, Đoàn đại biểu Quốc hội tỉnh Ninh Thuận đã liên tiếp có các văn bản kiến nghị tháo gỡ vướng mắc cho nhà đầu tư khi đã bỏ ra hơn 12.000 tỉ đồng để xây dựng dự án điện mặt trời 450 MW, trong đó trạm biến áp 500kV và đường dây truyền tải trị giá gần 2.000 tỉ đồng được nhà đầu tư bỏ kinh phí đầu tư, bàn giao lại cho EVN quản lý, vận hành với giá 0 đồng.

Gần đây nhất, ngày 14/1, Văn phòng Chính phủ đã có văn bản thông báo kết luận của Phó thủ tướng Chính phủ Lê Văn Thành tại cuộc họp liên quan đến việc bàn giao lưới điện 500 kV Thuận Nam - Vĩnh Tân. Trong đó, Phó Thủ tướng giao Bộ Công Thương chủ trì, phối hợp với Bộ Tài chính và các bộ, cơ quan liên quan hướng dẫn EVN làm việc với nhà đầu tư về việc bàn giao, tiếp nhận, quản lý tài sản lưới điện truyền tải điện 500 kV Thuận Nam - Vĩnh Tân do nhà đầu tư đề xuất bàn giao không tính chi phí (bàn giao 0 đồng), bảo đảm theo đúng quy định của pháp luật. Về giá điện với phần công suất nguồn điện mặt trời đã đưa vào vận hành trong năm 2020 trên địa bàn tỉnh Ninh Thuận nhưng không đáp ứng yêu cầu áp dụng giá điện tại quyết định 13, Phó thủ tướng giao Bộ Công thương khẩn trương chỉ đạo EVN nghiên cứu, đề xuất theo hướng đấu thầu/đấu giá công khai minh bạch.

Cắt giảm gần 40% công suất, nhà đầu tư điện mặt trời gặp khó
Nhà máy Điện gió Ea Nam Đaklak

Đối với việc vận hành phần phát điện phần công suất nguồn điện mặt trời đã đưa vào vận hành trong năm 2020 trên địa bàn Ninh Thuận hiện chưa có giá điện, Phó thủ tướng giao Bộ Công thương chỉ đạo EVN có phương án vận hành hợp lý theo quy định chung của ngành điện, đồng thời khẩn trương nghiên cứu, xác định giá điện với phần công suất này.

Ông Nguyễn Tâm Tiến - Tổng giám đốc Trung Nam cho hay do ưu tiên hoàn thành trạm biến áp và đường dây truyền tải 500kV đúng tiến độ nên nhà máy điện mặt trời 450 MW đã không thể hoàn thành sớm toàn bộ dự án nằm trong “room” công suất 2.000 MW này. Nếu bị cắt giảm gần 40% công suất, ông Tiến cho hay doanh nghiệp sẽ rất khó khăn, tác động lớn đến bài toán tài chính của dự án.

Theo quyết định số 13 của Chính phủ, các dự án điện mặt trời tại Ninh Thuận đã có trong quy hoạch phát triển điện lực các cấp và có ngày vận hành thương mại (COD) trước ngày 1/1/2021 với tổng công suất tích lũy không quá 2.000MW được hưởng mức giá bán điện ưu đãi là 9,35 cent/kWh trong thời gian 20 năm kể từ ngày vận hành thương mại.

Tuy nhiên, kết thúc năm 2020, số lượng dự án điện mặt trời trang trại tại tỉnh này đã vượt qua con số 2.000 MW, trong số đó có một phần của dự án điện mặt trời Trung Nam - Thuận Nam.

Quyết định số 13 về cơ chế khuyến khích phát triển điện mặt trời tại Việt Nam đã hết hiệu lực sau ngày 31/12/2020 và đến nay chưa có quyết định mới thay thế, do đó các dự án điện mặt trời vượt công suất 2.000 MW tại Ninh Thuận cũng như những dự án điện mặt trời quy mô lớn vận hành sau ngày 1/1/2021 tại các tỉnh khác vẫn chưa có mức giá mới để được EVN thanh toán tiền bán điện.

Mới đây, EVN đã có văn bản đề nghị Thủ tướng và Bộ Công Thương cho phép dừng khai thác phần công suất chưa có giá mua bán điện của các nhà máy điện mặt trời Trung Nam, Thiên Tân 1.2 và Thiên Tân 1.3 tại tỉnh Ninh Thuận nằm ngoài 2.000 MW cho đến khi có cơ chế giá điện mới.

Mặt khác, trong thông báo kết luận của Văn phòng Chính phủ ngày 26/2, về ý kiến của Phó Thủ tướng Lê Văn Thành tại cuộc họp hoàn thiện Quy hoạch phát triển điện lực quốc gia 2021-2030, tầm nhìn đến 2045 (quy hoạch điện VIII), Phó Thủ tướng yêu cầu Quy hoạch VIII giảm tiếp công suất điện mặt trời.

Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Điện mặt trời

Có thể bạn quan tâm

Tin mới nhất

Hội nghị lấy ý kiến về dự thảo Luật điện lực sửa đổi sẽ diễn ra vào ngày 3 - 4/5/2024

Hội nghị lấy ý kiến về dự thảo Luật điện lực sửa đổi sẽ diễn ra vào ngày 3 - 4/5/2024

Nhằm hoàn thiện dự thảo Luật Điện lực (sửa đổi), Bộ Công Thương sẽ tổ chức hội nghị lấy ý kiến rộng rãi vào ngày 3-4/5/2024
Tiêu thụ điện và công suất hệ thống đạt kỷ lục mới, EVN khuyến cáo tiết kiệm điện

Tiêu thụ điện và công suất hệ thống đạt kỷ lục mới, EVN khuyến cáo tiết kiệm điện

Tập đoàn Điện lực Việt Nam (EVN) cho biết, do nắng nóng gay gắt, tiêu thụ điện cả nước và công suất đỉnh hệ thống điện đã đạt kỷ lục mới.
Chuyện sản xuất và sử dụng điện sạch ở Trường Sa

Chuyện sản xuất và sử dụng điện sạch ở Trường Sa

49 năm sau ngày giải phóng (29/4/1975-29/4/2024), huyện đảo Trường Sa thiêng liêng của Tổ quốc luôn vững vàng nơi đầu sóng, ngày càng phát triển giàu đẹp.
Lấy ý kiến Dự thảo Thông tư Quy định tính toán giá bán điện bình quân

Lấy ý kiến Dự thảo Thông tư Quy định tính toán giá bán điện bình quân

Bộ Công Thương vừa đăng tải dự thảo 2 Thông tư quy định tính toán giá bán điện bình quân để lấy ý kiến đóng góp của các đơn vị, tổ chức, doanh nghiệp, cá nhân.
Doanh nghiệp Hà Nam cam kết tiết giảm 21 MW qua điều chỉnh phụ tải

Doanh nghiệp Hà Nam cam kết tiết giảm 21 MW qua điều chỉnh phụ tải

Dự báo phụ tải tăng cao trong các tháng mùa khô, cao điểm nắng nóng năm 2024, nhiều doanh nghiệp ở Hà Nam đã cam kết điều chỉnh phụ tải, tiết giảm 21MW

Tin cùng chuyên mục

4 lý do đề xuất điện mặt trời mái nhà tự sản, tự tiêu kết nối lưới điện có giá 0 đồng

4 lý do đề xuất điện mặt trời mái nhà tự sản, tự tiêu kết nối lưới điện có giá 0 đồng

Bộ Công Thương đang lấy ý kiến Dự thảo Nghị định quy định cơ chế khuyến khích phát triển điện mặt trời lắp đặt tại nhà dân, công sở, khu công nghiệp.
Tuyên Quang: Nỗ lực đưa dòng điện sáng về thôn, bản

Tuyên Quang: Nỗ lực đưa dòng điện sáng về thôn, bản

Những năm qua, việc Tuyên Quang đưa điện lưới về những thôn, bản xa xôi đã góp phần quan trọng vào công cuộc xóa đói, giảm nghèo cho đồng bào dân tộc.
Điện mặt trời 0 đồng và câu chuyện “thầy bói xem voi”

Điện mặt trời 0 đồng và câu chuyện “thầy bói xem voi”

Câu chuyện điện mặt trời 0 đồng vẫn chưa hết "nóng" và đang có cách hiểu, góc nhìn khác nhau. Vì sao?
Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Ban Quản lý dự án Truyền tải điện đã hoàn thành lắp đặt tụ bù cho 8/8 trạm biến áp 220kV nhằm tăng cường sự ổn định cấp điện mùa nắng nóng tại miền Bắc.
Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Sau gần 50 năm đất nước thống nhất, ngành Điện Việt Nam đã có bước phát triển vượt bậc, cung cấp đủ điện cho nền kinh tế, góp phần vào CNH-HĐH đất nước.
PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

Ngày 26/4, Giám đốc Công ty Truyền tải điện 1 và đoàn công tác đã đi kiểm tra công tác đảm bảo cấp điện dịp nghỉ lễ 30/4-1/5, mùa nắng nóng khu vực miền Bắc.
Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận kỳ vọng các dự án Hydrogen không còn là câu chuyện trên giấy mà đi vào thực tế qua sự chung tay giữa cơ quan quản lý và cộng đồng doanh nghiệp.
Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Thị trường năng lượng đang nhiều biến động, việc hỗ trợ kịp thời, tối đa từ các cơ quan, ban ngành sẽ đẩy nhanh tiến độ các dự án năng lượng trọng điểm.
Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Ngày 27/4/2024, tại Thái Bình, Ban Quản lý dự án Truyền tải điện đã đóng điện thành công Dự án Lắp máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy.
Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Dù có nhiều nỗ lực, song dự án đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối vẫn gặp nhiều khó khăn.
Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Nhiều khách hàng Thủ đô đã sẵn sàng đồng hành cùng EVNHANOI tham gia thực hiện các chương trình tiết kiệm điện để giảm áp lực cung cấp điện trong mùa nắng nóng.
Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng có ý nghĩa vô cùng quan trọng, giúp duy trì liên tục, ổn định, đảm bảo an ninh năng lượng quốc gia.
Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Theo ông Stuart Linsey, Trưởng đại diện Tập đoàn Copenhagen Offshore Partners, Việt Nam là một trong những thị trường tiềm năng nhất trong ngành điện gió châu Á
Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Ông Phạm Hồng Phương – Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đã có chia sẻ về những vướng mắc trong quá trình thực hiện các dự án trọng điểm.
Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Phó Cục trưởng Cục Điện lực và Năng lượng tái tạo cho biết, việc triển khai các dự án trọng điểm ngành điện đang được diễn ra hết sức khẩn trương.
Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Theo TS. Võ Trí Thành, việc đảm bảo tiến độ các dự án trọng điểm ngành năng lượng của Việt Nam đang đối diện với nhiều thách thức. Áp lực lớn nhất là thời gian.
Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Theo Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, việc phê duyệt Quy hoạch ngành quốc gia là bước phát triển quan trọng của ngành năng lượng và khoáng sản.
Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Các Bộ, ngành, địa phương xác định đồng thuận và quyết liệt thực hiện Kế hoạch thực hiện quy hoạch ngành quốc gia về năng lượng và khoáng sản.
Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Sáng 26/4, Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị triển khai Kế hoạch thực hiện các Quy hoạch ngành quốc gia về năng lượng và khoáng sản.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng
Xem thêm
Mobile VerionPhiên bản di động
