Cảm xúc trước giờ G và bài học kinh nghiệm quý báu từ đường dây 500kV mạch 3

Với sự chỉ đạo quyết liệt từ Thủ tướng, sự vào cuộc của các cấp chính quyền địa phương trong giải phóng mặt bằng là nguyên nhân chính để dự án về đích đúng hẹn.
Công trường đường dây 500kV mạch 3: Nơi rèn luyện tư tưởng, đạo đức cho cán bộ trẻ Đóng điện đường dây 500kV Quảng Trạch - Quỳnh Lưu: Thông tuyến toàn bộ đường dây 500kV mạch 3 Bộ Công Thương góp sức trong kỳ tích đường dây 500kV mạch 3

Thành công “không tưởng” của dự án đường dây 500kV

Có mặt tại tỉnh Nam Định khi chỉ còn chưa đầy 18h đồng hồ nữa diễn ra Lễ cắt băng khánh thành đường dây 500kV mạch 3 Quảng Trạch- Phố Nối, tôi bắt gặp khuôn mặt rạng ngời của những người thợ truyền tải điện. Họ là những cán bộ, kỹ sư đã trực tiếp tham gia thi công công trình, cùng ăn, ở và làm việc suốt hơn 7 tháng trời trên công trường.

Cảm xúc trước giờ G và bài học kinh nghiệm quý báu từ đường dây 500kV mạch 3
Ông Phạm Văn Doanh - Trưởng ban Tiền phương 3 (NPMB)

Ông Phạm Văn Doanh – Trưởng ban Tiền phương 3 thuộc Ban Quản lý dự án các công trình điện miền Bắc (NPMB) - Phụ trách giám sát thi công dự án đường dây 500kV mạch 3 NMNĐ Nam Định 1- Phố Nối trên địa bàn tỉnh Nam Định chia sẻ "Thực sự là vui sướng và xúc động, như vậy kể từ khi bàn giao mặt bằng thi công cho nhà thầu đến nay sau hơn 7 tháng công trình đã hoàn thành, đóng điện".

Đây là thành công “không tưởng” bởi quá trình thực hiện giải phóng mặt bằng và triển khai thi công khá gấp rút. Từ tháng 11/2023 chúng tôi đã thực hiện công tác giải phóng mặt bằng với sự hỗ trợ và phối hợp từ các cấp chính quyền địa phương sở tại. Đến ngày 25/1/2024 chúng tôi bắt đầu bàn giao mặt bằng cho nhà thầu thi công, đến 30/6/2024 công tác giải phóng hàng lang tuyến để phục vụ thi công kéo dây mới hoàn thành. Điều đó cho thấy công tác giải phóng mặt bằng hết sức khó khăn và vất vả nhưng đã đạt được kết quả tốt đẹp với sự vào cuộc của các cấp chính quyền địa phương. Nhiều nơi, nhiều lúc chính quyền địa phương mà trực tiếp là chủ tịch huyện, xã đã cùng chủ đầu tư đêm tối đến từng gia đình nằm trong diện phải di dời để làm công tác tuyên truyền vận động”- ông Doanh nhấn mạnh.

Cảm xúc trước giờ G và bài học kinh nghiệm quý báu từ đường dây 500kV mạch 3

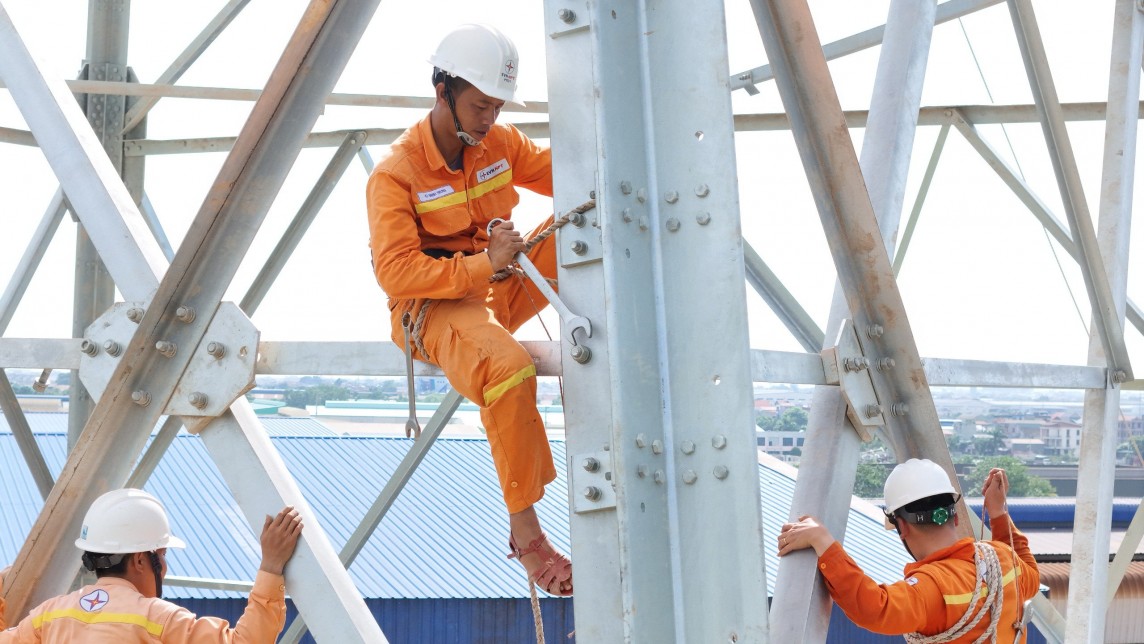

Điều kiện thi công hết sức khắc nghiệt, mưa nắng đan xen (Ảnh: Mạnh Hùng)

Mặc dù đã tham gia nhiều công trình thi công trọng điểm của ngành điện và của đất nước, tuy nhiên ấn tượng lớn nhất đối với kĩ sư Phạm Văn Doanh khi tham gia giám sát công tác thi công dự án đường dây 500kV mạch 3 NMNĐ Nam Định 1 – Phố Nối đó chính là điều kiện thời tiết khắc nghiệt, khi nắng thì như đổ lửa, còn mưa như trút nước và kéo dài nhiều ngày, có ngày hiện tượng nắng, mưa, dông, sét xảy ra đan xen đã khiến cho công tác thi công và đảm bảo an toàn cho lực lượng thi công càng khó khăn gấp bội.

Cùng với đó là tiến độ thi công đòi hỏi “thần tốc” và gấp rút, các nhà thầu đã huy động hết lực lượng “tinh anh” trong lĩnh vực xây lắp tham gia công trình, tuy nhiên với 1177 vị trí cột với khối lượng công việc đồ sộ, đúc móng, dựng cột, kéo dây và địa bàn trải dài từ Quảng Trạch ra đến Phối Nối, địa hình phức tạp từ đồng bằng, trung du, miền núi, nhiều nơi với địa hình núi non hiểm trở, Tập đoàn Điện lực Việt Nam đã phải huy động lực lượng hơn 15.000 lao động trong ngành tham gia tăng cường để dự án đảm bảo về đích theo chỉ đạo của Thủ tướng Chính phủ.

“Giờ phút này tôi rất vui mừng và xúc động vì công trình đã hoàn thành, và tôi cùng với các cán bộ, kỹ sư tham gia dự án đã hoành thành tốt nhiệm vụ được lãnh đạo EVN, EVNNPT cũng như của NPMB giao”- ông Doanh cho hay.

Không chỉ với ông Doanh, là một cán bộ tham gia dự án từ những ngày đầu và sau này sẽ tiếp nhận quản lý vận hành một phần của của đường dây 500kV mạch 3 Quảng Trạch -Phố Nối, ông Vũ Văn Lộc- Giám đốc Truyền tải điện Ninh Bình, Công ty Truyền tải điện 1 (PTC1) cho biết: Trong thời khắc chuẩn bị làm lễ khánh thành, cá nhân ông cùng tập thể CBCNV Truyền tải điện Ninh Bình hết sức vui mừng vì đã hoàn thành tốt nhiệm vụ, thực hiện các chỉ đạo của Thủ tướng và của cấp trên giao, Truyền tải điện Ninh Bình trong hơn 6 tháng qua đã quyết tâm đồng hành với dự án, tập trung thi công, xây dựng.

Cảm xúc trước giờ G và bài học kinh nghiệm quý báu từ đường dây 500kV mạch 3
Ông Nguyễn Văn Lộc- Giám đốc Truyền tải điện Ninh Bình

Vào thời khắc chuẩn bị cắt băng chúng tôi rất vui sướng đã đóng góp một phần công sức vào công trình trọng điểm để giải tỏa công suất điện từ miền Trung cho miền Bắc năm 2024 và các năm tiếp theo.”- ông Lộc chia sẻ..

Ông Vũ Văn Lộc cho rằng, không chỉ đối với dự án đường dây 500kV mạch 3 Quảng Trạch- Phố Nối, bất cứ dự án nào khi được sự đồng hành của chính quyền địa phương, các cấp, các ngành chỉ đạo, giải phóng mặt bằng nhanh thì sẽ đảm đảm bảo tiến độ dự án và tất cả những khó khăn đều có thể được vượt qua.

Những kinh nghiệm quý báu từ công trình đường dây 500kV mạch 3

Nhìn lại quá trình thi công dự án, ông Lưu Việt Tiến- Phó Tổng giám đốc Tổng công ty truyền tải điện Quốc gia (EVNNPT) chia sẻ: Sau 9 tháng triển khai tổ chức thi công đường dây 500kV mạch 3 trải qua rất nhiều khó khăn từ giai đoạn giải phóng mặt bằng thi công móng rồi dựng cột kéo dây, vượt qua tất cả mọi loại địa hình, đồng bằng, trung du, núi cao, vực sâu thì đến thời điểm này đã hoàn thành.

Cảm xúc trước giờ G và bài học kinh nghiệm quý báu từ đường dây 500kV mạch 3
Lần lượt từ trái qua: Thành viên Hội đồng EVN Đinh Thế Phúc, Phó Tổng giám đốc EVNNPT Lưu Việt Tiến và ông Trần Mạnh Sỹ - Giám đốc PC Nam Định tại buổi tổng duyệt trước lễ cắt băng khánh thành điểm cầu Nam Định vào chiều ngày 28/8/2024

Với vai trò là người trực tiếp quản lý dự án, Phó Tổng giám đốc Lưu Việt Tiết đã không dấu nổi sự vui mừng vì công trình trọng điểm của đất nước được sự chỉ đạo quyết liệt của Thủ tướng đã hoàn thành.

Ông Lưu Việt Tiến khẳng định, qua dự án đường dây 500kV mạch 3 Quảng Trạch – Phố Nối, có thể thấy cán bộ nhân viên của chủ đầu tư, nhà thầu, tư vấn... cùng rất nhiều đơn vị khác trưởng thành hơn trong điều kiện dự án phải thi công gấp rút.

Từ thực tế triển khai dự án công trình 500kV mạch 3 Quảnh Trạch – Phố Nối, Phó Tổng giám đốc EVNNPT cũng đã rút ra những kinh nghiệm quý báu trong quá trình triển khai các dự án đầu tư xây dựng.

Ông cho rằng, từ công tác chuẩn bị đầu tư dự án cho đến lựa chọn nhà thầu đều phải đảm bảo tính cạnh tranh công bằng minh bạch nhưng phải lựa chọn được các nhà thầu có chất lượng để đáp ứng tiến độ dự án. Qua đó, tránh những nhà thầu năng lực còn hạn chế làm cản trở dự án.

Bên cạnh đó là công tác quản lý nhà thầu ở công trường và sự phối hợp giữa Ban quản lý dự án các công trình điện (miền Bắc và miền Trung) và chủ đầu tư với nhà thầu với đơn vị tư vấn giám sát cũng góp phần không nhỏ cho sự thành công của dự án về đích đúng tiến độ.

Cảm xúc trước giờ G và bài học kinh nghiệm quý báu từ đường dây 500kV mạch 3
Công tác giải phóng mặt bằng có vai trò quyết định trong việc đảm bảo tiến độ thi công của dự án (Ảnh: Mạnh Hùng)

Ngoài ra không thể không nói đến vai trò quan trọng của sự phối hợp chặt chẽ giữa chủ đầu tư với chính quyền địa phương mà yếu tố tiên quyết là sự chỉ đạo quyết liệt của Thủ tướng Chính phủ, từ đó các cấp chính quyền địa phương đã vào cuộc, từ cấp ủy Đảng đến chính quyền, từ cấp tỉnh đến cấp xã nơi có đường dây đi qua và sự đồng thuận của người dân.

Nhiều trường hợp công tác bồi thường chưa hoàn thành nhưng người dân sẵn sàng giao đất trước để tổ chức thi công.”- ông Lưu Việt Tiến cho hay.

Có thể khẳng định, để dự án “thần tốc” về đích thì công tác giải phóng mặt bằng đóng vai trò tiên quyết.

Tuy nhiên, theo ông Lưu Việt Tiến, việc giải phóng mặt bằng nhanh cũng đã bộc lộ một số tồn tại và bất cập của các khâu như lựa chọn nhà thầu thi công.

Trong chọn nhà thầu trước kia, cung cấp thiết bị thông thường tổ chức sau phù hợp với độ trễ của giải phóng mặt bằng và thi công móng, nhưng do tốc độ giải phóng mặt bằng nhanh thì việc lựa chọn nhà thầu trở thành chậm. Trước kia nhà thầu thi công tuần tự nhưng khi giải phóng mặt bằng nhanh thì thi công tuần tự không phù hợp nữa mà phải thi công đồng thời. Tất cả những vấn đề đó là bài học cho các dự án sắp tới”- ông Tiến khẳng định.

Bên cạnh tất cả những khó khăn bất cập đó, thì những lợi ích mà ngành điện nhận được qua quá trình thi công dự án cũng đã được khẳng định và minh chứng. Bởi khi tiến độ dự được giao quá cấp bách, đòi hỏi sự huy động của toàn bộ lực lượng người lao động của truyền tải cũng như của các Tổng công ty điện lực. Từ đó, cho thấy sự trưởng thành của đội ngũ người lao động trong ngành điện và tinh thần trách nhiệm trước nhiệm vụ chính trị EVN giao.

Không chỉ tham gia hưởng ứng cao điểm 45 ngày thi công nước rút, hơn một nghìn lao động đến từ các công ty truyền tải điện tham gia mạch 3 đã tham gia thi công trên 100 ngày, từ ngày 15/5 cho đến khi khánh thành đường dây và đây chính là kinh nghiệm quý báu cho EVNNPT trong triển khai các dự án tiếp theo”- ông Lưu Việt Tiến khẳng định.

Cảm xúc trước giờ G và bài học kinh nghiệm quý báu từ đường dây 500kV mạch 3
Dự án cũng là dịp để người lao động ngành điện được rèn luyện các kỹ năng về dựng cột, kéo dây, tinh thần làm việc trong một môi trường đặc biệt với áp lực lớn về tiến độ thi công (Ảnh: Mạnh Hùng)

Công trình 500kV mạch 3 Quảng Trạch – Phố Nối là cơ hội để người lao động ngành điện được rèn luyện đào tạo những kỹ năng mà trước kia họ chưa có cơ hội như dựng cột, kéo dây. “Kỹ năng này càng về giai đoạn về sau tốc độ dựng cột, kéo dây càng nhanh hơn, và không thua kém lực lượng xây lắp chuyên nghiệp.”- ông Tiến nhận xét.

Đặc biệt kết quả của dự án đã minh chứng cho việc sức mạnh đoàn kết từ nội lực của tập thể lãnh đạo, CBCNV ngành điện nói riêng, sự đồng hành của các tổ chức chính trị, đoàn thể, cơ quan liên quan như: Tổng liên đoàn lao động Việt Nam, Quân đội, Công an, Đoàn thanh niên, Mặt trận Tổ quốc… nơi có đường dây đi qua, trong đó đóng vai trò tiên quyết là công tác chỉ đạo quyết liệt của Thủ tướng Chính phủ, sự vào cuộc của các cấp chính quyền địa phương trong giải phóng mặt bằng để đảm bảo tiến độ của công trình.

Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Tăng cường cấp điện cho Hà Nội qua dự án truyền tải điện hơn 1.600 tỷ đồng

Tăng cường cấp điện cho Hà Nội qua dự án truyền tải điện hơn 1.600 tỷ đồng

UBND thành phố Hà Nội vừa có quyết định chấp thuận chủ trương đầu tư dự án truyền tải điện với tổng vốn hơn 1.600 tỷ đồng.
Công ty Điện lực Cao Bằng: Lan tỏa nghĩa tình ngành điện

Công ty Điện lực Cao Bằng: Lan tỏa nghĩa tình ngành điện

Cứ đến tháng 12 hàng năm cùng với các công ty điện lực trên toàn quốc, Công ty Điện lực Cao Bằng lại có nhiều hoạt động thiết thực nhằm tri ân khách hàng.
Lào Cai: Điện lực Bắc Hà

Lào Cai: Điện lực Bắc Hà 'Thắp sáng làng quê', tri ân khách hàng

Chương trình "Thắp sáng làng quê” do Điện lực Bắc Hà triển khai tại các vùng sâu, vùng xa của huyện Bắc Hà, tỉnh Lào Cai đã mang lại nhiều ý nghĩa thiết thực.
Đà Nẵng: Nâng cao năng lực thực hành sử dụng năng lượng bền vững

Đà Nẵng: Nâng cao năng lực thực hành sử dụng năng lượng bền vững

Sử dụng năng lượng tiết kiệm, hiệu quả là yếu tố quan trọng để có nguồn năng lượng bền vững và góp phần vào mục tiêu xây dựng Đà Nẵng- thành phố môi trường.
Nhiều dự án điện khí LNG có nguy cơ lỗi hẹn tiến độ

Nhiều dự án điện khí LNG có nguy cơ lỗi hẹn tiến độ

Thông tin trên được đưa ra tại Diễn đàn Chuỗi phân phối LNG toàn cầu và vị thế Việt Nam, tổ chức ngày 18/12/2024 tại Hà Nội.

Tin cùng chuyên mục

Vietsovpetro vượt đà suy giảm, hoàn thành chỉ tiêu sớm 20 ngày

Vietsovpetro vượt đà suy giảm, hoàn thành chỉ tiêu sớm 20 ngày

Năm 2024, Vietsovpetro đạt gia tăng trữ lượng trên toàn Lô 09-1 là hơn 2,5 triệu tấn dầu, hoàn thành các chỉ tiêu sản xuất sớm 20 ngày.
Danh sách các tác phẩm đoạt giải báo chí tuyên truyền về sử dụng năng lượng tiết kiệm và hiệu quả 2024

Danh sách các tác phẩm đoạt giải báo chí tuyên truyền về sử dụng năng lượng tiết kiệm và hiệu quả 2024

Chiều 17/12, Bộ Công Thương phối hợp với Hội Nhà báo Việt Nam tổ chức Lễ trao giải thưởng báo chí tuyên truyền về sử dụng năng lượng tiết kiệm và hiệu quả 2024.
Báo Công Thương đoạt giải B báo chí tuyên truyền về sử dụng năng lượng tiết kiệm và hiệu quả 2024

Báo Công Thương đoạt giải B báo chí tuyên truyền về sử dụng năng lượng tiết kiệm và hiệu quả 2024

Chiều 17/12, Bộ Công Thương và Hội Nhà báo Việt Nam tổ chức Lễ trao 'Giải thưởng báo chí tuyên truyền về sử dụng năng lượng tiết kiệm và hiệu quả' năm 2024.
Longform | Tổng công ty Điện lực miền Bắc: Đảm bảo đủ điện cho nhu cầu sử dụng dịp cuối năm

Longform | Tổng công ty Điện lực miền Bắc: Đảm bảo đủ điện cho nhu cầu sử dụng dịp cuối năm

Cuối năm, Tổng Công ty Điện lực miền Bắc (EVNNPC) đã và đang triển khai nhiều giải pháp để đảm bảo cung ứng điện đầy đủ với chất lượng tốt nhất.
EVNGENCO2 tìm kiếm cơ hội hợp tác đầu tư với các dự án, nhà máy điện tại Lào

EVNGENCO2 tìm kiếm cơ hội hợp tác đầu tư với các dự án, nhà máy điện tại Lào

Tổng Công ty Phát điện 2 (EVNGENCO2) tìm kiếm cơ hội hợp tác đầu tư các dự án và cung cấp dịch vụ O&M cho các nhà máy điện tại nước CHDCND Lào.
Tuyên Quang: Hoàn thành các công trình điện, góp phần thúc đẩy kinh tế - xã hội địa phương

Tuyên Quang: Hoàn thành các công trình điện, góp phần thúc đẩy kinh tế - xã hội địa phương

Thời gian qua PC Điện Tuyên Quang tập trung đẩy nhanh tiến độ đầu tư, xây dựng các công trình điện, đáp ứng nhu cầu điện phục vụ phát triển kinh tế địa phương.
Năng lượng sinh khối - động lực xanh cho tương lai nông thôn Việt Nam

Năng lượng sinh khối - động lực xanh cho tương lai nông thôn Việt Nam

Theo nghiên cứu và dự báo từ các nhà khoa học chỉ ra, năng lượng sinh khối sẽ đóng vai trò chủ lực tại khu vực nông thôn.
Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Ngày16/12, tại Hà Nội, Tổng công ty Thiết bị điện Đông Anh đã tổ chức Lễ xuất xưởng và gắn biển công trình 'Thiết kế, chế tạo máy biến áp 500kV - 3x300MVA'.
Nhà máy xử lý rác thải

Nhà máy xử lý rác thải '4 không’ đầu tiên tại Việt Nam được khánh thành

Không khí thải, không tro xỉ thải, không nước thải, không phát tán mùi hôi, Nhà máy xử lý rác thải 4 không đầu tiên tại Việt Nam được khánh thành tại Bắc Giang.
EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

Với việc hoàn thành đóng điện các dự án nâng công suất trạm biến áp, EVNNPT đã góp phần tăng cường khả năng truyền tải, cung cấp điện cho nhiều địa phương
Hội nghị Người lao động EVNGENCO2 năm 2024: Phát huy quyền dân chủ của người lao động

Hội nghị Người lao động EVNGENCO2 năm 2024: Phát huy quyền dân chủ của người lao động

Hội nghị Người lao động Tổng công ty Phát điện 2 (EVNGENCO2) năm 2024 công khai kết quả sản xuất kinh doanh và phát huy quyền dân chủ của người lao động.
Gỡ vướng năng lượng tái tạo: Doanh nghiệp đánh giá cao 6 nhóm giải pháp của Bộ trưởng Bộ Công Thương

Gỡ vướng năng lượng tái tạo: Doanh nghiệp đánh giá cao 6 nhóm giải pháp của Bộ trưởng Bộ Công Thương

Nhiều doanh nghiệp đồng thuận và đánh giá cao 6 nhóm giải pháp được Bộ trưởng Bộ Công Thương đưa ra tại hội nghị gỡ vướng cho các dự án năng lượng tái tạo.
Nhà máy Thủy điện Quảng Trị tích nước phục vụ sản xuất kinh doanh và cấp nước hạ du năm 2025

Nhà máy Thủy điện Quảng Trị tích nước phục vụ sản xuất kinh doanh và cấp nước hạ du năm 2025

Nhà máy Thủy điện Quảng Trị tích nước để đảo bảo sử dụng nguồn nước hiệu quả phục vụ sản xuất kinh doanh và cấp nước cho hạ du mùa khô năm 2025.
Hoà lưới thành công tổ máy 2 thuỷ điện Ialy mở rộng vượt tiến độ 18 ngày

Hoà lưới thành công tổ máy 2 thuỷ điện Ialy mở rộng vượt tiến độ 18 ngày

Tối ngày 13/12/2024, tổ máy số 2 của công trình Nhà máy Thủy điện Ialy mở rộng chính thức được đóng điện hòa lưới thành công, hoàn thành vượt tiến độ 18 ngày.
Nhà máy điện Phú Mỹ 2.2 kỷ niệm 20 năm hoạt động

Nhà máy điện Phú Mỹ 2.2 kỷ niệm 20 năm hoạt động

Tối ngày 13/12, tại TP. Hồ Chí Minh, Công ty TNHH Năng lượng Mê Kông tổ chức Lễ kỷ niệm 20 năm hoạt động của Nhà máy điện Phú Mỹ 2.2.
Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Trước những khó khăn vướng mắc liên quan đến các dự án truyền tải điện, UBND tỉnh Long An và EVNNPT đã họp bàn tìm giải pháp tháo gỡ.
Đánh thức giấc mơ

Đánh thức giấc mơ 'ngủ đông' điện hạt nhân: Bài 5 - Xây dựng nguồn nhân lực tự chủ - cách nào?

Để đánh thức giấc mơ điện hạt nhân, việc đào tạo nguồn nhân lực vẫn là vấn đề hàng đầu. Các chuyên gia khuyến nghị gì?
Yên Bái: Đốc thúc tiến độ khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Yên Bái: Đốc thúc tiến độ khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Tỉnh Yên Bái và Tập đoàn Điện lực Việt Nam đã họp bàn để đốc thúc triển khai khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên đảm bảo đúng tiến độ.
Bộ Công Thương và EU làm việc tại Cần Thơ, Trà Vinh về phát triển năng lượng

Bộ Công Thương và EU làm việc tại Cần Thơ, Trà Vinh về phát triển năng lượng

Ngày 12 và 13/12, đoàn công tác Bộ Công Thương và Phái đoàn Liên minh châu Âu (EU) đã làm việc với TP. Cần Thơ và Trà Vinh về phát triển năng lượng tái tạo.
Công nghệ phát điện linh hoạt có thể tiết kiệm 65 nghìn tỷ Euro vào năm 2050

Công nghệ phát điện linh hoạt có thể tiết kiệm 65 nghìn tỷ Euro vào năm 2050

Việc tích hợp các nhà máy điện linh hoạt có thể giúp giảm tổng lượng phát thải CO₂ của ngành điện trong giai đoạn từ nay đến năm 2050 tới 21%.
Xem thêm
Mobile VerionPhiên bản di động
